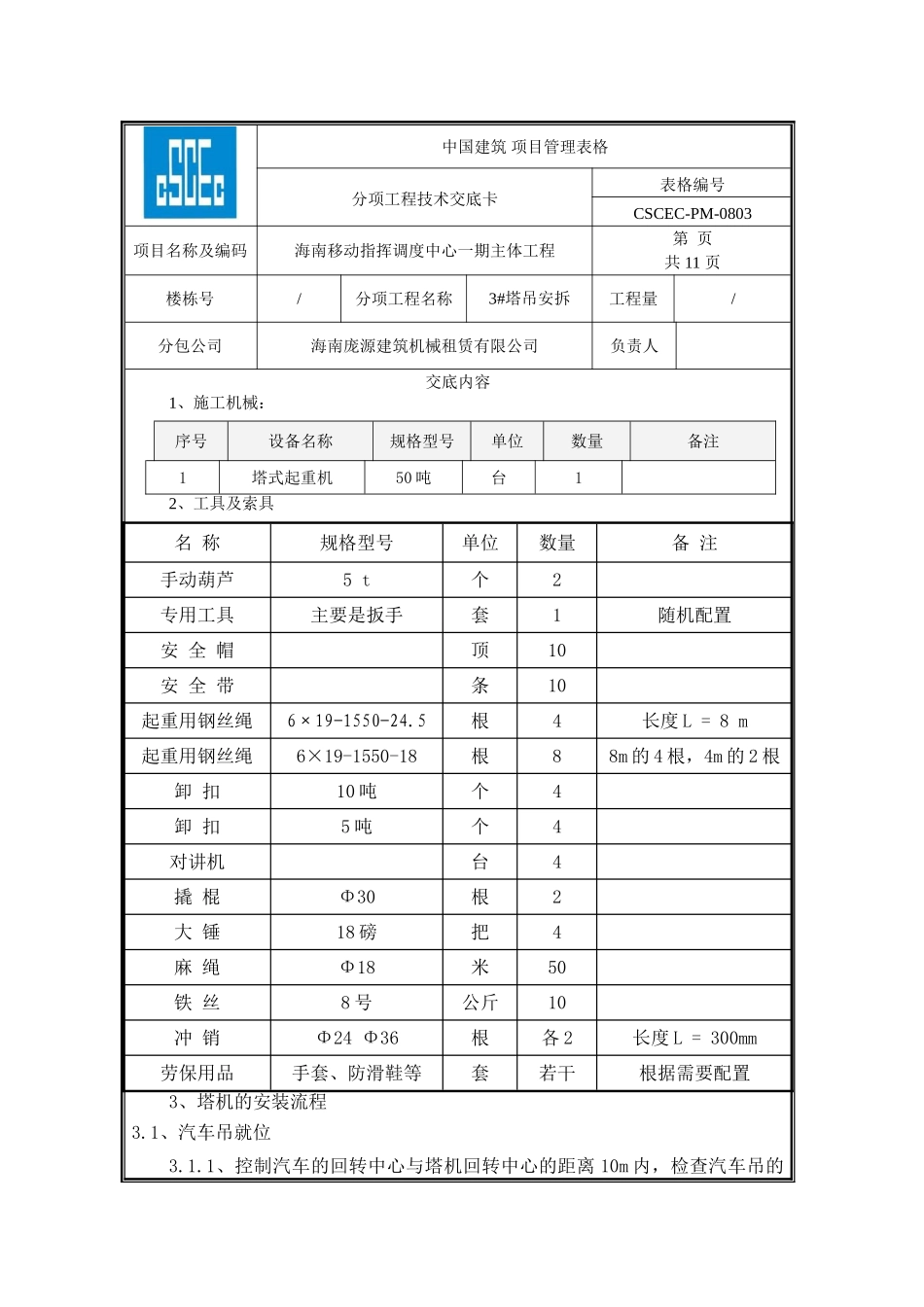

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 11 页楼栋号/分项工程名称3#塔吊安拆工程量/分包公司海南庞源建筑机械租赁有限公司负责人交底内容1、施工机械:序号设备名称规格型号单位数量备注1塔式起重机50 吨台12、工具及索具名 称规格型号单位数量备 注手动葫芦5 t个2专用工具主要是扳手套1随机配置安 全 帽顶10安 全 带条10起重用钢丝绳6×19-1550-24
5 根4长度 L = 8 m起重用钢丝绳6×19-1550-18根88m 的 4 根,4m 的 2 根卸 扣10 吨 个4卸 扣5 吨 个4对讲机台4撬 棍Φ30根2大 锤18 磅把4麻 绳Φ18米50铁 丝8 号公斤10冲 销Φ24 Φ36根各 2长度 L = 300mm劳保用品手套、防滑鞋等套若干根据需要配置3、塔机的安装流程3
1、汽车吊就位 3
1、控制汽车的回转中心与塔机回转中心的距离 10m 内,检查汽车吊的中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 11 页楼栋号/分项工程名称3#塔吊安拆工程量/分包公司海南庞源建筑机械租赁有限公司负责人基础是否结实
2、地面拼装塔机各部件

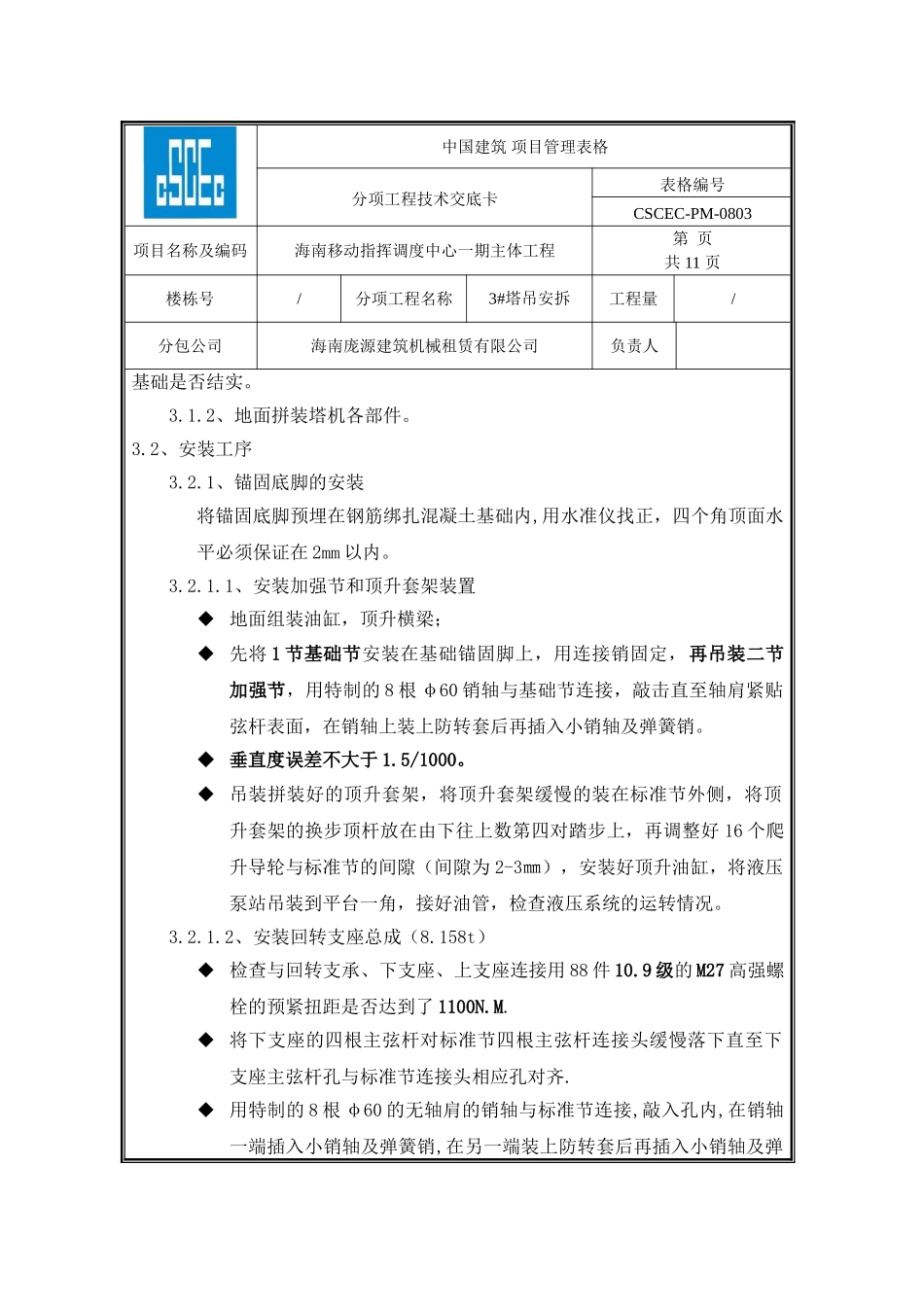

2、安装工序3
1、锚固底脚的安装将锚固底脚预埋在钢筋绑扎混凝土基础内,用水准仪找正,四个角顶面水平必须保证在 2mm 以内
1、安装加强节和顶升套架装置 地面组装油缸,顶升横梁; 先将 1 节基础节安装在基础锚固脚上,用连接销固定,再吊装二节加强节,用特制的 8 根 φ60 销轴与基础节连接,敲击直至轴肩紧贴弦杆表面,在销轴上装上防转套后再插入小销轴及弹簧销
垂直度误差不大于 1
5/1000
吊装拼装好的顶升
