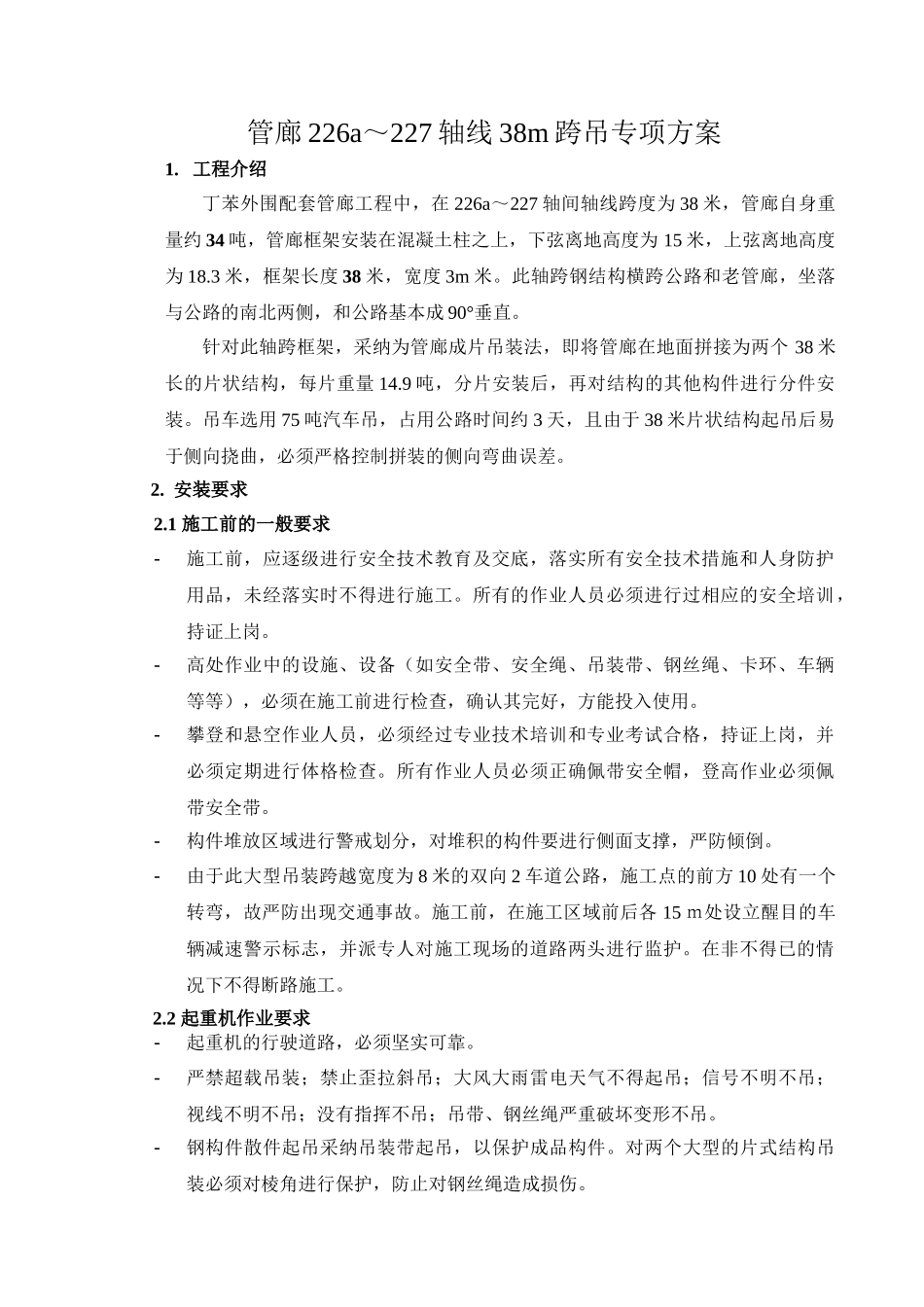

管廊 226a~227 轴线 38m 跨吊专项方案1
工程介绍丁苯外围配套管廊工程中,在 226a~227 轴间轴线跨度为 38 米,管廊自身重量约 34 吨,管廊框架安装在混凝土柱之上,下弦离地高度为 15 米,上弦离地高度为 18
3 米,框架长度 38 米,宽度 3m 米

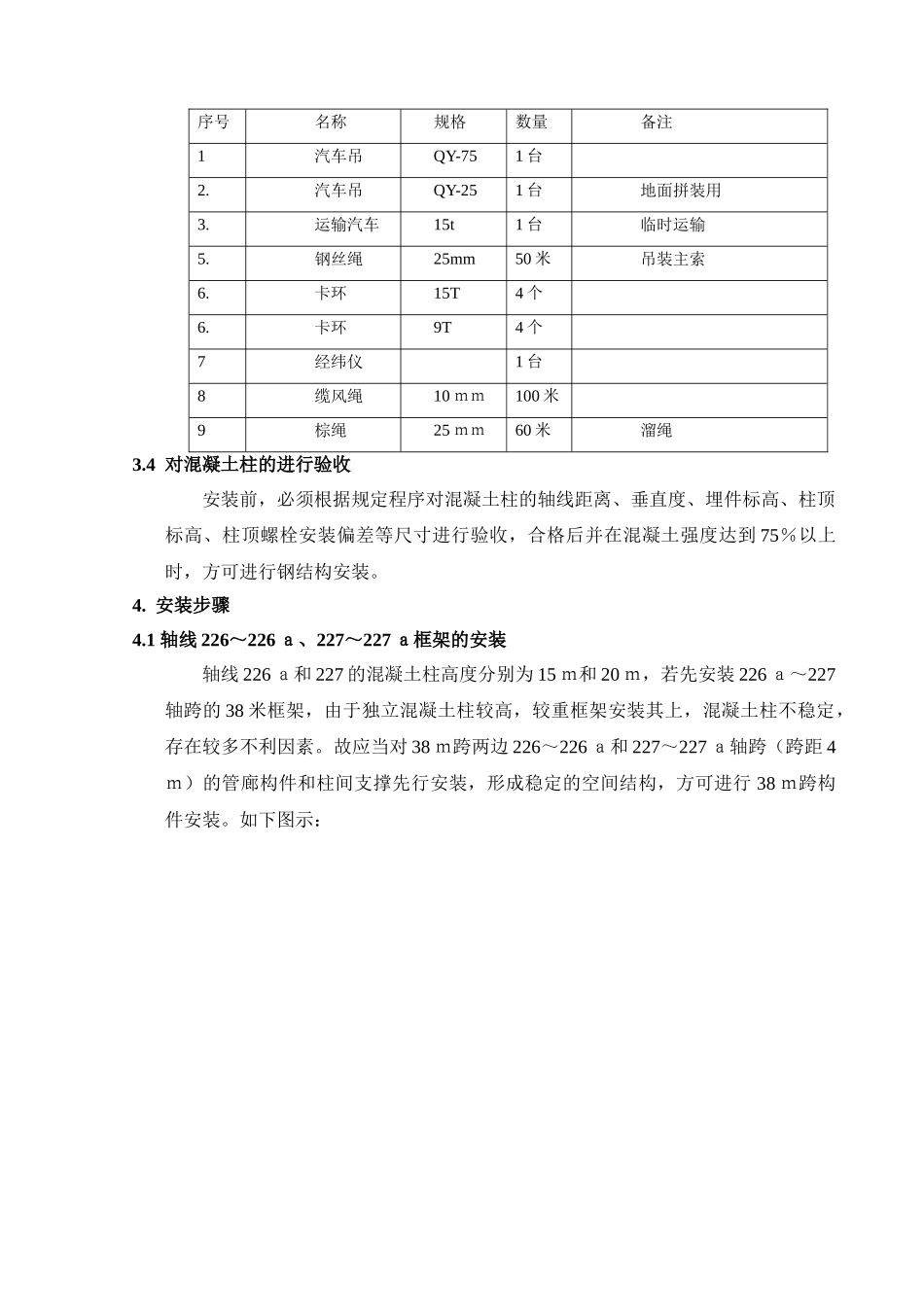

此轴跨钢结构横跨公路和老管廊,坐落与公路的南北两侧,和公路基本成 90°垂直
针对此轴跨框架,采纳为管廊成片吊装法,即将管廊在地面拼接为两个 38 米长的片状结构,每片重量 14
9 吨,分片安装后,再对结构的其他构件进行分件安装
吊车选用 75 吨汽车吊,占用公路时间约 3 天,且由于 38 米片状结构起吊后易于侧向挠曲,必须严格控制拼装的侧向弯曲误差
1 施工前的一般要求-施工前,应逐级进行安全技术教育及交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工

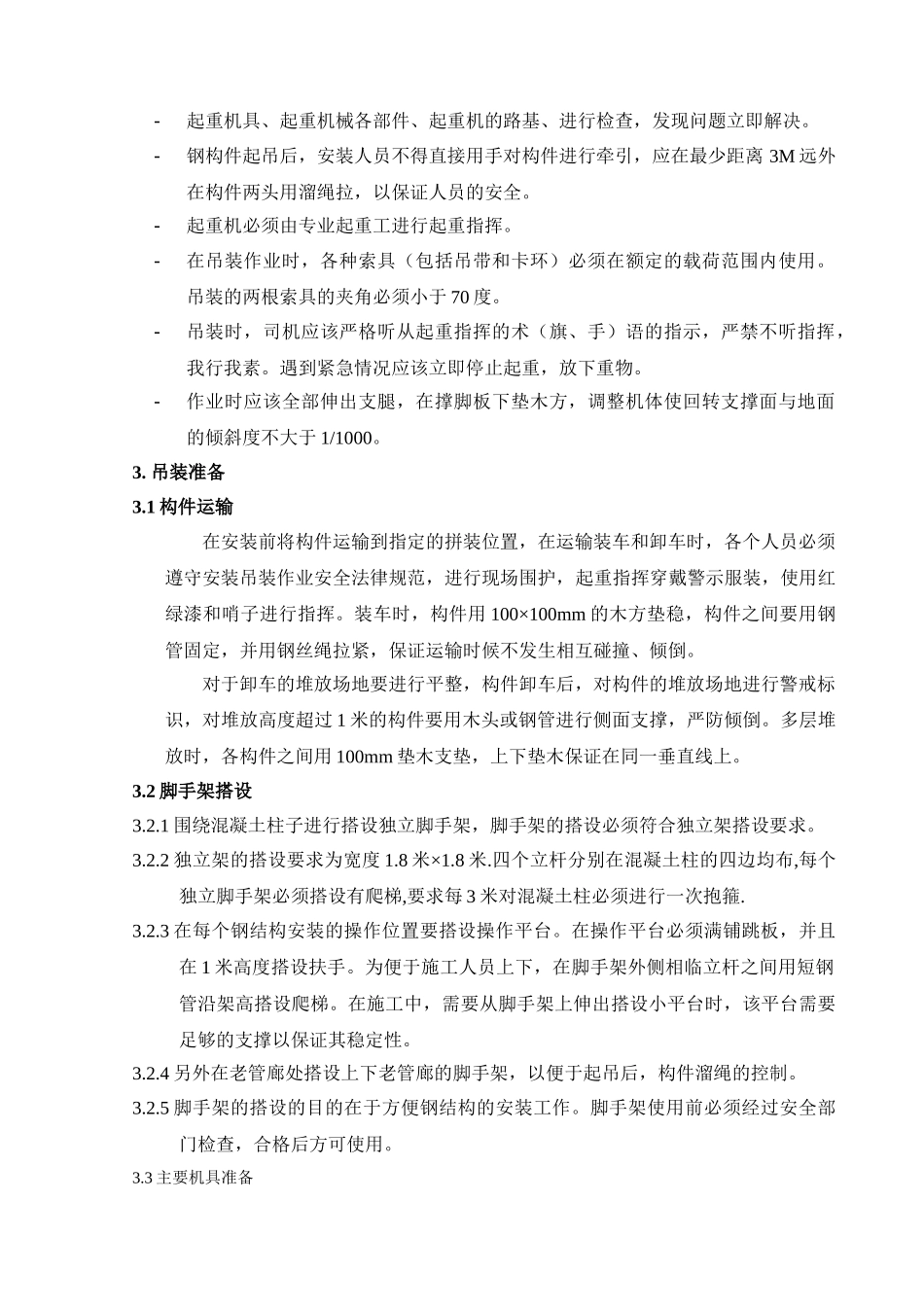

所有的作业人员必须进行过相应的安全培训,持证上岗
-高处作业中的设施、设备(如安全带、安全绳、吊装带、钢丝绳、卡环、车辆等等),必须在施工前进行检查,确认其完好,方能投入使用
-攀登和悬空作业人员,必须经过专业技术培训和专业考试合格,持证上岗,并必须定期进行体格检查
所有作业人员必须正确佩带安全帽,登高作业必须佩带安全带
-构件堆放区域进行警戒划分,对堆积的构件要进行侧面支撑,严防倾倒
-由于此大型吊装跨越宽度为 8 米的双向 2 车道公路,施工点的前方 10 处有一个转弯,故严防出现交通事故
施工前,在施工区域前后各 15 m处设立醒目的车辆减速警示标志,并派专人对施工现场的道路两头进行监护
在非不得已的情况下不得断路施工
2 起重机作业要求-起重机的行驶道路,必须坚实可靠
-严禁超载吊装;禁止歪拉斜吊;大风大雨雷电天气不得起吊;信号不明不吊;视线不明不吊;没有指挥不吊;吊带、钢丝绳严重破坏变形不吊
