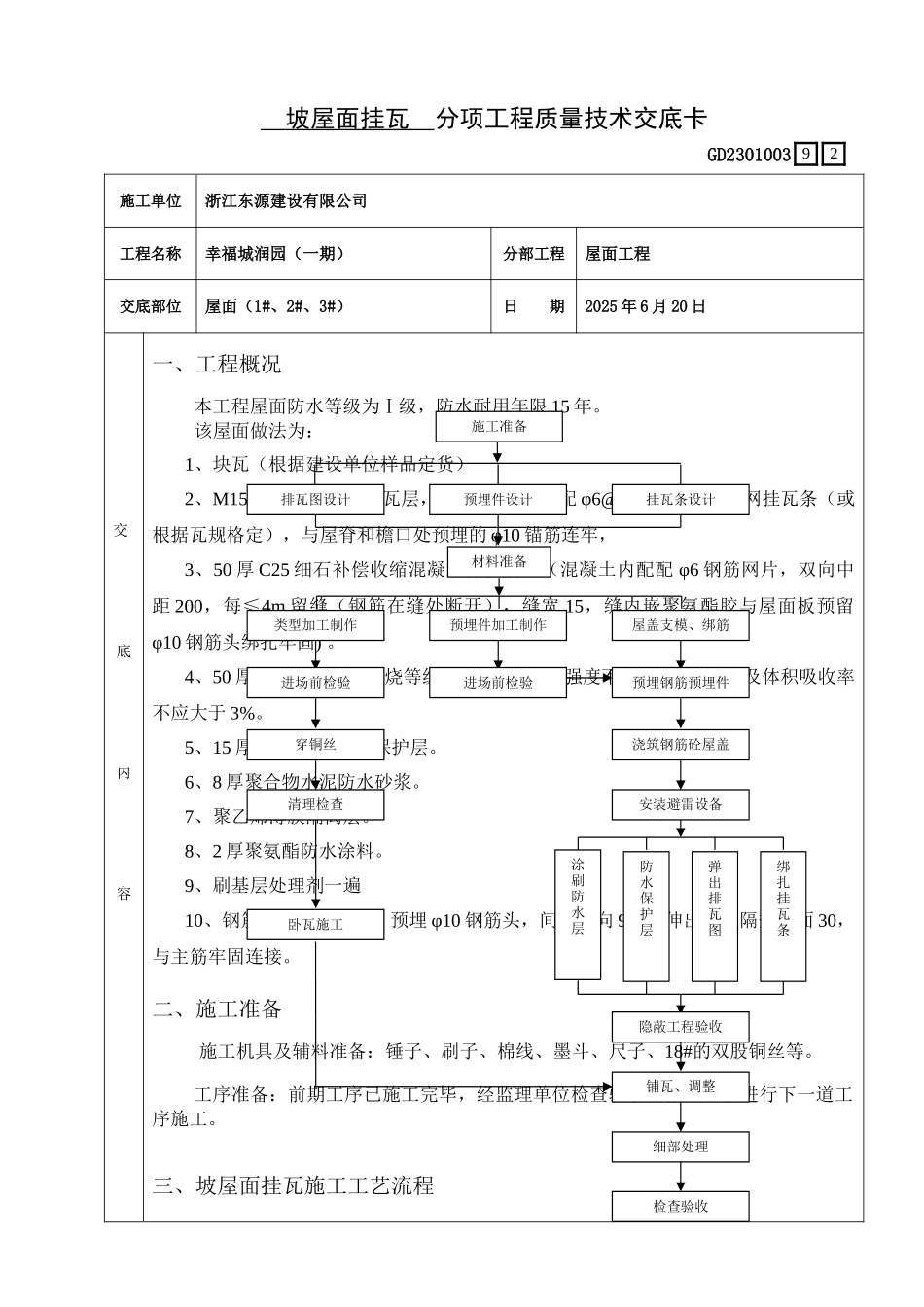

坡屋面挂瓦 分项工程质量技术交底卡GD2301003施工单位浙江东源建设有限公司工程名称幸福城润园(一期)分部工程屋面工程交底部位屋面(1#、2#、3#)日 期2025 年 6 月 20 日交底内容一、工程概况本工程屋面防水等级为Ⅰ级,防水耐用年限 15 年
该屋面做法为:1、块瓦(根据建设单位样品定货)2、M15 预拌水泥砂浆卧瓦层,最薄处 20 厚,配 φ6@260×1040 钢筋网挂瓦条(或根据瓦规格定),与屋脊和檐口处预埋的 φ10 锚筋连牢,3、50 厚 C25 细石补偿收缩混凝土保护层,(混凝土内配配 φ6 钢筋网片,双向中距 200,每≤4m 留缝(钢筋在缝处断开),缝宽 15,缝内嵌聚氨酯胶与屋面板预留φ10 钢筋头绑扎牢固)
4、50 厚挤塑聚苯板,燃烧等级为 B1 级,压缩强度不应小于 150Kpa 及体积吸收率不应大于 3%
5、15 厚 1:3 水泥砂浆保护层
6、8 厚聚合物水泥防水砂浆
7、聚乙烯薄膜隔离层
8、2 厚聚氨酯防水涂料
9、刷基层处理剂一遍10、钢筋混凝土屋面板,预埋 φ10 钢筋头,间距双向 900,伸出保温隔热层面 30,与主筋牢固连接
二、施工准备施工机具及辅料准备:锤子、刷子、棉线、墨斗、尺子、18#的双股铜丝等
工序准备:前期工序已施工完毕,经监理单位检查验收合格,可以进行下一道工序施工
三、坡屋面挂瓦施工工艺流程92涂刷防水层绑扎挂瓦条施工准备材料准备排瓦图设计预埋件设计挂瓦条设计类型加工制作预埋件加工制作屋盖支模、绑筋进场前检验进场前检验预埋钢筋预埋件穿铜丝清理检查卧瓦施工浇筑钢筋砼屋盖安装避雷设备防水保护层弹出排瓦图隐蔽工程验收铺瓦、调整细部处理检查验收交底内容四、操作要点1 预埋件对于坡屋面上的预埋件,主要考虑预埋件的锚固长度和牢固性,以传递风荷载和重力荷载到主体结构

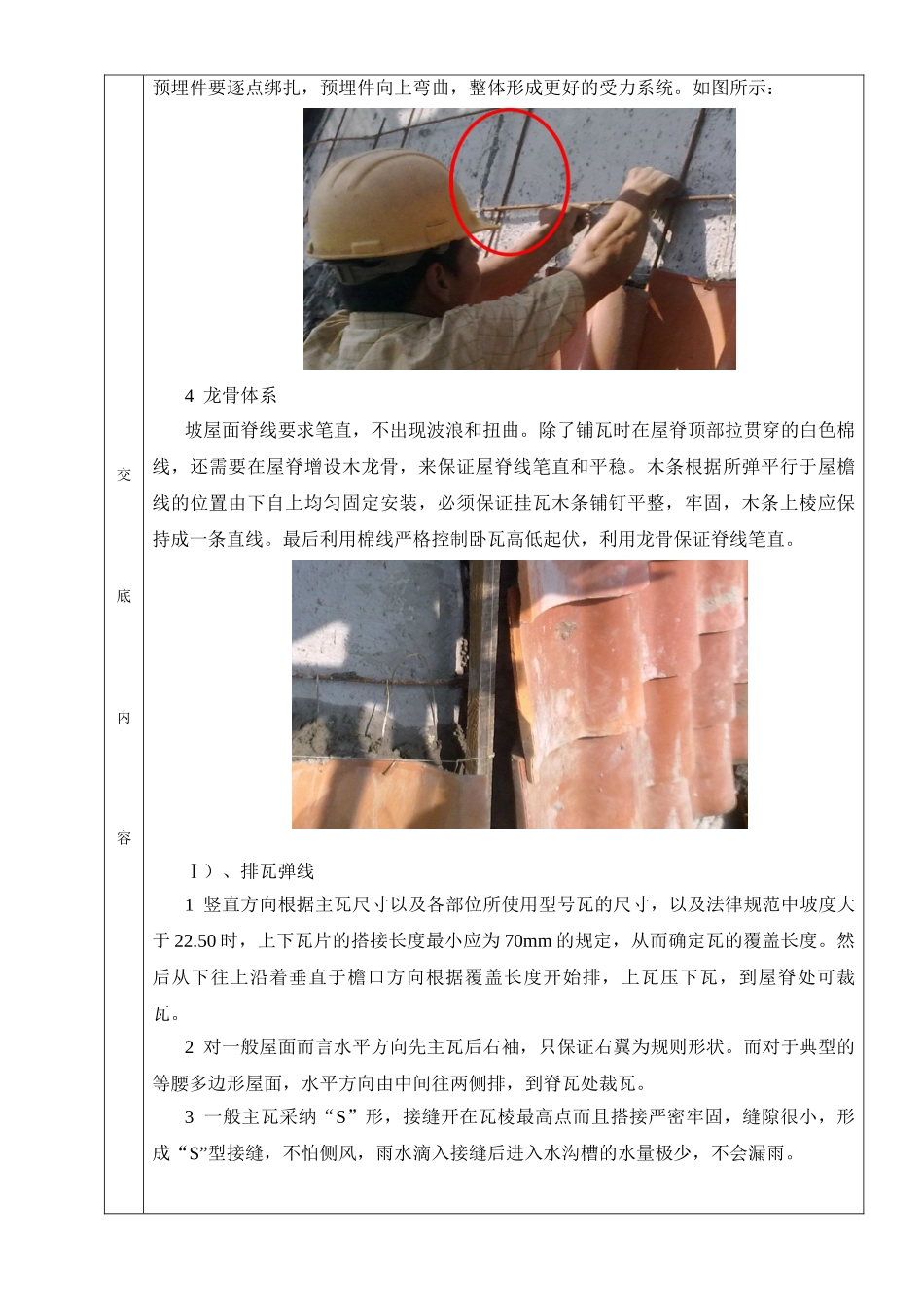

利用现场钢筋加工的废料,Φ10 的 30cm
