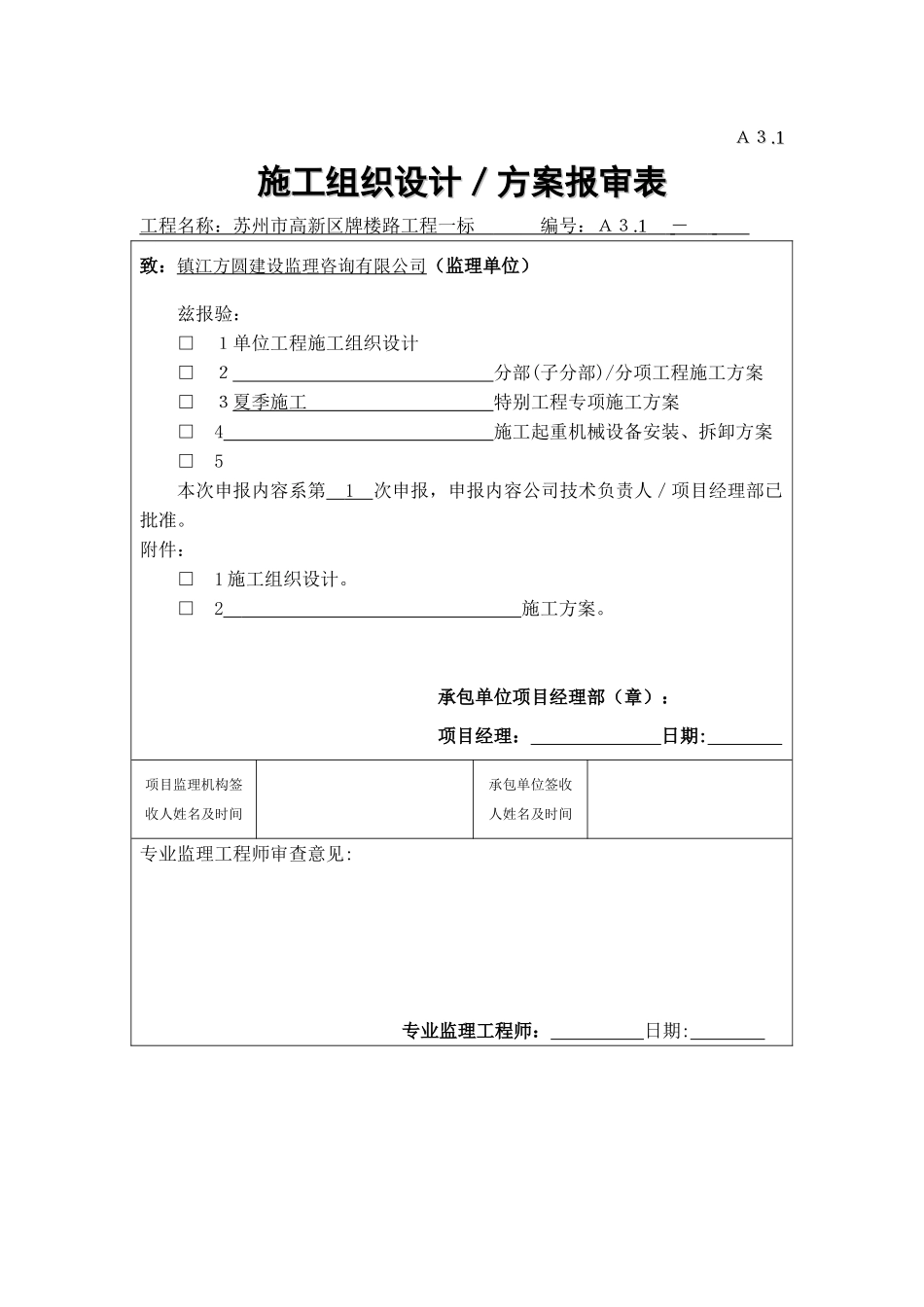

1施工组织设计/方案报审表施工组织设计/方案报审表工程名称: 苏州市高新区牌楼路工程一标 编号:A3
1 - 致:镇江方圆建设监理咨询有限公司(监理单位) 兹报验: □ 1单位工程施工组织设计 □ 2 分部(子分部)/分项工程施工方案 □ 3夏季施工 特别工程专项施工方案□ 4 施工起重机械设备安装、拆卸方案□ 5 本次申报内容系第 1 次申报,申报内容公司技术负责人/项目经理部已批准
附件:□ 1 施工组织设计
□ 2 施工方案
承包单位项目经理部(章): 项目经理: 日期: 项目监理机构签收人姓名及时间承包单位签收人姓名及时间专业监理工程师审查意见:专业监理工程师: 日期: 总监理工程师审核意见: 项目监理机构(章): 总监理工程师: 日期: 注:承包单位项目经理部应提前 7 日提出本报审表
江苏省建设厅监制苏州市高新区牌楼路工程一标夏季施工专项方案编制人: 审核人:审批人: 总监:苏州市政工程集团有限公司 苏州市高新区牌楼路工程一标项目部2025 年 3 月目 录第一章 工程概况第二章 夏季施工措施第三章 夏季施工安全措施第一章 工程概况一、工程概况牌楼路是城际铁路浒关站广场前一条南北向主干道
本标段南起大同路交叉口,北至浒杨路,全长 1685 米,路幅宽 62 米
包括道路、排水、桥梁(浏沽泾桥,新兴桥)
苏州市气候湿润温柔,四季分明,雨量适中,受季风影响,属暖温带向北亚热带过渡的季风气候,年平均气温15
4℃,1月最冷,历史最低温度-12℃,7月最热,历史最高温度40
8℃,高温季节7~8月,月平均气温28
1℃,低温季节1~2月,月平均气温2℃
每年6月下旬至7月中旬为梅雨季节
雨量集中在7、8、9三个月
目前我市已进入高温雨季和台风季节,又正值夏季施工高峰,夏季汛期、高温、暴雨、台风等灾害性天气极易诱发各类安全事故
根据省建设厅《转发省安全
