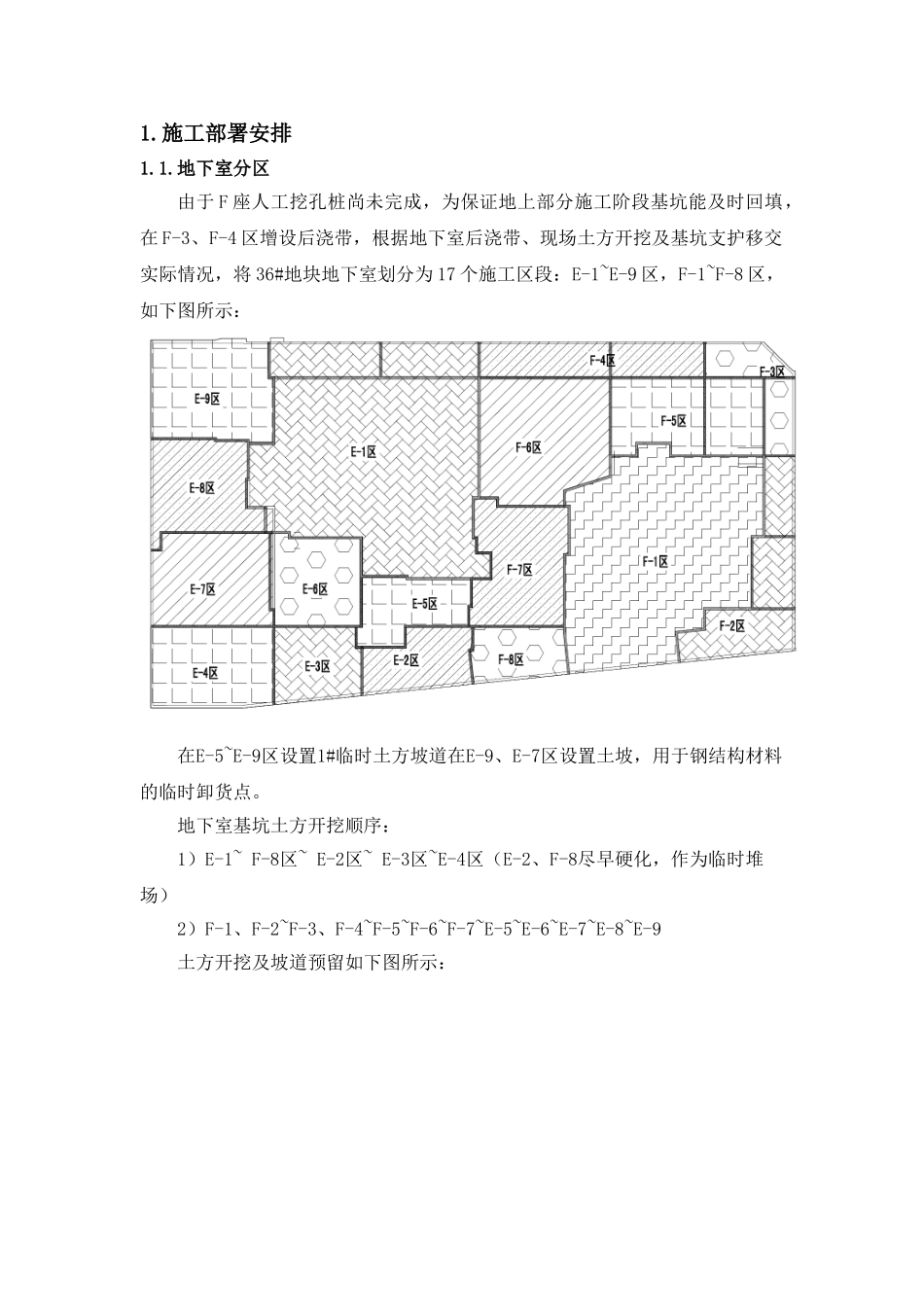

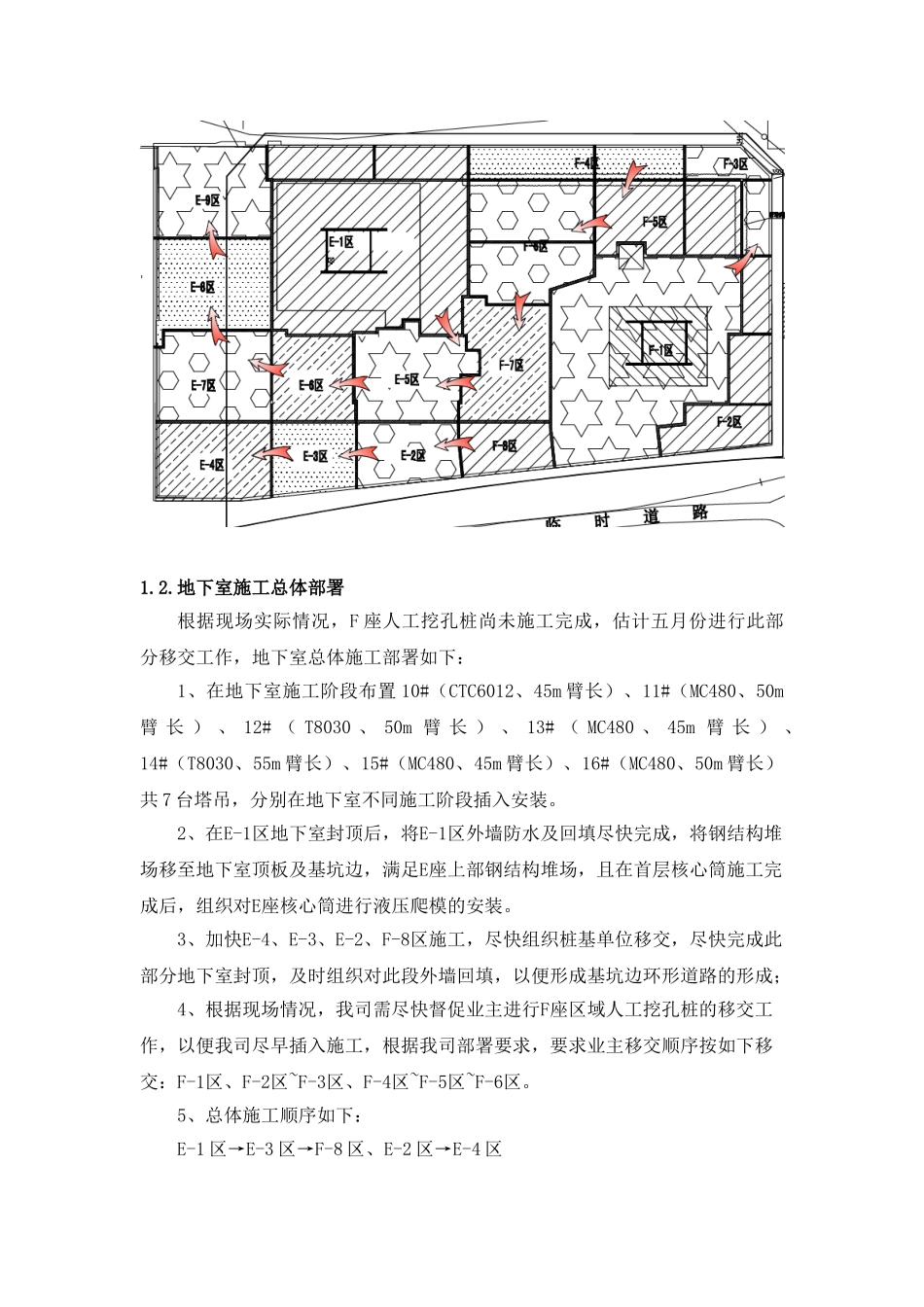

东南国际航运中心总部大厦(36#地块)E、F 座工程地下室施工阶段总体部署编制人: 审核人: 审批人: 日 期: 中建三局集团有限公司1.施工部署安排1.1.地下室分区由于 F 座人工挖孔桩尚未完成,为保证地上部分施工阶段基坑能及时回填,在 F-3、F-4 区增设后浇带,根据地下室后浇带、现场土方开挖及基坑支护移交实际情况,将 36#地块地下室划分为 17 个施工区段:E-1~E-9 区,F-1~F-8 区,如下图所示:在E-5~E-9区设置1#临时土方坡道在E-9、E-7区设置土坡,用于钢结构材料的临时卸货点。地下室基坑土方开挖顺序:1)E-1~ F-8区~ E-2区~ E-3区~E-4区(E-2、F-8尽早硬化,作为临时堆场)2)F-1、F-2~F-3、F-4~F-5~F-6~F-7~E-5~E-6~E-7~E-8~E-9土方开挖及坡道预留如下图所示:1.2.地下室施工总体部署根据现场实际情况,F 座人工挖孔桩尚未施工完成,估计五月份进行此部分移交工作,地下室总体施工部署如下:1、在地下室施工阶段布置 10#(CTC6012、45m 臂长)、11#(MC480、50m臂 长 ) 、 12# ( T8030 、 50m 臂 长 ) 、 13# ( MC480 、 45m 臂 长 ) 、14#(T8030、55m 臂长)、15#(MC480、45m 臂长)、16#(MC480、50m 臂长)共 7 台塔吊,分别在地下室不同施工阶段插入安装。2、在E-1区地下室封顶后,将E-1区外墙防水及回填尽快完成,将钢结构堆场移至地下室顶板及基坑边,满足E座上部钢结构堆场,且在首层核心筒施工完成后,组织对E座核心筒进行液压爬模的安装。3、加快E-4、E-3、E-2、F-8区施工,尽快组织桩基单位移交,尽快完成此部分地下室封顶,及时组织对此段外墙回填,以便形成基坑边环形道路的形成;4、根据现场情况,我司需尽快督促业主进行F座区域人工挖孔桩的移交工作,以便我司尽早插入施工,根据我司部署要求,要求业主移交顺序按如下移交:F-1区、F-2区~F-3区、F-4区~F-5区~F-6区。5、总体施工顺序如下:E-1 区→E-3 区→F-8 区、E-2 区→E-4 区F-1、F-2 区→F-3、F-4 区→F-5 区→F-6 区→F-7 区→E-5 区→E-6 区→E-7区→E-8 区→E-9 区。1.3.地下室各阶段施工安排根据业主要求及现场移交实际情况,在地下室施工组织分 9 个施工阶段组织,具体如下:(1)地下室施工阶段(一)1、土方开挖外运过程中,根据 36#地块工期进度要求,现场预留 1#土方坡道,E-7、E-8、E-9 区车道主要用于 E、F 区钢结构卸料通道。2、本阶段主要施工 E-1 区、E-3 区底板施工...
