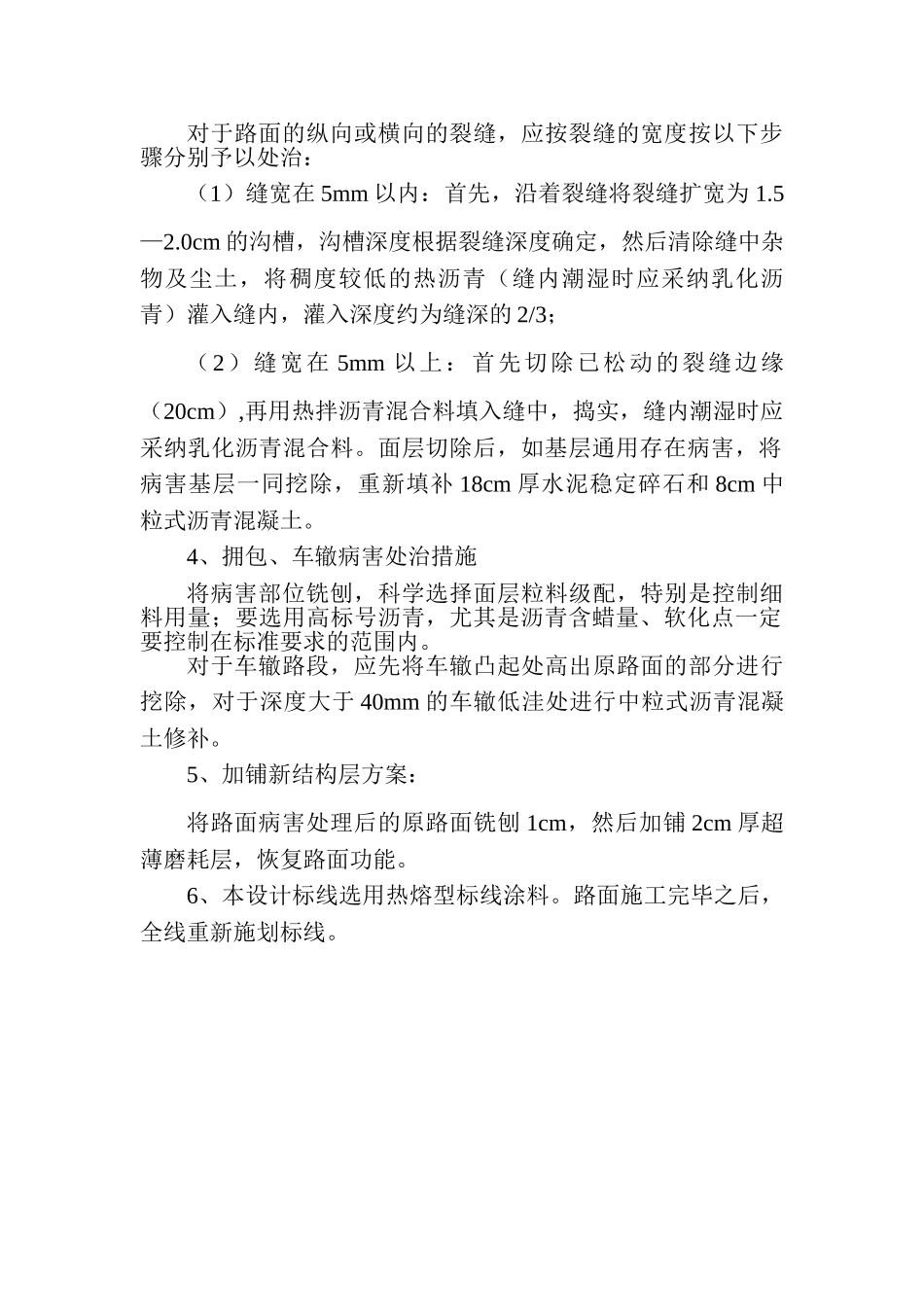

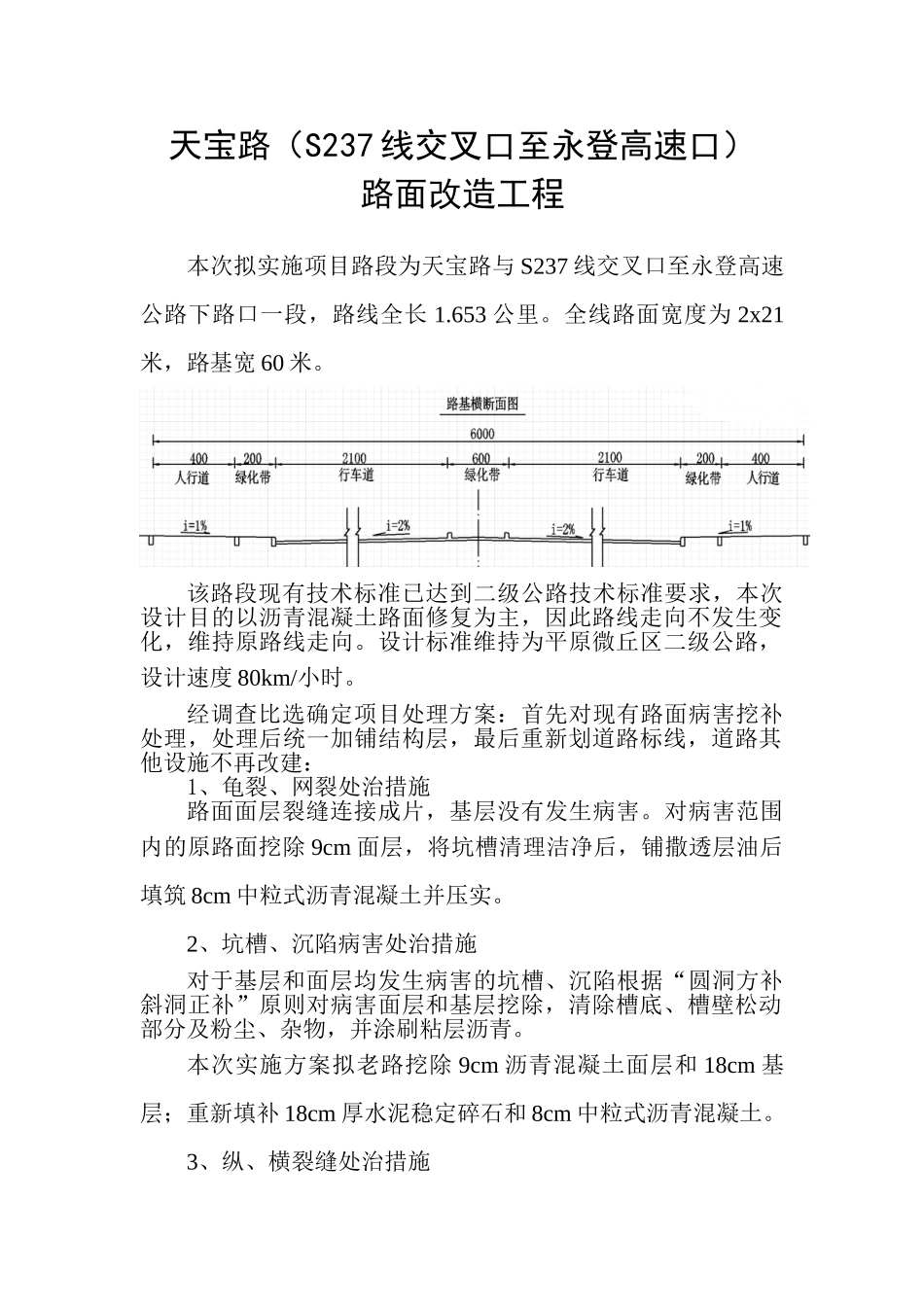

天宝路(S237 线交叉口至永登高速口)路面改造工程本次拟实施项目路段为天宝路与 S237 线交叉口至永登高速公路下路口一段,路线全长 1.653 公里。全线路面宽度为 2x21米,路基宽 60 米。该路段现有技术标准已达到二级公路技术标准要求,本次设计目的以沥青混凝土路面修复为主,因此路线走向不发生变化,维持原路线走向。设计标准维持为平原微丘区二级公路,设计速度 80km/小时。经调查比选确定项目处理方案:首先对现有路面病害挖补处理,处理后统一加铺结构层,最后重新划道路标线,道路其他设施不再改建:1、龟裂、网裂处治措施路面面层裂缝连接成片,基层没有发生病害。对病害范围内的原路面挖除 9cm 面层,将坑槽清理洁净后,铺撒透层油后填筑 8cm 中粒式沥青混凝土并压实。2、坑槽、沉陷病害处治措施对于基层和面层均发生病害的坑槽、沉陷根据“圆洞方补斜洞正补”原则对病害面层和基层挖除,清除槽底、槽壁松动部分及粉尘、杂物,并涂刷粘层沥青。本次实施方案拟老路挖除 9cm 沥青混凝土面层和 18cm 基层;重新填补 18cm 厚水泥稳定碎石和 8cm 中粒式沥青混凝土。3、纵、横裂缝处治措施对于路面的纵向或横向的裂缝,应按裂缝的宽度按以下步骤分别予以处治:(1)缝宽在 5mm 以内:首先,沿着裂缝将裂缝扩宽为 1.5—2.0cm 的沟槽,沟槽深度根据裂缝深度确定,然后清除缝中杂物及尘土,将稠度较低的热沥青(缝内潮湿时应采纳乳化沥青)灌入缝内,灌入深度约为缝深的 2/3;(2)缝宽在 5mm 以上:首先切除已松动的裂缝边缘(20cm),再用热拌沥青混合料填入缝中,捣实,缝内潮湿时应采纳乳化沥青混合料。面层切除后,如基层通用存在病害,将病害基层一同挖除,重新填补 18cm 厚水泥稳定碎石和 8cm 中粒式沥青混凝土。4、拥包、车辙病害处治措施将病害部位铣刨,科学选择面层粒料级配,特别是控制细料用量;要选用高标号沥青,尤其是沥青含蜡量、软化点一定要控制在标准要求的范围内。对于车辙路段,应先将车辙凸起处高出原路面的部分进行挖除,对于深度大于 40mm 的车辙低洼处进行中粒式沥青混凝土修补。5、加铺新结构层方案:将路面病害处理后的原路面铣刨 1cm,然后加铺 2cm 厚超薄磨耗层,恢复路面功能。6、本设计标线选用热熔型标线涂料。路面施工完毕之后,全线重新施划标线。
