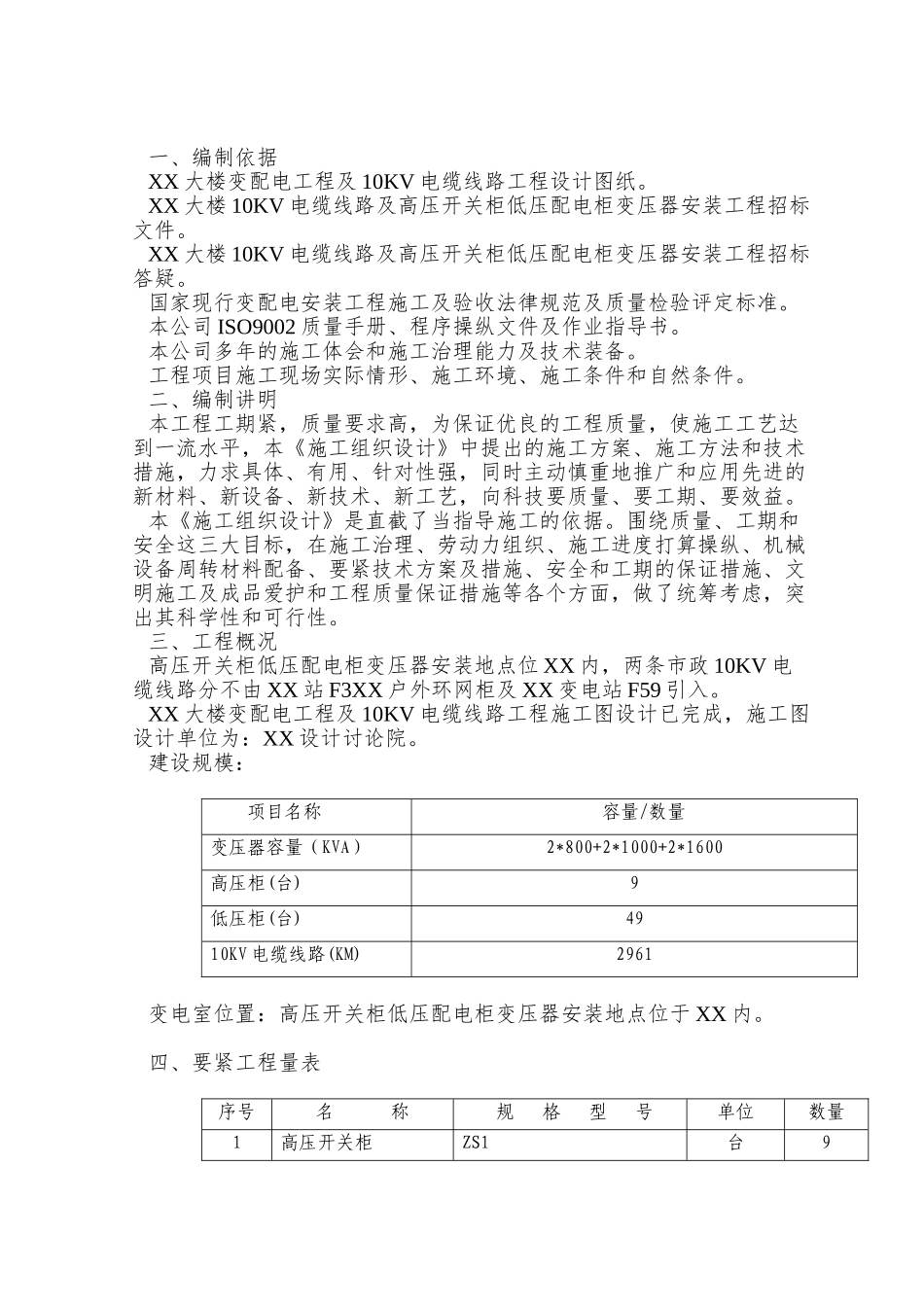

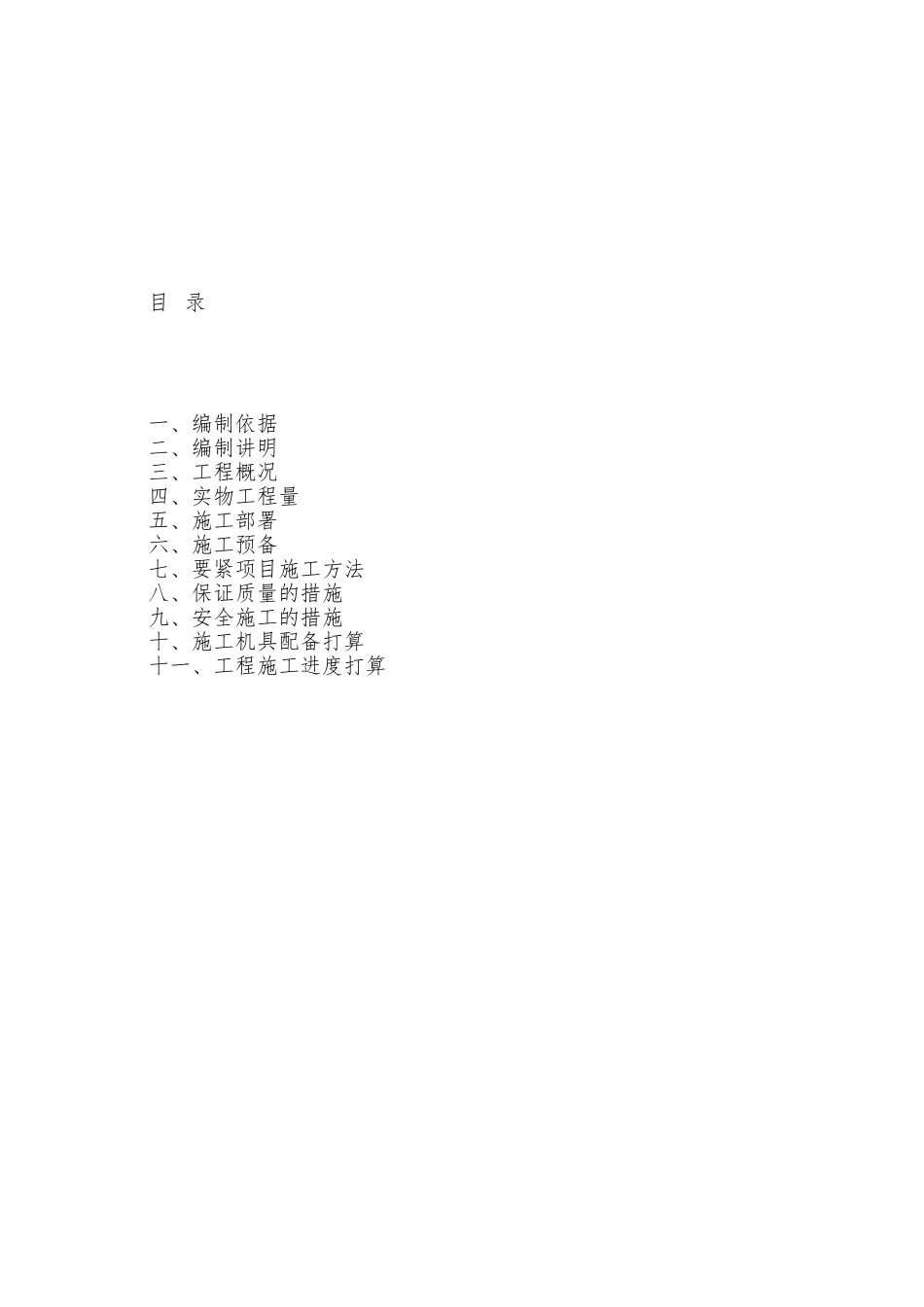

XX 变配电工程施工组织设计施 工 组 织 设 计 XX 机电安装公司目 录一、编制依据二、编制讲明三、工程概况四、实物工程量五、施工部署六、施工预备七、要紧项目施工方法八、保证质量的措施九、安全施工的措施十、施工机具配备打算十一、工程施工进度打算一、编制依据XX 大楼变配电工程及 10KV 电缆线路工程设计图纸
XX 大楼 10KV 电缆线路及高压开关柜低压配电柜变压器安装工程招标文件
XX 大楼 10KV 电缆线路及高压开关柜低压配电柜变压器安装工程招标答疑
国家现行变配电安装工程施工及验收法律规范及质量检验评定标准
本公司 ISO9002 质量手册、程序操纵文件及作业指导书
本公司多年的施工体会和施工治理能力及技术装备
工程项目施工现场实际情形、施工环境、施工条件和自然条件
二、编制讲明本工程工期紧,质量要求高,为保证优良的工程质量,使施工工艺达到一流水平,本《施工组织设计》中提出的施工方案、施工方法和技术措施,力求具体、有用、针对性强,同时主动慎重地推广和应用先进的新材料、新设备、新技术、新工艺,向科技要质量、要工期、要效益
本《施工组织设计》是直截了当指导施工的依据
围绕质量、工期和安全这三大目标,在施工治理、劳动力组织、施工进度打算操纵、机械设备周转材料配备、要紧技术方案及措施、安全和工期的保证措施、文明施工及成品爱护和工程质量保证措施等各个方面,做了统筹考虑,突出其科学性和可行性
三、工程概况高压开关柜低压配电柜变压器安装地点位 XX 内,两条市政 10KV 电缆线路分不由 XX 站 F3XX 户外环网柜及 XX 变电站 F59 引入
XX 大楼变配电工程及 10KV 电缆线路工程施工图设计已完成,施工图设计单位为:XX 设计讨论院
建设规模:项目名称容量/数量变压器容量(KVA)2*800+2*1000+2*1600高压柜(台)9低压柜(台)4910KV 电
