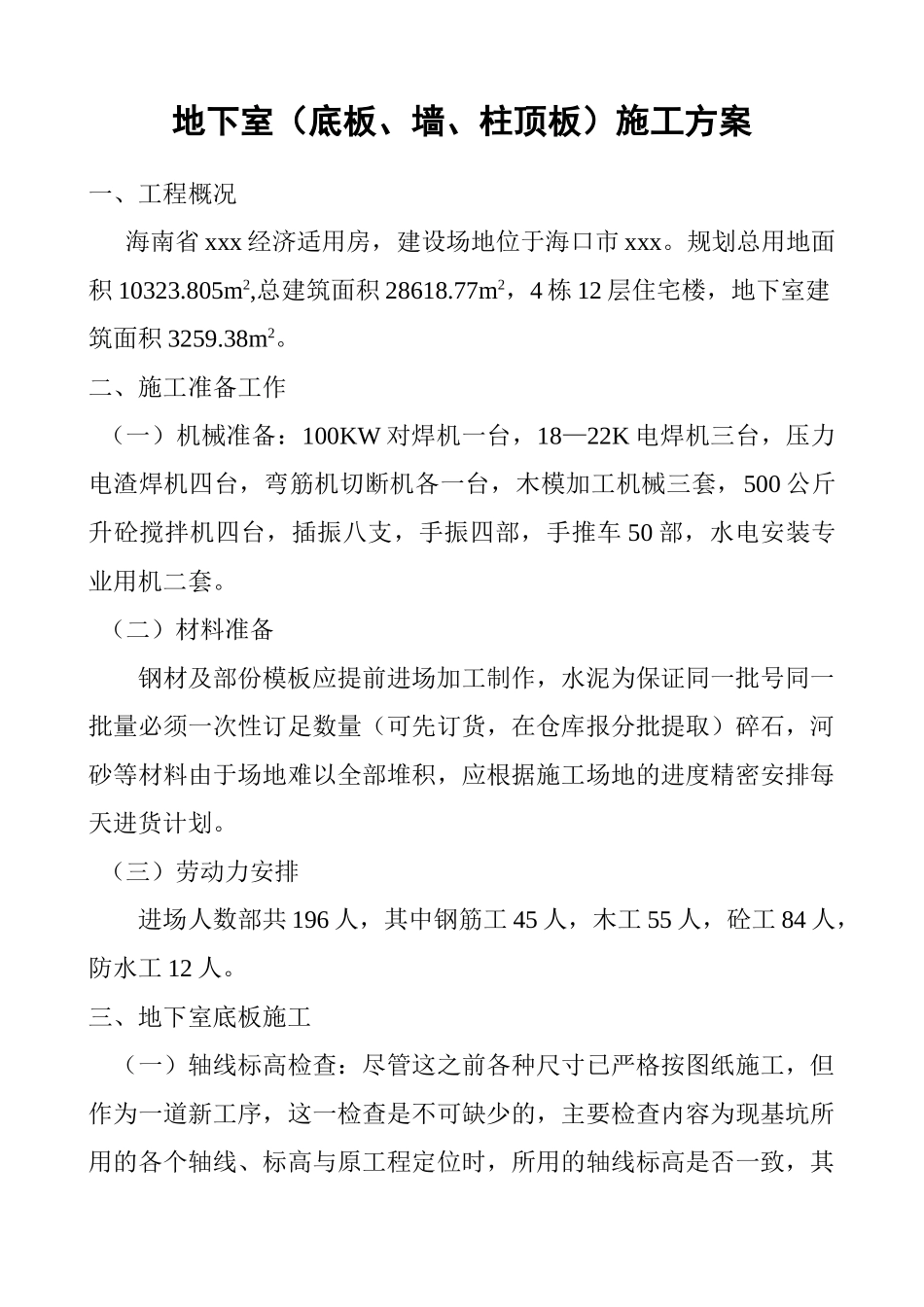

地下室(底板、墙、柱顶板)施工方案一、工程概况海南省 xxx 经济适用房,建设场地位于海口市 xxx
规划总用地面积 10323
805m2,总建筑面积 28618
77m2,4 栋 12 层住宅楼,地下室建筑面积 3259
二、施工准备工作(一)机械准备:100KW 对焊机一台,18—22K 电焊机三台,压力电渣焊机四台,弯筋机切断机各一台,木模加工机械三套,500 公斤升砼搅拌机四台,插振八支,手振四部,手推车 50 部,水电安装专业用机二套
(二)材料准备钢材及部份模板应提前进场加工制作,水泥为保证同一批号同一批量必须一次性订足数量(可先订货,在仓库报分批提取)碎石,河砂等材料由于场地难以全部堆积,应根据施工场地的进度精密安排每天进货计划
(三)劳动力安排进场人数部共 196 人,其中钢筋工 45 人,木工 55 人,砼工 84 人,防水工 12 人
三、地下室底板施工(一)轴线标高检查:尽管这之前各种尺寸已严格按图纸施工,但作为一道新工序,这一检查是不可缺少的,主要检查内容为现基坑所用的各个轴线、标高与原工程定位时,所用的轴线标高是否一致,其误差是否在允许范围内,这项工作具体施工员为麦观龙、林宝负责

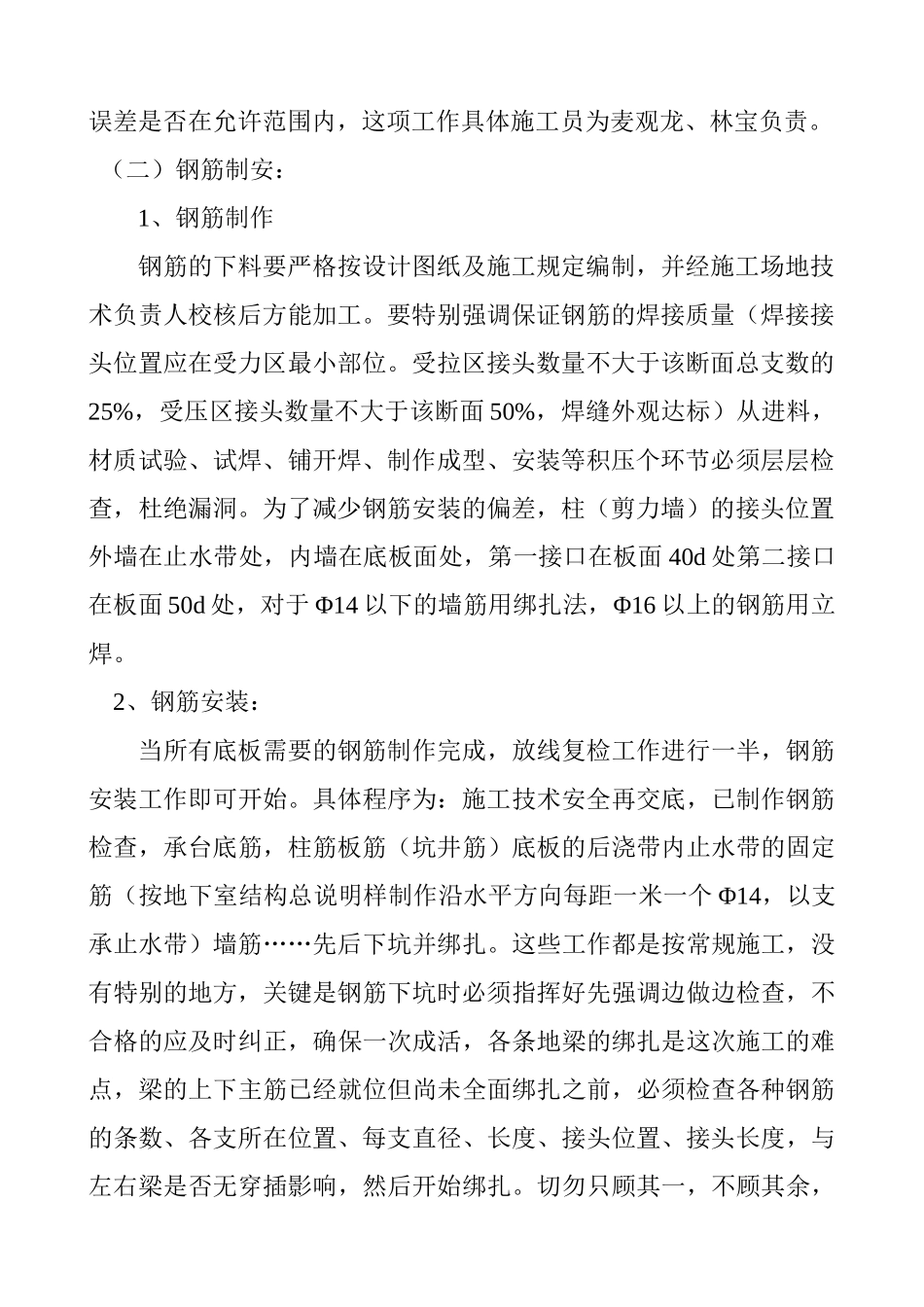

(二)钢筋制安:1、钢筋制作钢筋的下料要严格按设计图纸及施工规定编制,并经施工场地技术负责人校核后方能加工
要特别强调保证钢筋的焊接质量(焊接接头位置应在受力区最小部位
受拉区接头数量不大于该断面总支数的25%,受压区接头数量不大于该断面 50%,焊缝外观达标)从进料,材质试验、试焊、铺开焊、制作成型、安装等积压个环节必须层层检查,杜绝漏洞
为了减少钢筋安装的偏差,柱(剪力墙)的接头位置外墙在止水带处,内墙在底板面处,第一接口在板面 40d 处第二接口在板面 50d 处,对于 Φ14 以下的墙筋用绑扎法,Φ16 以上的钢筋用立焊

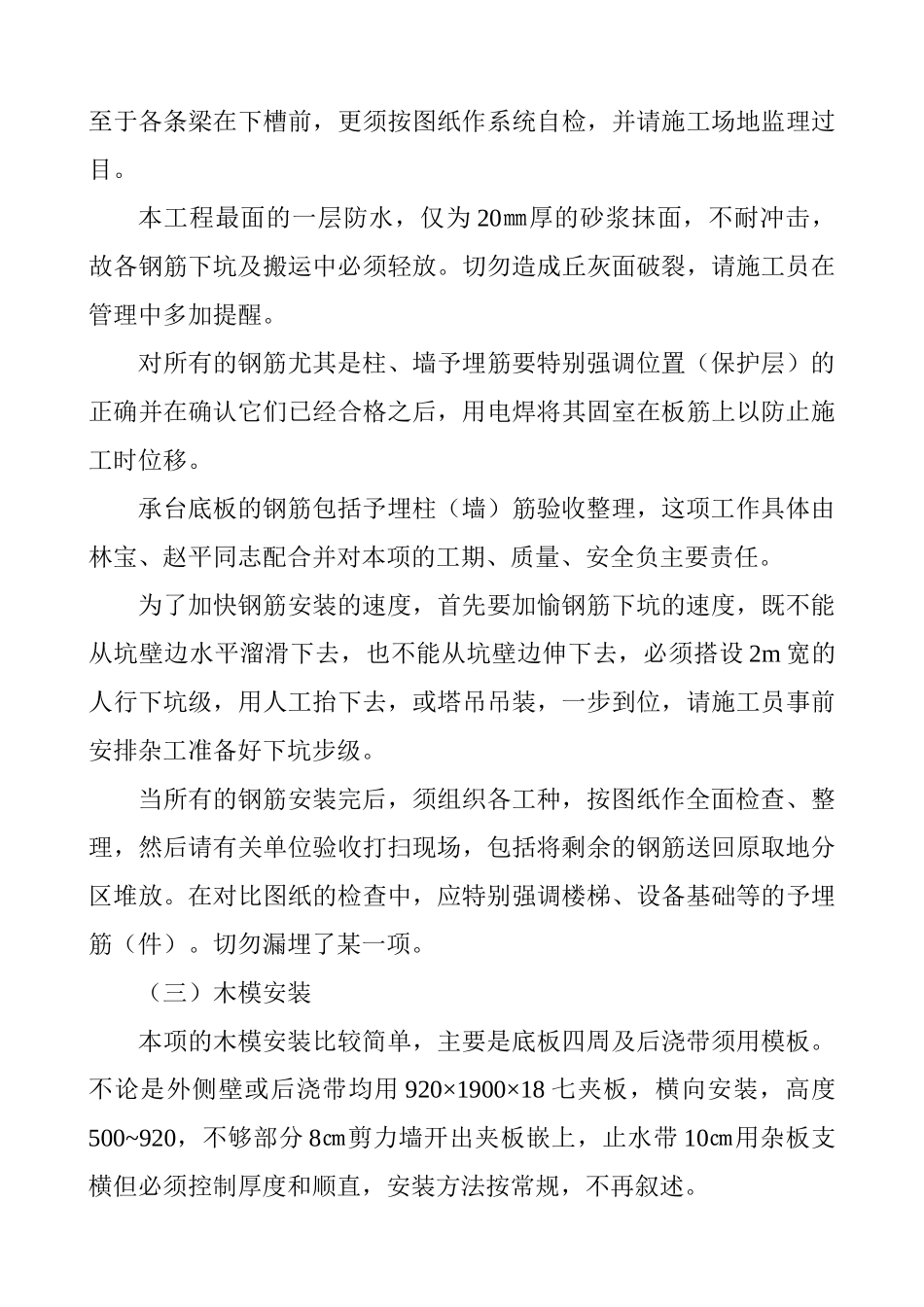

2、钢筋安装:当所有底板需要的
