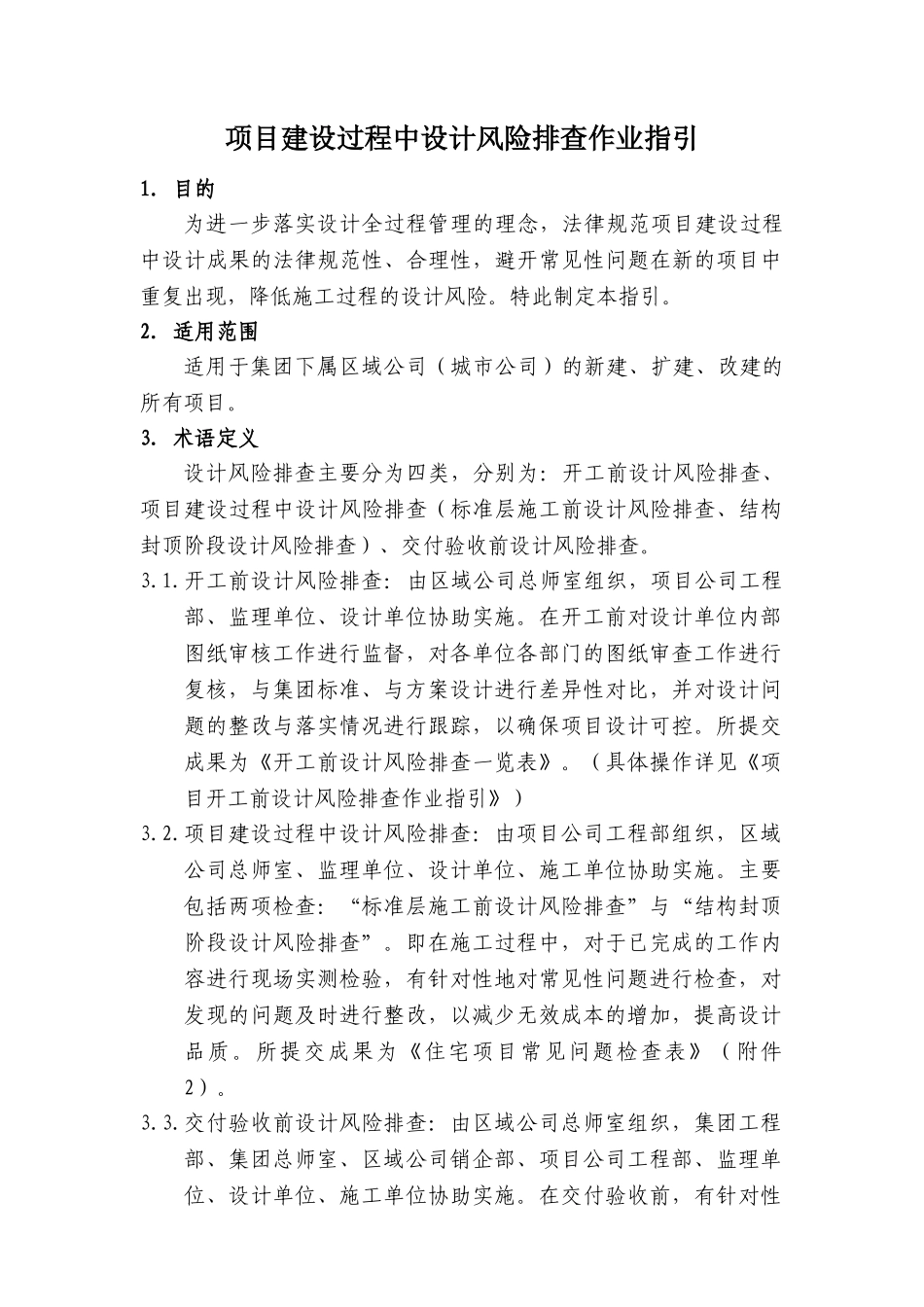

项目建设过程中设计风险排查作业指引1. 目的为进一步落实设计全过程管理的理念,法律规范项目建设过程中设计成果的法律规范性、合理性,避开常见性问题在新的项目中重复出现,降低施工过程的设计风险。特此制定本指引。2. 适用范围适用于集团下属区域公司(城市公司)的新建、扩建、改建的所有项目。3. 术语定义设计风险排查主要分为四类,分别为:开工前设计风险排查、项目建设过程中设计风险排查(标准层施工前设计风险排查、结构封顶阶段设计风险排查)、交付验收前设计风险排查。3.1.开工前设计风险排查:由区域公司总师室组织,项目公司工程部、监理单位、设计单位协助实施。在开工前对设计单位内部图纸审核工作进行监督,对各单位各部门的图纸审查工作进行复核,与集团标准、与方案设计进行差异性对比,并对设计问题的整改与落实情况进行跟踪,以确保项目设计可控。所提交成果为《开工前设计风险排查一览表》。(具体操作详见《项目开工前设计风险排查作业指引》)3.2.项目建设过程中设计风险排查:由项目公司工程部组织,区域公司总师室、监理单位、设计单位、施工单位协助实施。主要包括两项检查:“标准层施工前设计风险排查”与“结构封顶阶段设计风险排查”。即在施工过程中,对于已完成的工作内容进行现场实测检验,有针对性地对常见性问题进行检查,对发现的问题及时进行整改,以减少无效成本的增加,提高设计品质。所提交成果为《住宅项目常见问题检查表》(附件2)。3.3.交付验收前设计风险排查:由区域公司总师室组织,集团工程部、集团总师室、区域公司销企部、项目公司工程部、监理单位、设计单位、施工单位协助实施。在交付验收前,有针对性地对常见性问题进行检查,对发现的问题及时整改,以减少无效成本的增加,提高设计品质。本项排查工作可与集团客服部组织的交付前内部验收检查合并,组织部门改为集团客服中心,具体参加单位由客服部门核定。所提交成果为《住宅预验收强制性要求检查表》。4. 职责权限4.1.项目公司工程部4.1.1 负责项目建设过程中设计风险排查工作计划的编制与推动落实。4.1.2 负责项目建设过程中设计风险排查工作的组织、管理。4.1.3 负责编制、提交项目建设过程中设计风险排查报告,根据相关流程进行上报备案。4.1.4 负责项目建设过程中设计风险排查问题的整改落实。4.2.集团工程部/总师室4.2.1 根据各项目公司的上报材料,确定项目建设过程中设计风险排查工作计划。4.2.2 监督各项目公司开展...
