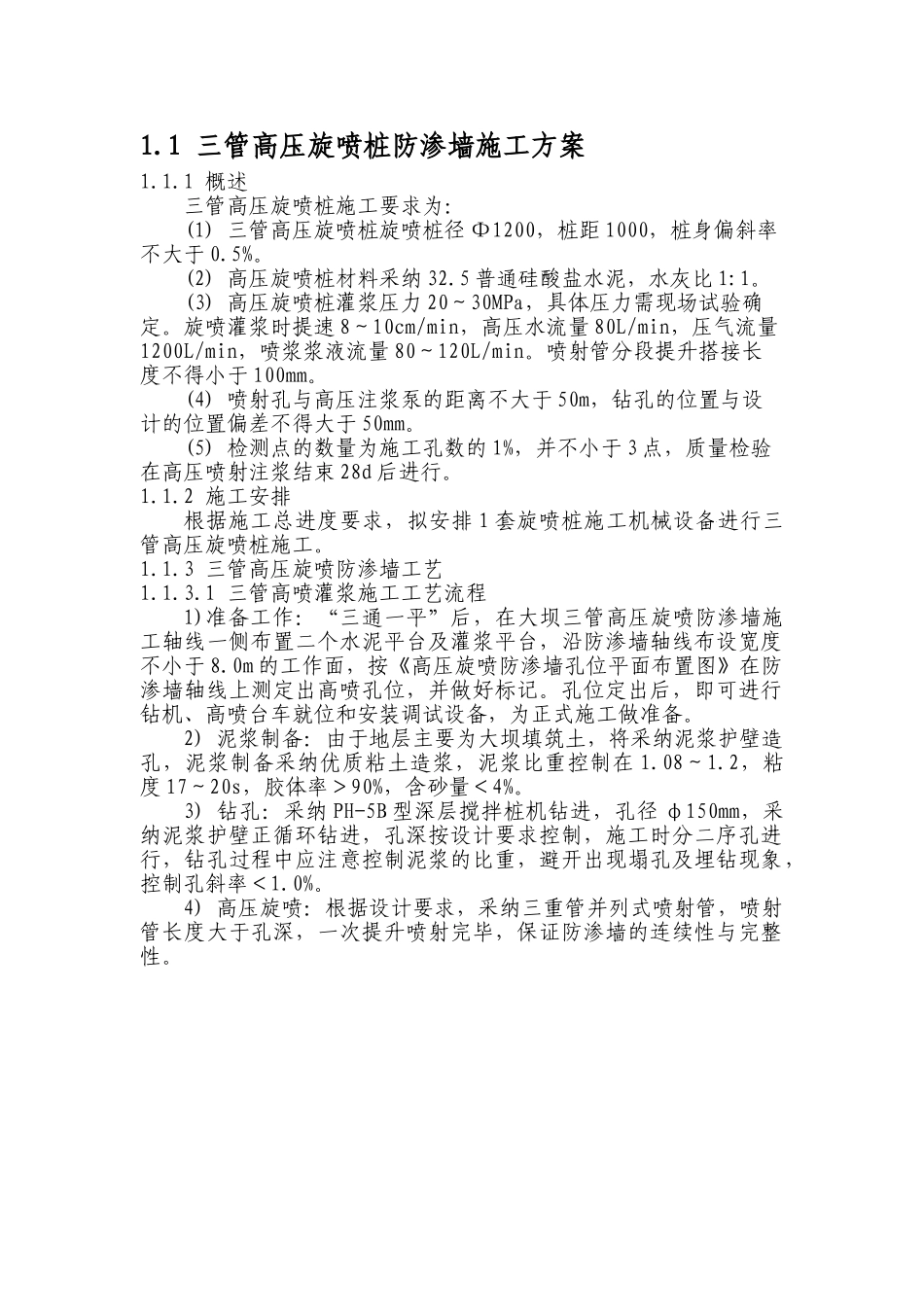

1 三管高压旋喷桩防渗墙施工方案1
1 概述三管高压旋喷桩施工要求为: (1) 三管高压旋喷桩旋喷桩径 Φ1200,桩距 1000,桩身偏斜率不大于 0
(2) 高压旋喷桩材料采纳 32
5 普通硅酸盐水泥,水灰比 1:1
(3) 高压旋喷桩灌浆压力 20~30MPa,具体压力需现场试验确定
旋喷灌浆时提速 8~10cm/min,高压水流量 80L/min,压气流量1200L/min,喷浆浆液流量 80~120L/min
喷射管分段提升搭接长度不得小于 100mm
(4) 喷射孔与高压注浆泵的距离不大于 50m,钻孔的位置与设计的位置偏差不得大于 50mm
(5) 检测点的数量为施工孔数的 1%,并不小于 3 点,质量检验在高压喷射注浆结束 28d 后进行
2 施工安排根据施工总进度要求,拟安排 1 套旋喷桩施工机械设备进行三管高压旋喷桩施工

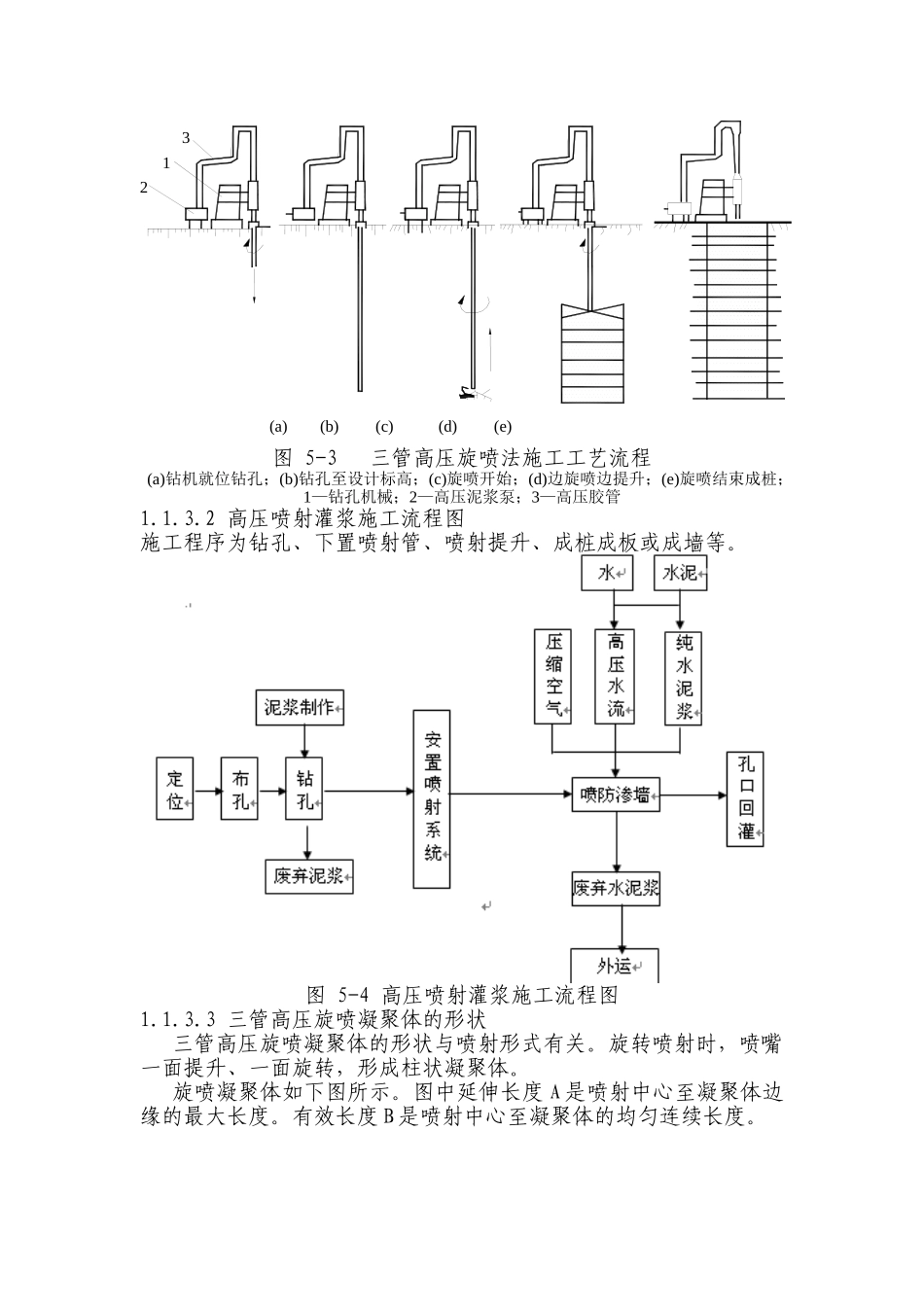

3 三管高压旋喷防渗墙工艺1
1 三管高喷灌浆施工工艺流程1)准备工作:“三通一平”后,在大坝三管高压旋喷防渗墙施工轴线一侧布置二个水泥平台及灌浆平台,沿防渗墙轴线布设宽度不小于 8
0m 的工作面,按《高压旋喷防渗墙孔位平面布置图》在防渗墙轴线上测定出高喷孔位,并做好标记
孔位定出后,即可进行钻机、高喷台车就位和安装调试设备,为正式施工做准备
2) 泥浆制备:由于地层主要为大坝填筑土,将采纳泥浆护壁造孔,泥浆制备采纳优质粘土造浆,泥浆比重控制在 1
2,粘度 17~20s,胶体率>90%,含砂量<4%
3) 钻孔:采纳 PH-5B 型深层搅拌桩机钻进,孔径 φ150mm,采纳泥浆护壁正循环钻进,孔深按设计要求控制,施工时分二序孔进行,钻孔过程中应注意控制泥浆的比重,避开出现塌孔及埋钻现象,控制孔斜率<1
4) 高压旋喷:根据设计要求,采纳三重管并列式喷射管,喷射管长度大于
