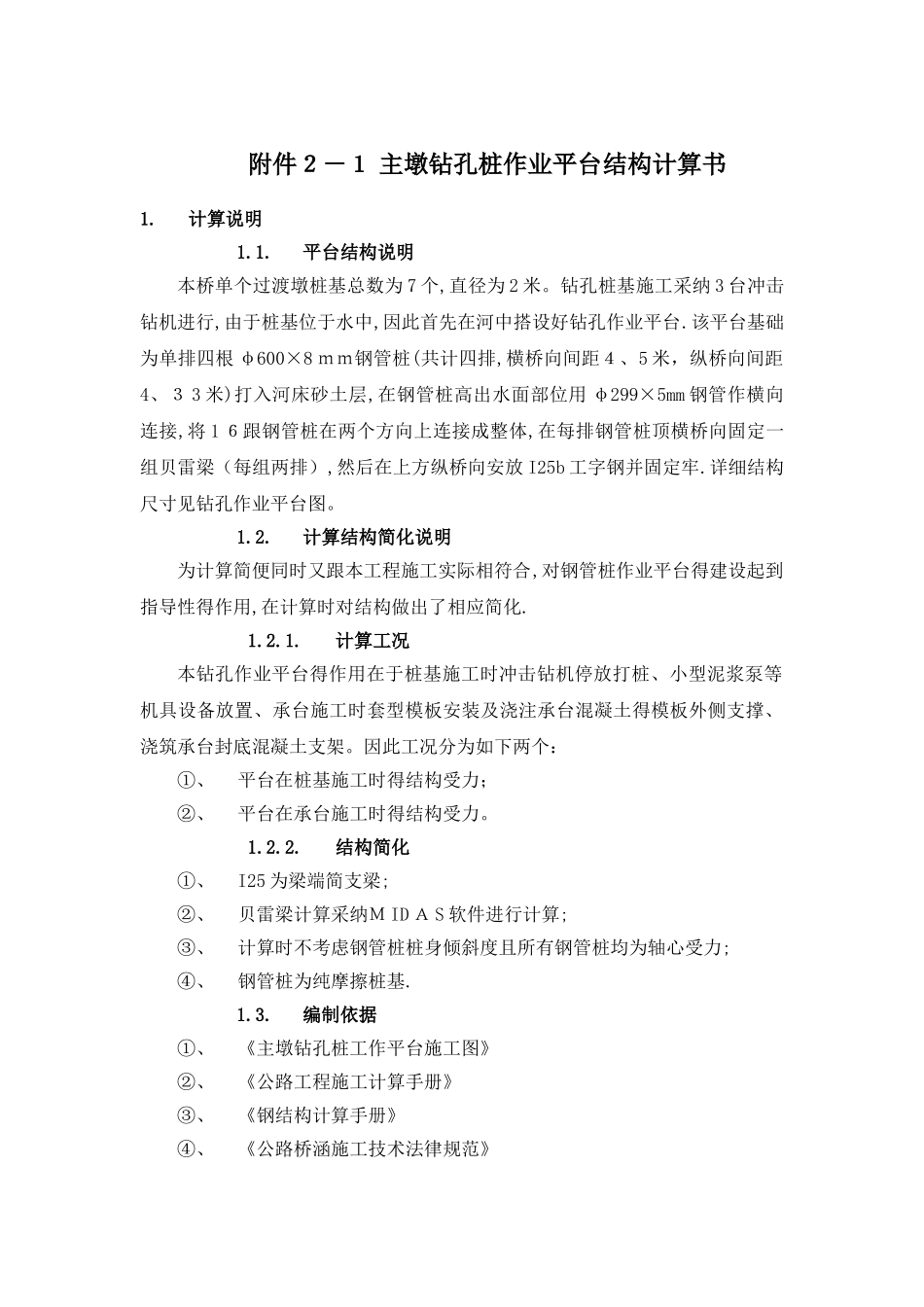

附件2-1 主墩钻孔桩作业平台结构计算书1
平台结构说明本桥单个过渡墩桩基总数为 7 个,直径为 2 米
钻孔桩基施工采纳 3 台冲击钻机进行,由于桩基位于水中,因此首先在河中搭设好钻孔作业平台
该平台基础为单排四根 φ600×8 mm钢管桩(共计四排,横桥向间距4、5 米,纵桥向间距4、3 3 米)打入河床砂土层,在钢管桩高出水面部位用 φ299×5mm 钢管作横向连接,将 1 6跟钢管桩在两个方向上连接成整体,在每排钢管桩顶横桥向固定一组贝雷梁(每组两排),然后在上方纵桥向安放 I25b 工字钢并固定牢
详细结构尺寸见钻孔作业平台图
计算结构简化说明为计算简便同时又跟本工程施工实际相符合,对钢管桩作业平台得建设起到指导性得作用,在计算时对结构做出了相应简化
计算工况本钻孔作业平台得作用在于桩基施工时冲击钻机停放打桩、小型泥浆泵等机具设备放置、承台施工时套型模板安装及浇注承台混凝土得模板外侧支撑、浇筑承台封底混凝土支架
因此工况分为如下两个:①、平台在桩基施工时得结构受力;②、平台在承台施工时得结构受力
结构简化①、I25 为梁端简支梁;②、贝雷梁计算采纳M ID A S 软件进行计算;③、计算时不考虑钢管桩桩身倾斜度且所有钢管桩均为轴心受力;④、钢管桩为纯摩擦桩基
编制依据①、《主墩钻孔桩工作平台施工图》②、《公路工程施工计算手册》③、《钢结构计算手册》④、《公路桥涵施工技术法律规范》⑤、《结构力学教材》、《材料力学教材》2
桩基施工时荷载计算①、施工机具设备荷载在钻孔桩施工时平台上共计停放三台钻机进行打桩作业,钻机停放位置为平台得对角上各停放1台,每台重15吨重,外加小型机具设备共计5吨,故1/9 平台上方最大外荷载共计 20 吨,考虑 1、2 倍安全系数,平台计算荷载为24 吨
②、水流对钢管桩
