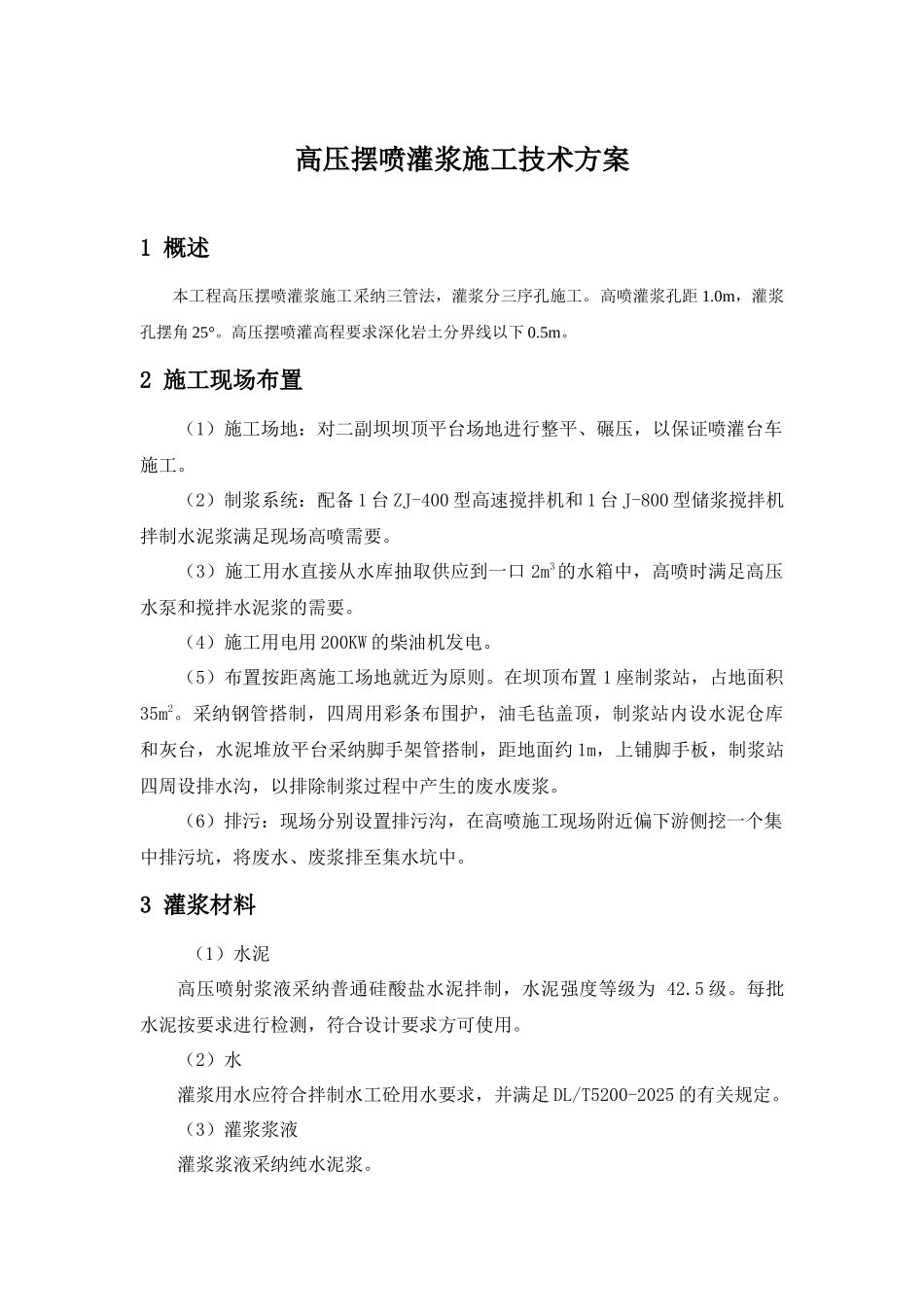

高压摆喷灌浆施工技术方案1 概述本工程高压摆喷灌浆施工采纳三管法,灌浆分三序孔施工
高喷灌浆孔距 1
0m,灌浆孔摆角 25°
高压摆喷灌高程要求深化岩土分界线以下 0
2 施工现场布置(1)施工场地:对二副坝坝顶平台场地进行整平、碾压,以保证喷灌台车施工
(2)制浆系统:配备 1 台 ZJ-400 型高速搅拌机和 1 台 J-800 型储浆搅拌机拌制水泥浆满足现场高喷需要
(3)施工用水直接从水库抽取供应到一口 2m3的水箱中,高喷时满足高压水泵和搅拌水泥浆的需要
(4)施工用电用 200KW 的柴油机发电
(5)布置按距离施工场地就近为原则
在坝顶布置 1 座制浆站,占地面积35m2
采纳钢管搭制,四周用彩条布围护,油毛毡盖顶,制浆站内设水泥仓库和灰台,水泥堆放平台采纳脚手架管搭制,距地面约 1m,上铺脚手板,制浆站四周设排水沟,以排除制浆过程中产生的废水废浆
(6)排污:现场分别设置排污沟,在高喷施工现场附近偏下游侧挖一个集中排污坑,将废水、废浆排至集水坑中
3 灌浆材料 (1)水泥高压喷射浆液采纳普通硅酸盐水泥拌制,水泥强度等级为 42
每批水泥按要求进行检测,符合设计要求方可使用
(2)水灌浆用水应符合拌制水工砼用水要求,并满足 DL/T5200-2025 的有关规定
(3)灌浆浆液灌浆浆液采纳纯水泥浆

4 高喷灌浆施工1、施工现场试验本高喷灌浆采纳摆喷方式
根据高喷防渗墙部位的地质情况和条件,选定地质条件典型部位进行施工试验,以探求高压摆喷灌浆对该地质的适应性,进而优选出合适的灌浆浆液、孔距、喷射流量、压力、旋速和提升速度等工艺参数,确保防渗墙工程施工顺利进行和工程质量,试验结果和报告经监理人审查批准后执行
高压摆喷灌浆主要工艺参数技术表项目孔距水压缩气浆液提升速度压力流量压力流量压力流量单位mMPam3/minMPam3/minMPaL/minc
