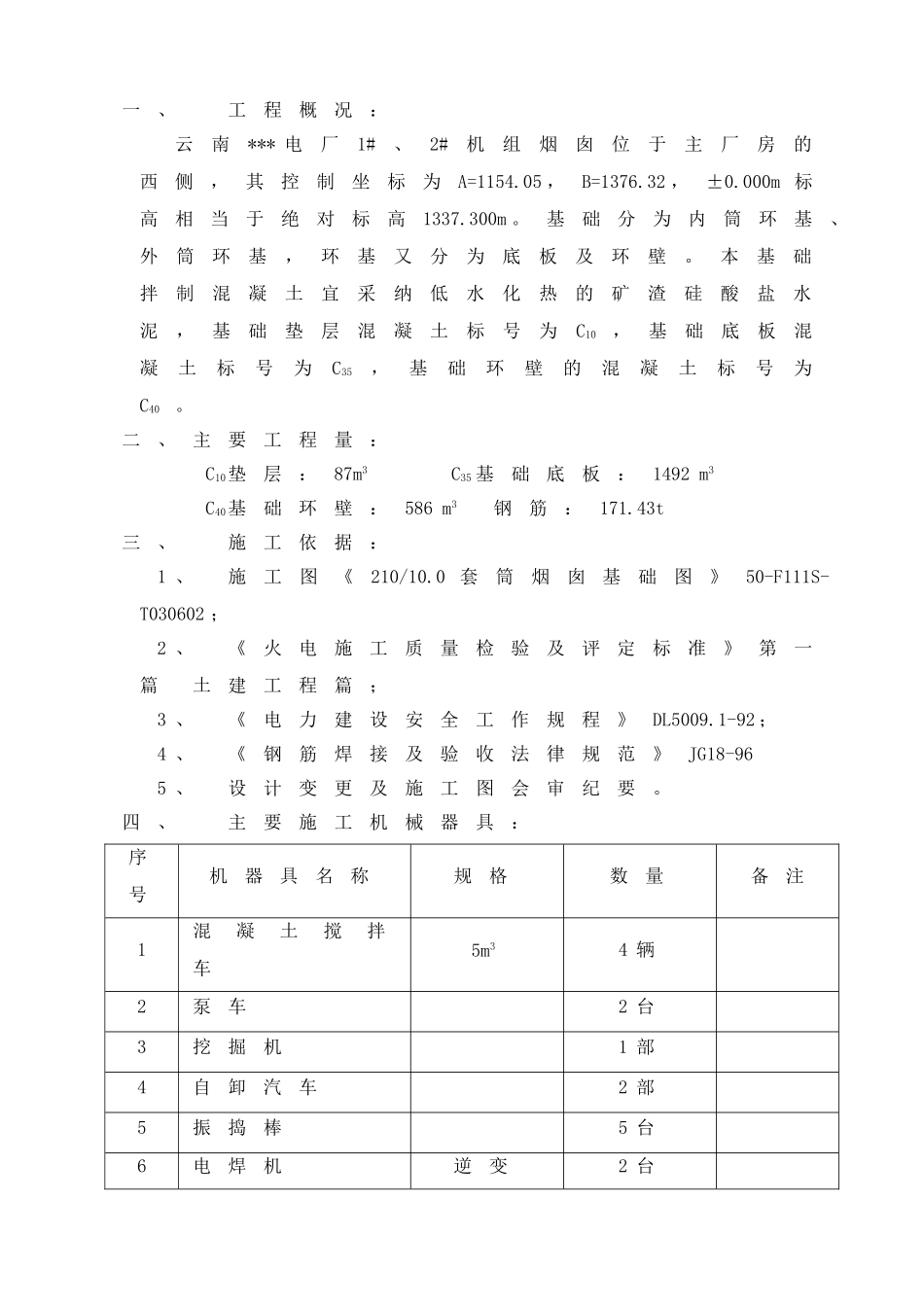

一、工程概况:云南*** 电厂1#、2#机组烟囱位于主厂房的西侧,其控制坐标为A=1154
05 ,B=1376
32 ,±0
000m 标高相当于绝对标高1337
基础分为内筒环基、外筒环基,环基又分为底板及环壁
本基础拌制混凝土宜采纳低水化热的矿渣硅酸盐水泥,基础垫层混凝土标号为C10,基础底板混凝土标号为C35,基础环壁的混凝土标号为C40
二、主要工程量: C10垫层:87m3 C35 基础底板:1492 m3 C40基础环壁:586 m3 钢筋:171
43t三、施工依据:1 、施工图《210/10
0 套筒烟囱基础图》50-F111S-T030602 ;2 、《火电施工质量检验及评定标准》第一篇 土建工程篇;3 、《电力建设安全工作规程》DL5009
1-92 ;4 、《钢筋焊接及验收法律规范》JG18-965 、设计变更及施工图会审纪要

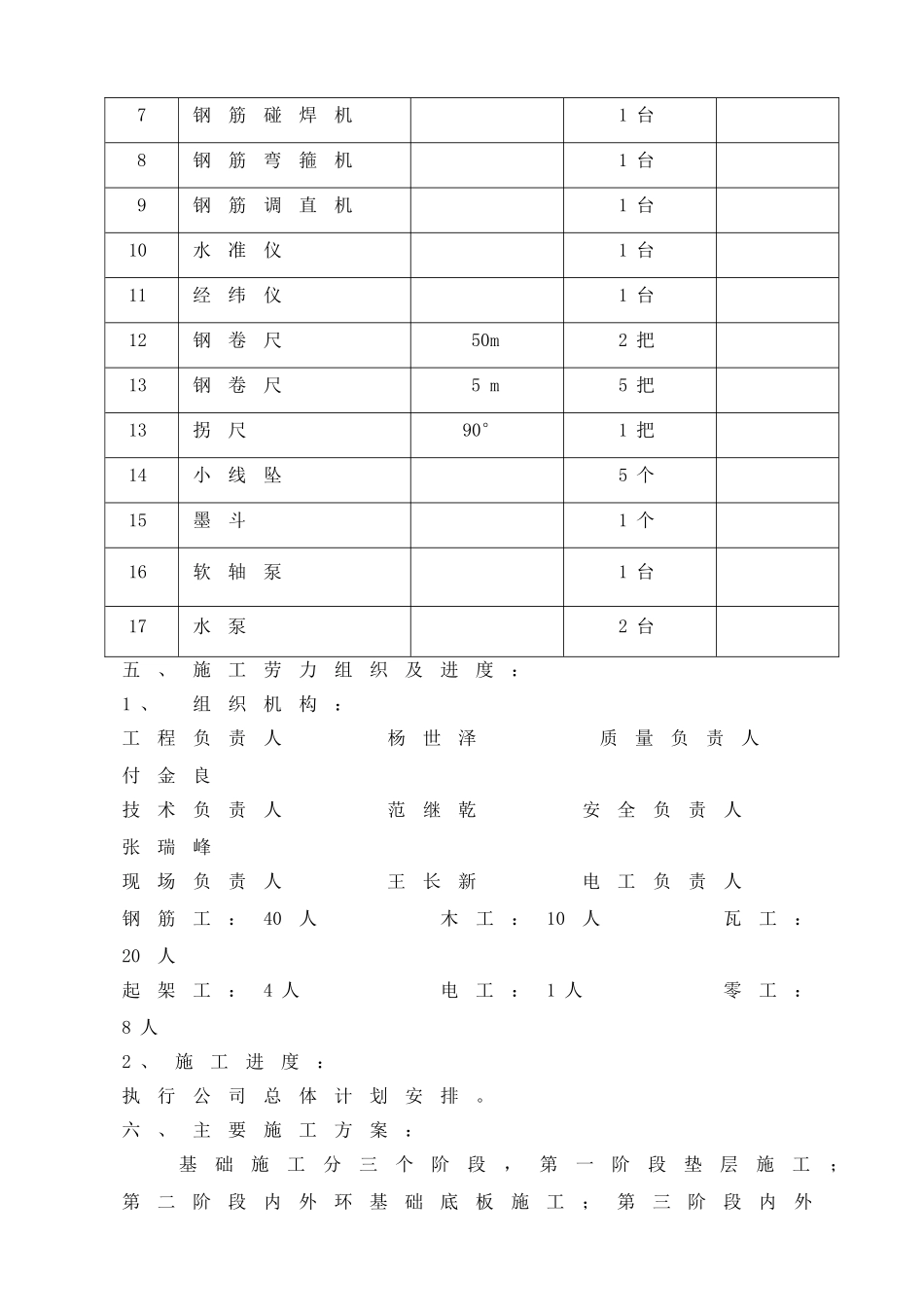

四、主要施工机械器具:序号机器具名称规格数量备注1混凝土搅拌车5m34 辆2泵车2 台3挖掘机1 部4自卸汽车2 部5振捣棒5 台6电焊机逆变2 台7钢筋碰焊机1 台8钢筋弯箍机1 台9钢筋调直机1 台10水准仪1 台11经纬仪1 台12钢卷尺50m2 把13钢卷尺5 m5 把13拐尺90°1 把14小线坠5 个15墨斗1 个16软轴泵1 台17水泵2 台五、施工劳力组织及进度:1 、 组织机构:工程负责人 杨世泽 质量负责人付金良技术负责人 范继乾 安全负责人张瑞峰现场负责人 王长新 电工负责人钢筋工:40人 木工:10人 瓦工:20人起架工:4 人 电工:1 人 零工:8 人2 、施工进度:执行公司总体计划安排
六、主要施工方案: 基础施工分三个阶段,第一阶段垫层施工;第二阶段内外环基础底板施工;第三阶段内外环壁施工

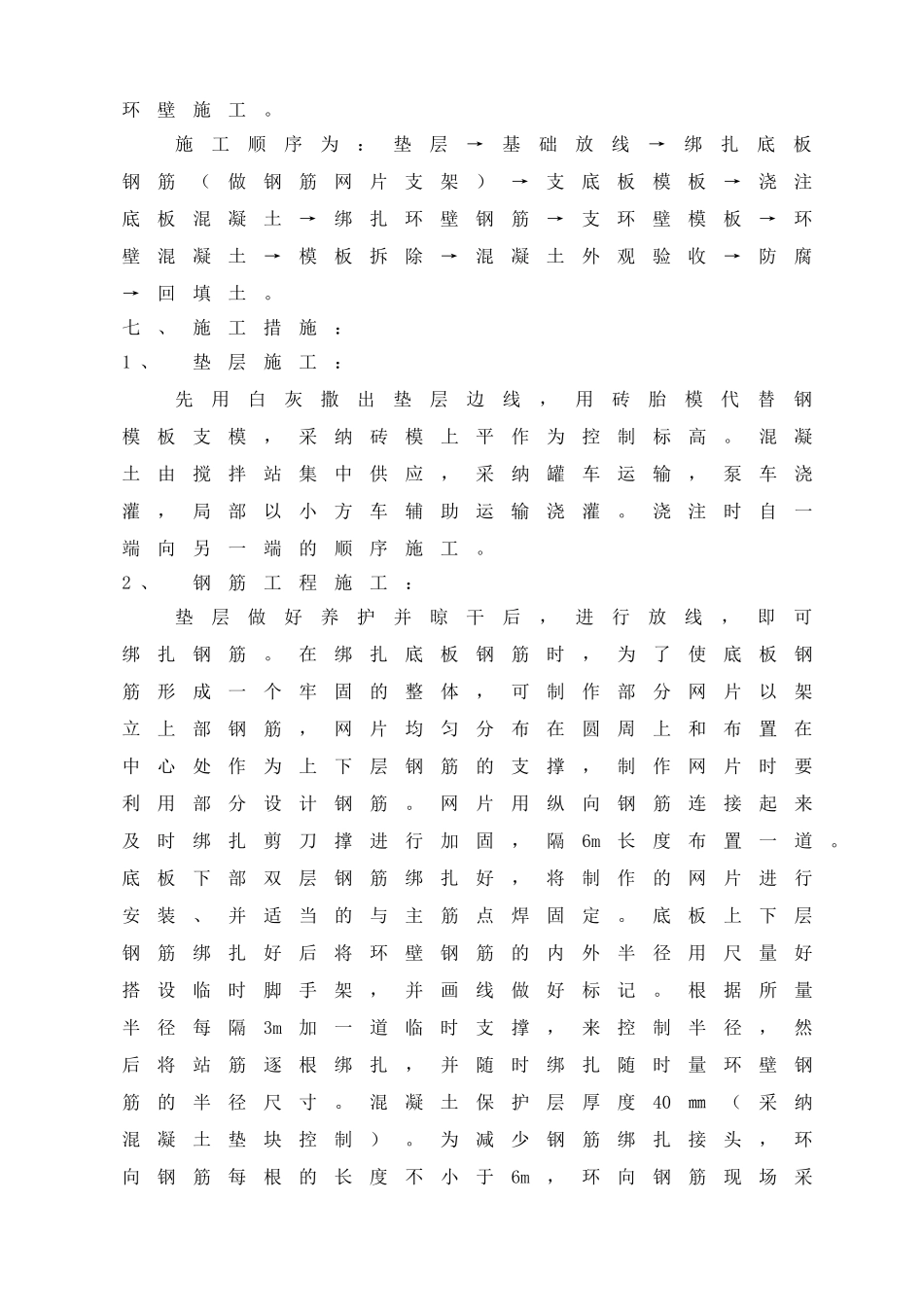

施工顺序为:垫层→基础放线→绑扎底板钢筋(做钢筋网片支架)→支底板模板→浇注底板混凝土→绑扎环
