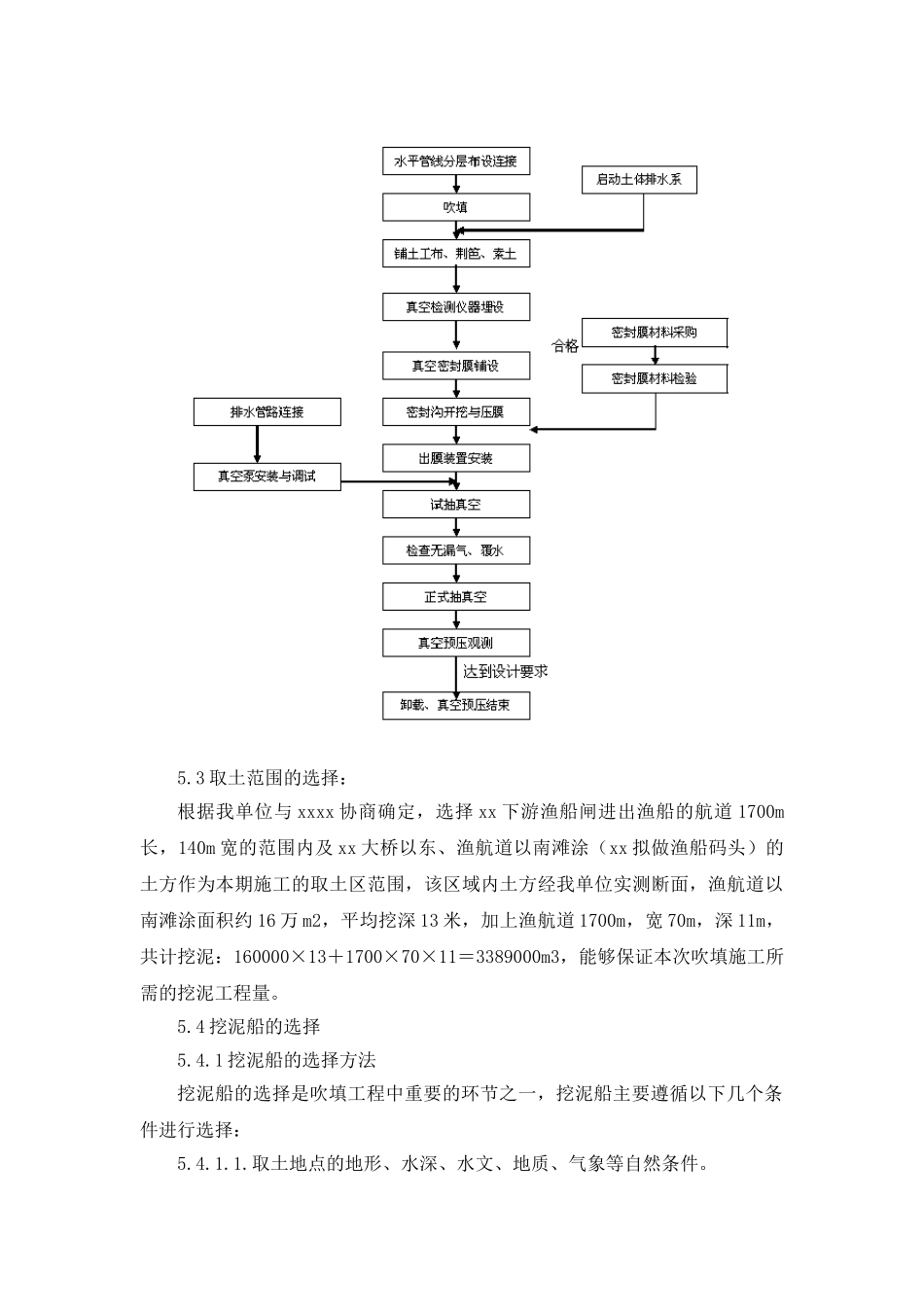

人工吹填软土地基多层水平辐射管线真空预压施工工法xx 集团 xx 有限公司xx xx xx xx xx1
前言本工程位于 xx 市 xx 区 xx 路以西,xx 大桥收费站西南侧原 xx 副 1 号排泥场,总面积 25
4 万 m2 ;填方总量 272
97 万 m3;真空预压后地面承载力为(60Kpa-80 Kpa),目前吹填坑内底标高大至-8
00m(按大沽高程,以下同),平均底标高约为-8
50m,周围地面高程约为 2
根据对该工程所在区域的实际情况进行分析,采纳的施工方案为利用绞吸式挖泥船在附近 xx 渔航道内及航道滩涂挖泥 300 万 m3吹填至回填区,边吹填边将施工区域内的淤泥进行真空预压处理
本工程施工在国内外率先提出和使用多层水平管线真空预压方案对吹填淤泥质土进行加固的施工技术
多层水平管线真空预压吹填淤泥土深基坑技术施工难度大,施工工艺和施工控制复杂、技术含量高、工期紧
疏干管线的合理设置及连接技术、深基坑吹填技术、真空泵系统的合理设置、真空度的控制以及真空预压卸载标准等等均对工程进度和工程质量有重要影响
同时有关多层水平管线真空预压吹填土地基固结理论在国内外还是空白
通过工程实践形成本工法
1 本工法加固过程中土体除产生竖向压缩外,还伴随侧向收缩,不会造成侧向挤出,特别适于超软土地基加固
2 真空预压荷载不会引起地基失稳,因而施工时无须控制加荷速率,荷载可一次快速施加,加固速度快,工期短
3 本工法施工机具和设备简单,便于操作;施工方便,作业效率高,加固费用低,适于大规模地基加固,易于推广应用
4 本工法不需要大量堆载材料,可避开材料运入、运出而造成的运输紧张、周转困难与施工干扰
5 施工中无噪音,无振动,不污染环境
6 吹填土多层水平辐射真空排水固结系统具有吹填土固结时间短,工后地面沉
