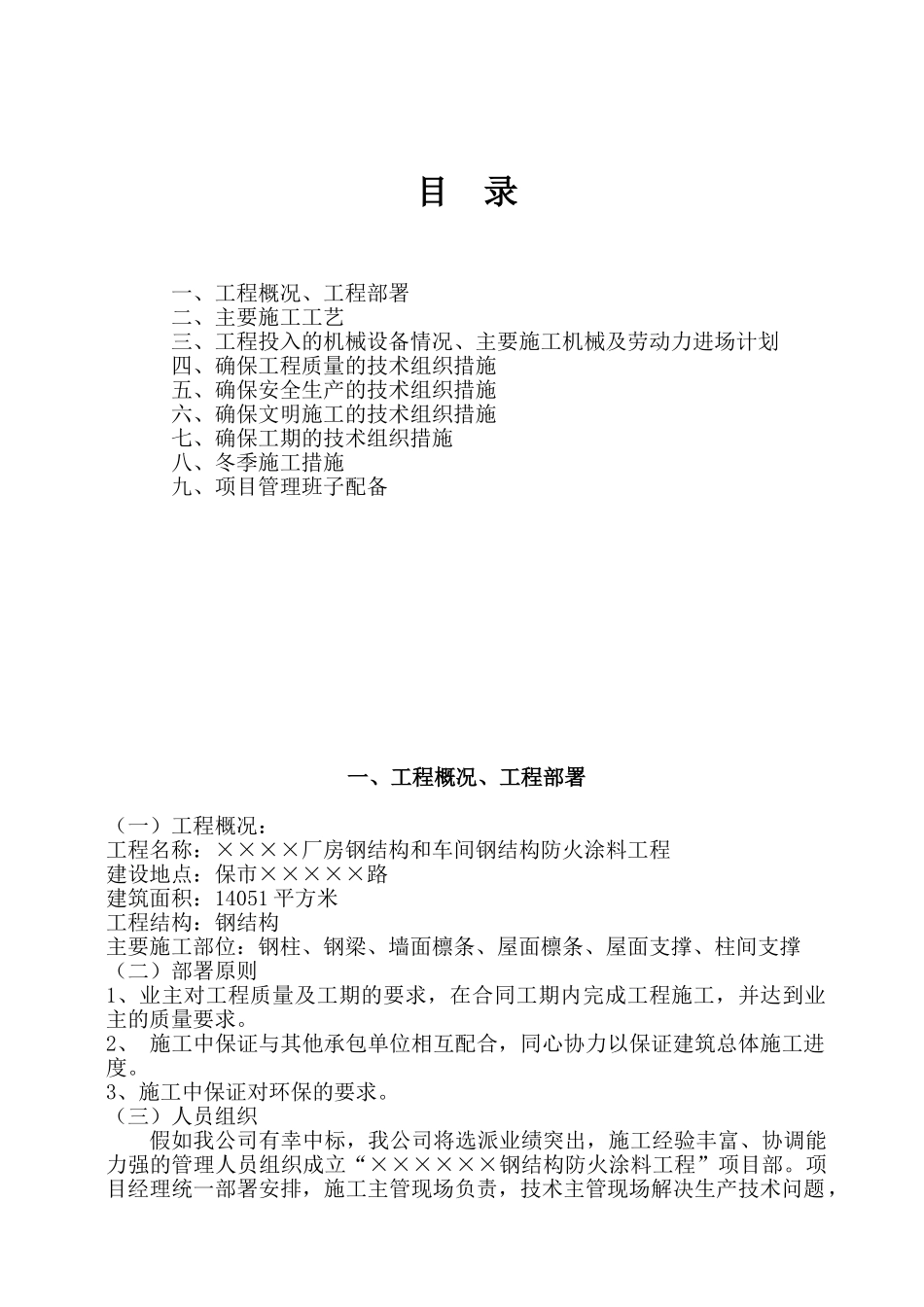

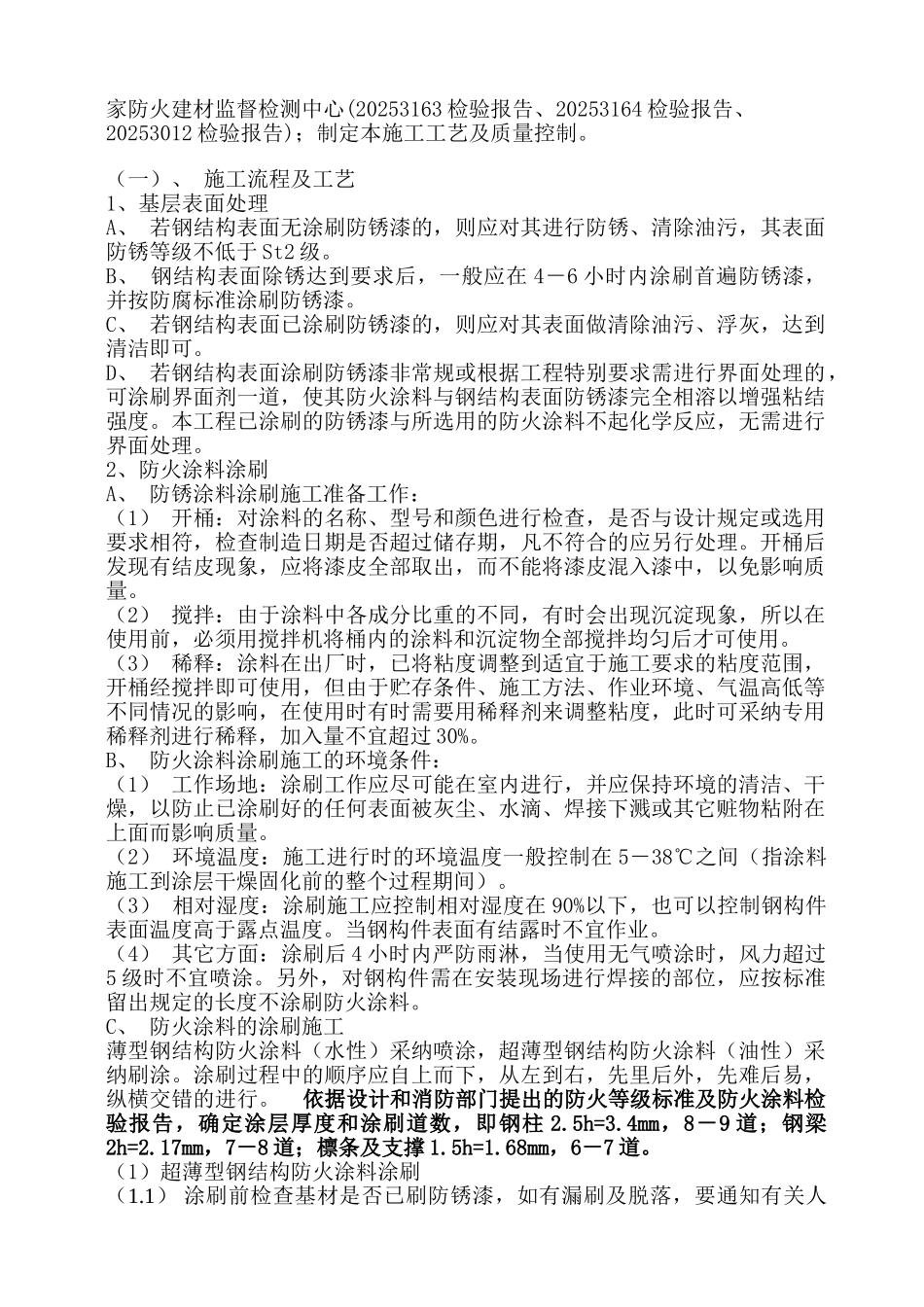

目 录一、工程概况、工程部署二、主要施工工艺三、工程投入的机械设备情况、主要施工机械及劳动力进场计划四、确保工程质量的技术组织措施五、确保安全生产的技术组织措施六、确保文明施工的技术组织措施七、确保工期的技术组织措施八、冬季施工措施九、项目管理班子配备一、工程概况、工程部署(一)工程概况:工程名称:××××厂房钢结构和车间钢结构防火涂料工程建设地点:保市×××××路建筑面积:14051 平方米工程结构:钢结构主要施工部位:钢柱、钢梁、墙面檩条、屋面檩条、屋面支撑、柱间支撑(二)部署原则1、业主对工程质量及工期的要求,在合同工期内完成工程施工,并达到业主的质量要求
2、 施工中保证与其他承包单位相互配合,同心协力以保证建筑总体施工进度
3、施工中保证对环保的要求
(三)人员组织假如我公司有幸中标,我公司将选派业绩突出,施工经验丰富、协调能力强的管理人员组织成立“××××××钢结构防火涂料工程”项目部
项目经理统一部署安排,施工主管现场负责,技术主管现场解决生产技术问题,随时准备处理突发事件并提供技术支持
项目部下设工程计划员、材料员、质检员、安全员等
(四)工期、质量标准1、严格根据甲方要求安排施工,计划工期 35 天日历日(详见施工进度计划)2、质量标准:合格
(五)施工总平面布置1、总体布置原则(1)业主对工程质量及工期的要求,在合同工期内完成工程,并达到业主的质量要求
(2)服从总包单位对工期的要求和制约,服从总包单位的施工场地的安排
2、临时用水布置施工用水源要同有关单位协商后就近接入
3、临时用电布置本工程临时用电采纳沿线的变压器就近接出,用电主要包括生活用电、照明用电和施工用电
本工程用电量较少,电缆采纳 3×25+2×16㎜2的橡胶电缆,配电箱体全部铁体, 单面配线,满足工程临时用电需要
4、临时设施布置我方计划使用办公室、仓库等临时用房数间,另外要根据现场情况
