北京市公园管理中心2025 年重点工作任务折子1
组织完成绩效考评和年度评优工作
牵头领导:高大伟主责部门及责任人:办公室齐志坚落实单位:中心及所属各单位完成时限:12 月 31 日2
完成中心史志资料上网工程
牵头领导:高大伟主责部门及责任人:办公室齐志坚落实单位:史志办完成时限:11 月 30 日3
开展互联网门户网站提升工程
牵头领导:高大伟主责部门及责任人:办公室齐志坚落实单位:信息中心 相关处室完成时限:11 月 30 日4
全面完成年初下达的 2025 年绩效考核经济指标

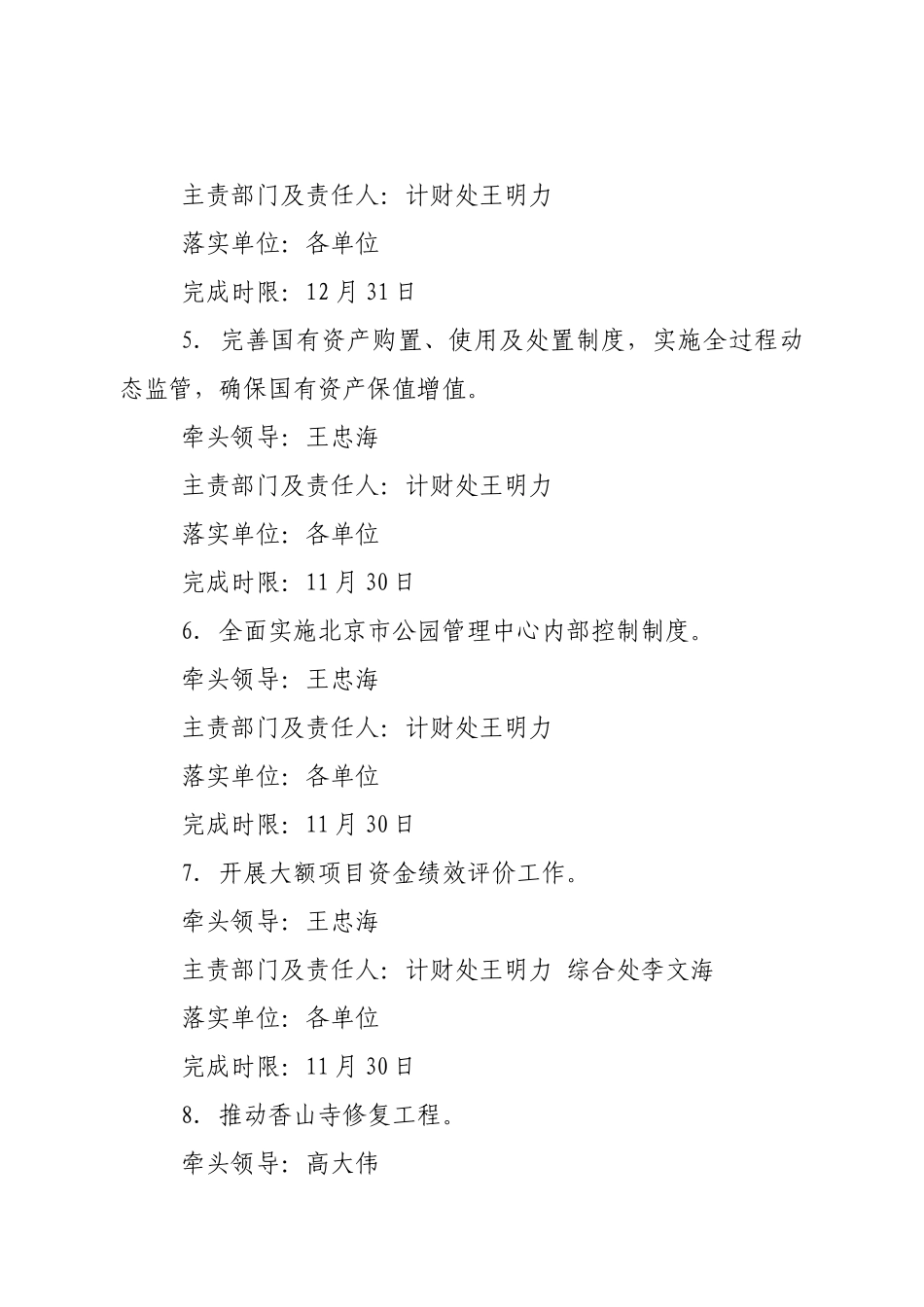

牵头领导:王忠海主责部门及责任人:计财处王明力落实单位:各单位完成时限:12 月 31 日5
完善国有资产购置、使用及处置制度,实施全过程动态监管,确保国有资产保值增值
牵头领导:王忠海主责部门及责任人:计财处王明力落实单位:各单位完成时限:11 月 30 日6
全面实施北京市公园管理中心内部控制制度
牵头领导:王忠海主责部门及责任人:计财处王明力落实单位:各单位完成时限:11 月 30 日7
开展大额项目资金绩效评价工作
牵头领导:王忠海主责部门及责任人:计财处王明力 综合处李文海落实单位:各单位完成时限:11 月 30 日8
推动香山寺修复工程
牵头领导:高大伟主责部门及责任人:综合处李文海落实单位:香山公园完成时限:11 月 30 日9

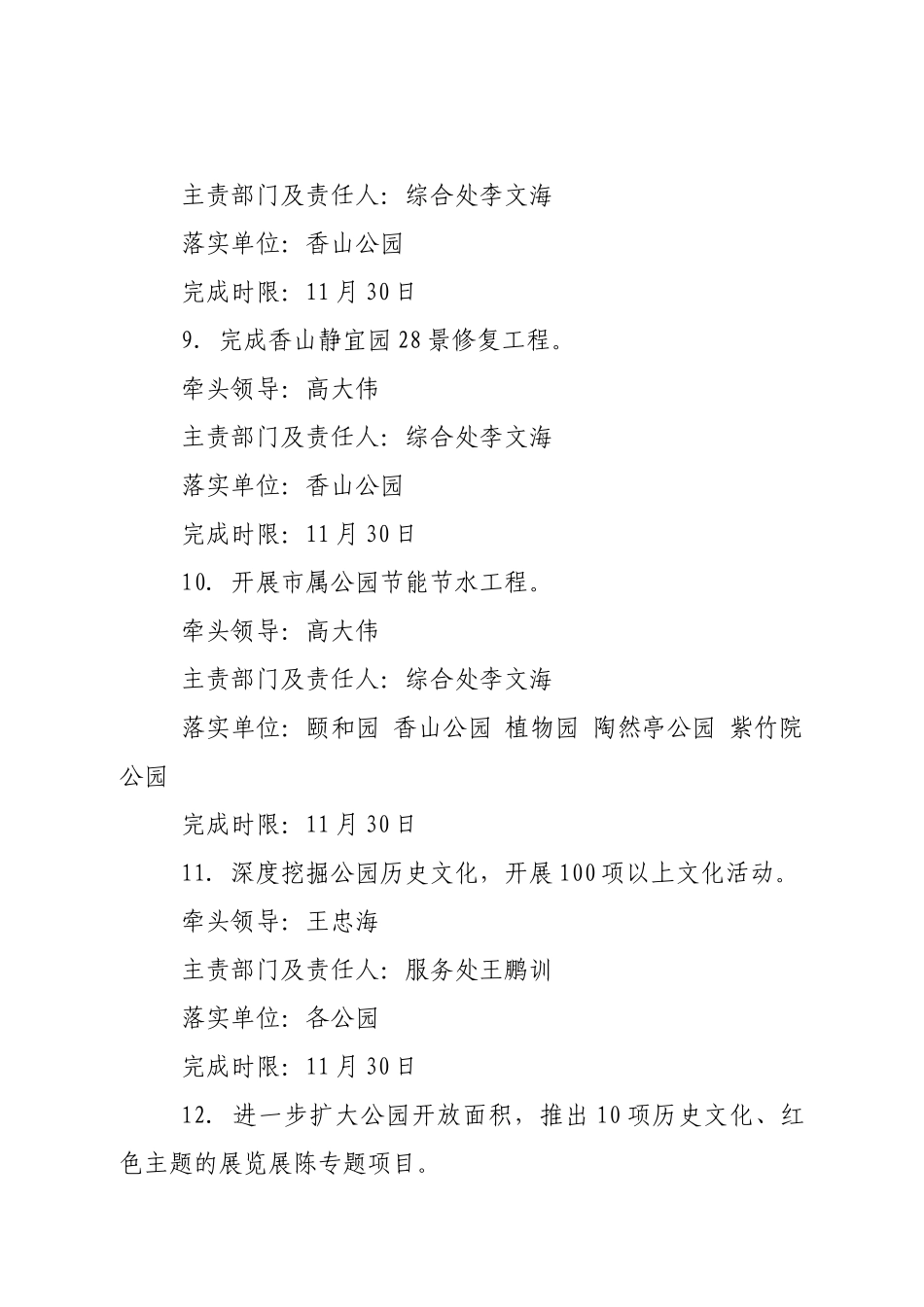

完成香山静宜园 28 景修复工程
牵头领导:高大伟主责部门及责任人:综合处李文海落实单位:香山公园完成时限:11 月 30 日10
开展市属公园节能节水工程
牵头领导:高大伟主责部门及责任人:综合处李文海落实单位:颐和园 香山公园 植物园 陶然亭公园 紫竹院公园完成时限:11 月 30 日11
深度挖掘公园历史文化,开展 100 项以上文化活动
牵头领导:王忠海主责部门及责任人:服务处王鹏训落实单位:各公园完成时限:11 月 30
