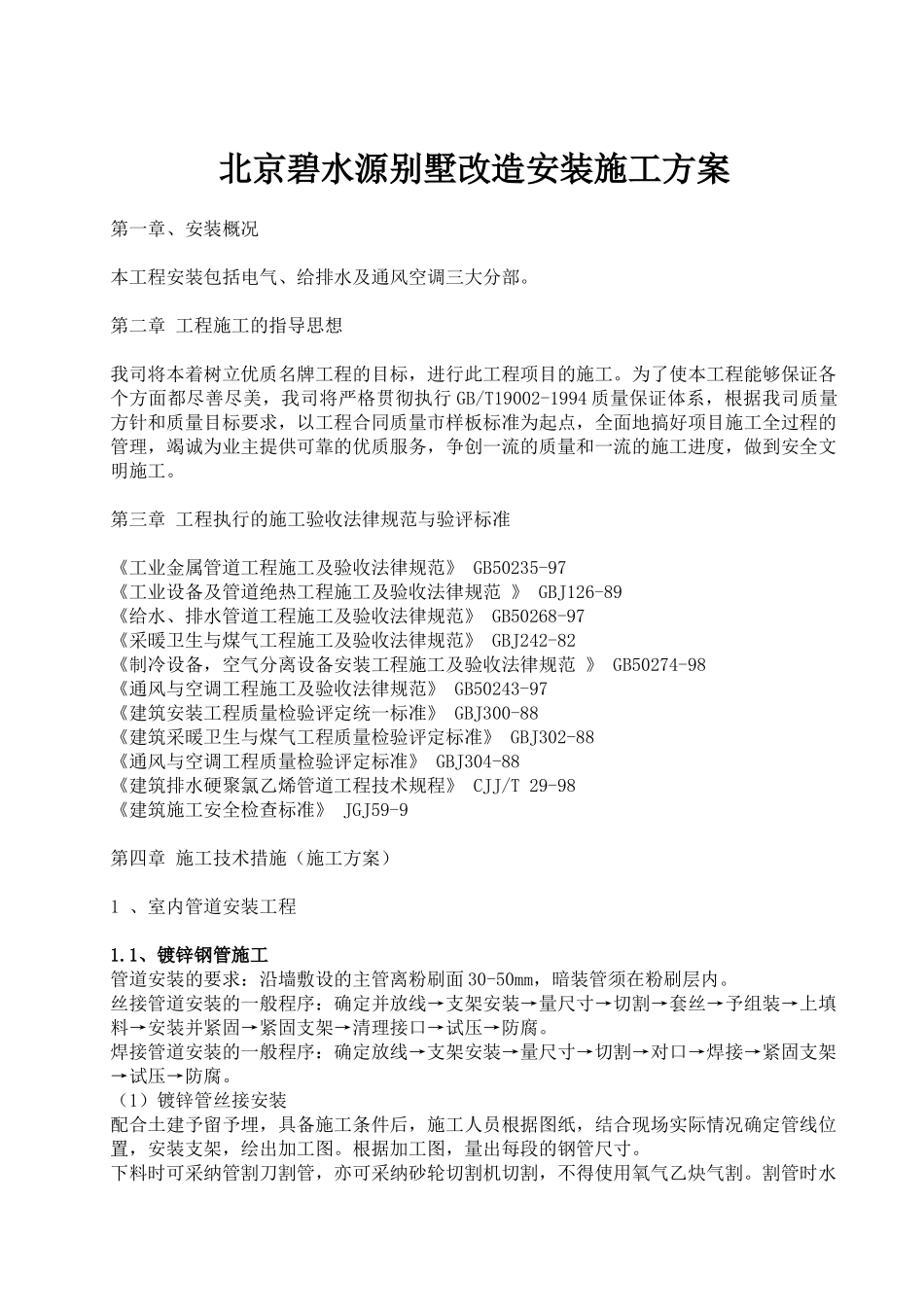

北京碧水源别墅改造安装施工方案第一章、安装概况本工程安装包括电气、给排水及通风空调三大分部
第二章 工程施工的指导思想我司将本着树立优质名牌工程的目标,进行此工程项目的施工
为了使本工程能够保证各个方面都尽善尽美,我司将严格贯彻执行 GB/T19002-1994 质量保证体系,根据我司质量方针和质量目标要求,以工程合同质量市样板标准为起点,全面地搞好项目施工全过程的管理,竭诚为业主提供可靠的优质服务,争创一流的质量和一流的施工进度,做到安全文明施工
第三章 工程执行的施工验收法律规范与验评标准《工业金属管道工程施工及验收法律规范》 GB50235-97《工业设备及管道绝热工程施工及验收法律规范 》 GBJ126-89 《给水、排水管道工程施工及验收法律规范》 GB50268-97《采暖卫生与煤气工程施工及验收法律规范》 GBJ242-82《制冷设备,空气分离设备安装工程施工及验收法律规范 》 GB50274-98《通风与空调工程施工及验收法律规范》 GB50243-97《建筑安装工程质量检验评定统一标准》 GBJ300-88《建筑采暖卫生与煤气工程质量检验评定标准》 GBJ302-88《通风与空调工程质量检验评定标准》 GBJ304-88《建筑排水硬聚氯乙烯管道工程技术规程》 CJJ/T 29-98《建筑施工安全检查标准》 JGJ59-9第四章 施工技术措施(施工方案)1 、室内管道安装工程 1

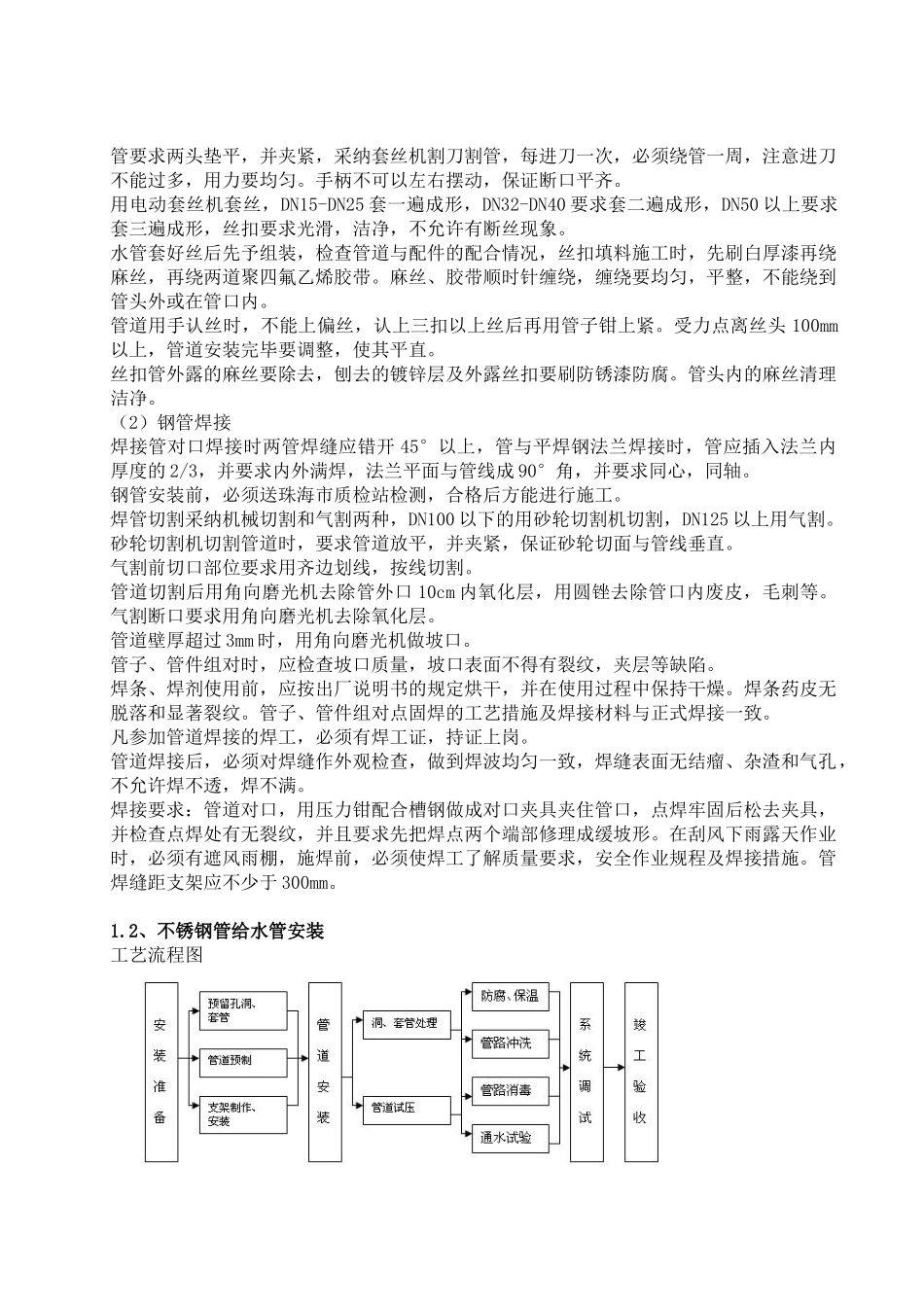

1、镀锌钢管施工管道安装的要求:沿墙敷设的主管离粉刷面 30-50mm,暗装管须在粉刷层内
丝接管道安装的一般程序:确定并放线→支架安装→量尺寸→切割→套丝→予组装→上填料→安装并紧固→紧固支架→清理接口→试压→防腐
焊接管道安装的一般程序:确定放线→支架安装→量尺寸→切割→对口→焊接→紧固支架→试压→防腐

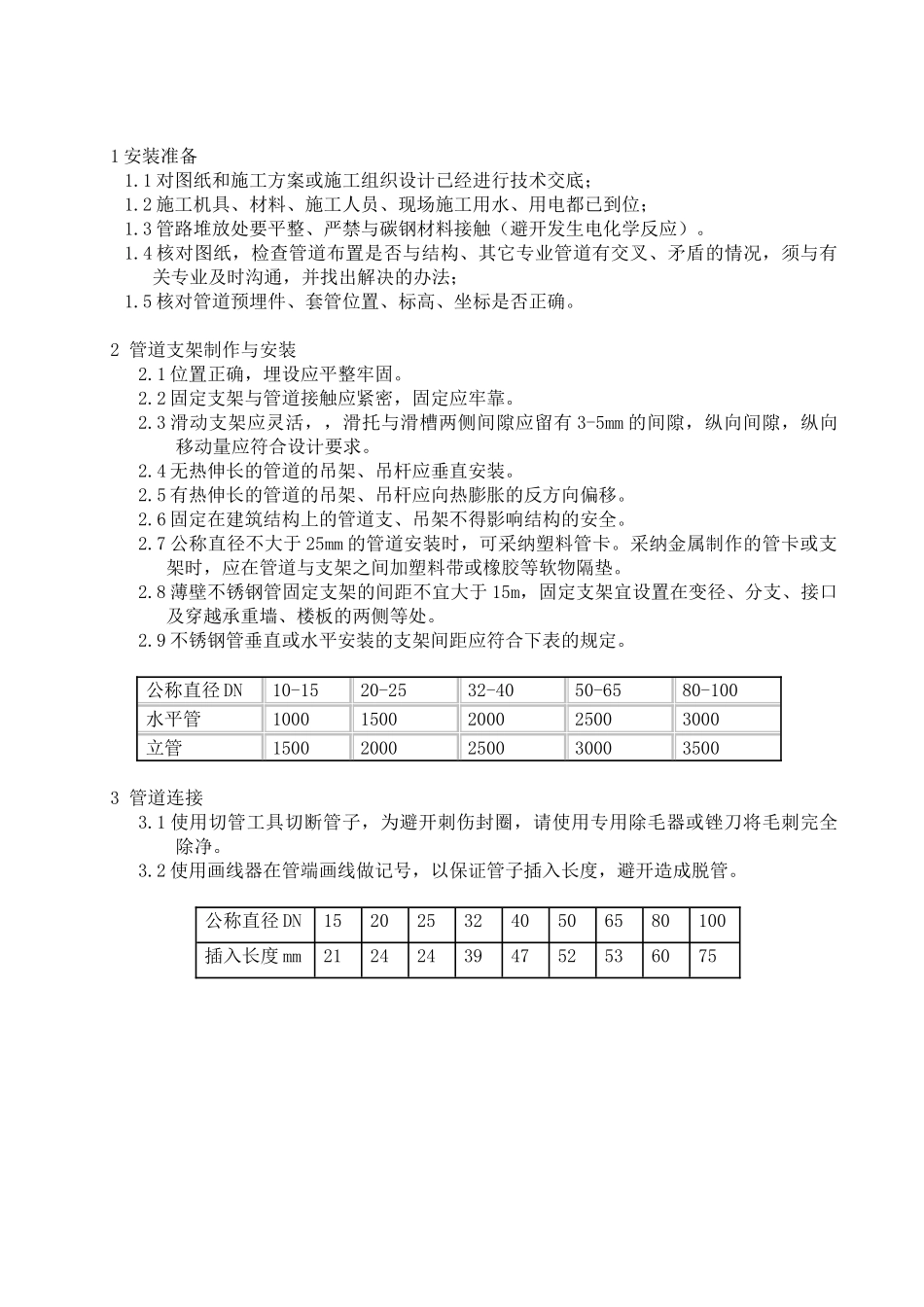

(1)镀锌管丝接安装配合土建予留予埋,具备施工条件后,施工人员根据图纸,结
