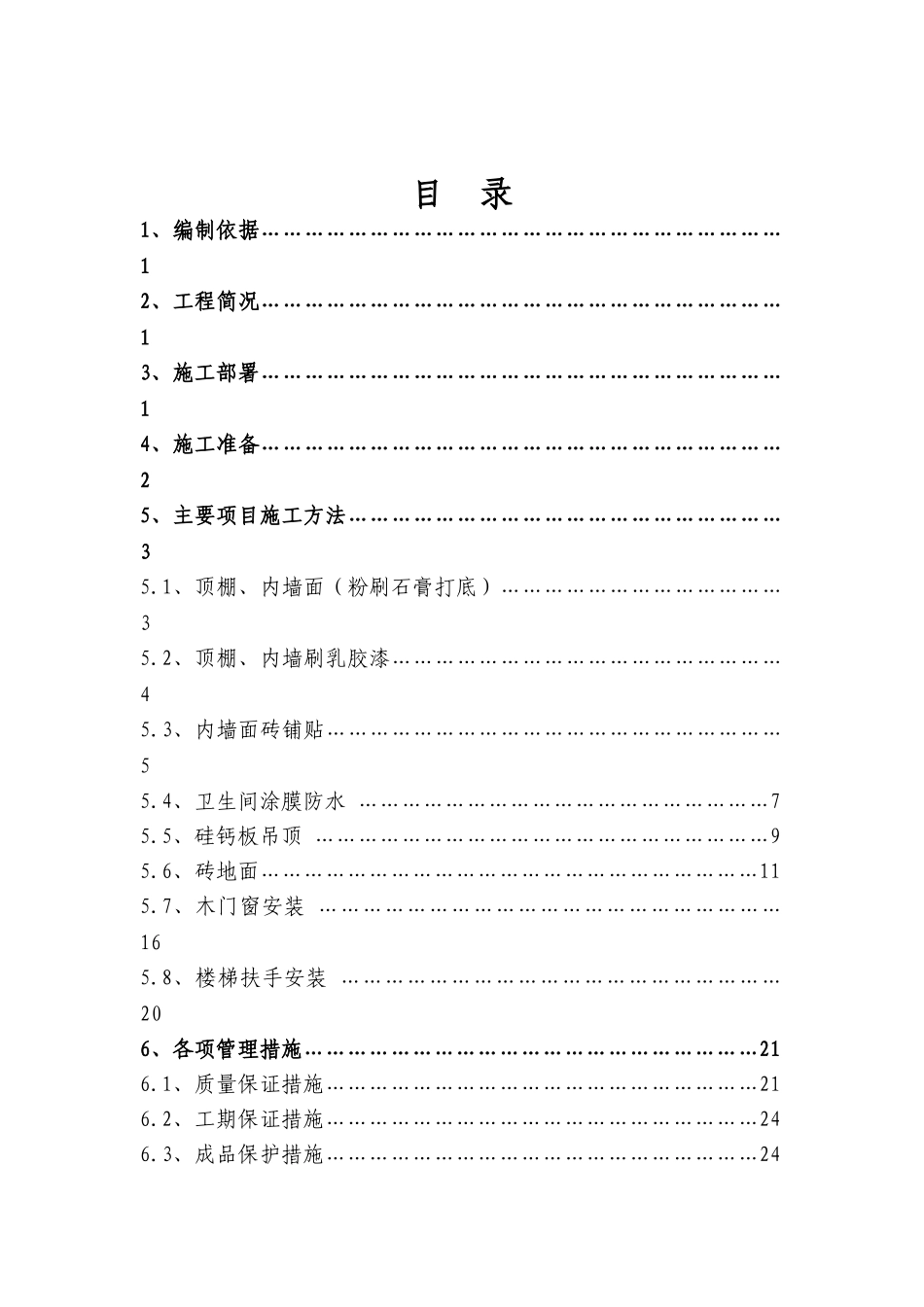

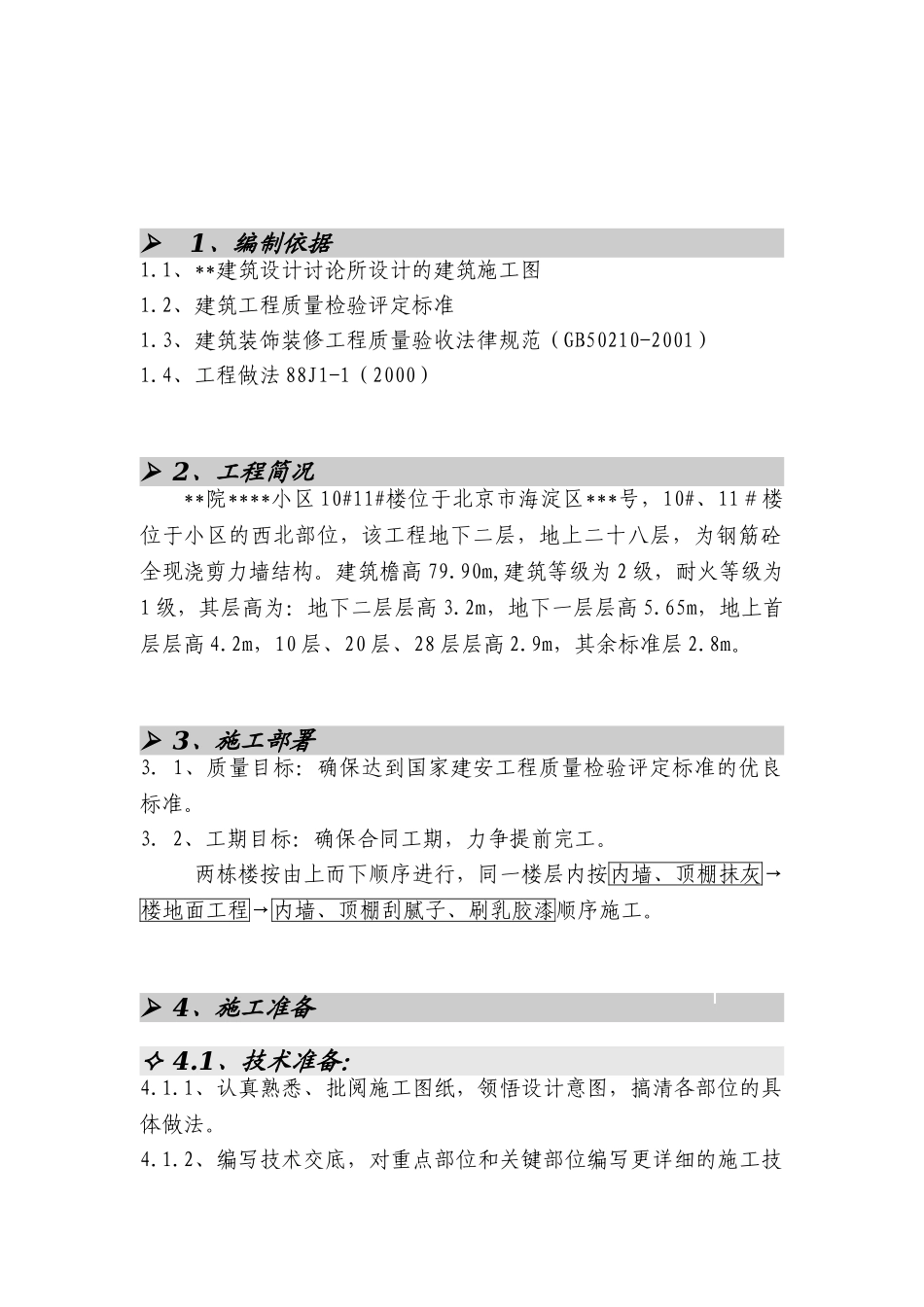

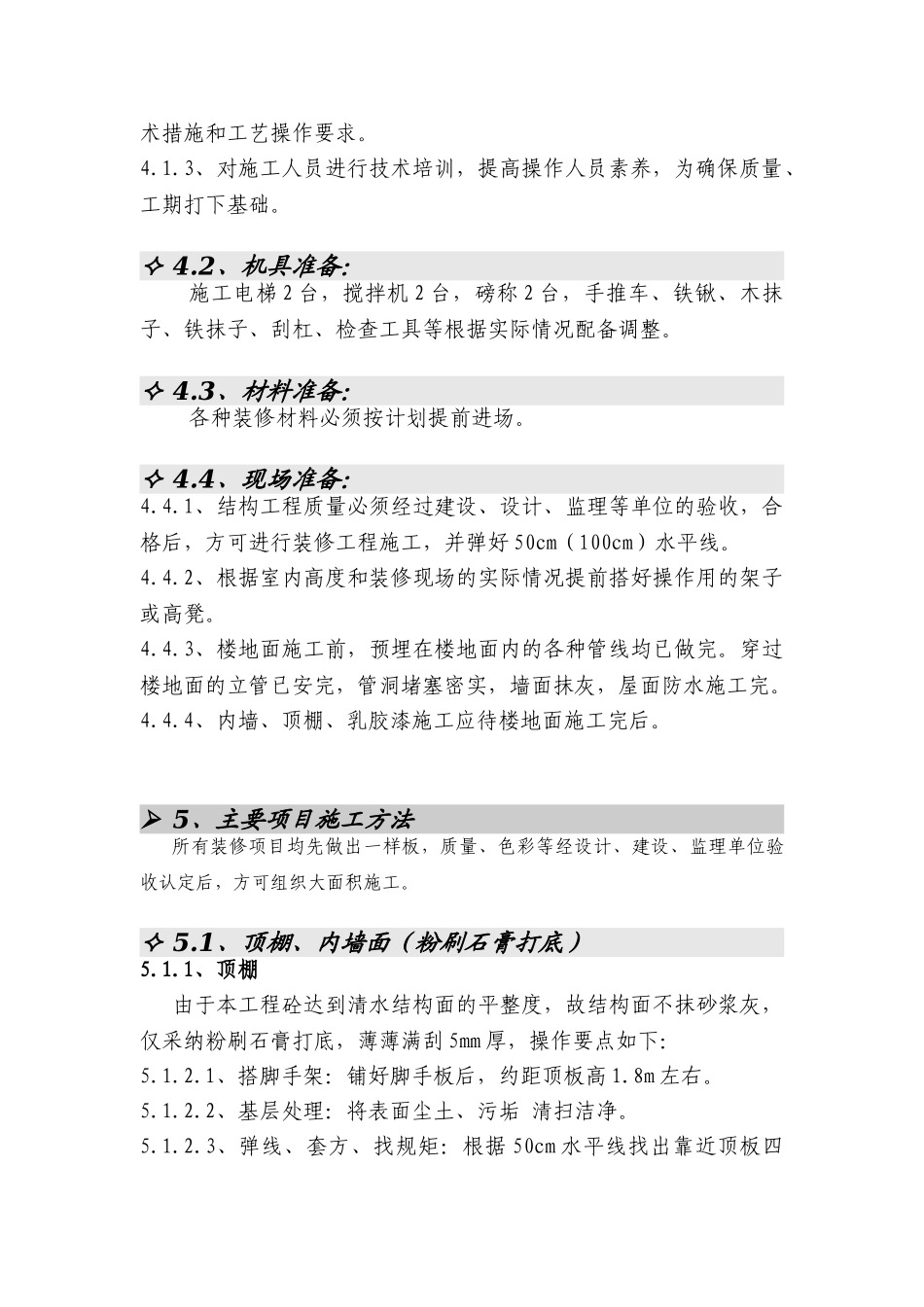

目 录1、编制依据………………………………………………………………12、工程简况………………………………………………………………13、施工部署………………………………………………………………14、施工准备………………………………………………………………25、主要项目施工方法……………………………………………………3 5.1、顶棚、内墙面(粉刷石膏打底)…………………………………35.2、顶棚、内墙刷乳胶漆………………………………………………45.3、内墙面砖铺贴………………………………………………………55.4、卫生间涂膜防水 …………………………………………………75.5、硅钙板吊顶 ………………………………………………………95.6、砖地面……………………………………………………………115.7、木门窗安装 ………………………………………………………165.8、楼梯扶手安装 ……………………………………………………206、各项管理措施………………………………………………………216.1、质量保证措施……………………………………………………216.2、工期保证措施……………………………………………………246.3、成品保护措施……………………………………………………24 1、编制依据1.1、**建筑设计讨论所设计的建筑施工图1.2、建筑工程质量检验评定标准1.3、建筑装饰装修工程质量验收法律规范(GB50210-2001)1.4、工程做法 88J1-1(2000) 2、工程简况**院****小区 10#11#楼位于北京市海淀区***号,10#、11#楼位于小区的西北部位,该工程地下二层,地上二十八层,为钢筋砼全现浇剪力墙结构。建筑檐高 79.90m,建筑等级为 2 级,耐火等级为1 级,其层高为:地下二层层高 3.2m,地下一层层高 5.65m,地上首层层高 4.2m,10 层、20 层、28 层层高 2.9m,其余标准层 2.8m。 3、施工部署3. 1、质量目标:确保达到国家建安工程质量检验评定标准的优良标准。3. 2、工期目标:确保合同工期,力争提前完工。两栋楼按由上而下顺序进行,同一楼层内按内墙、顶棚抹灰→楼地面工程→内墙、顶棚刮腻子、刷乳胶漆顺序施工。 4、施工准备 4.1、技术准备:4.1.1、认真熟悉、批阅施工图纸,领悟设计意图,搞清各部位的具体做法。4.1.2、编写技术交底,对重点部位和关键部位编写更详细的施工技术措施和工艺操作要求。4.1.3、对施工人员进行技术培训,提高操作人员素养,为确保质量、工期打下基础。...
