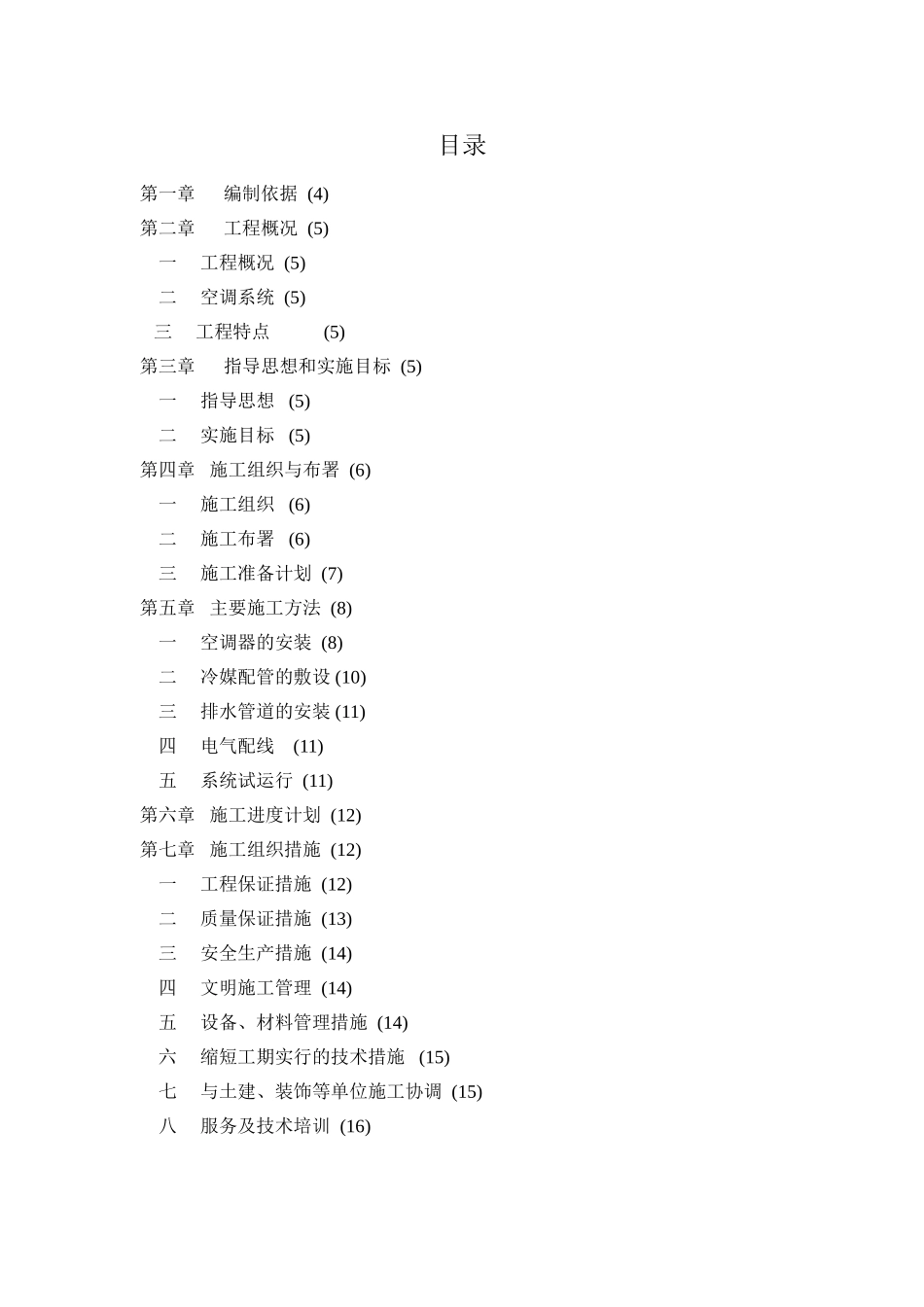

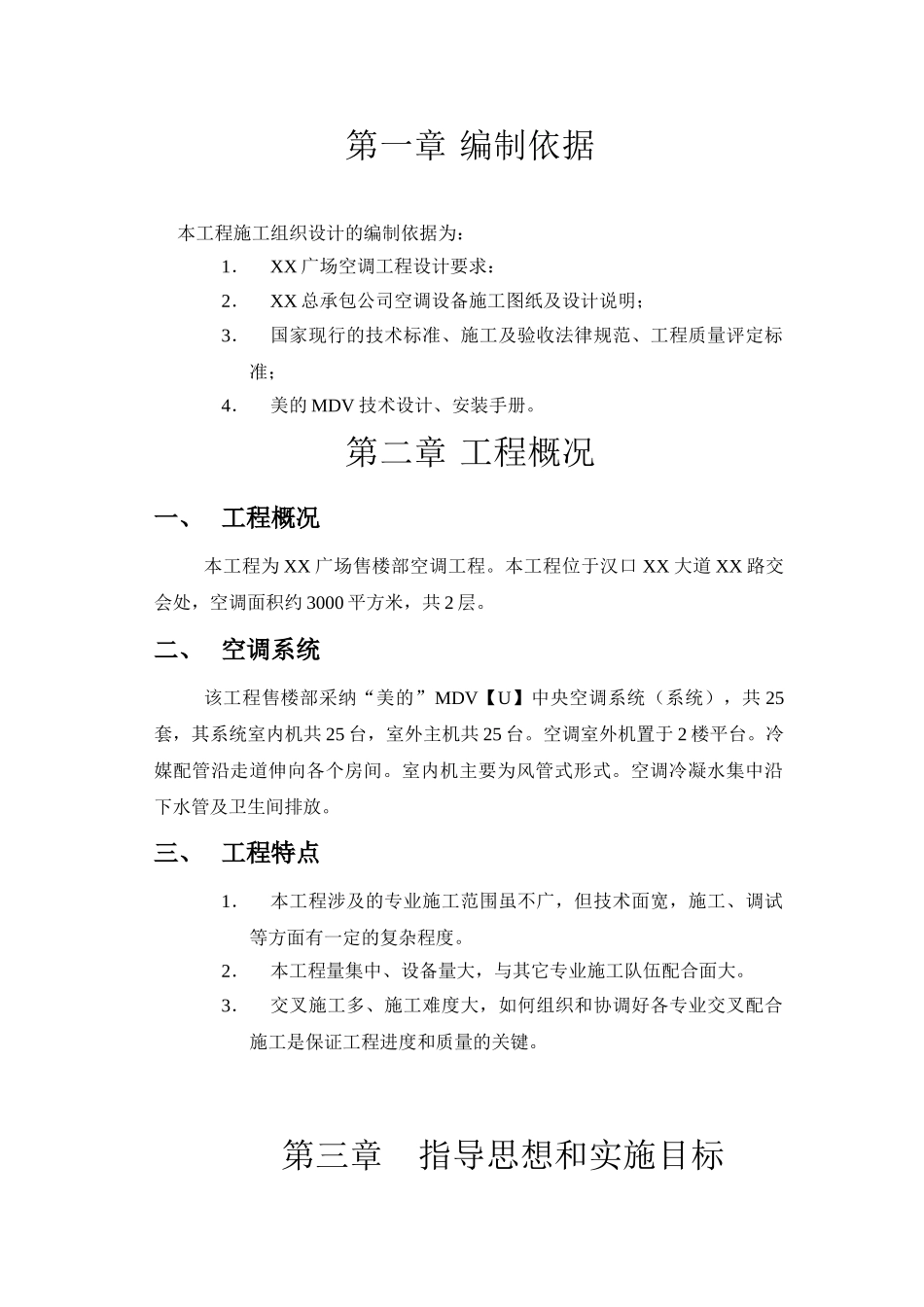

XX 广场空调工程施工组织设计编制人员名单编制: 审核: 目录第一章编制依据 (4) 第二章工程概况 (5) 一 工程概况 (5) 二 空调系统 (5)三 工程特点(5)第三章指导思想和实施目标 (5)一 指导思想 (5)二 实施目标 (5)第四章 施工组织与布署 (6)一 施工组织 (6)二 施工布署 (6)三 施工准备计划 (7)第五章 主要施工方法 (8)一 空调器的安装 (8)二 冷媒配管的敷设 (10)三 排水管道的安装 (11)四 电气配线 (11)五 系统试运行 (11)第六章 施工进度计划 (12)第七章 施工组织措施 (12)一 工程保证措施 (12)二 质量保证措施 (13)三 安全生产措施 (14)四 文明施工管理 (14)五 设备、材料管理措施 (14)六 缩短工期实行的技术措施 (15)七 与土建、装饰等单位施工协调 (15)八 服务及技术培训 (16)第一章 编制依据本工程施工组织设计的编制依据为:1.XX 广场空调工程设计要求:2.XX 总承包公司空调设备施工图纸及设计说明;3.国家现行的技术标准、施工及验收法律规范、工程质量评定标准;4.美的 MDV 技术设计、安装手册。第二章 工程概况一、 工程概况本工程为 XX 广场售楼部空调工程。本工程位于汉口 XX 大道 XX 路交会处,空调面积约 3000 平方米,共 2 层。二、 空调系统该工程售楼部采纳“美的”MDV【U】中央空调系统(系统),共 25套,其系统室内机共 25 台,室外主机共 25 台。空调室外机置于 2 楼平台。冷媒配管沿走道伸向各个房间。室内机主要为风管式形式。空调冷凝水集中沿下水管及卫生间排放。三、 工程特点1.本工程涉及的专业施工范围虽不广,但技术面宽,施工、调试等方面有一定的复杂程度。2.本工程量集中、设备量大,与其它专业施工队伍配合面大。3.交叉施工多、施工难度大,如何组织和协调好各专业交叉配合施工是保证工程进度和质量的关键。第三章 指导思想和实施目标一、 指导思想仔细贯彻 GB/TI9000-ISO9000《质量管理和质量保证》系列标准,针对本工程设计特点和技术要求,备配综合素养强的项目班子对该工程进行管理,确保工程质量、进度、安全等达到设计要求,满足业主需要。二、 实施目标充分发挥我公司管理和科技优势,优化管理、科学组织、精心施工、确保实现下列目标:1. 质量目标:一次交验合格。2. 工期目标:在客观因素不发生变化的情况下,工程施工力争 35 天完成。3. 安全目标:实行有效措施、杜绝死亡及重伤事故,杜绝重...
