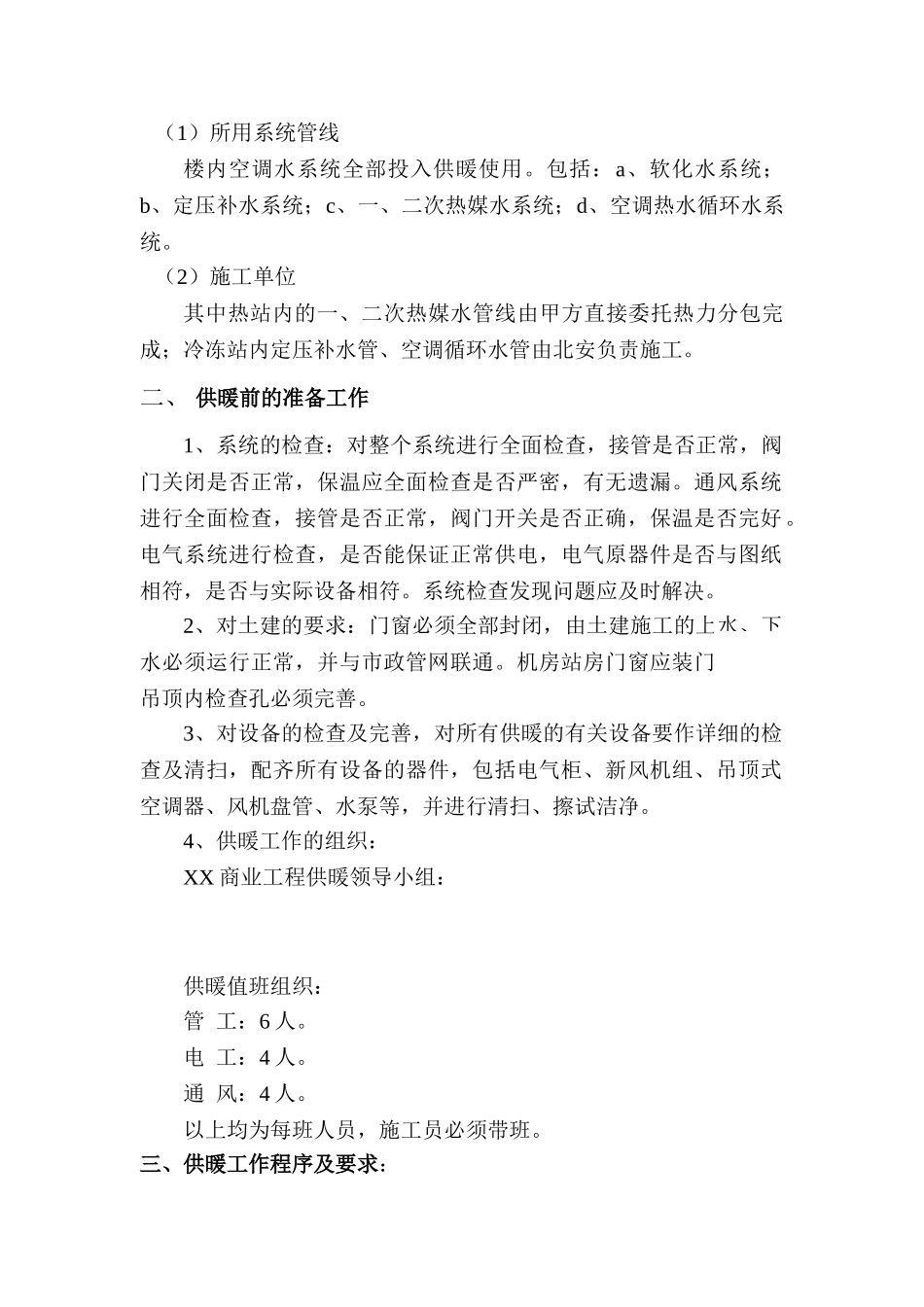

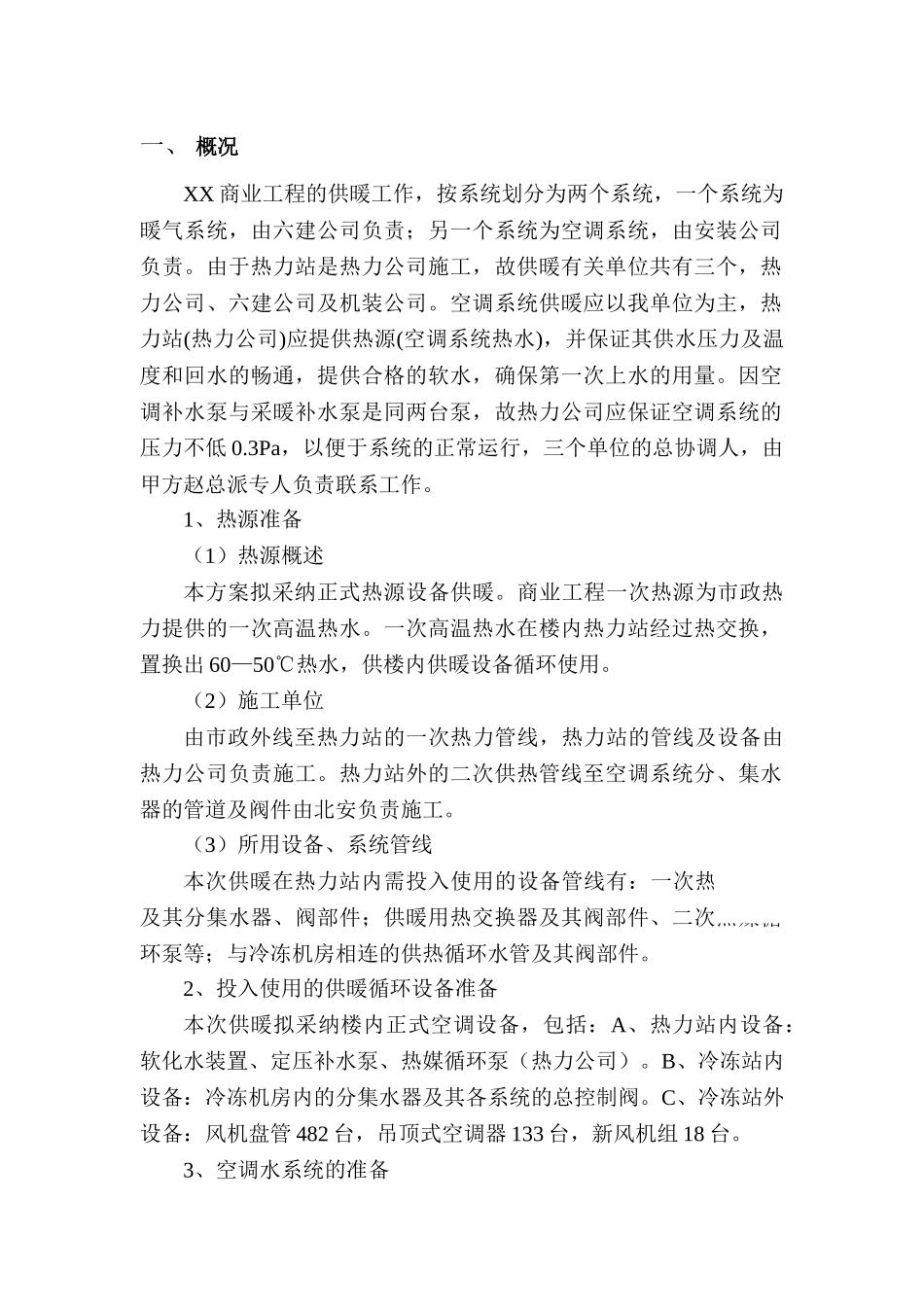

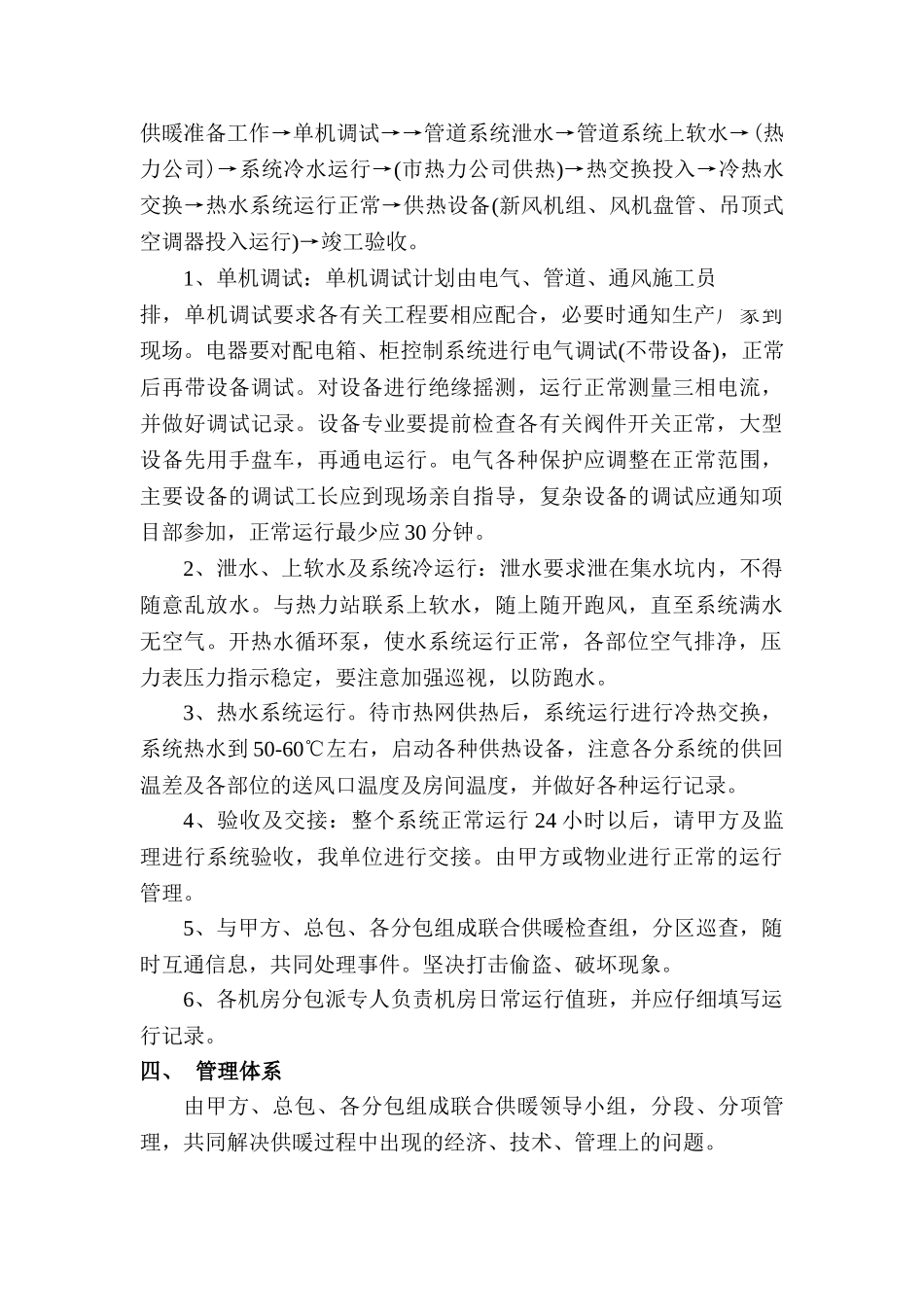

一、 概况XX 商业工程的供暖工作,按系统划分为两个系统,一个系统为暖气系统,由六建公司负责;另一个系统为空调系统,由安装公司负责。由于热力站是热力公司施工,故供暖有关单位共有三个,热力公司、六建公司及机装公司。空调系统供暖应以我单位为主,热力站(热力公司)应提供热源(空调系统热水),并保证其供水压力及温度和回水的畅通,提供合格的软水,确保第一次上水的用量。因空调补水泵与采暖补水泵是同两台泵,故热力公司应保证空调系统的压力不低 0.3Pa,以便于系统的正常运行,三个单位的总协调人,由甲方赵总派专人负责联系工作。1、热源准备(1)热源概述本方案拟采纳正式热源设备供暖。商业工程一次热源为市政热力提供的一次高温热水。一次高温热水在楼内热力站经过热交换,置换出 60—50℃热水,供楼内供暖设备循环使用。(2)施工单位由市政外线至热力站的一次热力管线,热力站的管线及设备由热力公司负责施工。热力站外的二次供热管线至空调系统分、集水器的管道及阀件由北安负责施工。(3)所用设备、系统管线本次供暖在热力站内需投入使用的设备管线有:一次热力管线及其分集水器、阀部件;供暖用热交换器及其阀部件、二次热媒循环泵等;与冷冻机房相连的供热循环水管及其阀部件。2、投入使用的供暖循环设备准备本次供暖拟采纳楼内正式空调设备,包括:A、热力站内设备:软化水装置、定压补水泵、热媒循环泵(热力公司)。B、冷冻站内设备:冷冻机房内的分集水器及其各系统的总控制阀。C、冷冻站外设备:风机盘管 482 台,吊顶式空调器 133 台,新风机组 18 台。3、空调水系统的准备(1)所用系统管线楼内空调水系统全部投入供暖使用。包括:a、软化水系统;b、定压补水系统;c、一、二次热媒水系统;d、空调热水循环水系统。(2)施工单位其中热站内的一、二次热媒水管线由甲方直接委托热力分包完成;冷冻站内定压补水管、空调循环水管由北安负责施工。二、 供暖前的准备工作1、系统的检查:对整个系统进行全面检查,接管是否正常,阀门关闭是否正常,保温应全面检查是否严密,有无遗漏。通风系统进行全面检查,接管是否正常,阀门开关是否正确,保温是否完好。电气系统进行检查,是否能保证正常供电,电气原器件是否与图纸相符,是否与实际设备相符。系统检查发现问题应及时解决。2、对土建的要求:门窗必须全部封闭,由土建施工的上水、下水必须运行正常,并与市政管网联通。机房站房门窗应装门加锁,吊顶内检查孔...
