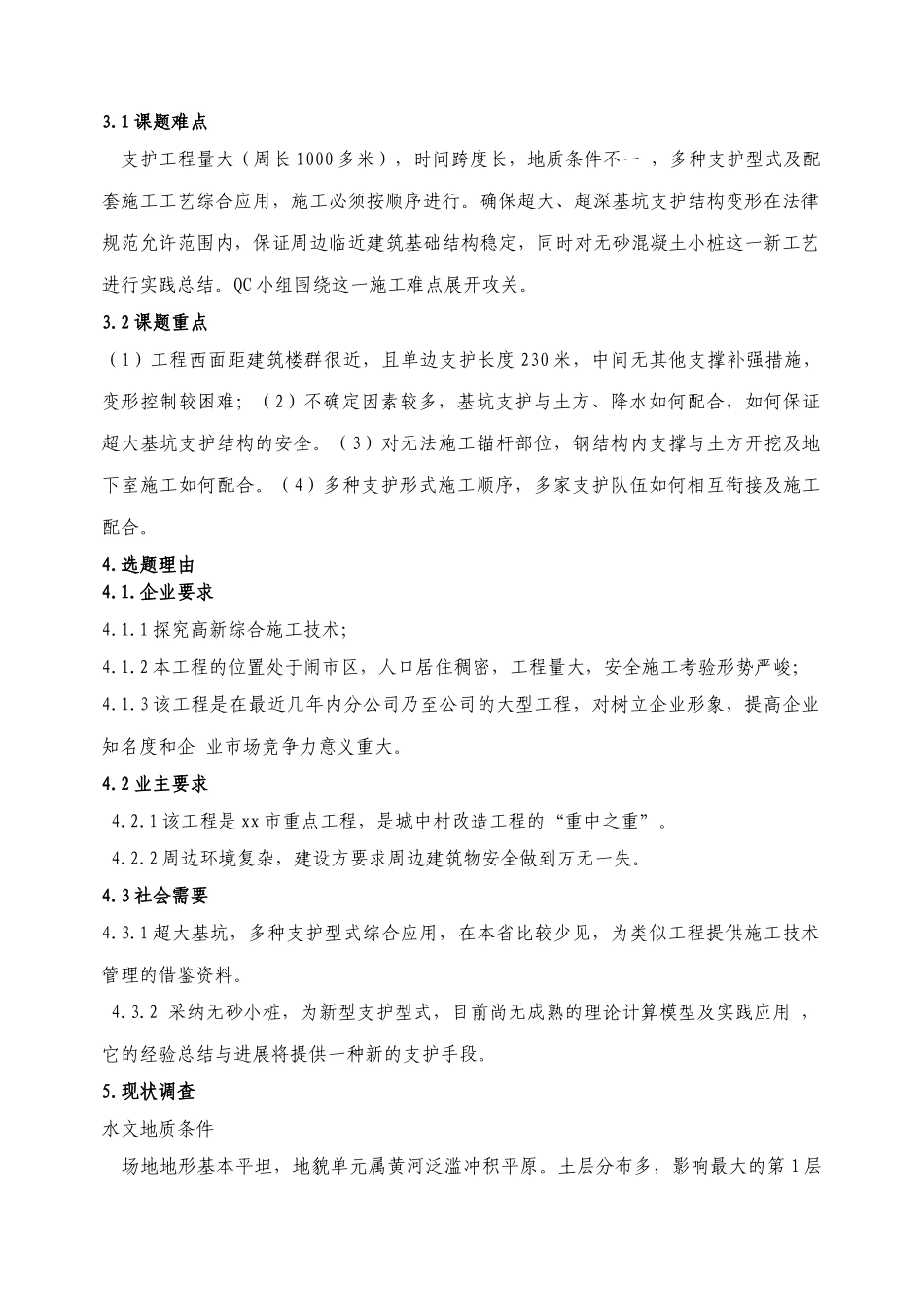

超大基坑复合支撑体系技术攻关 小 组 名 称:xx 二公司超大基坑支护 QC 小组小 组 类 型: 攻 关 型发 布 人: xx注 册 号: 2025-51.工程概况1.1 工程概况新田.xx 国贸中心(一期)工程为群体工程,由 5 栋高层(29 层~31 层不等)和一栋多层组成。地下均为 2 层,主要由地下商场和汽车库组成,基础部分相连。项 目 一 期 占 地 面 积 48156.99m2 , 总 建 筑 面 积 48 万 m2 。 基 底 面 积 约(224m×230m)=51520m2,采纳 PHC 静压混凝土管桩复合基础形式,基坑开挖深度约12m,局部 15m。1.2 周边环境工程四周紧邻交通要道,东南角 10 米左右为 5~7 层家属楼及 18 层办公楼,西及北面紧邻家属区,最近距离约 13 米。周围环境较复杂,基坑安全至关重要。2.QC 小组简介QC 小组活动与计划实施表 表 一小组名称超大基坑复合支撑 QC 小组小组类型攻 关 型成立日期 注册日期 注册号 活动时间 课 题超大基坑复合支撑体系技术攻关小组成员名单及职能分工表 表 二序号姓 名性别年龄文化程度技术职称项目职务小组分工1男45大专高级工程师项目经理组 长2男33本科高级工程师总工程师技术总负责3男38本科工程师工程部长现场施工负责4女34本科高级工程师技术部长专题技术负责5男28本科工程师副经理副组长6男34大专工程师项目副总工副组长7男26大专助理技术员文件制定及实施8男26大专助理技术员声像资料收集9女25大专助理技术员发布员10女33大专工程师资料员数据资料提供该小组成员 10 人,平均年龄 33 岁,均参加全面质量管理培训 48 小时,均获得 TQC 统考证书。 活动方式:根据实际情况分析原因,制定对策,进行 PDCA 循环。3.课题介绍3.1 课题难点支护工程量大(周长 1000 多米),时间跨度长,地质条件不一 ,多种支护型式及配套施工工艺综合应用,施工必须按顺序进行。确保超大、超深基坑支护结构变形在法律规范允许范围内,保证周边临近建筑基础结构稳定,同时对无砂混凝土小桩这一新工艺进行实践总结。QC 小组围绕这一施工难点展开攻关。3.2 课题重点(1)工程西面距建筑楼群很近,且单边支护长度 230 米,中间无其他支撑补强措施,变形控制较困难;(2)不确定因素较多,基坑支护与土方、降水如何配合,如何保证超大基坑支护结构的安全。(3)对无法施工锚杆部位,钢结构内支撑与土方开挖及地下室施工如何配合。(4)多种支护形式施工顺序,多...
