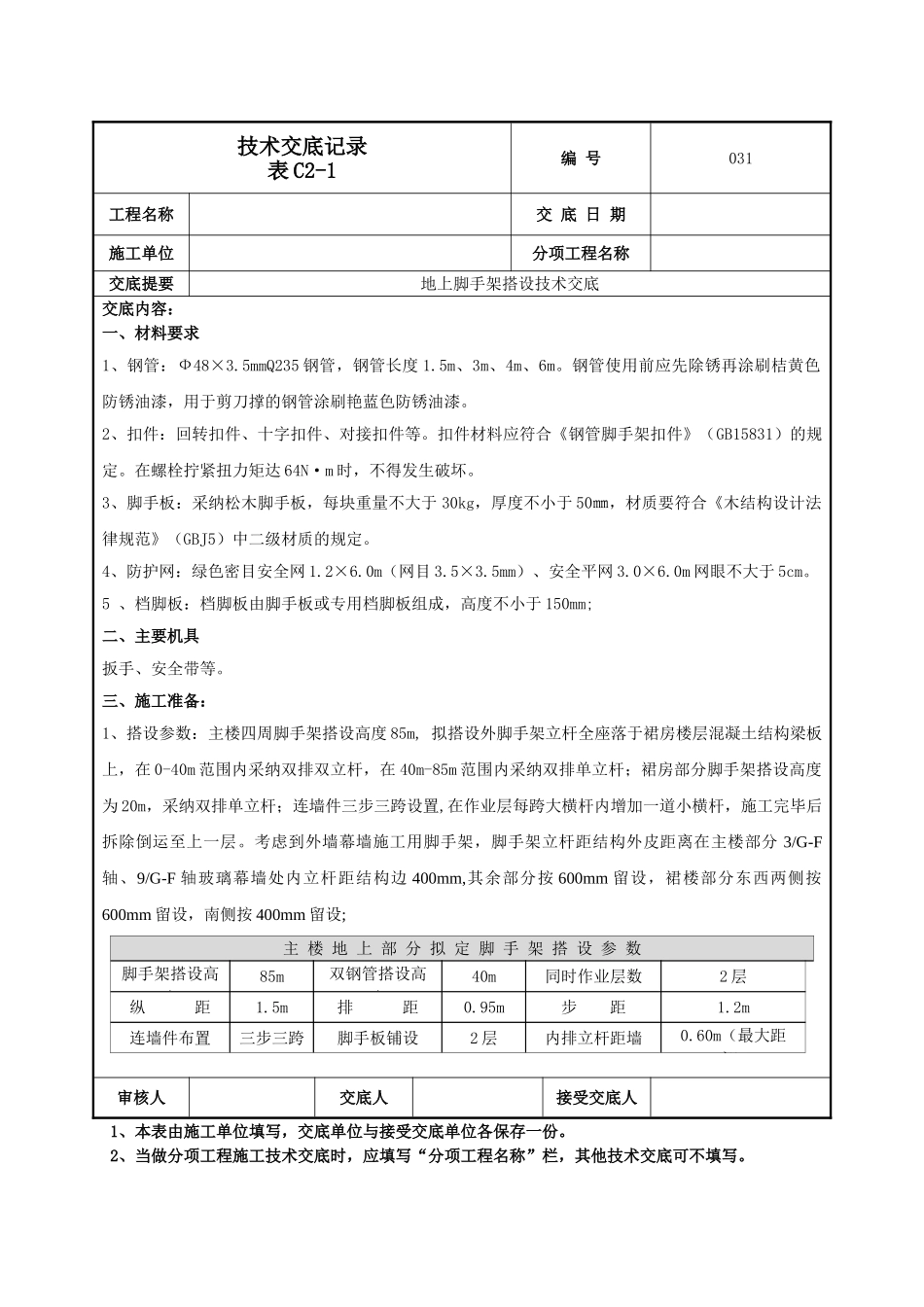

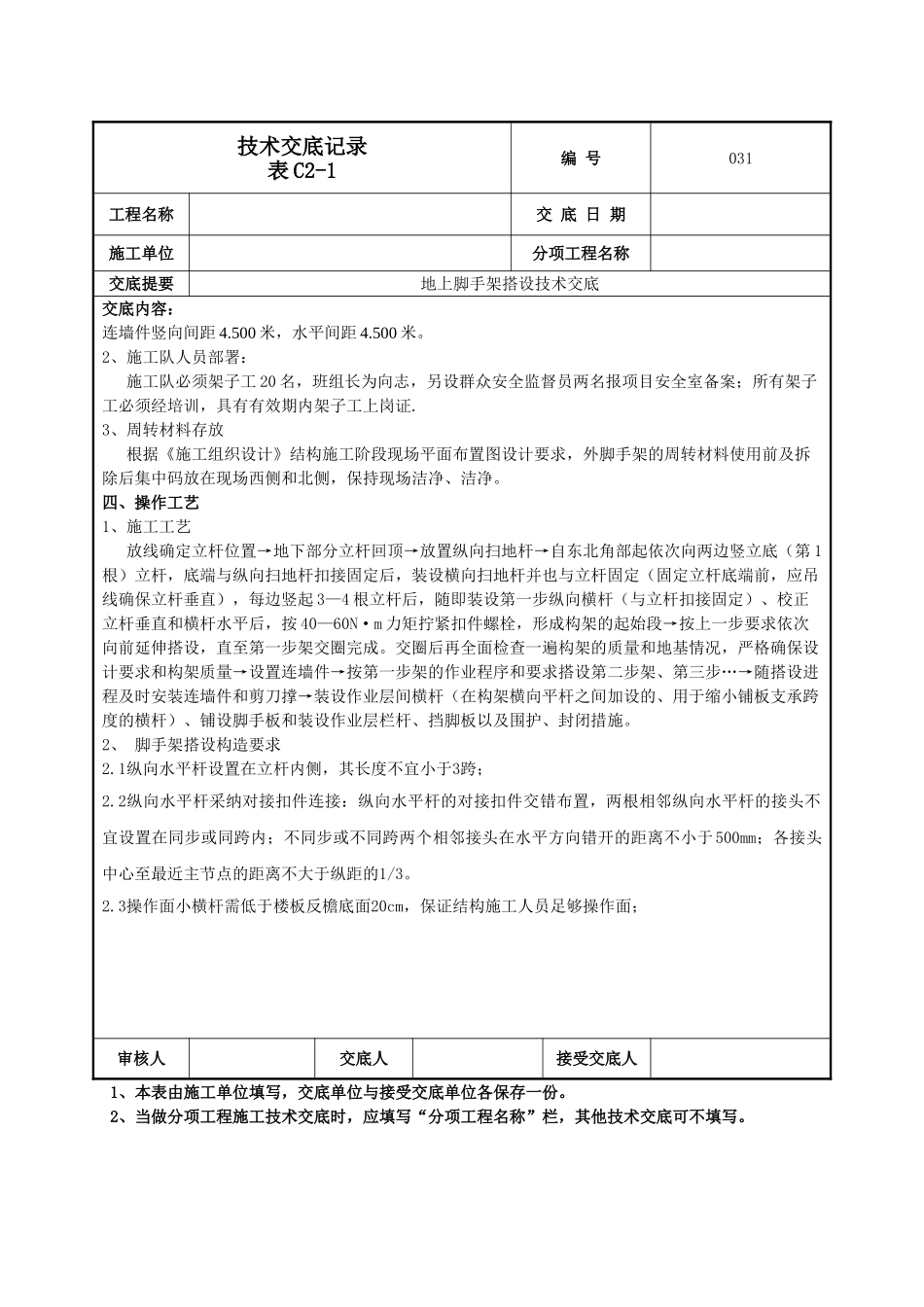

技术交底记录表 C2-1编 号031工程名称交 底 日 期施工单位分项工程名称交底提要地上脚手架搭设技术交底交底内容: 一、材料要求1、钢管:Ф48×3
5mmQ235 钢管,钢管长度 1
5m、3m、4m、6m
钢管使用前应先除锈再涂刷桔黄色防锈油漆,用于剪刀撑的钢管涂刷艳蓝色防锈油漆
2、扣件:回转扣件、十字扣件、对接扣件等
扣件材料应符合《钢管脚手架扣件》(GB15831)的规定
在螺栓拧紧扭力矩达 64N·m 时,不得发生破坏
3、脚手板:采纳松木脚手板,每块重量不大于 30kg,厚度不小于 50㎜,材质要符合《木结构设计法律规范》(GBJ5)中二级材质的规定
4、防护网:绿色密目安全网 1
0m(网目 3
5mm)、安全平网 3
0m 网眼不大于 5cm
5 、档脚板:档脚板由脚手板或专用档脚板组成,高度不小于 150mm;二、主要机具扳手、安全带等
三、施工准备:1、搭设参数:主楼四周脚手架搭设高度 85m, 拟搭设外脚手架立杆全座落于裙房楼层混凝土结构梁板上,在 0-40m 范围内采纳双排双立杆,在 40m-85m 范围内采纳双排单立杆;裙房部分脚手架搭设高度为 20m,采纳双排单立杆;连墙件三步三跨设置,在作业层每跨大横杆内增加一道小横杆,施工完毕后拆除倒运至上一层
考虑到外墙幕墙施工用脚手架,脚手架立杆距结构外皮距离在主楼部分 3/G-F轴、9/G-F 轴玻璃幕墙处内立杆距结构边 400mm,其余部分按 600mm 留设,裙楼部分东西两侧按600mm 留设,南侧按 400mm 留设;主 楼 地 上 部 分 拟 定 脚 手 架 搭 设 参 数脚手架搭设高度85m双钢管搭设高度40m同时作业层数2 层纵 距1
5m排 距0
95m步 距1
2m连墙件布置三步三跨脚手板铺设2 层内排立杆距墙0
60m(最大距离)审核人交底人接受交底人1、
