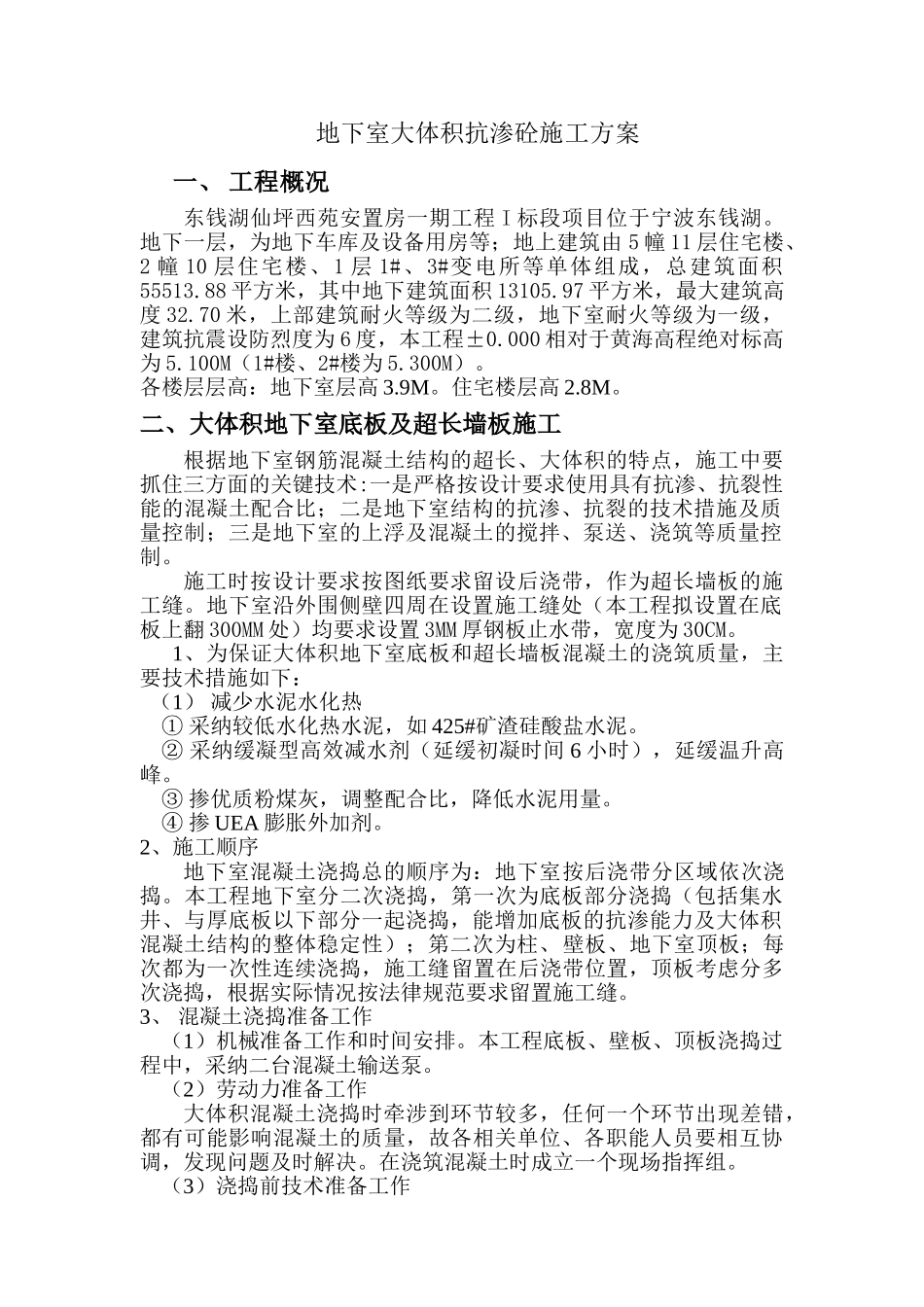

地下室大体积抗渗砼施工方案一、 工程概况东钱湖仙坪西苑安置房一期工程 I 标段项目位于宁波东钱湖
地下一层,为地下车库及设备用房等;地上建筑由 5 幢 11 层住宅楼、2 幢 10 层住宅楼、1 层 1#、3#变电所等单体组成,总建筑面积55513
88 平方米,其中地下建筑面积 13105
97 平方米,最大建筑高度 32
70 米,上部建筑耐火等级为二级,地下室耐火等级为一级,建筑抗震设防烈度为 6 度,本工程±0
000 相对于黄海高程绝对标高为 5
100M(1#楼、2#楼为 5
各楼层层高:地下室层高 3
住宅楼层高 2
二、大体积地下室底板及超长墙板施工根据地下室钢筋混凝土结构的超长、大体积的特点,施工中要抓住三方面的关键技术:一是严格按设计要求使用具有抗渗、抗裂性能的混凝土配合比;二是地下室结构的抗渗、抗裂的技术措施及质量控制;三是地下室的上浮及混凝土的搅拌、泵送、浇筑等质量控制
施工时按设计要求按图纸要求留设后浇带,作为超长墙板的施工缝
地下室沿外围侧壁四周在设置施工缝处(本工程拟设置在底板上翻 300MM 处)均要求设置 3MM 厚钢板止水带,宽度为 30CM
1、为保证大体积地下室底板和超长墙板混凝土的浇筑质量,主要技术措施如下:(1) 减少水泥水化热① 采纳较低水化热水泥,如 425#矿渣硅酸盐水泥
② 采纳缓凝型高效减水剂(延缓初凝时间 6 小时),延缓温升高峰
③ 掺优质粉煤灰,调整配合比,降低水泥用量
④ 掺 UEA 膨胀外加剂
2、施工顺序地下室混凝土浇捣总的顺序为:地下室按后浇带分区域依次浇捣

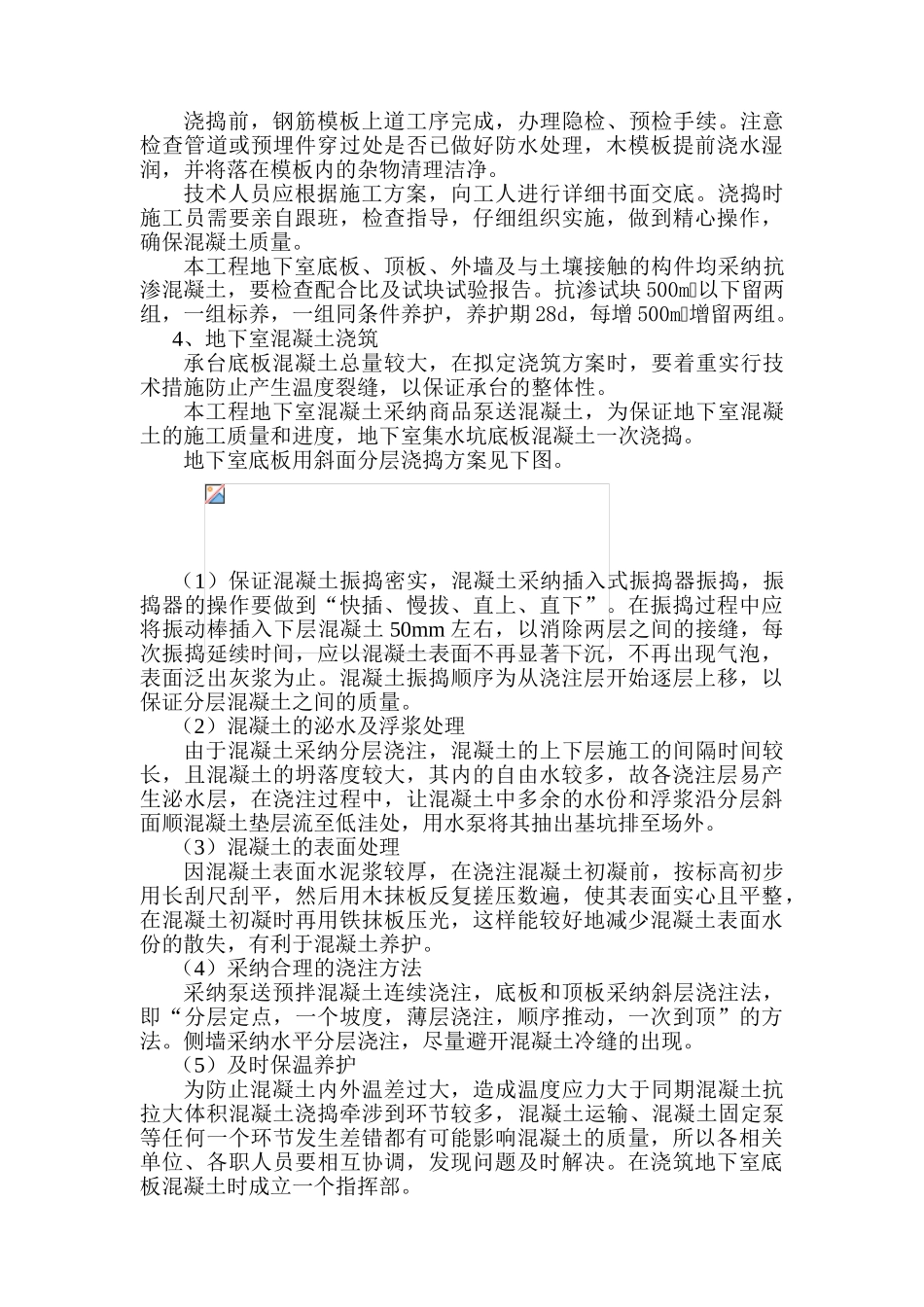

本工程地下室分二次浇捣,第一次为底板部分浇捣(包括集水井、与厚底板以下部分一起浇捣,能增加底板的抗渗能力及大体积混凝土结构的整体稳定性);第二次为柱、壁板、地下室顶板;每次都为一次性连续浇捣,施工缝留置在后浇带位置,顶板考虑分多
