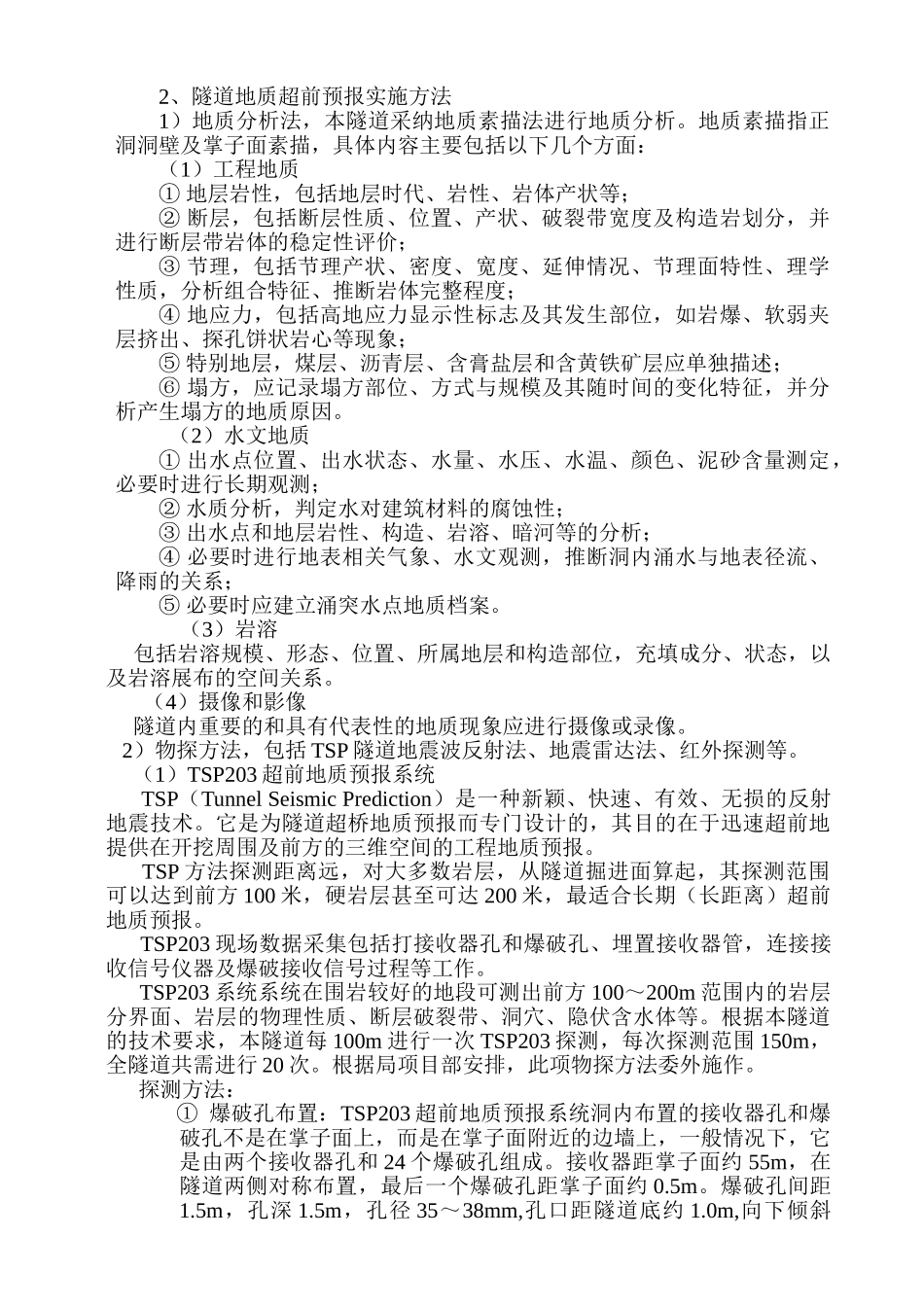

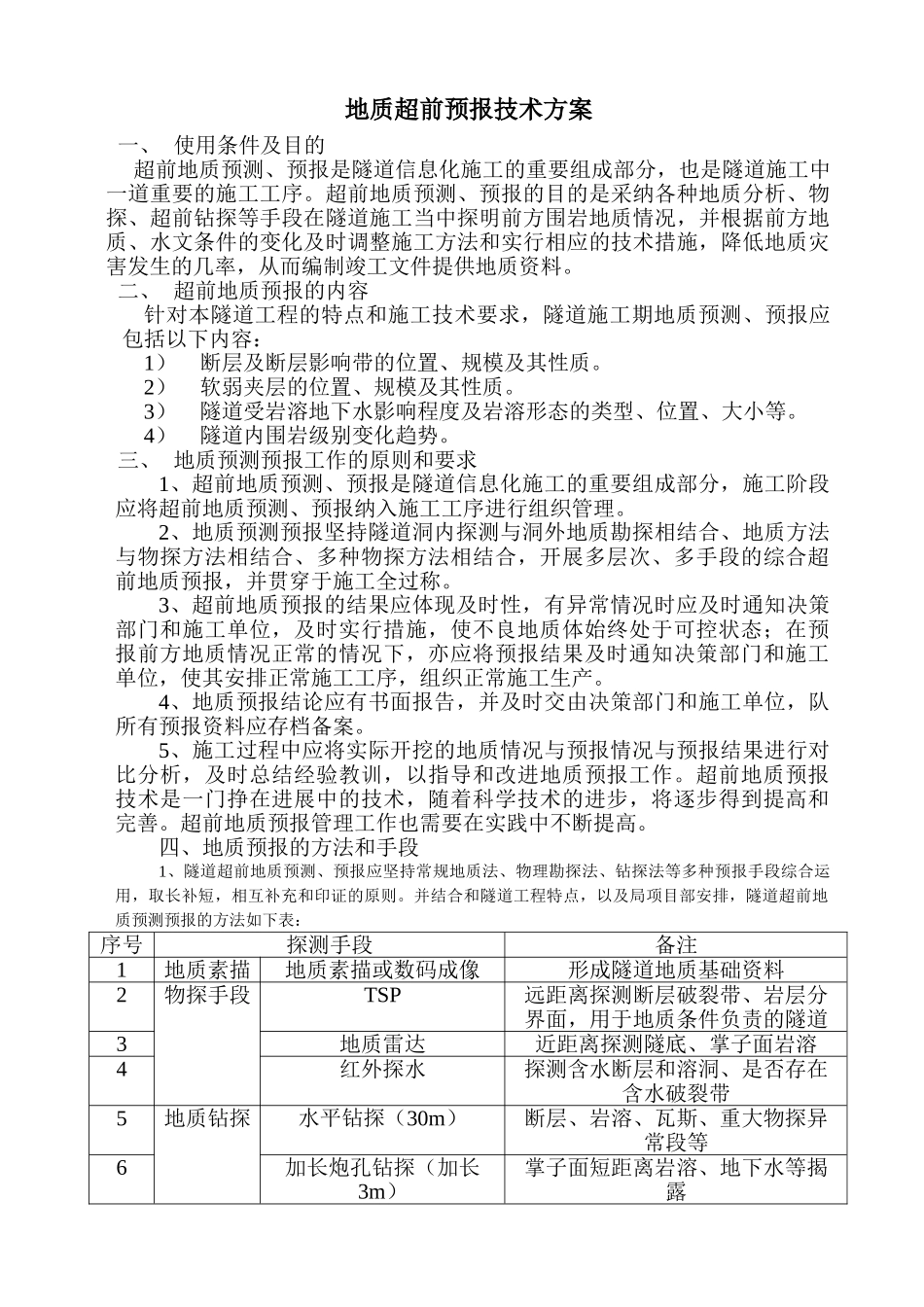

地质超前预报技术方案一、 使用条件及目的 超前地质预测、预报是隧道信息化施工的重要组成部分,也是隧道施工中一道重要的施工工序
超前地质预测、预报的目的是采纳各种地质分析、物探、超前钻探等手段在隧道施工当中探明前方围岩地质情况,并根据前方地质、水文条件的变化及时调整施工方法和实行相应的技术措施,降低地质灾害发生的几率,从而编制竣工文件提供地质资料
二、 超前地质预报的内容针对本隧道工程的特点和施工技术要求,隧道施工期地质预测、预报应包括以下内容:1)断层及断层影响带的位置、规模及其性质
2)软弱夹层的位置、规模及其性质
3)隧道受岩溶地下水影响程度及岩溶形态的类型、位置、大小等
4)隧道内围岩级别变化趋势
三、 地质预测预报工作的原则和要求1、超前地质预测、预报是隧道信息化施工的重要组成部分,施工阶段应将超前地质预测、预报纳入施工工序进行组织管理
2、地质预测预报坚持隧道洞内探测与洞外地质勘探相结合、地质方法与物探方法相结合、多种物探方法相结合,开展多层次、多手段的综合超前地质预报,并贯穿于施工全过称
3、超前地质预报的结果应体现及时性,有异常情况时应及时通知决策部门和施工单位,及时实行措施,使不良地质体始终处于可控状态;在预报前方地质情况正常的情况下,亦应将预报结果及时通知决策部门和施工单位,使其安排正常施工工序,组织正常施工生产
4、地质预报结论应有书面报告,并及时交由决策部门和施工单位,队所有预报资料应存档备案
5、施工过程中应将实际开挖的地质情况与预报情况与预报结果进行对比分析,及时总结经验教训,以指导和改进地质预报工作
超前地质预报技术是一门挣在进展中的技术,随着科学技术的进步,将逐步得到提高和完善
超前地质预报管理工作也需要在实践中不断提高
四、地质预报的方法和手段1、隧道超前地质预测、预报应坚持常规地质法、物理勘探法、钻探法等多种预报手段综合运用,取长补短,相互
