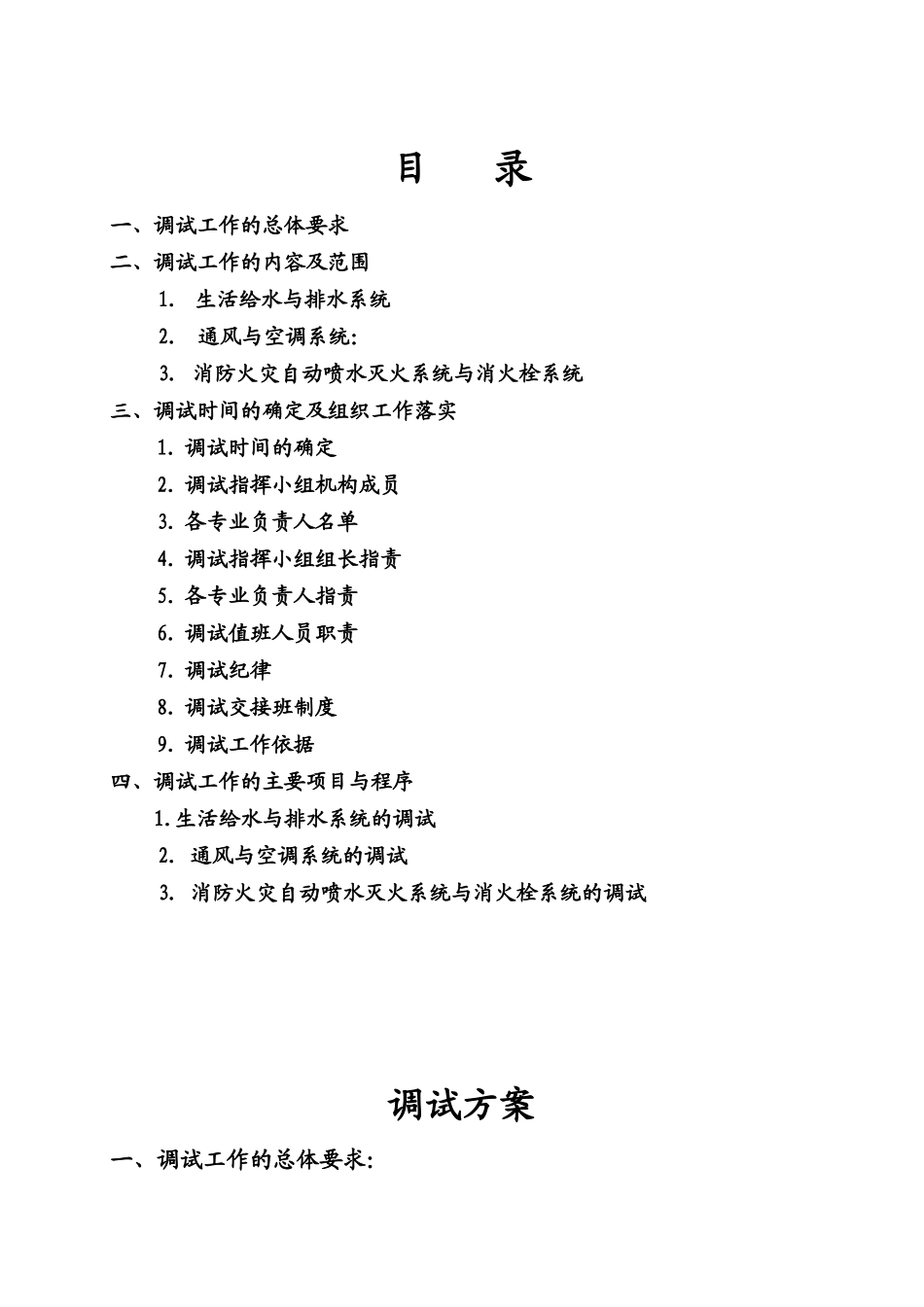

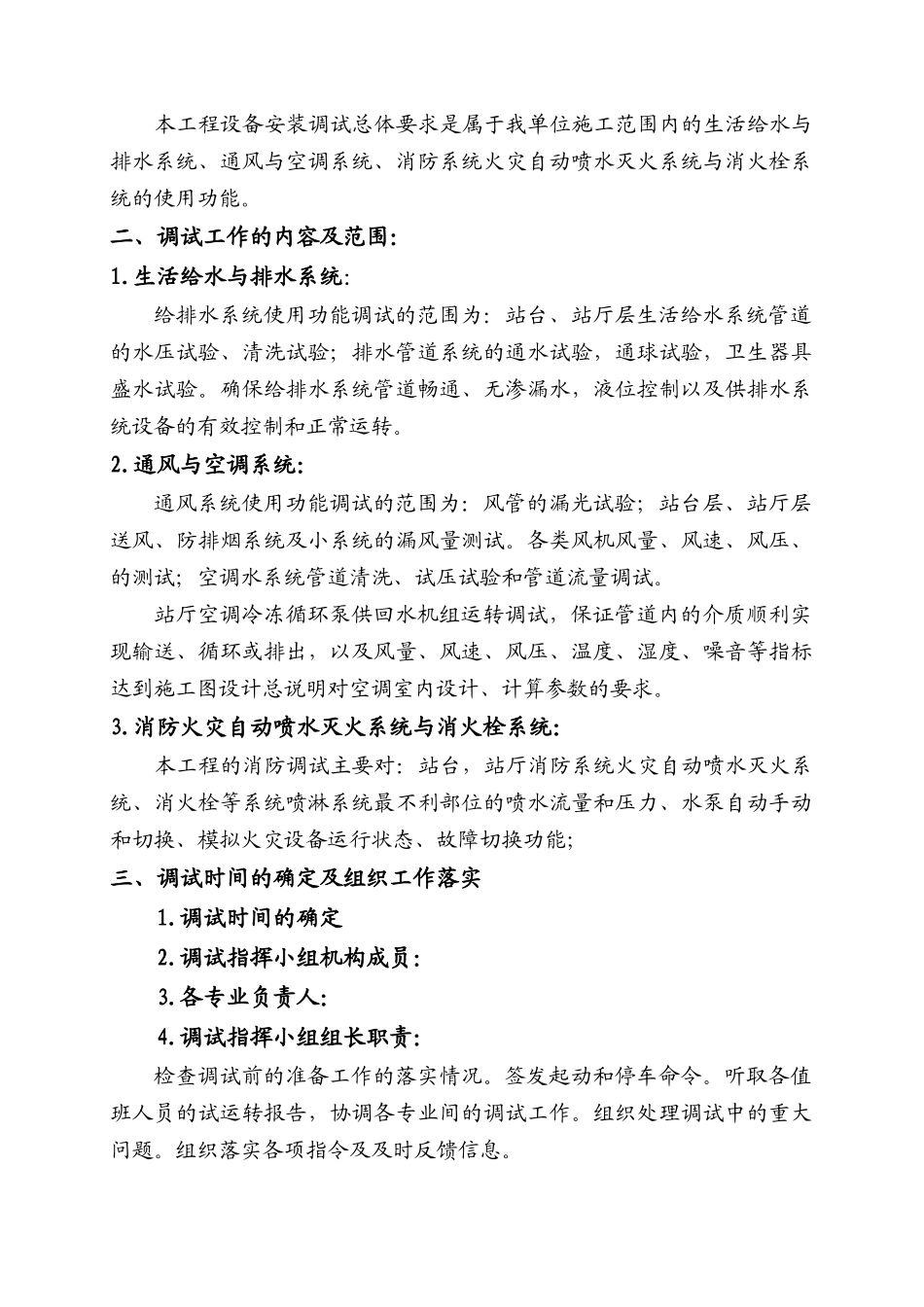

目 录一、调试工作的总体要求二、调试工作的内容及范围1. 生活给水与排水系统2. 通风与空调系统:3. 消防火灾自动喷水灭火系统与消火栓系统三、调试时间的确定及组织工作落实1. 调试时间的确定2. 调试指挥小组机构成员3. 各专业负责人名单4. 调试指挥小组组长指责5. 各专业负责人指责6. 调试值班人员职责7. 调试纪律8. 调试交接班制度9. 调试工作依据四、调试工作的主要项目与程序1.生活给水与排水系统的调试2. 通风与空调系统的调试3. 消防火灾自动喷水灭火系统与消火栓系统的调试调试方案一、调试工作的总体要求:本工程设备安装调试总体要求是属于我单位施工范围内的生活给水与排水系统、通风与空调系统、消防系统火灾自动喷水灭火系统与消火栓系统的使用功能。二、调试工作的内容及范围:1.生活给水与排水系统:给排水系统使用功能调试的范围为:站台、站厅层生活给水系统管道的水压试验、清洗试验;排水管道系统的通水试验,通球试验,卫生器具盛水试验。确保给排水系统管道畅通、无渗漏水,液位控制以及供排水系统设备的有效控制和正常运转。2.通风与空调系统:通风系统使用功能调试的范围为:风管的漏光试验;站台层、站厅层送风、防排烟系统及小系统的漏风量测试。各类风机风量、风速、风压、的测试;空调水系统管道清洗、试压试验和管道流量调试。站厅空调冷冻循环泵供回水机组运转调试,保证管道内的介质顺利实现输送、循环或排出,以及风量、风速、风压、温度、湿度、噪音等指标达到施工图设计总说明对空调室内设计、计算参数的要求。3.消防火灾自动喷水灭火系统与消火栓系统:本工程的消防调试主要对:站台,站厅消防系统火灾自动喷水灭火系统、消火栓等系统喷淋系统最不利部位的喷水流量和压力、水泵自动手动和切换、模拟火灾设备运行状态、故障切换功能; 三、调试时间的确定及组织工作落实1.调试时间的确定2.调试指挥小组机构成员:3.各专业负责人: 4.调试指挥小组组长职责:检查调试前的准备工作的落实情况。签发起动和停车命令。听取各值班人员的试运转报告,协调各专业间的调试工作。组织处理调试中的重大问题。组织落实各项指令及及时反馈信息。5.专业负责人的职责:组织并实施各项起动前的准备。进行技术交底、安全交底。检查值班操作人员的操作规程、安全规程的执行情况。复核运行记录,填写调试记录。发生异常情况紧急停车。组织实施检修工作。6.调试值班人员职责:严格执行操作规程和安全规程,仔细进行...
