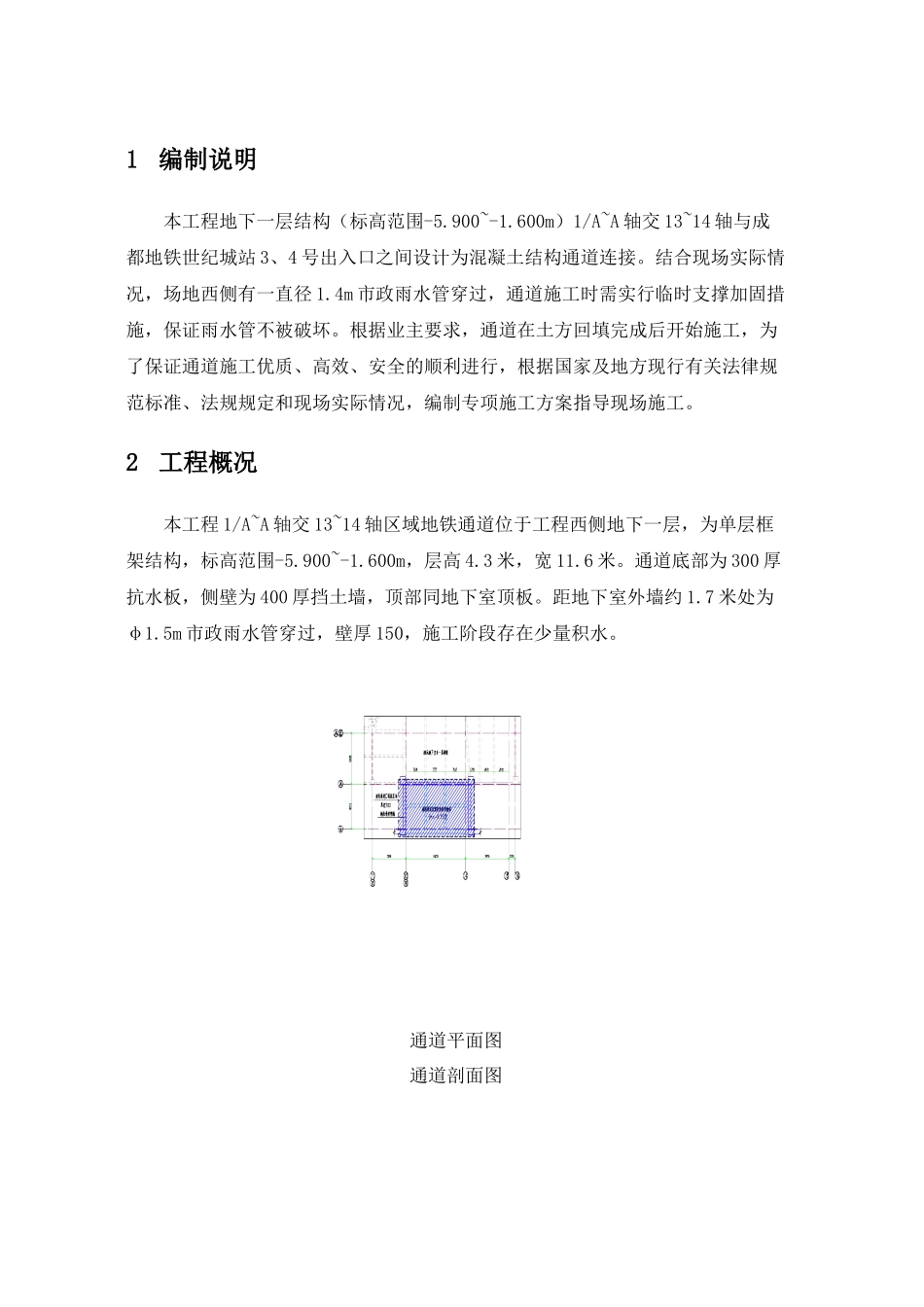

目 录1编制说明.............................................................................................................22 工程概况 3 施工部署 3.1 现场施工条件 3.2 施工进度安排 3.3 劳动力及机械设备安排 4 施工方法 4.1 施工通道连接方式 4.2 施工缝处理 4.3 市政雨水管道临时支撑及节点处理 4.4 钢筋、模板、混凝土施工 5 安全、文明施工措施 5.1 安全施工措施 5.2 文明施工措施 6 雨水管道支撑体系计算书 1编制说明本工程地下一层结构(标高范围-5.900~-1.600m)1/A~A 轴交 13~14 轴与成都地铁世纪城站 3、4 号出入口之间设计为混凝土结构通道连接。结合现场实际情况,场地西侧有一直径 1.4m 市政雨水管穿过,通道施工时需实行临时支撑加固措施,保证雨水管不被破坏。根据业主要求,通道在土方回填完成后开始施工,为了保证通道施工优质、高效、安全的顺利进行,根据国家及地方现行有关法律规范标准、法规规定和现场实际情况,编制专项施工方案指导现场施工。2工程概况本工程 1/A~A 轴交 13~14 轴区域地铁通道位于工程西侧地下一层,为单层框架结构,标高范围-5.900~-1.600m,层高 4.3 米,宽 11.6 米。通道底部为 300 厚抗水板,侧壁为 400 厚挡土墙,顶部同地下室顶板。距地下室外墙约 1.7 米处为φ1.5m 市政雨水管穿过,壁厚 150,施工阶段存在少量积水。通道平面图通道剖面图3施工部署3.1 现场施工条件根据业主要求,地铁通道需在地下室防水施工完成且回填后进行,现场施工需具备以下施工条件:1、地下室外墙施工完成,场地西侧外墙防水及防水保护层施工,灰土回填密实且沉降稳定。2、与地铁接口处原地铁混凝土结构部分破除。3、通道范围(约 12m)场地西侧市政雨水管道临时加固固定完成。3.2 施工进度安排根据业主要求,通道施工于地下室土方回填后完成,计划开工时间为 2025 年5 月 11 日,施工工期 50 日历天。3.3 劳动力及机械设备安排序号名称数量备注1钢筋工30钢筋绑扎2木工30模板施工3电焊工4电焊、氧割、支撑焊接4混凝土工20混凝土浇筑5架子工15模板支撑架搭设6杂工10辅工、文明施工等4施工方法4.1 施工通道连接方式根据设计要求,连接通道与地铁接口处及地下室车库连接方式如下:1、与地铁结构处连接方式破除原地铁已施工完成的扶壁柱及 500mm 范围剪力墙,保留原结构钢筋,通道钢筋锚入原扶壁柱内锚固区域后进行混凝土浇筑。如下图所示:2、与...
