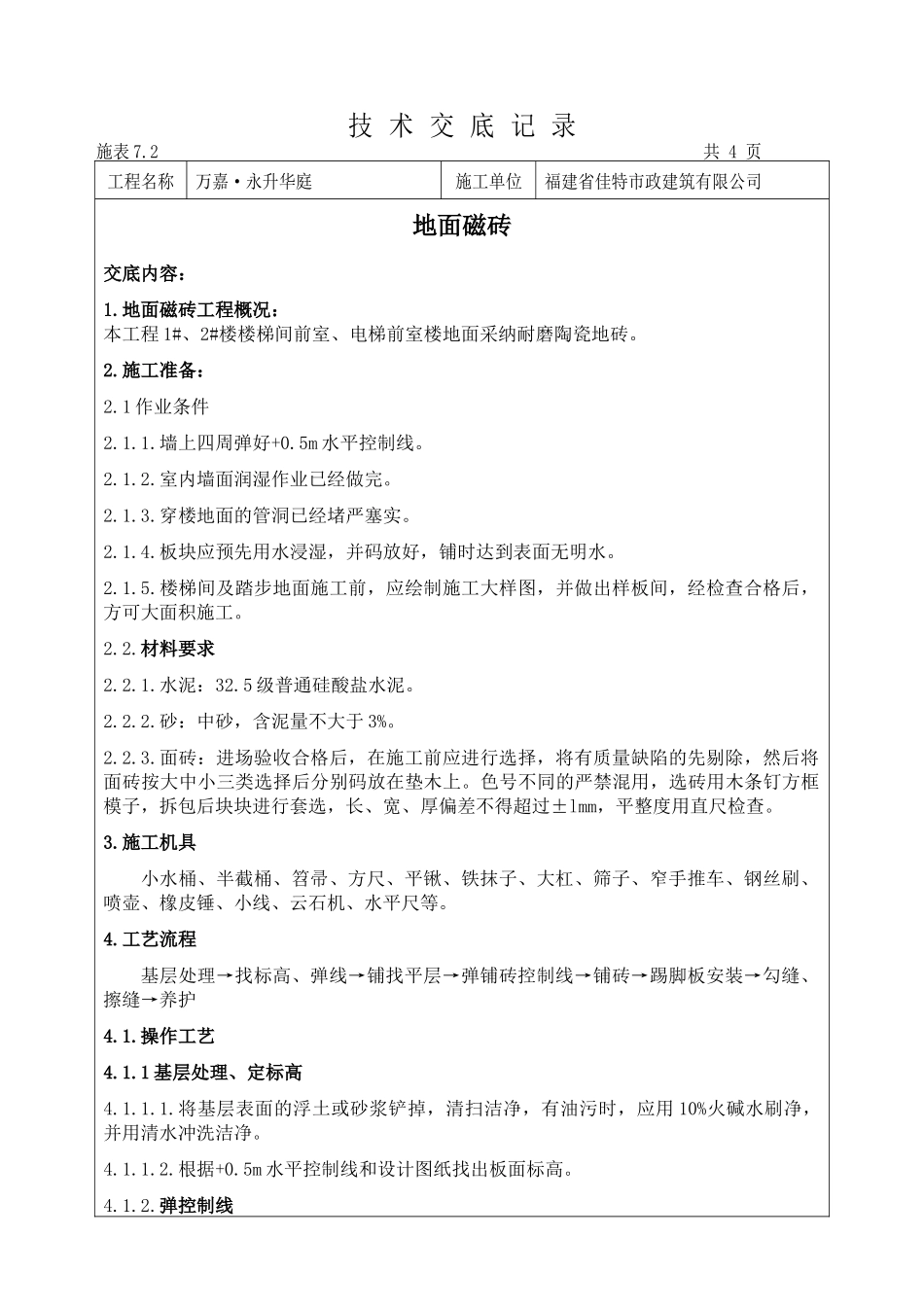

技 术 交 底 记 录施表 7
2 共 4 页 工程名称万嘉·永升华庭施工单位福建省佳特市政建筑有限公司地面磁砖交底内容:1
地面磁砖工程概况:本工程 1#、2#楼楼梯间前室、电梯前室楼地面采纳耐磨陶瓷地砖
施工准备:2
1 作业条件2
墙上四周弹好+0
5m 水平控制线
室内墙面润湿作业已经做完
穿楼地面的管洞已经堵严塞实
板块应预先用水浸湿,并码放好,铺时达到表面无明水
楼梯间及踏步地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工
5 级普通硅酸盐水泥
砂:中砂,含泥量不大于 3%
面砖:进场验收合格后,在施工前应进行选择,将有质量缺陷的先剔除,然后将面砖按大中小三类选择后分别码放在垫木上
色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚偏差不得超过±lmm,平整度用直尺检查
施工机具小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等
工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→踢脚板安装→勾缝、擦缝→养护4
1 基层处理、定标高4
将基层表面的浮土或砂浆铲掉,清扫洁净,有油污时,应用 10%火碱水刷净,并用清水冲洗洁净
5m 水平控制线和设计图纸找出板面标高
先根据排砖图确定铺砌的缝隙宽度
根据排砖图及缝宽在地面上弹纵、横控制线
注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行
以避开在门口位置的分色砖出现大小头
注:排砖原则:
