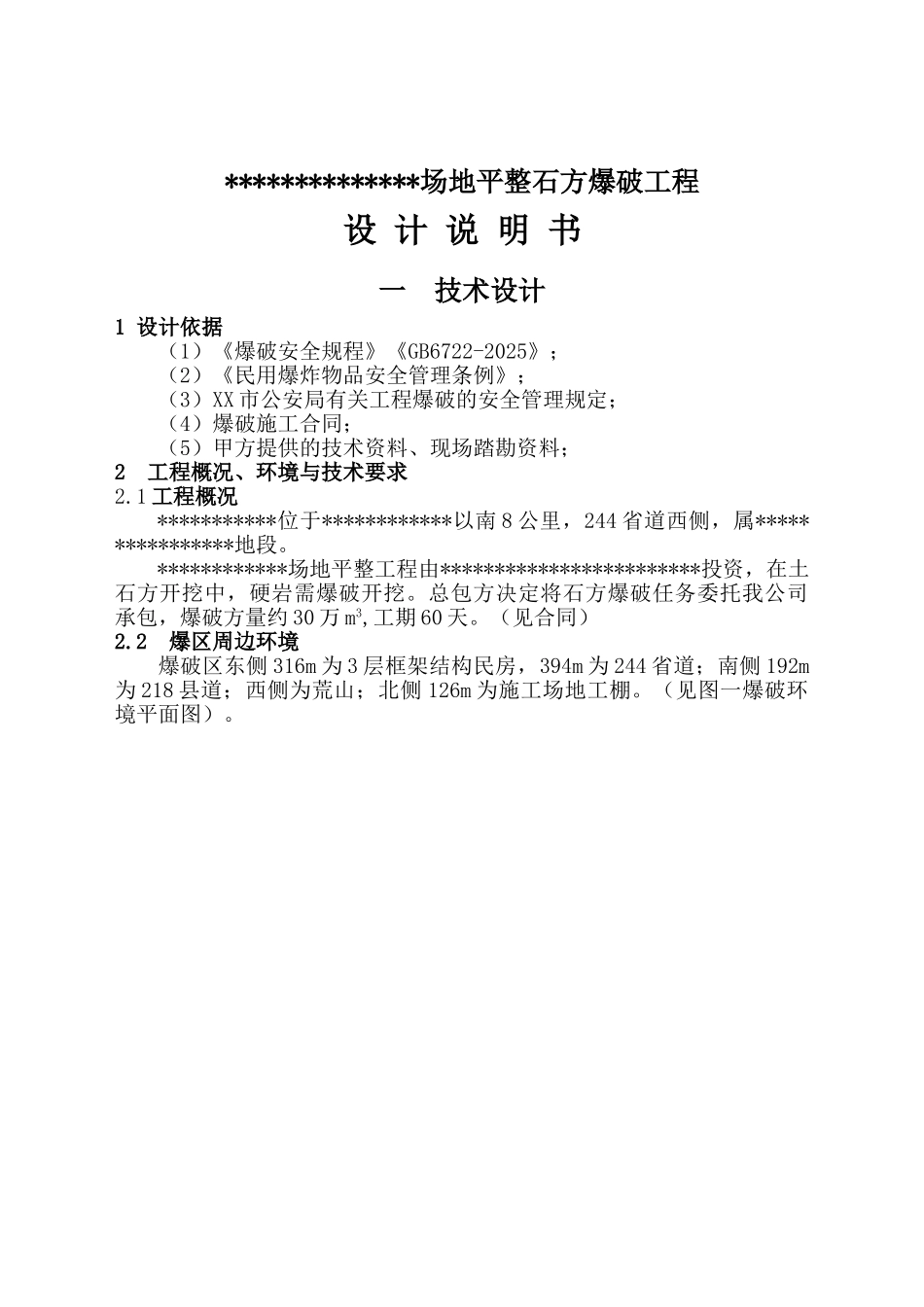

**************场地平整石方爆破工程设 计 说 明 书一 技术设计1 设计依据(1)《爆破安全规程》《GB6722-2025》;(2)《民用爆炸物品安全管理条例》;(3)XX 市公安局有关工程爆破的安全管理规定;(4)爆破施工合同;(5)甲方提供的技术资料、现场踏勘资料;2 工程概况、环境与技术要求2
1 工程概况***********位于************以南 8 公里,244 省道西侧,属****************地段
************场地平整工程由************************投资,在土石方开挖中,硬岩需爆破开挖
总包方决定将石方爆破任务委托我公司承包,爆破方量约 30 万 m3,工期 60 天
(见合同)2
2 爆区周边环境爆破区东侧 316m 为 3 层框架结构民房,394m 为 244 省道;南侧 192m为 218 县道;西侧为荒山;北侧 126m 为施工场地工棚

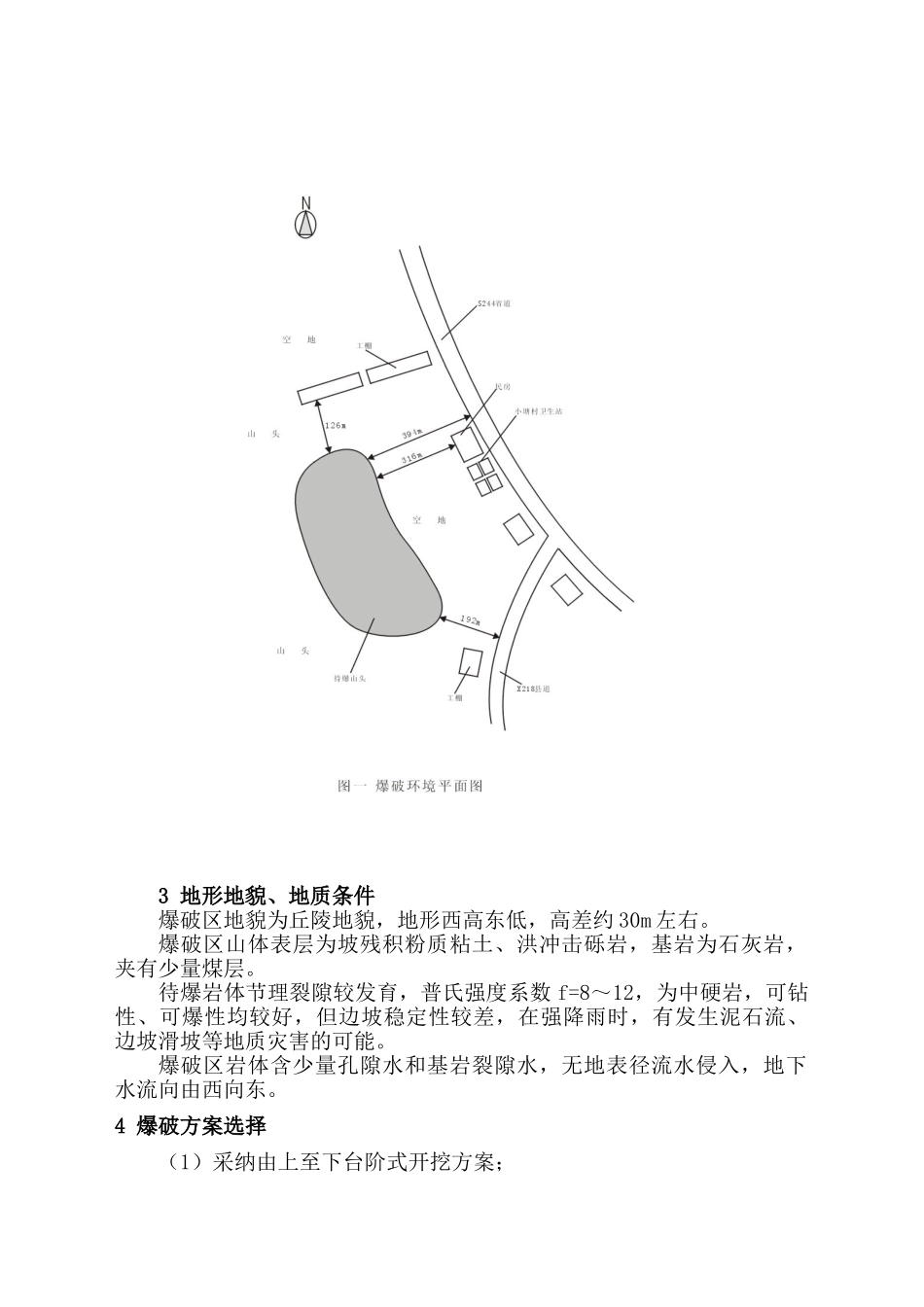

(见图一爆破环境平面图)
3 地形地貌、地质条件爆破区地貌为丘陵地貌,地形西高东低,高差约 30m 左右
爆破区山体表层为坡残积粉质粘土、洪冲击砾岩,基岩为石灰岩,夹有少量煤层
待爆岩体节理裂隙较发育,普氏强度系数 f=8~12,为中硬岩,可钻性、可爆性均较好,但边坡稳定性较差,在强降雨时,有发生泥石流、边坡滑坡等地质灾害的可能
爆破区岩体含少量孔隙水和基岩裂隙水,无地表径流水侵入,地下水流向由西向东
4 爆破方案选择(1)采纳由上至下台阶式开挖方案; (2)将马道修至山顶,并开挖截水沟;(3)用挖机开挖覆盖层至岩层,并形成爆破台阶;(4)台阶高度小于 5m 时,采纳手风钻凿岩,实施浅眼控制爆破;台阶高度大于 5m 时,采纳 76 钻、140 潜孔钻凿岩,实施深孔控制爆破

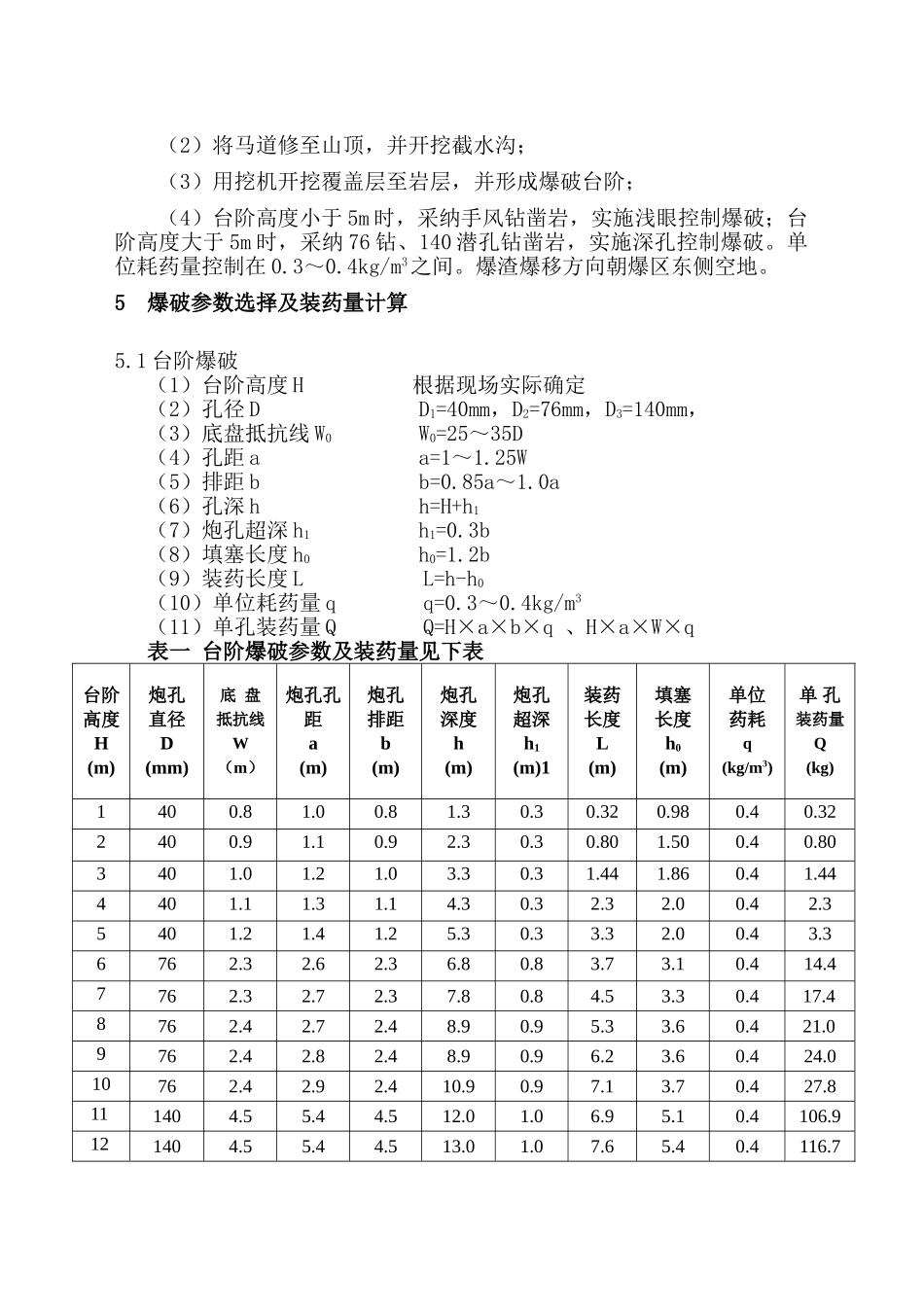

单位耗药量控制在 0
4kg/m3之间
爆渣爆移方向朝爆区东侧空地
