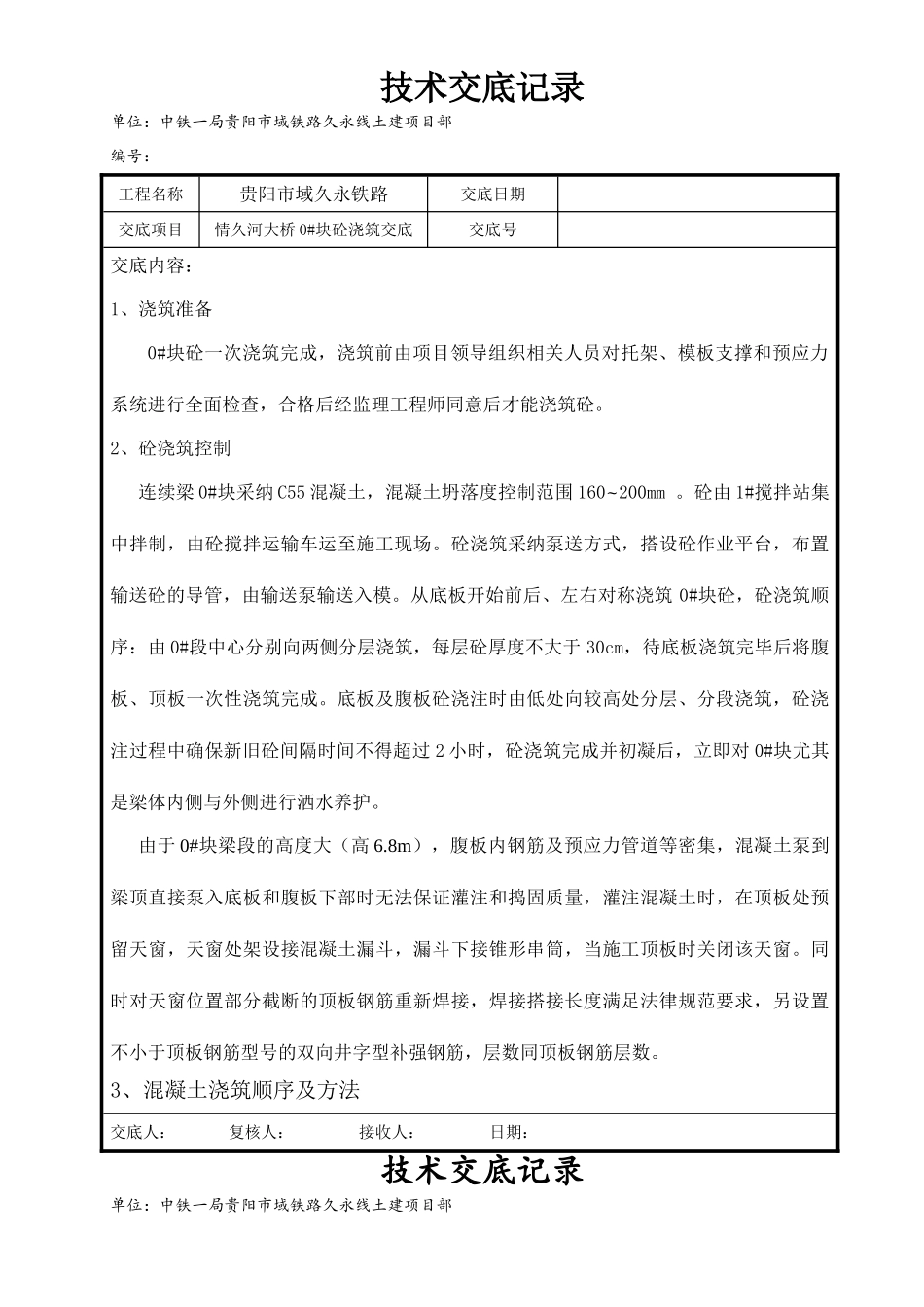

技术交底记录单位:中铁一局贵阳市域铁路久永线土建项目部编号:工程名称贵阳市域久永铁路交底日期交底项目情久河大桥 0#块砼浇筑交底交底号交底内容: 1、浇筑准备0#块砼一次浇筑完成,浇筑前由项目领导组织相关人员对托架、模板支撑和预应力系统进行全面检查,合格后经监理工程师同意后才能浇筑砼
2、砼浇筑控制连续梁 0#块采纳 C55 混凝土,混凝土坍落度控制范围 160~200mm
砼由 1#搅拌站集中拌制,由砼搅拌运输车运至施工现场

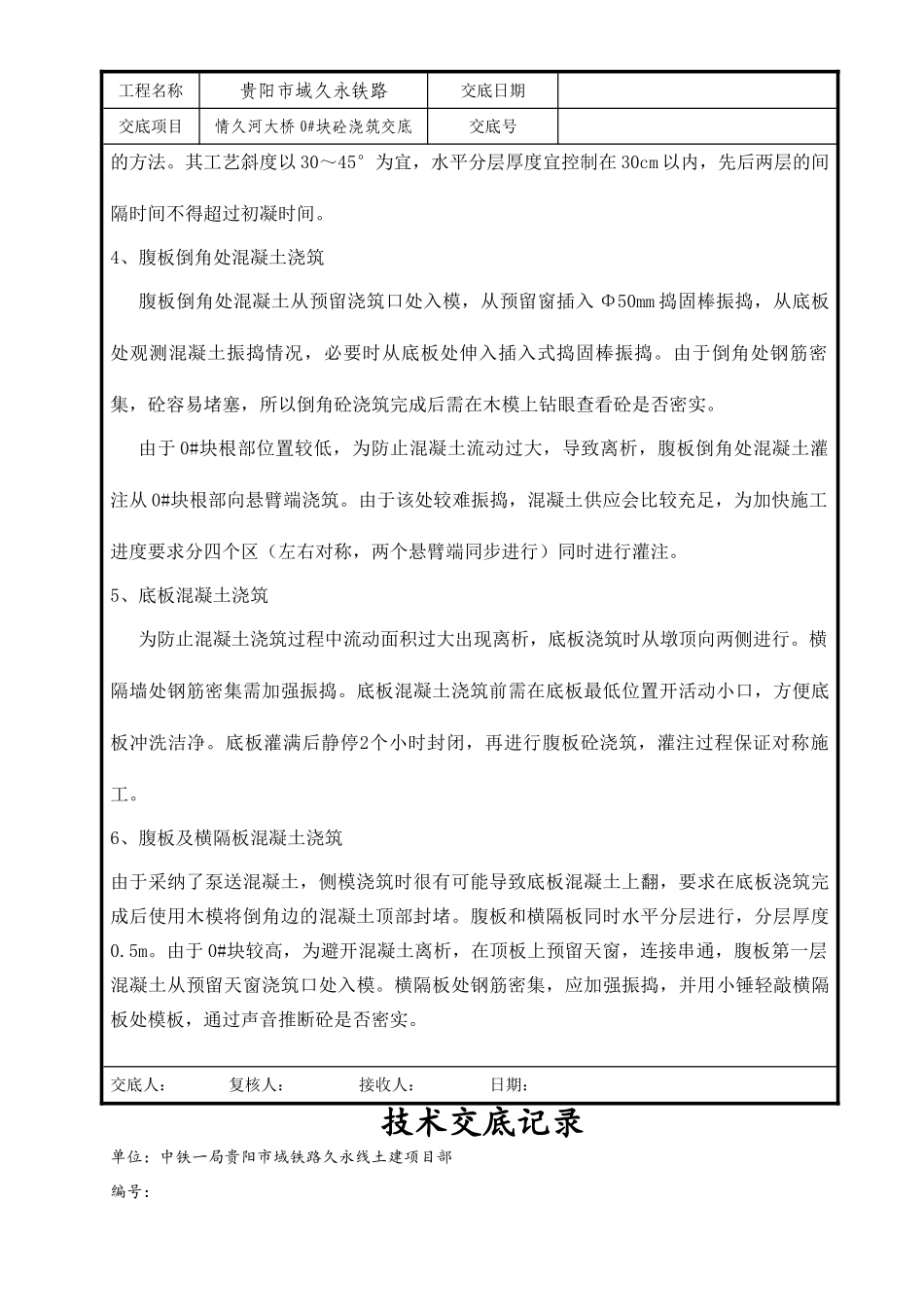

砼浇筑采纳泵送方式,搭设砼作业平台,布置输送砼的导管,由输送泵输送入模
从底板开始前后、左右对称浇筑 0#块砼,砼浇筑顺序:由 0#段中心分别向两侧分层浇筑,每层砼厚度不大于 30cm,待底板浇筑完毕后将腹板、顶板一次性浇筑完成
底板及腹板砼浇注时由低处向较高处分层、分段浇筑,砼浇注过程中确保新旧砼间隔时间不得超过 2 小时,砼浇筑完成并初凝后,立即对 0#块尤其是梁体内侧与外侧进行洒水养护
由于 0#块梁段的高度大(高 6
8m),腹板内钢筋及预应力管道等密集,混凝土泵到梁顶直接泵入底板和腹板下部时无法保证灌注和捣固质量,灌注混凝土时,在顶板处预留天窗,天窗处架设接混凝土漏斗,漏斗下接锥形串筒,当施工顶板时关闭该天窗
同时对天窗位置部分截断的顶板钢筋重新焊接,焊接搭接长度满足法律规范要求,另设置不小于顶板钢筋型号的双向井字型补强钢筋,层数同顶板钢筋层数

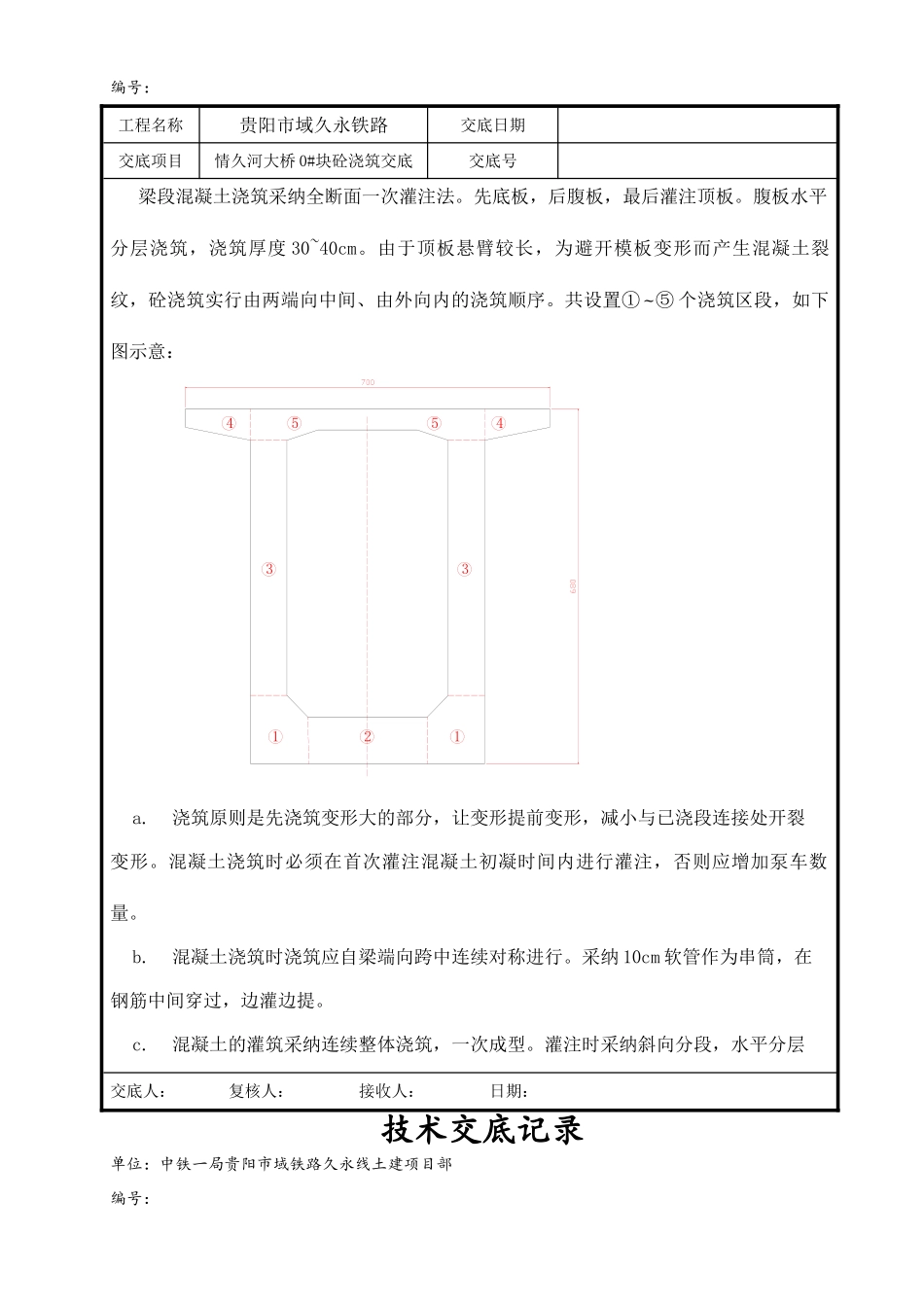

3、混凝土浇筑顺序及方法交底人: 复核人: 接收人: 日期:技术交底记录单位:中铁一局贵阳市域铁路久永线土建项目部编号:工程名称贵阳市域久永铁路交底日期交底项目情久河大桥 0#块砼浇筑交底交底号梁段混凝土浇筑采纳全断面一次灌注法
先底板,后腹板,最后灌注顶板
腹板水平分层浇筑,浇筑厚度 30~40cm
由于顶板悬臂较长,为避开模板变形而产生混凝土裂纹,砼浇筑实行由两端向中间、由外向内的浇筑顺序
