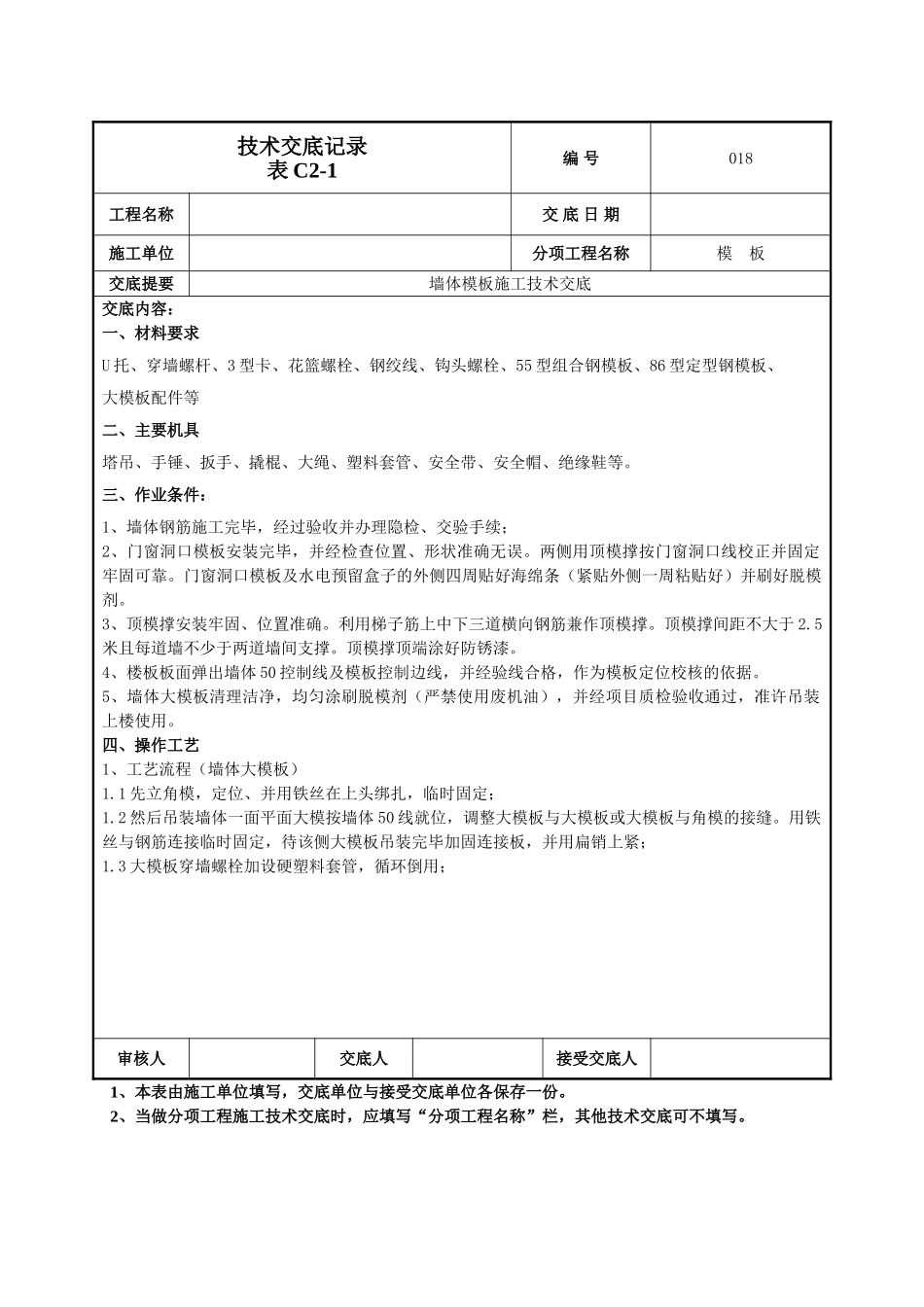

技术交底记录表 C2-1编 号018工程名称交 底 日 期施工单位分项工程名称模 板交底提要墙体模板施工技术交底交底内容: 一、材料要求U 托、穿墙螺杆、3 型卡、花篮螺栓、钢绞线、钩头螺栓、55 型组合钢模板、86 型定型钢模板、大模板配件等二、主要机具塔吊、手锤、扳手、撬棍、大绳、塑料套管、安全带、安全帽、绝缘鞋等
三、作业条件:1、墙体钢筋施工完毕,经过验收并办理隐检、交验手续;2、门窗洞口模板安装完毕,并经检查位置、形状准确无误
两侧用顶模撑按门窗洞口线校正并固定牢固可靠
门窗洞口模板及水电预留盒子的外侧四周贴好海绵条(紧贴外侧一周粘贴好)并刷好脱模剂
3、顶模撑安装牢固、位置准确
利用梯子筋上中下三道横向钢筋兼作顶模撑
顶模撑间距不大于 2
5米且每道墙不少于两道墙间支撑
顶模撑顶端涂好防锈漆
4、楼板板面弹出墙体 50 控制线及模板控制边线,并经验线合格,作为模板定位校核的依据
5、墙体大模板清理洁净,均匀涂刷脱模剂(严禁使用废机油),并经项目质检验收通过,准许吊装上楼使用
四、操作工艺1、工艺流程(墙体大模板)1
1 先立角模,定位、并用铁丝在上头绑扎,临时固定;1
2 然后吊装墙体一面平面大模按墙体 50 线就位,调整大模板与大模板或大模板与角模的接缝
用铁丝与钢筋连接临时固定,待该侧大模板吊装完毕加固连接板,并用扁销上紧;1
3 大模板穿墙螺栓加设硬塑料套管,循环倒用;审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

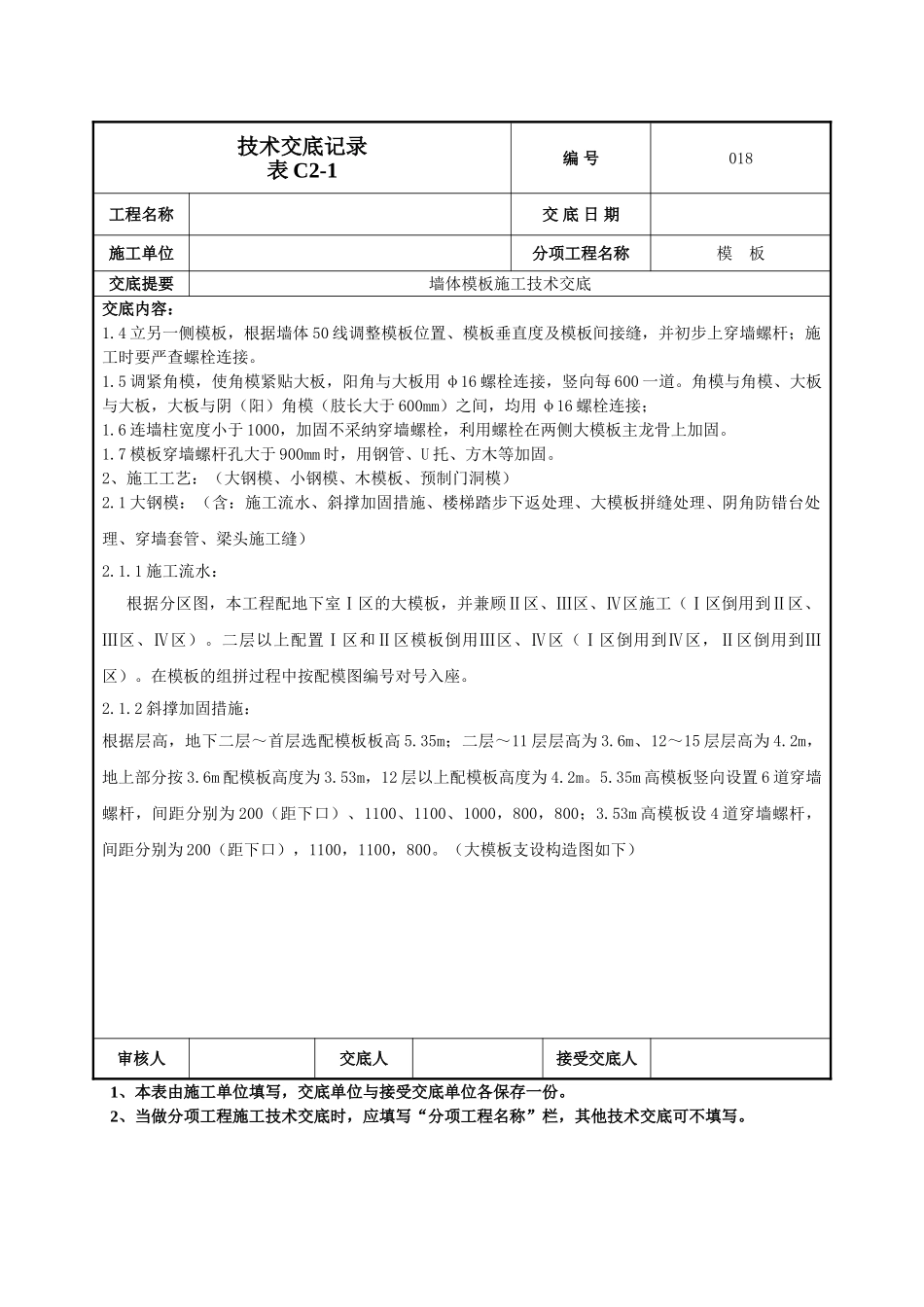

技术交底记录表 C2-1编 号018工程名称交 底 日 期施工单位分项工程名称模 板交底提要墙体模板施工技术交底交底内容: 1

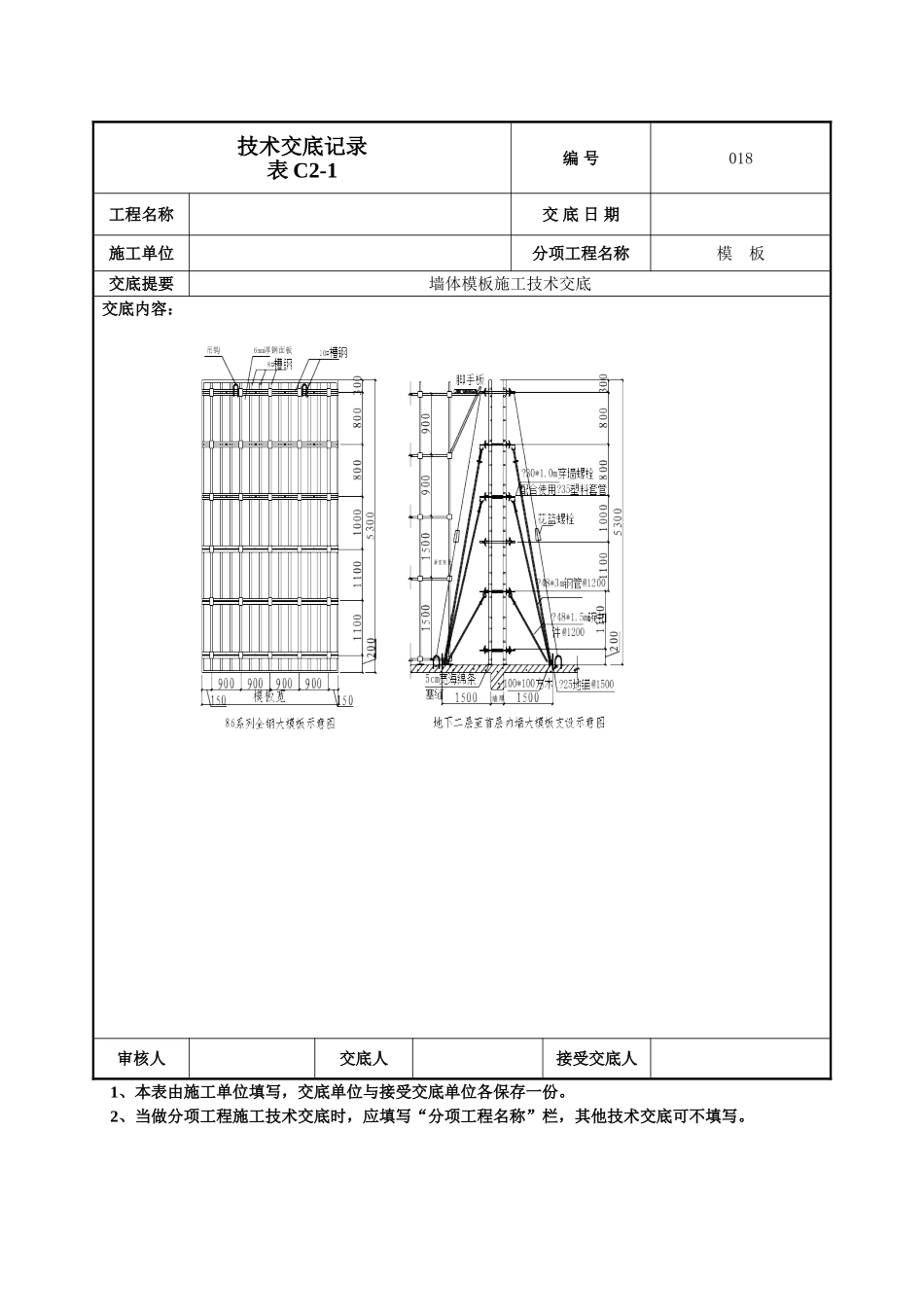

4 立另一侧模板,根据墙体 50 线调整模板位置、模板垂直度及模板间接缝,并初步上穿墙螺杆;施工时要严查螺
