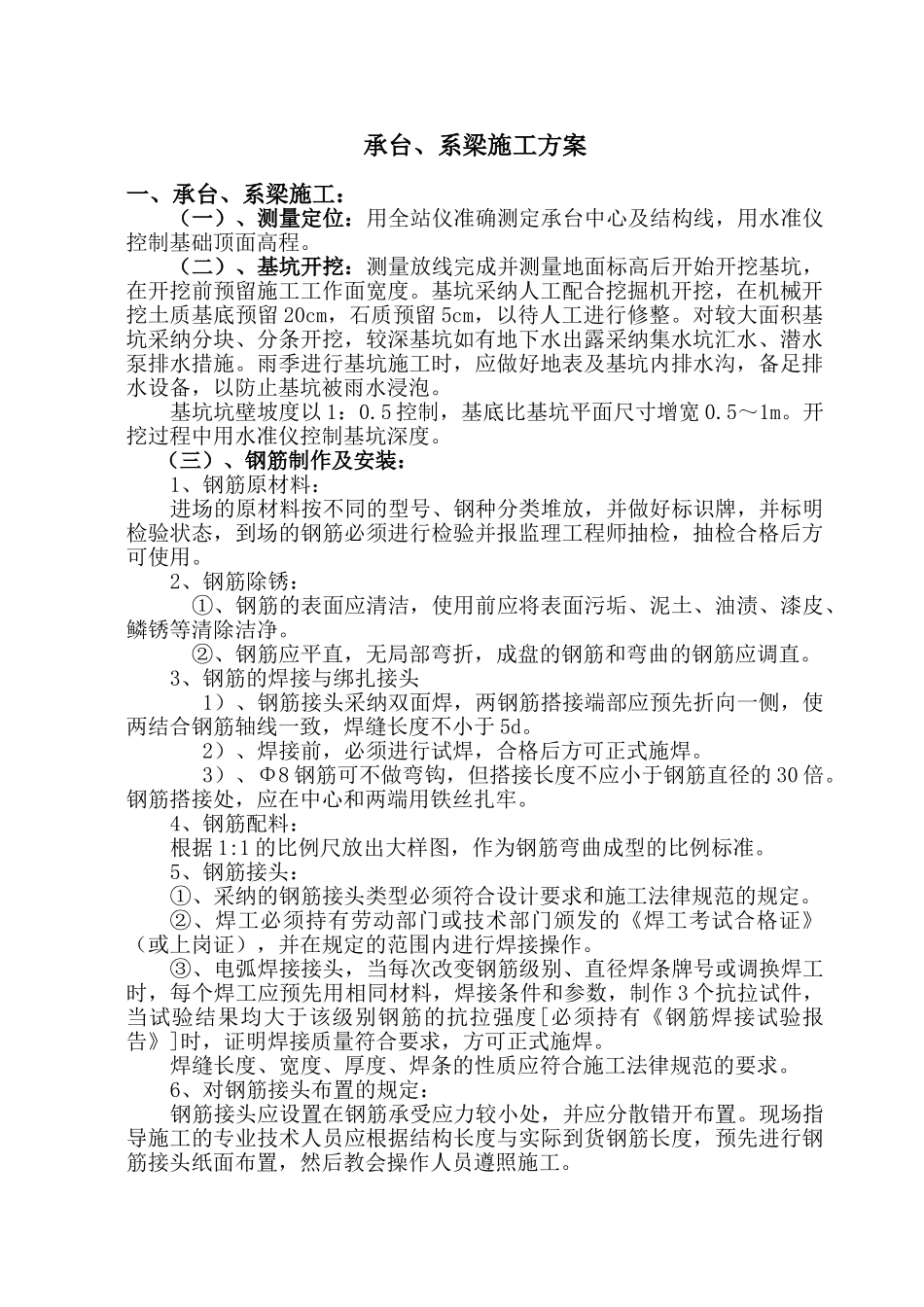

承台、系梁施工方案一、承台、系梁施工:(一)、测量定位:用全站仪准确测定承台中心及结构线,用水准仪控制基础顶面高程
(二)、基坑开挖:测量放线完成并测量地面标高后开始开挖基坑,在开挖前预留施工工作面宽度
基坑采纳人工配合挖掘机开挖,在机械开挖土质基底预留 20cm,石质预留 5cm,以待人工进行修整
对较大面积基坑采纳分块、分条开挖,较深基坑如有地下水出露采纳集水坑汇水、潜水泵排水措施
雨季进行基坑施工时,应做好地表及基坑内排水沟,备足排水设备,以防止基坑被雨水浸泡
基坑坑壁坡度以 1:0
5 控制,基底比基坑平面尺寸增宽 0
开挖过程中用水准仪控制基坑深度
(三)、钢筋制作及安装:1、钢筋原材料:进场的原材料按不同的型号、钢种分类堆放,并做好标识牌,并标明检验状态,到场的钢筋必须进行检验并报监理工程师抽检,抽检合格后方可使用
2、钢筋除锈:①、钢筋的表面应清洁,使用前应将表面污垢、泥土、油渍、漆皮、鳞锈等清除洁净
②、钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋应调直
3、钢筋的焊接与绑扎接头1)、钢筋接头采纳双面焊,两钢筋搭接端部应预先折向一侧,使两结合钢筋轴线一致,焊缝长度不小于 5d
2)、焊接前,必须进行试焊,合格后方可正式施焊
3)、Φ8 钢筋可不做弯钩,但搭接长度不应小于钢筋直径的 30 倍
钢筋搭接处,应在中心和两端用铁丝扎牢
4、钢筋配料:根据 1:1 的比例尺放出大样图,作为钢筋弯曲成型的比例标准
5、钢筋接头:①、采纳的钢筋接头类型必须符合设计要求和施工法律规范的规定
②、焊工必须持有劳动部门或技术部门颁发的《焊工考试合格证》(或上岗证),并在规定的范围内进行焊接操作
③、电弧焊接接头,当每次改变钢筋级别、直径焊条牌号或调换焊工时,每个焊工应预先用相同材料,焊接条件和参数,制作 3 个抗拉试件,当试验结果均大于该级别钢筋的抗拉强度[必须持有
