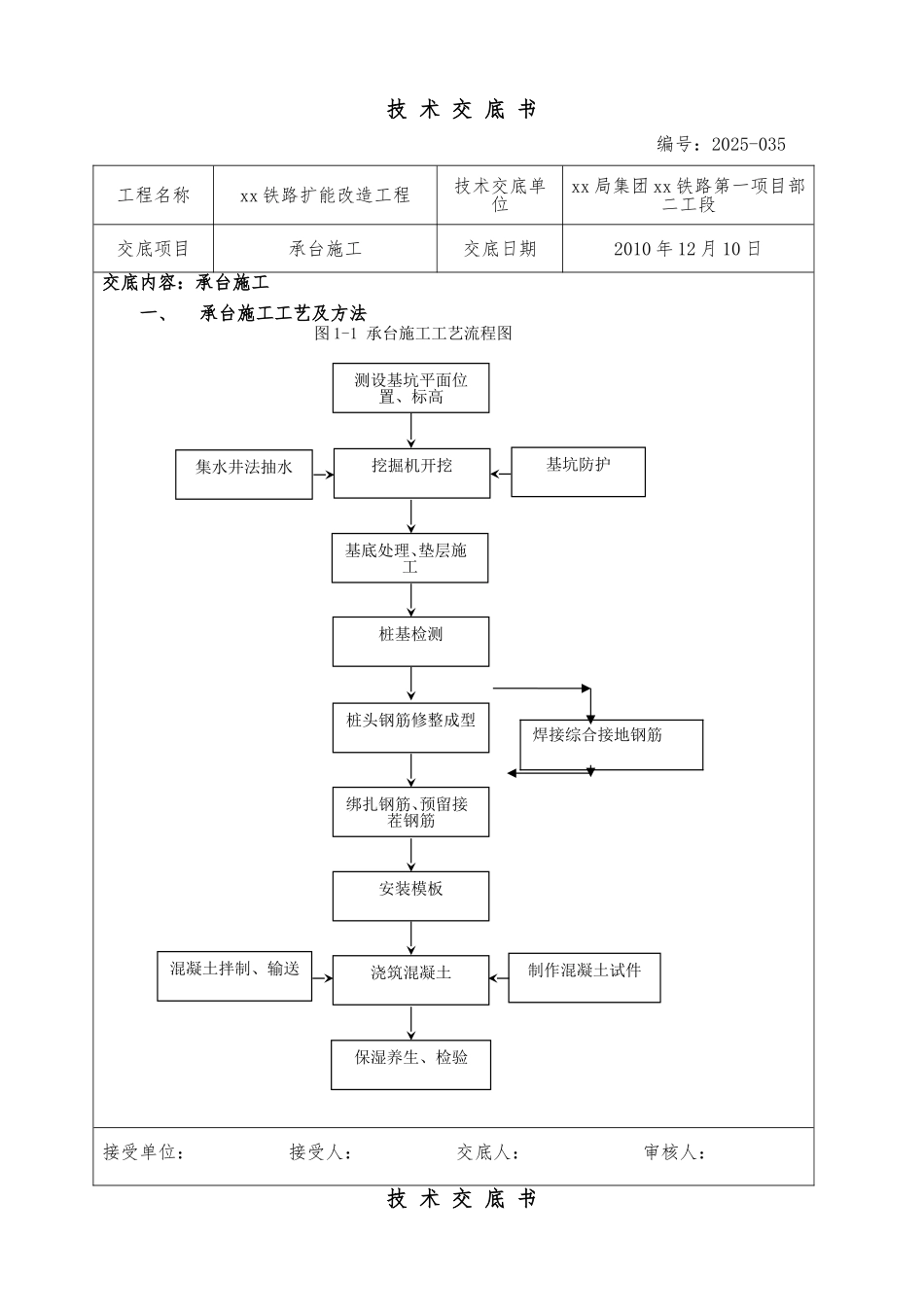

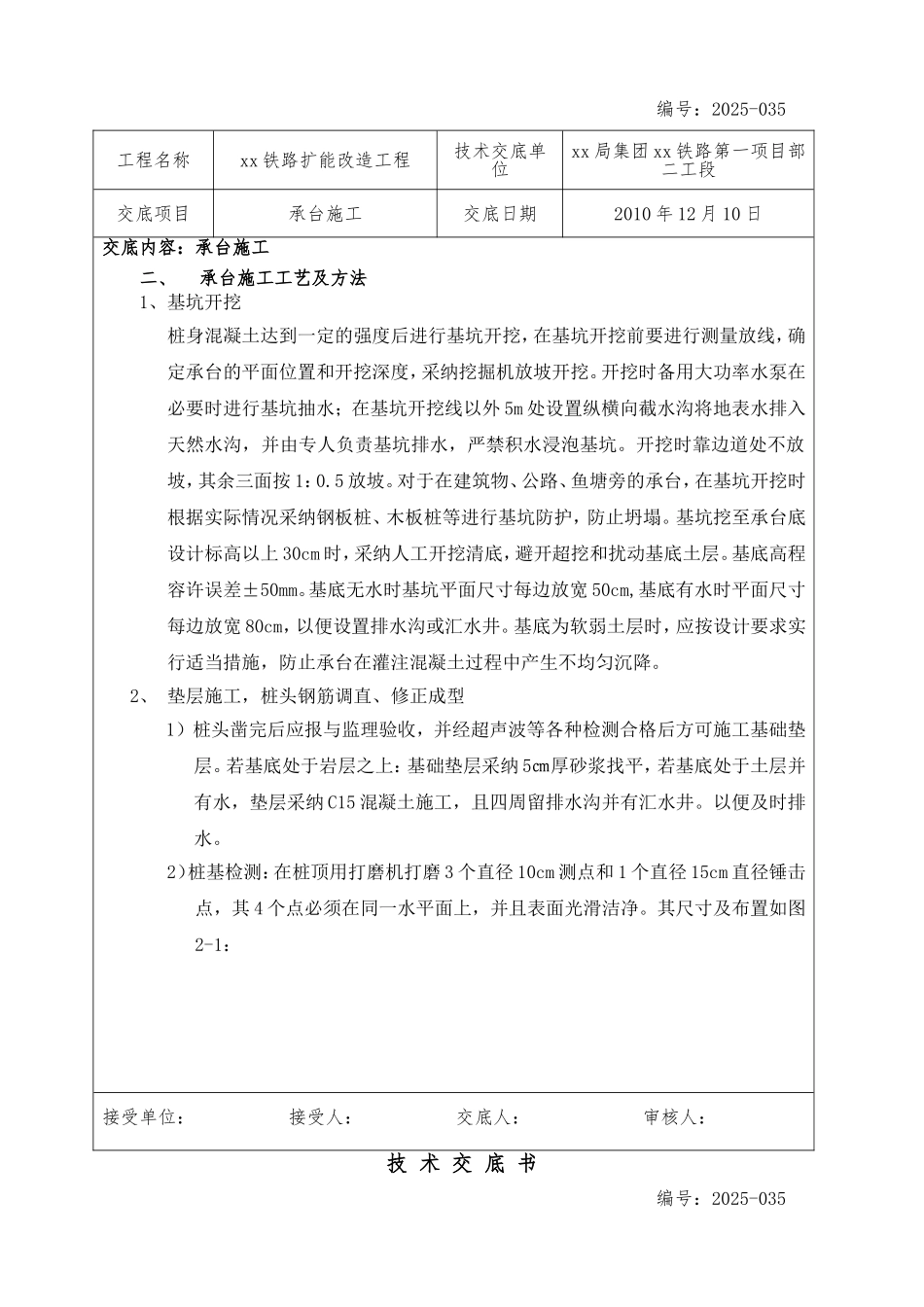

技 术 交 底 书编号:2025-035工程名称xx 铁路扩能改造工程技术交底单位xx 局集团 xx 铁路第一项目部二工段交底项目承台施工交底日期2010 年 12 月 10 日交底内容:承台施工一、承台施工工艺及方法图 1-1 承台施工工艺流程图接受单位: 接受人: 交底人: 审核人:技 术 交 底 书测设基坑平面位置、标高挖掘机开挖基底处理、垫层施工桩基检测桩头钢筋修整成型绑扎钢筋、预留接茬钢筋安装模板浇筑混凝土保湿养生、检验基坑防护制作混凝土试件集水井法抽水混凝土拌制、输送焊接综合接地钢筋编号:2025-035工程名称xx 铁路扩能改造工程技术交底单位xx 局集团 xx 铁路第一项目部二工段交底项目承台施工交底日期2010 年 12 月 10 日交底内容:承台施工二、承台施工工艺及方法1、基坑开挖 桩身混凝土达到一定的强度后进行基坑开挖,在基坑开挖前要进行测量放线,确定承台的平面位置和开挖深度,采纳挖掘机放坡开挖
开挖时备用大功率水泵在必要时进行基坑抽水;在基坑开挖线以外 5m 处设置纵横向截水沟将地表水排入天然水沟,并由专人负责基坑排水,严禁积水浸泡基坑
开挖时靠边道处不放坡,其余三面按 1:0
对于在建筑物、公路、鱼塘旁的承台,在基坑开挖时根据实际情况采纳钢板桩、木板桩等进行基坑防护,防止坍塌
基坑挖至承台底设计标高以上 30cm 时,采纳人工开挖清底,避开超挖和扰动基底土层
基底高程容许误差±50mm
基底无水时基坑平面尺寸每边放宽 50cm,基底有水时平面尺寸每边放宽 80cm,以便设置排水沟或汇水井
基底为软弱土层时,应按设计要求实行适当措施,防止承台在灌注混凝土过程中产生不均匀沉降

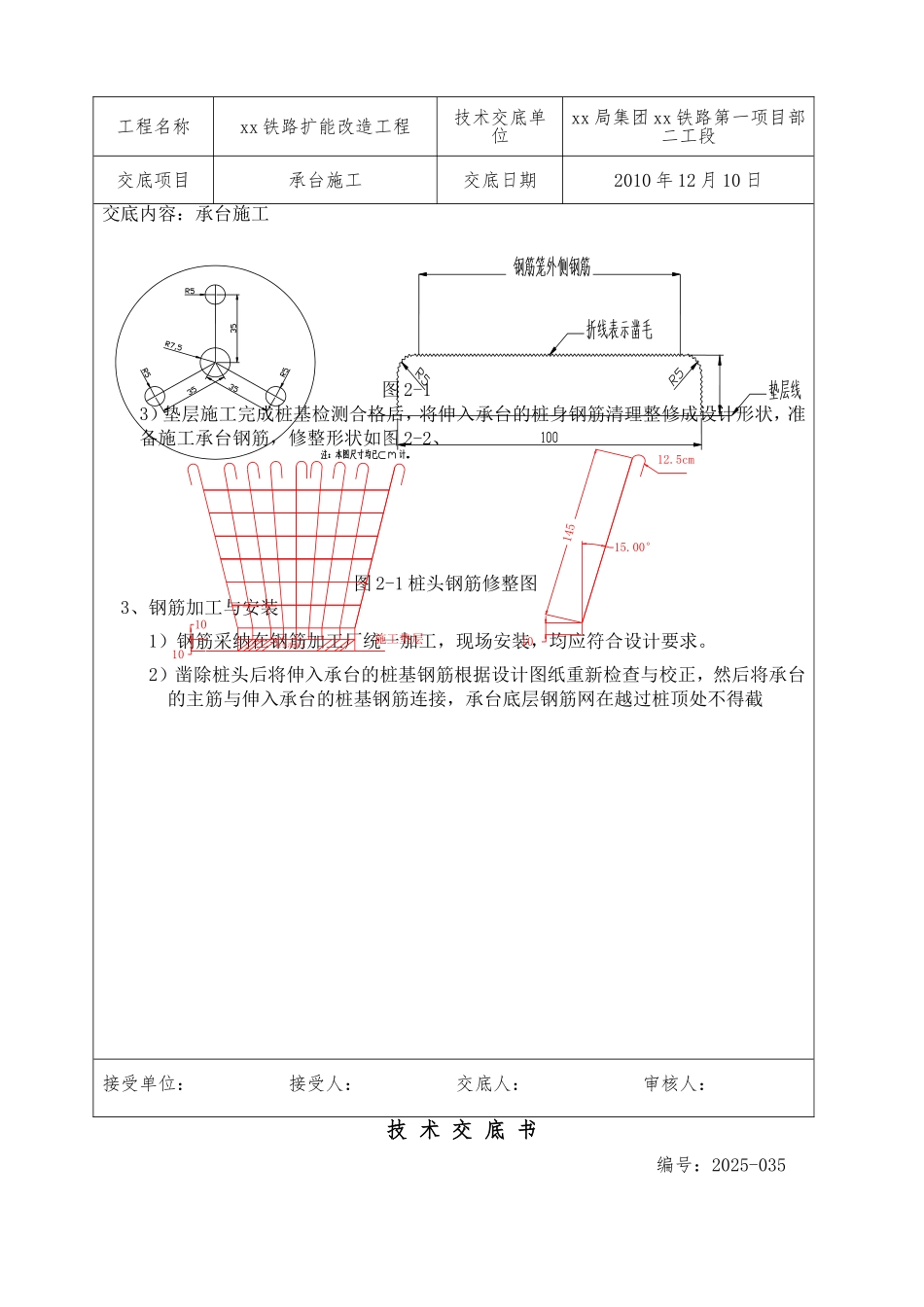

2、 垫层施工,桩头钢筋调直、修正成型1)桩头凿完后应报与监理验收,并经超声波等各种检测合格后方可施工基础垫层
若基底处于岩层之上:基础垫层采纳 5㎝厚砂浆找平,若
