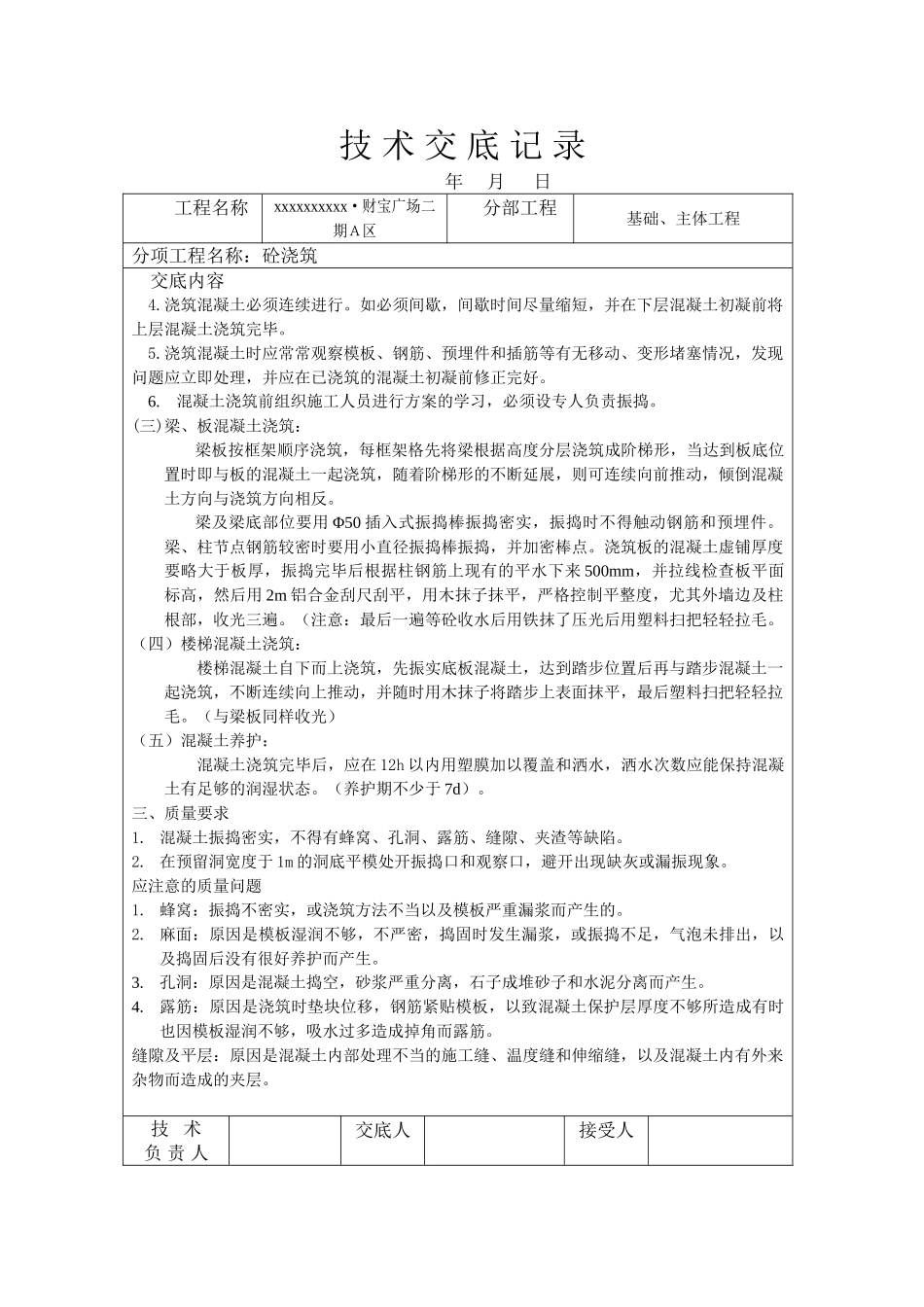

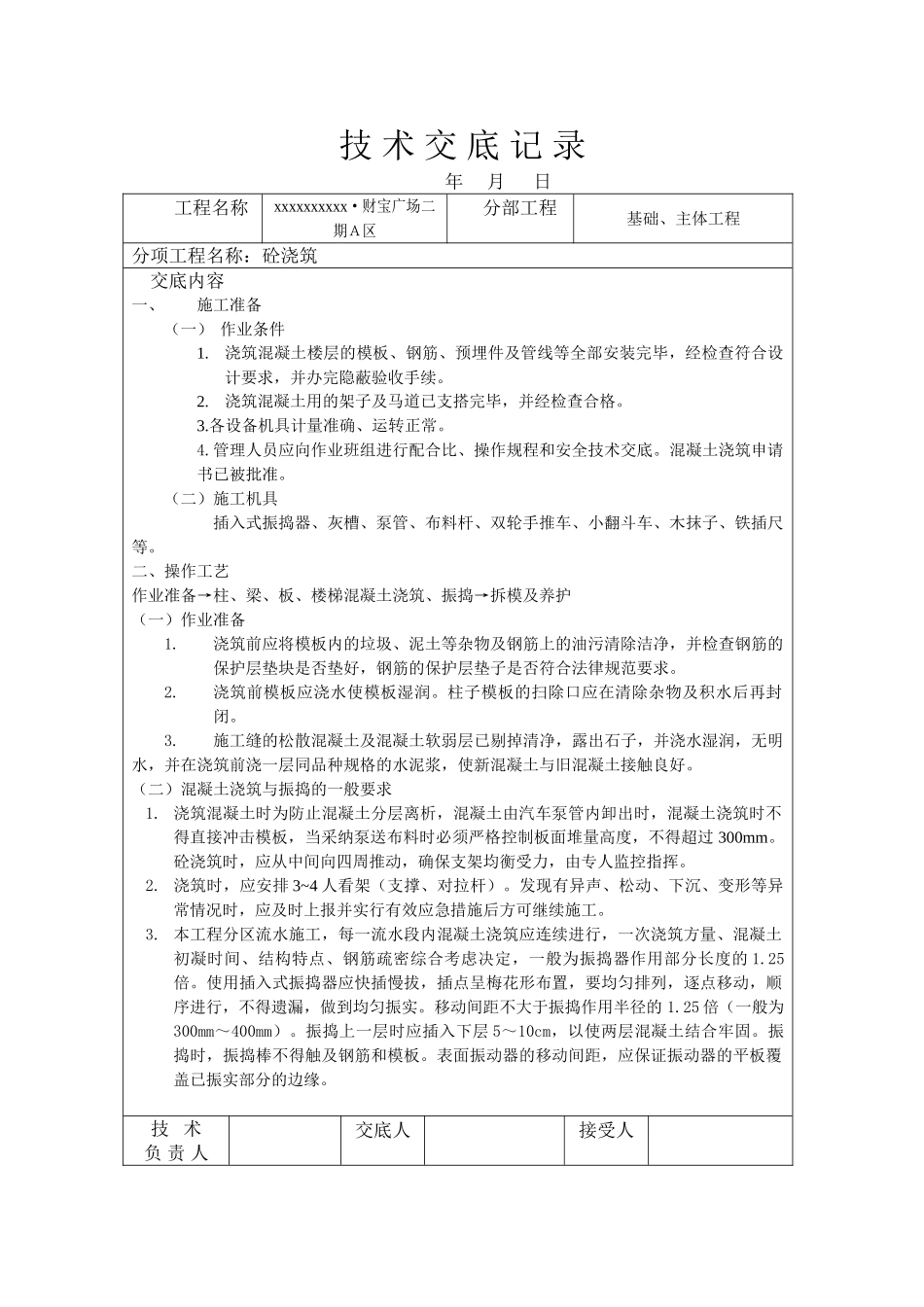

技 术 交 底 记 录 年 月 日工程名称xxxxxxxxxx·财宝广场二期A区分部工程基础、主体工程分项工程名称:砼浇筑交底内容一、施工准备(一) 作业条件1.浇筑混凝土楼层的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐蔽验收手续。2.浇筑混凝土用的架子及马道已支搭完毕,并经检查合格。3.各设备机具计量准确、运转正常。4.管理人员应向作业班组进行配合比、操作规程和安全技术交底。混凝土浇筑申请书已被批准。(二)施工机具插入式振捣器、灰槽、泵管、布料杆、双轮手推车、小翻斗车、木抹子、铁插尺等。二、操作工艺作业准备→柱、梁、板、楼梯混凝土浇筑、振捣→拆模及养护(一)作业准备1.浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除洁净,并检查钢筋的保护层垫块是否垫好,钢筋的保护层垫子是否符合法律规范要求。2.浇筑前模板应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。3. 施工缝的松散混凝土及混凝土软弱层已剔掉清净,露出石子,并浇水湿润,无明水,并在浇筑前浇一层同品种规格的水泥浆,使新混凝土与旧混凝土接触良好。(二)混凝土浇筑与振捣的一般要求1. 浇筑混凝土时为防止混凝土分层离析,混凝土由汽车泵管内卸出时,混凝土浇筑时不得直接冲击模板,当采纳泵送布料时必须严格控制板面堆量高度,不得超过 300mm。砼浇筑时,应从中间向四周推动,确保支架均衡受力,由专人监控指挥。2. 浇筑时,应安排 3~4 人看架(支撑、对拉杆)。发现有异声、松动、下沉、变形等异常情况时,应及时上报并实行有效应急措施后方可继续施工。3. 本工程分区流水施工,每一流水段内混凝土浇筑应连续进行,一次浇筑方量、混凝土初凝时间、结构特点、钢筋疏密综合考虑决定,一般为振捣器作用部分长度的 1.25倍。使用插入式振捣器应快插慢拔,插点呈梅花形布置,要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的 1.25 倍(一般为300mm~400mm)。振捣上一层时应插入下层 5~10cm,以使两层混凝土结合牢固。振捣时,振捣棒不得触及钢筋和模板。表面振动器的移动间距,应保证振动器的平板覆盖已振实部分的边缘。技 术负 责 人交底人接受人技 术 交 底 记 录 年 月 日工程名称xxxxxxxxxx·财宝广场二期A区分部工程基础、主体工程分项工程名称:砼浇筑交底内容4.浇筑混凝土必须连续进行。如必须间歇,间歇时间尽量缩短,并在下...
