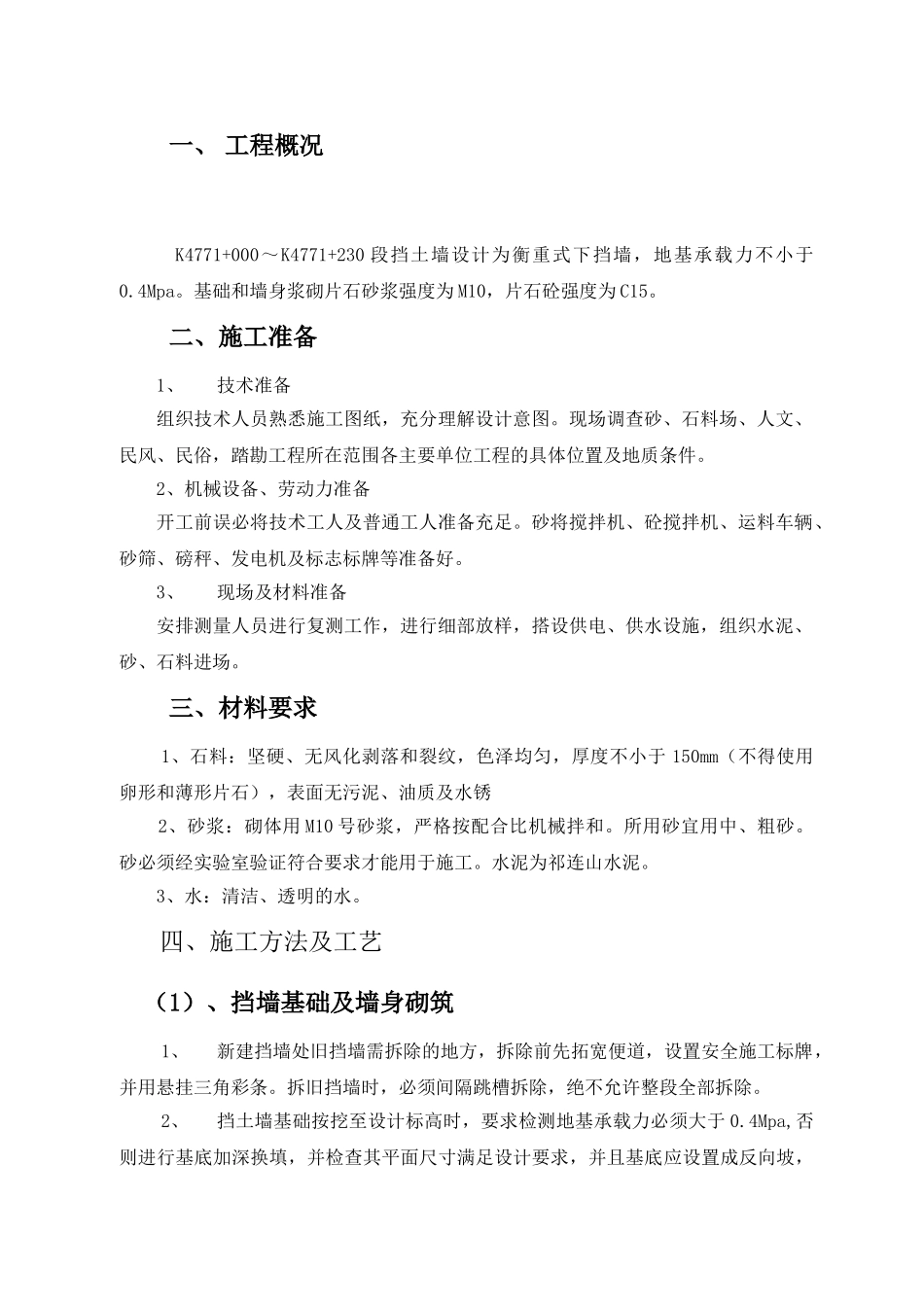

xx 公路 xx 至 xx 段第 C 合同段K4771+000~K4771+230挡土墙施工技术方案xx 工程项目经理部xx一、 工程概况 K4771+000~K4771+230 段挡土墙设计为衡重式下挡墙,地基承载力不小于0
基础和墙身浆砌片石砂浆强度为 M10,片石砼强度为 C15
二、施工准备1、技术准备组织技术人员熟悉施工图纸,充分理解设计意图
现场调查砂、石料场、人文、民风、民俗,踏勘工程所在范围各主要单位工程的具体位置及地质条件
2、机械设备、劳动力准备开工前误必将技术工人及普通工人准备充足
砂将搅拌机、砼搅拌机、运料车辆、砂筛、磅秤、发电机及标志标牌等准备好
3、现场及材料准备安排测量人员进行复测工作,进行细部放样,搭设供电、供水设施,组织水泥、砂、石料进场
三、材料要求1、石料:坚硬、无风化剥落和裂纹,色泽均匀,厚度不小于 150mm(不得使用卵形和薄形片石),表面无污泥、油质及水锈 2、砂浆:砌体用 M10 号砂浆,严格按配合比机械拌和
所用砂宜用中、粗砂
砂必须经实验室验证符合要求才能用于施工
水泥为祁连山水泥
3、水:清洁、透明的水
四、施工方法及工艺(1)、挡墙基础及墙身砌筑1、新建挡墙处旧挡墙需拆除的地方,拆除前先拓宽便道,设置安全施工标牌,并用悬挂三角彩条
拆旧挡墙时,必须间隔跳槽拆除,绝不允许整段全部拆除
2、挡土墙基础按挖至设计标高时,要求检测地基承载力必须大于 0
4Mpa,否则进行基底加深换填,并检查其平面尺寸满足设计要求,并且基底应设置成反向坡,坡度大于 1:10

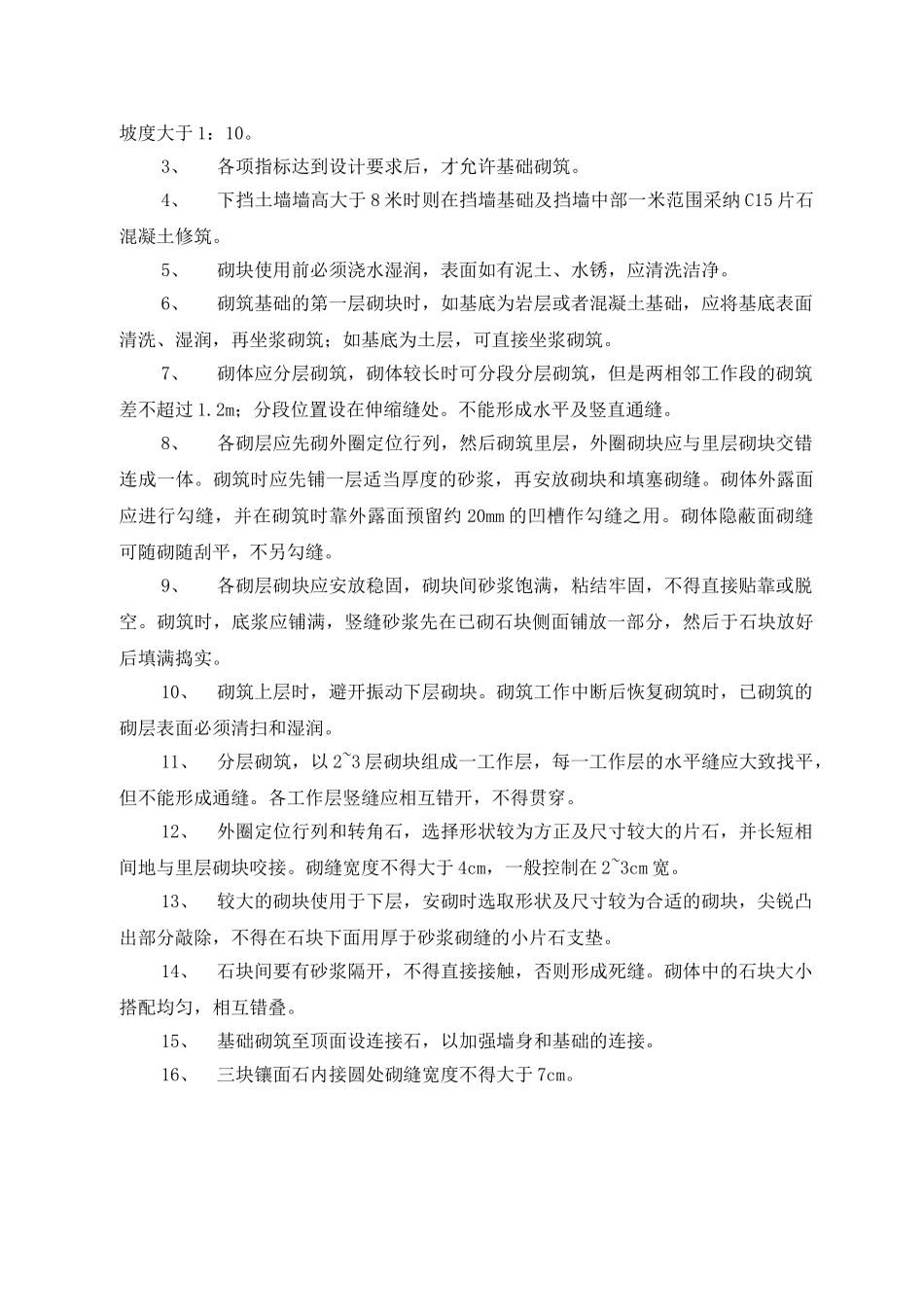

3、各项指标达到设计要求后,才允许基础砌筑
4、下挡土墙墙高大于 8 米时则在挡墙基础及挡墙中部一米范围采纳 C15 片石混凝土修筑
5、砌块使用前必须浇水湿润,表面如有泥土、水锈,应清洗洁净
6、砌筑基础的第一层砌块时,如基底为岩层或者混凝土基础,应将基底表面
