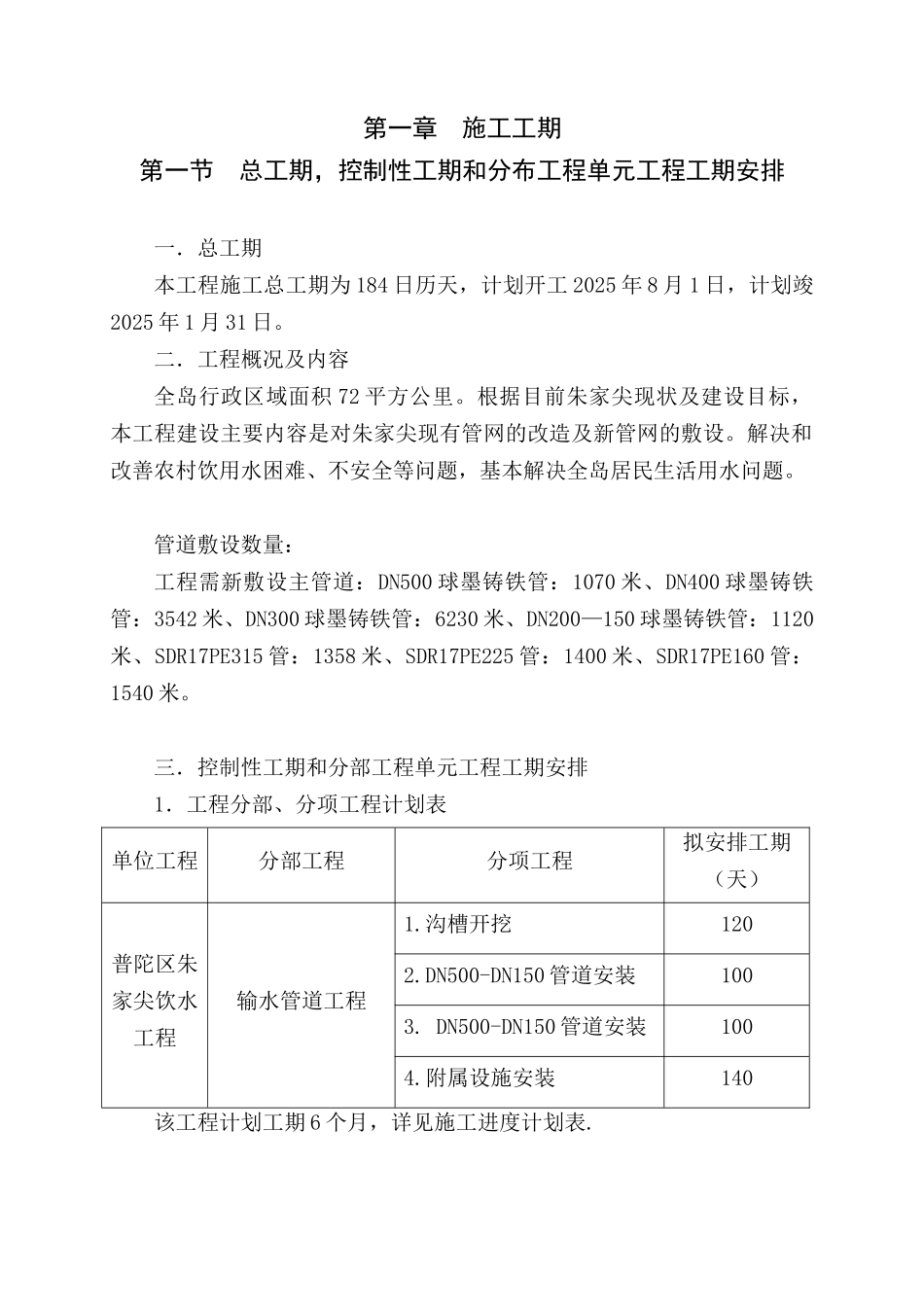

第一章 施工工期第一节 总工期,控制性工期和分布工程单元工程工期安排一.总工期本工程施工总工期为 184 日历天,计划开工 2025 年 8 月 1 日,计划竣2025 年 1 月 31 日
二.工程概况及内容全岛行政区域面积 72 平方公里
根据目前朱家尖现状及建设目标,本工程建设主要内容是对朱家尖现有管网的改造及新管网的敷设
解决和改善农村饮用水困难、不安全等问题,基本解决全岛居民生活用水问题
管道敷设数量:工程需新敷设主管道:DN500 球墨铸铁管:1070 米、DN400 球墨铸铁管:3542 米、DN300 球墨铸铁管:6230 米、DN200—150 球墨铸铁管:1120米、SDR17PE315 管:1358 米、SDR17PE225 管:1400 米、SDR17PE160 管:1540 米
三.控制性工期和分部工程单元工程工期安排1.工程分部、分项工程计划表单位工程分部工程分项工程拟安排工期(天)普陀区朱家尖饮水工程输水管道工程1
沟槽开挖1202
DN500-DN150 管道安装1003
DN500-DN150 管道安装1004
附属设施安装140该工程计划工期 6 个月,详见施工进度计划表

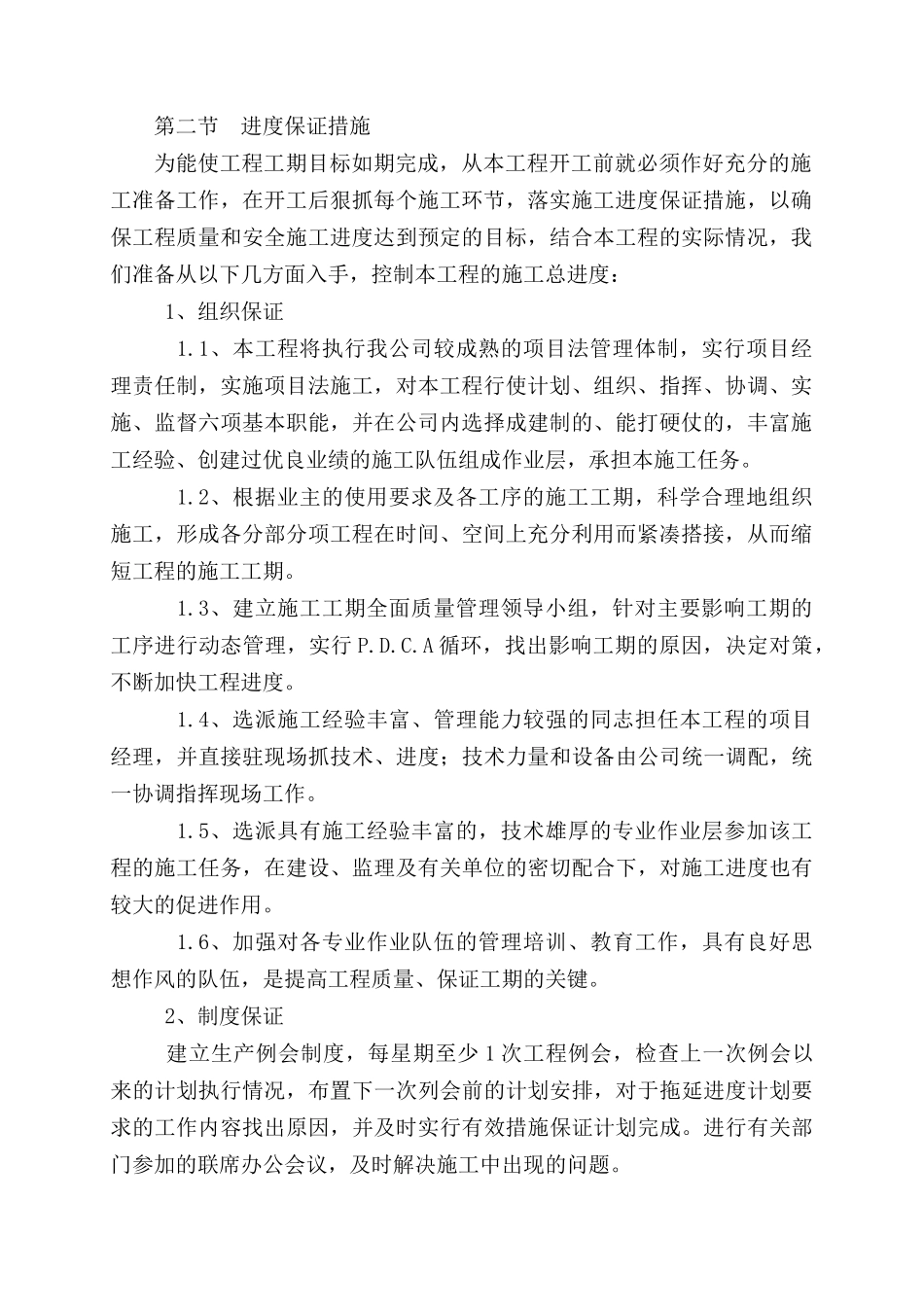

第二节 进度保证措施为能使工程工期目标如期完成,从本工程开工前就必须作好充分的施工准备工作,在开工后狠抓每个施工环节,落实施工进度保证措施,以确保工程质量和安全施工进度达到预定的目标,结合本工程的实际情况,我们准备从以下几方面入手,控制本工程的施工总进度: 1、组织保证 1

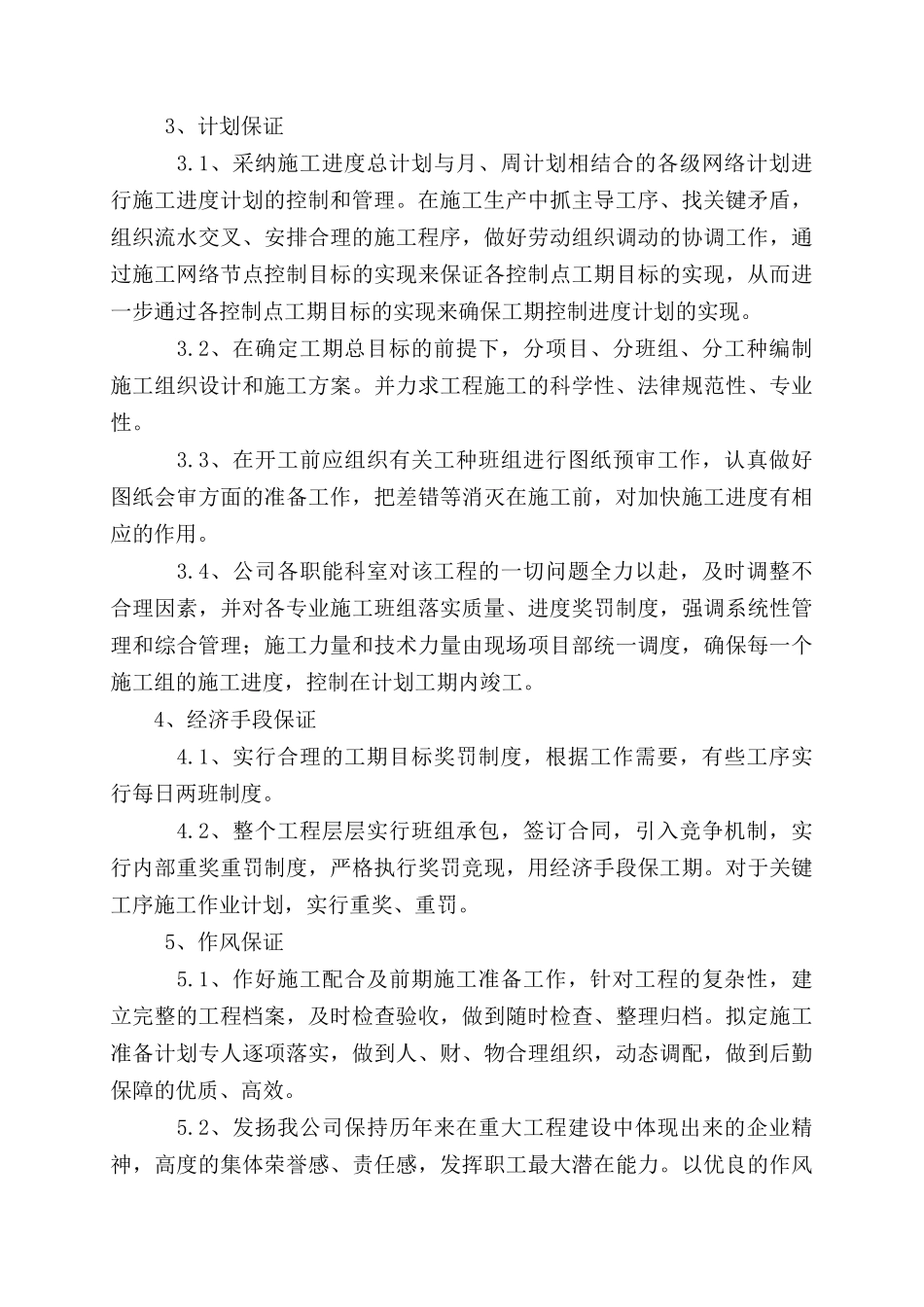

1、本工程将执行我公司较成熟的项目法管理体制,实行项目经理责任制,实施项目法施工,对本工程行使计划、组织、指挥、协调、实施、监督六项基本职能,并在公司内选择成建制的、能打硬仗的,丰富施工经验、创建过优良业绩的施工队伍组成作业层,承担本施工任务
2、根据业主的使用要求及各工序的施工工期,科学合
