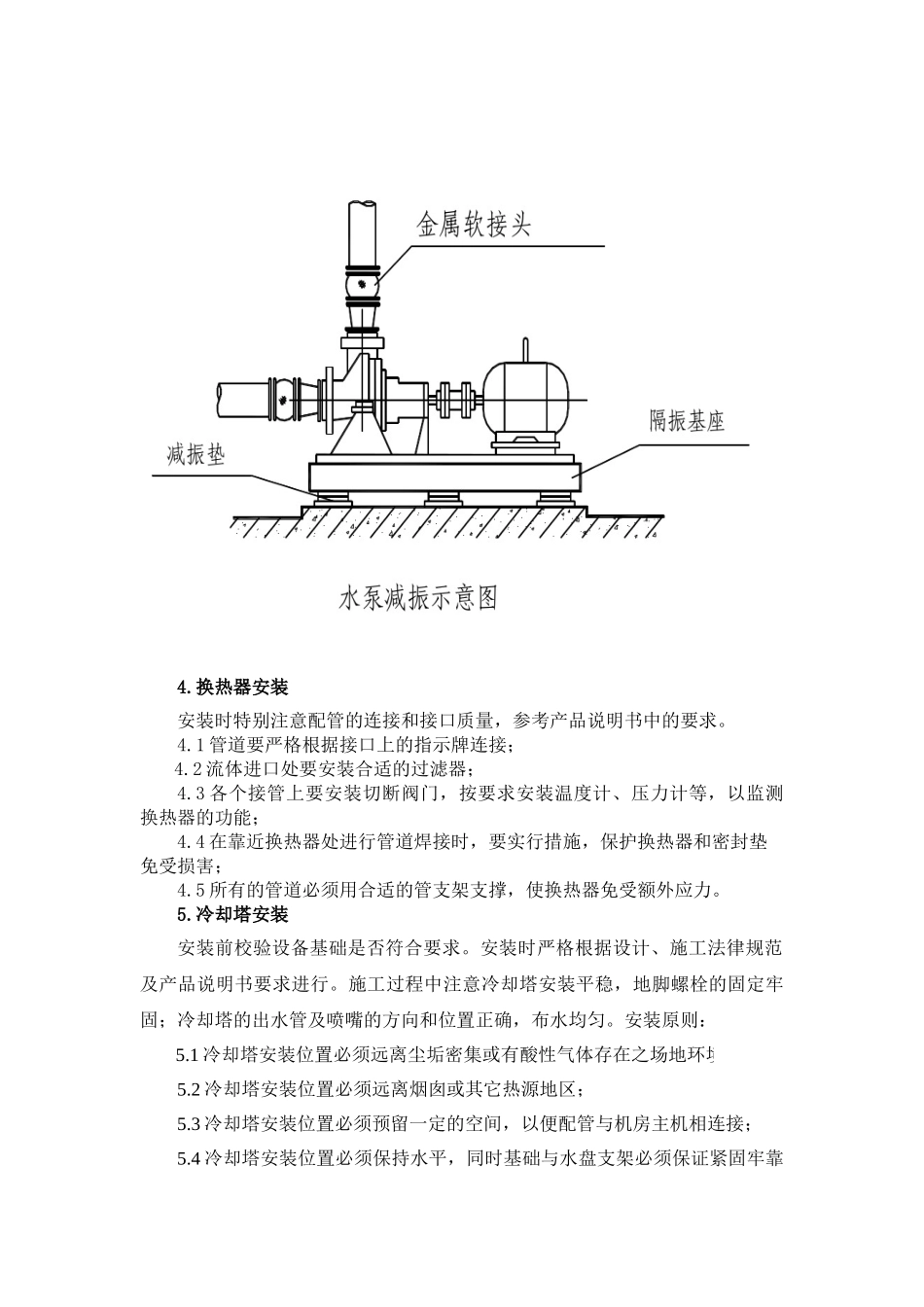

设备安装1.设备基础验收设备到场后,检查设备基础尺寸及水平度,是否满足设备随机技术文件要求,如有偏差,要及时进行整改,确保设备正确安装。2.冷水机组安装2.1 进行开箱检查,核对设备名称、规格、型号是否与设计相符以及备品备件是否齐全,检查设备外观是否有损坏和锈蚀等情况,技术文件是否齐全等;2.2 检查设备混凝土基础,验收合格后方可安装;2.3 整体安装的机组纵、横向水平度允许偏差要符合设备技术文件的规定;2.4 机组位置、标高和管口方向要符合设计要求,减振参照厂家设备减振要求进行,地脚螺栓须拧紧,并有防松动措施。3.水泵安装 3.1检查基础和划线。水泵安装前复测基础的标高、中心线,将中心线标在基础上,以检查预留孔或预埋地脚螺栓的准确度;3.2水泵就位于基础前,将水泵底座表面的污秽物、泥土等杂物清除洁净,将水泵和基础中心线对准定位,每个地脚螺栓在预留孔洞中保持垂直;3.3水泵的找正与找平,校对水平度、标高、中心线,分初平和精平两步进行;初平即找出水泵的中心线与基础的中心线,进行对正;将水泵进行初步固定;精平是在将水泵最终固定之前对水泵的中心线、水平度、标高等资料进行认真核对,利用找平薄钢板或铜板进行调平,并最终进行定位;3.4灌浆固定,上述工作完成后,将基础铲成麻面并清除污物,将碎石混凝土填满并捣实,浇水养护;3.5 当混凝土强度达到设计强度 70%以上时,紧固螺栓进行校合,进一步核对水泵的水平度、平行度、同轴度,使其完全达到设计要求,加油试运转;水泵安装时基础采纳减振台座(或采纳配重块敷设减振垫的方式安装水泵,具体待综合现场情况、设备情况、设计要求后进行选定),进出口设金属软接头以达到减振效果,减振示意图如下图所示:4.换热器安装安装时特别注意配管的连接和接口质量,参考产品说明书中的要求。4.1 管道要严格根据接口上的指示牌连接;4.2 流体进口处要安装合适的过滤器;4.3 各个接管上要安装切断阀门,按要求安装温度计、压力计等,以监测换热器的功能;4.4 在靠近换热器处进行管道焊接时,要实行措施,保护换热器和密封垫免受损害;4.5 所有的管道必须用合适的管支架支撑,使换热器免受额外应力。5.冷却塔安装安装前校验设备基础是否符合要求。安装时严格根据设计、施工法律规范及产品说明书要求进行。施工过程中注意冷却塔安装平稳,地脚螺栓的固定牢固;冷却塔的出水管及喷嘴的方向和位置正确,布水均匀。安装原则: 5.1 冷却塔安装位置必须...
