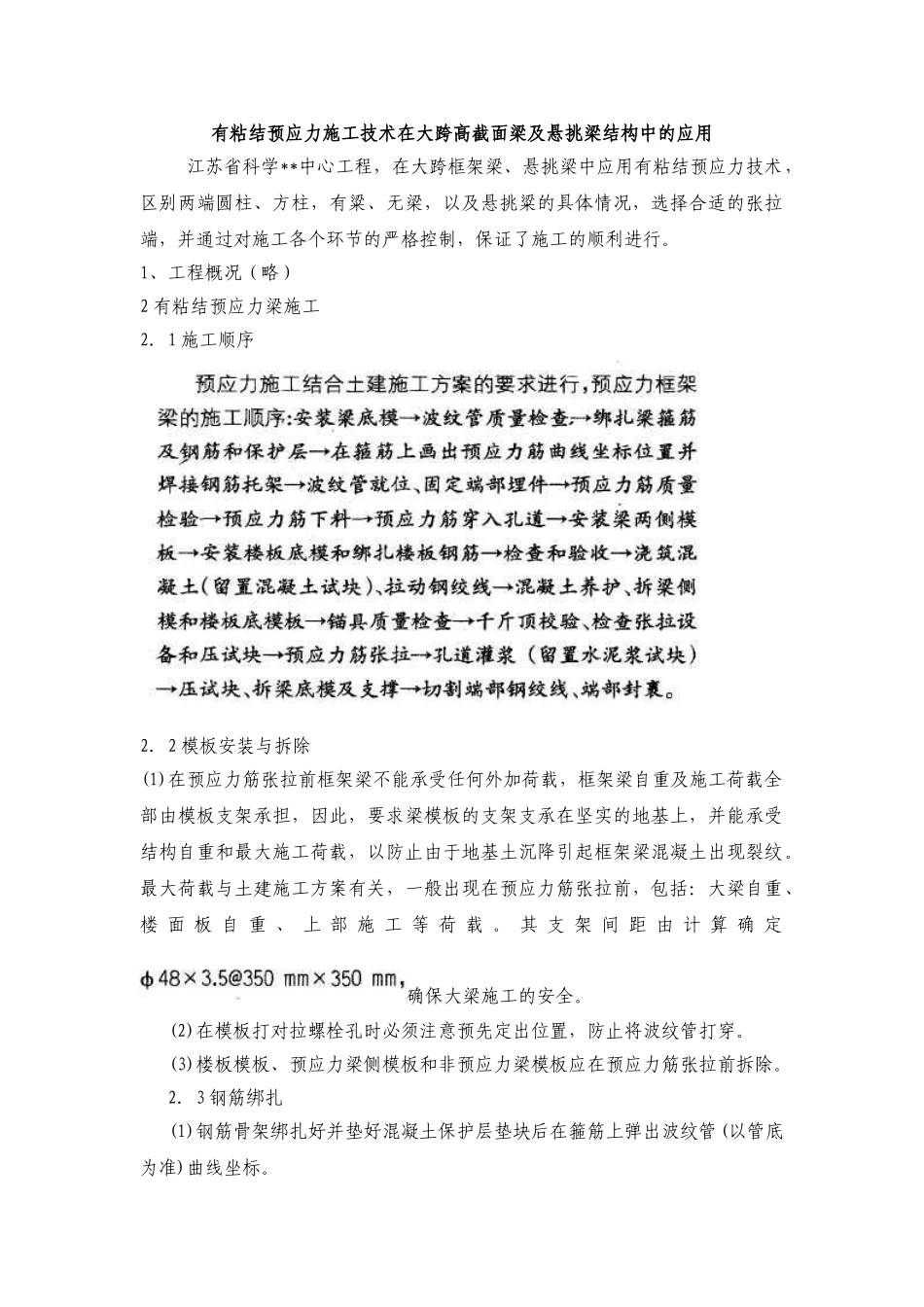

有粘结预应力施工技术在大跨高截面梁及悬挑梁结构中的应用江苏省科学**中心工程,在大跨框架梁、悬挑梁中应用有粘结预应力技术,区别两端圆柱、方柱,有粱、无梁,以及悬挑粱的具体情况,选择合适的张拉端,并通过对施工各个环节的严格控制,保证了施工的顺利进行
1、工程概况(略)2 有粘结预应力梁施工2.1 施工顺序2.2 模板安装与拆除(1)在预应力筋张拉前框架梁不能承受任何外加荷载,框架梁自重及施工荷载全部由模板支架承担,因此,要求梁模板的支架支承在坚实的地基上,并能承受结构自重和最大施工荷载,以防止由于地基土沉降引起框架梁混凝土出现裂纹
最大荷载与土建施工方案有关,一般出现在预应力筋张拉前,包括:大梁自重、楼 面 板 自 重 、 上 部 施 工 等 荷 载
其 支 架 间 距 由 计 算 确 定确保大梁施工的安全
(2)在模板打对拉螺栓孔时必须注意预先定出位置,防止将波纹管打穿
(3)楼板模板、预应力梁侧模板和非预应力梁模板应在预应力筋张拉前拆除
2.3 钢筋绑扎(1)钢筋骨架绑扎好并垫好混凝土保护层垫块后在箍筋上弹出波纹管(以管底为准)曲线坐标
(2)框架梁应先绑扎钢筋及箍筋
吊筋应尽量避开波纹管的箍筋空间内,S型拉筋待预应力筋安装完毕后再进行绑扎
(3)在四肢箍筋下料成型前应考虑到肢间距应大于波纹管的 2~3cm,以保证波纹管的 ф2~3m 穿入
(4)绑扎钢筋时,应保证预应力孔道(波纹管)坐标位置的正确,若有矛盾时,应在法律规范允许或满足使用要求的前提下调整普通钢筋的位置,必要时应与设计人员商量后确定
(5)在绑扎柱筋时应考虑波纹管能顺利通过
钢筋交叉问题,施工时可会同有关人员商讨处理
(6)绑扎楼面钢筋、安装管线时,不得移动波纹管的位置,不得压瘪波纹管
(7)钢筋工程施工结束时应全面检查波纹管并作记录存档,发现问题及时处理

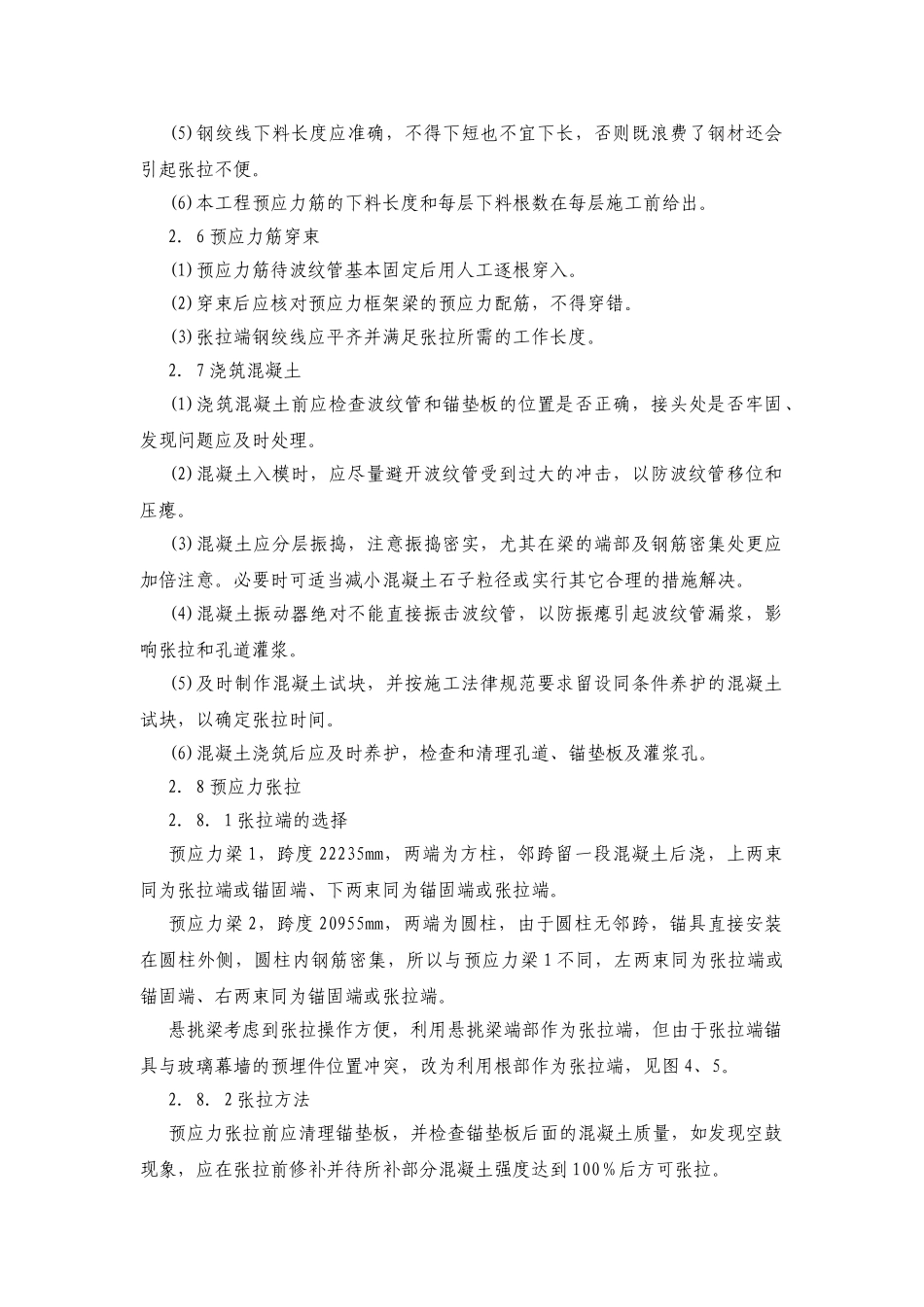

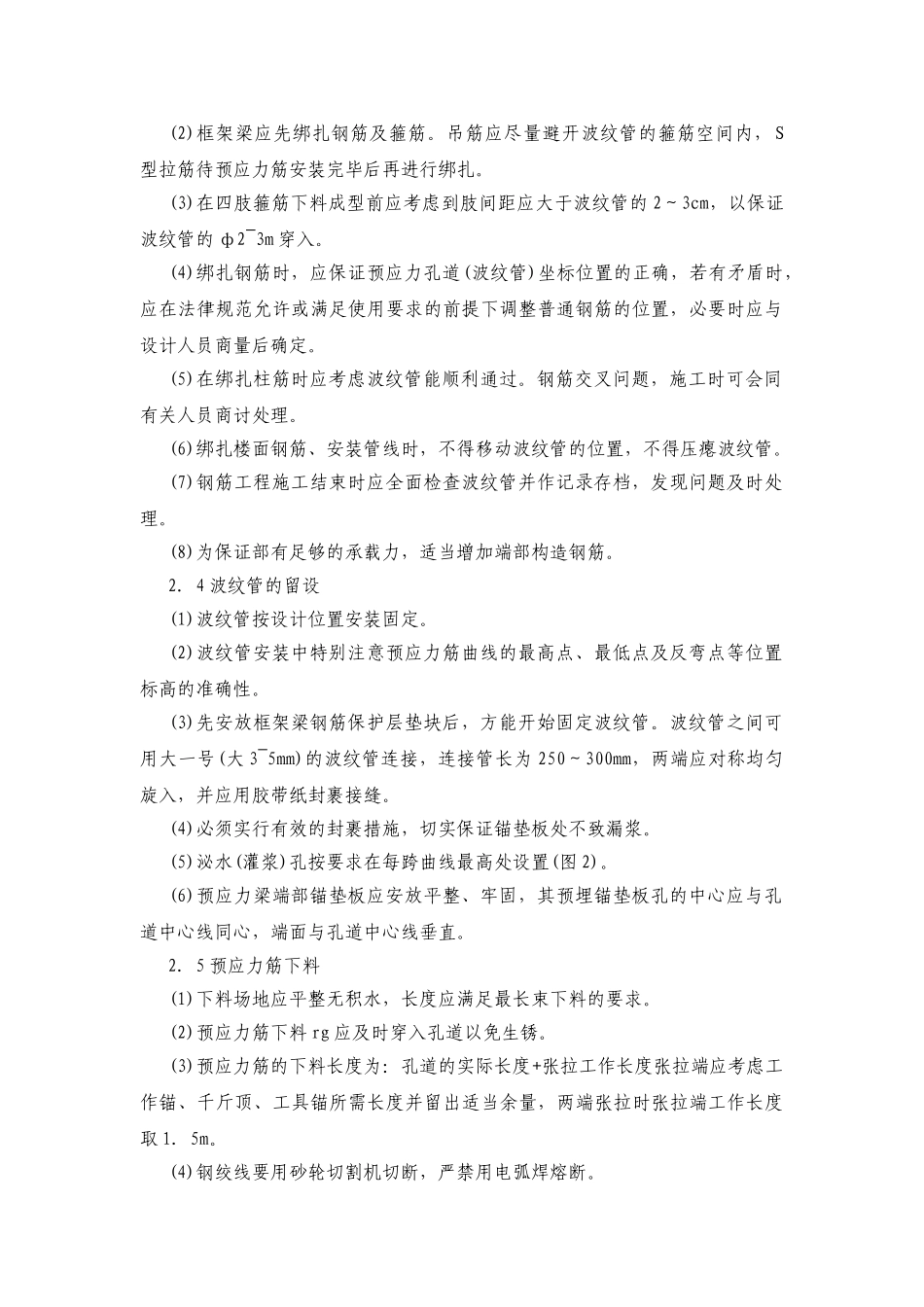

(8)为保证部有足够的承载力,适当增加端部构造
