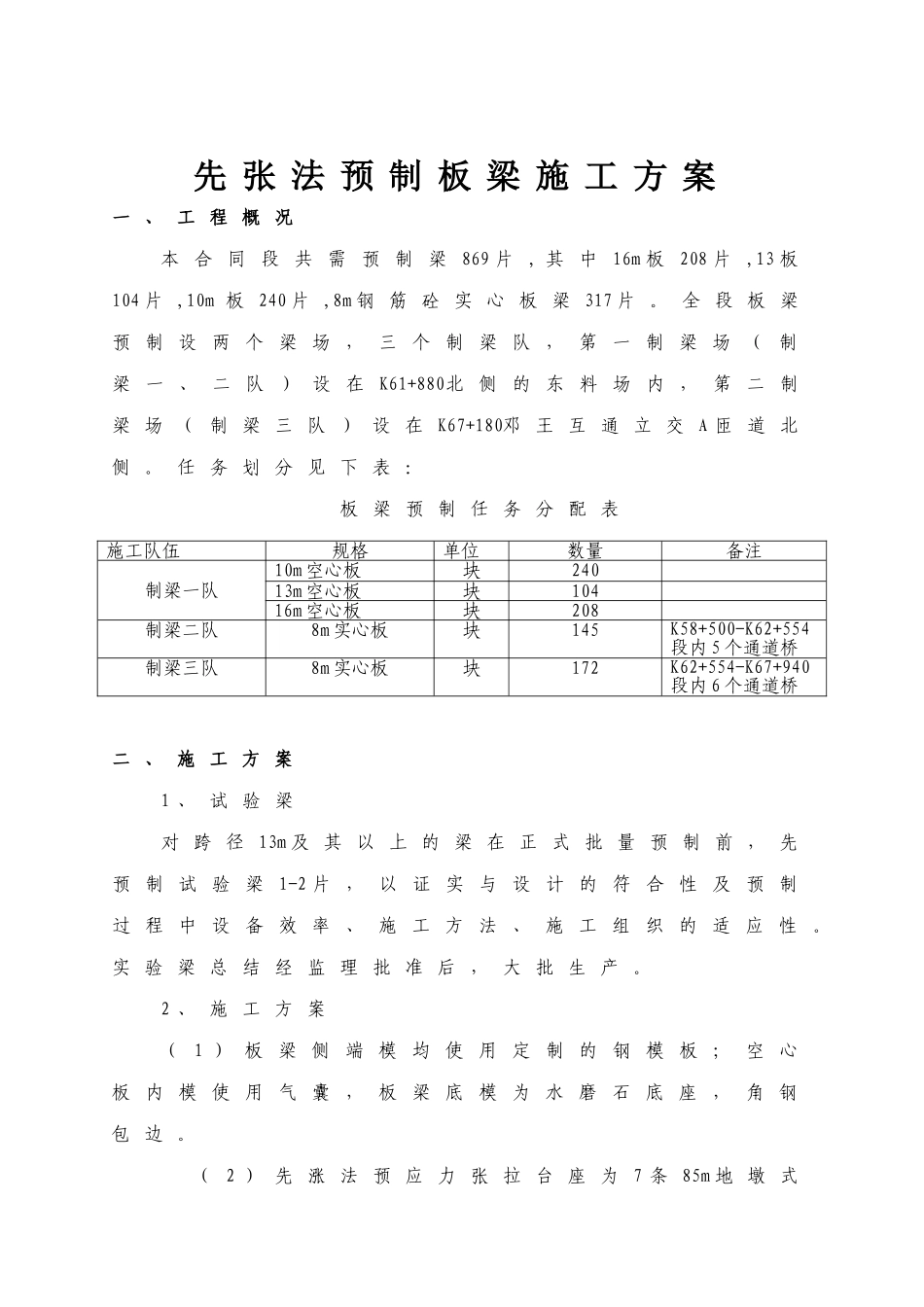

先 张 法 预 制 板 梁 施 工 方 案一 、 工 程 概 况本 合 同 段 共 需 预 制 梁869 片 , 其 中 16m 板 208 片 ,13 板104 片 ,10m 板 240 片 ,8m 钢 筋 砼 实 心 板 梁 317 片
全 段 板 梁预 制 设 两 个 梁 场 , 三 个 制 梁 队 , 第 一 制 梁 场 ( 制梁 一 、 二 队 ) 设 在K61+880北 侧 的 东 料 场 内 , 第 二 制梁 场 ( 制 梁 三 队 ) 设 在 K67+180邓 王 互 通 立 交 A 匝 道 北侧
任 务 划 分 见 下 表 :板 梁 预 制 任 务 分 配 表二 、 施 工 方 案1 、 试 验 梁对 跨 径 13m 及 其 以 上 的 梁 在 正 式 批 量 预 制 前 , 先预 制 试 验 梁1-2 片 , 以 证 实 与 设 计 的 符 合 性 及 预 制过 程 中 设 备 效 率 、 施 工 方 法 、 施 工 组 织 的 适 应 性
实 验 梁 总 结 经 监 理 批 准 后 , 大 批 生 产

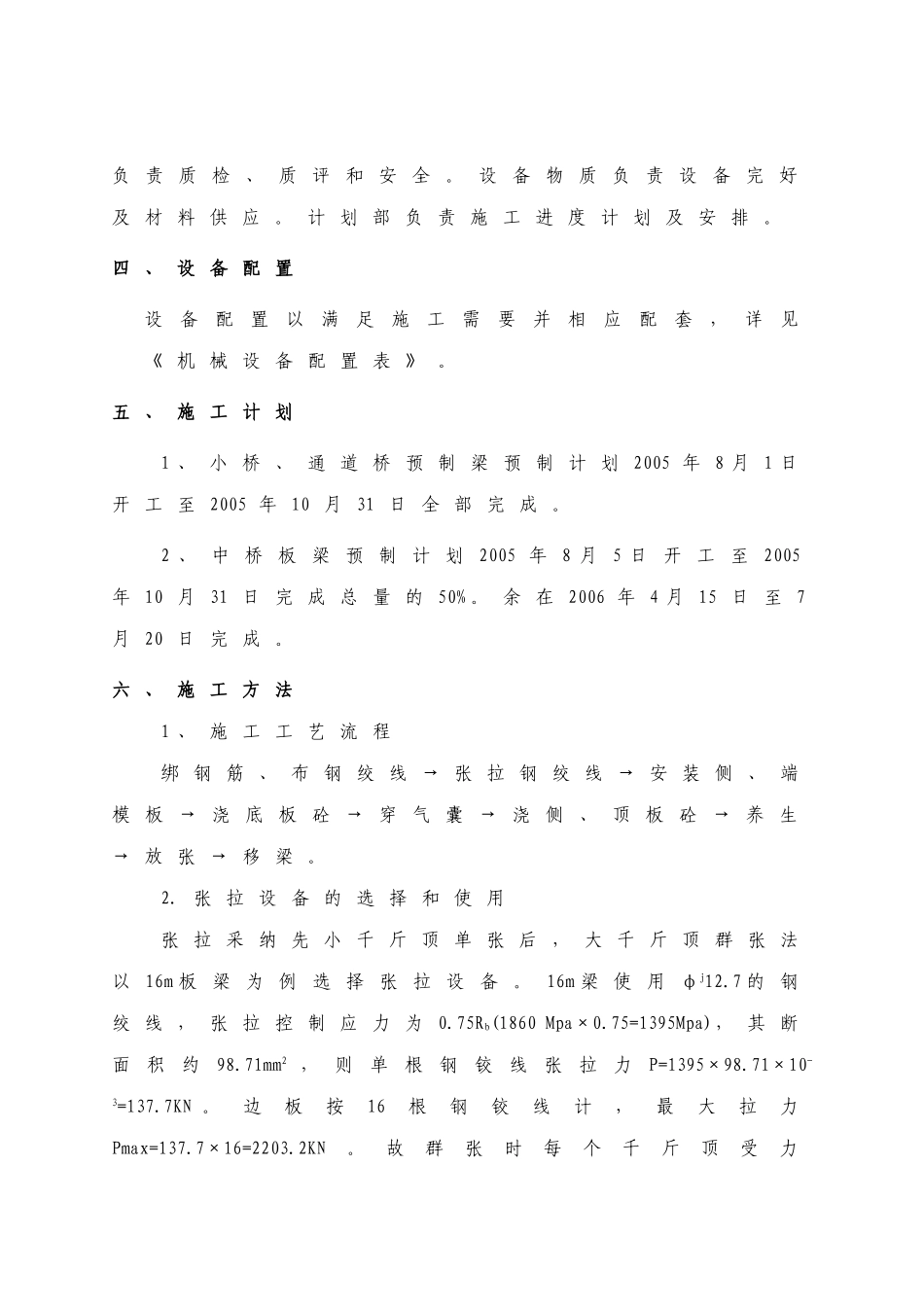

2 、 施 工 方 案( 1 ) 板 梁 侧 端 模 均 使 用 定 制 的 钢 模 板 ; 空 心板 内 模 使 用 气 囊 , 板 梁 底 模 为 水 磨 石 底 座 , 角 钢包 边
