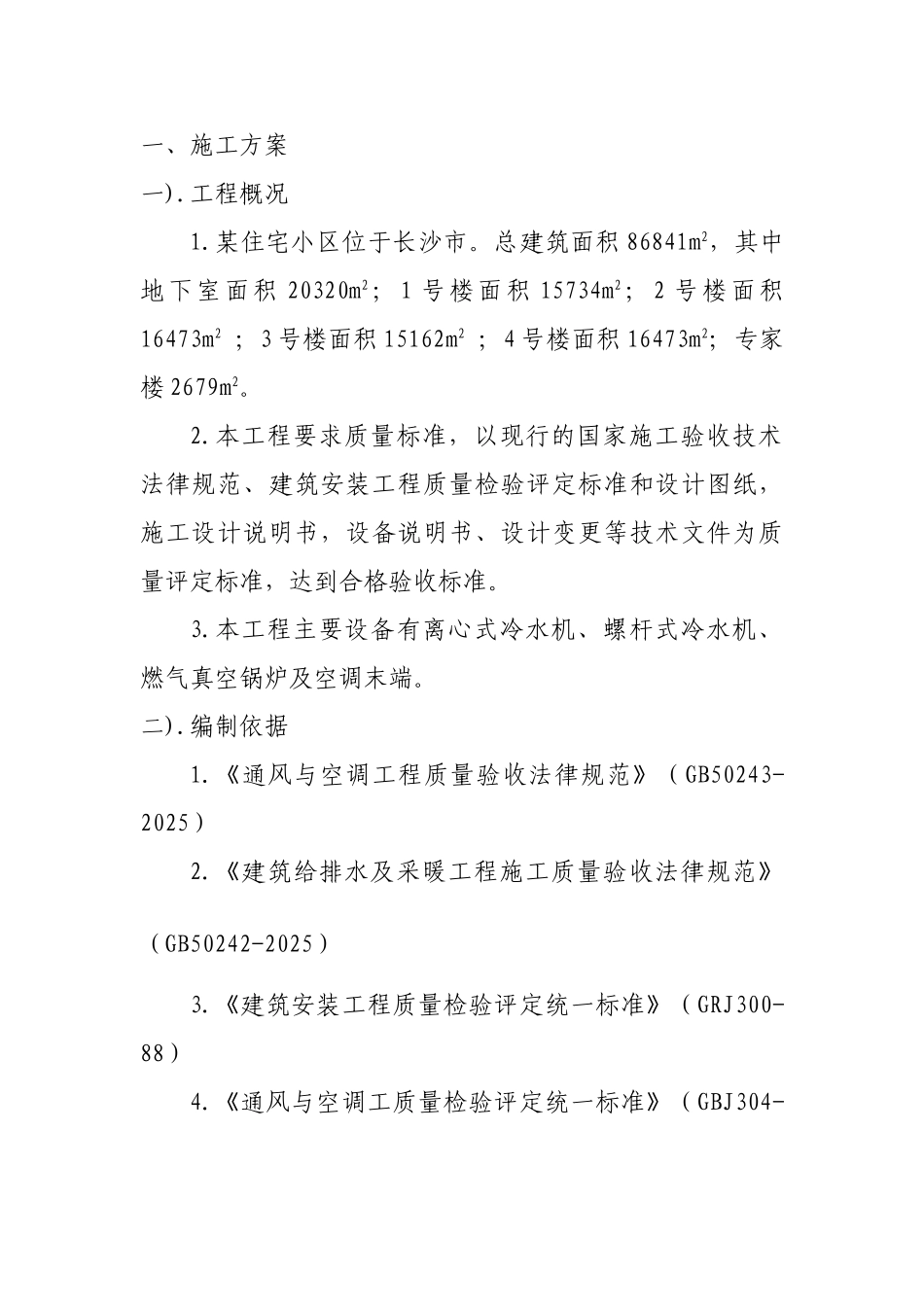

一、施工方案 一)
某住宅小区位于长沙市
总建筑面积 86841m2,其中地下室面积 20320m2;1 号楼面积 15734m2;2 号楼面积16473m2 ;3 号楼面积 15162m2 ;4 号楼面积 16473m2;专家楼 2679m2
本工程要求质量标准,以现行的国家施工验收技术法律规范、建筑安装工程质量检验评定标准和设计图纸,施工设计说明书,设备说明书、设计变更等技术文件为质量评定标准,达到合格验收标准
本工程主要设备有离心式冷水机、螺杆式冷水机、燃气真空锅炉及空调末端
《通风与空调工程质量验收法律规范》(GB50243-2025)2
《建筑给排水及采暖工程施工质量验收法律规范》(GB50242-2025)3
《建筑安装工程质量检验评定统一标准》(GRJ300-88)4
《通风与空调工质量检验评定统一标准》(GBJ304-88)5
《温度风量测定孔》(T615)6
《风管支吊架》(T607)7
《高层民用建筑设计防火法律规范》(GB50045)8
《人民防空地下室设计法律规范》(GB50038-94)三)

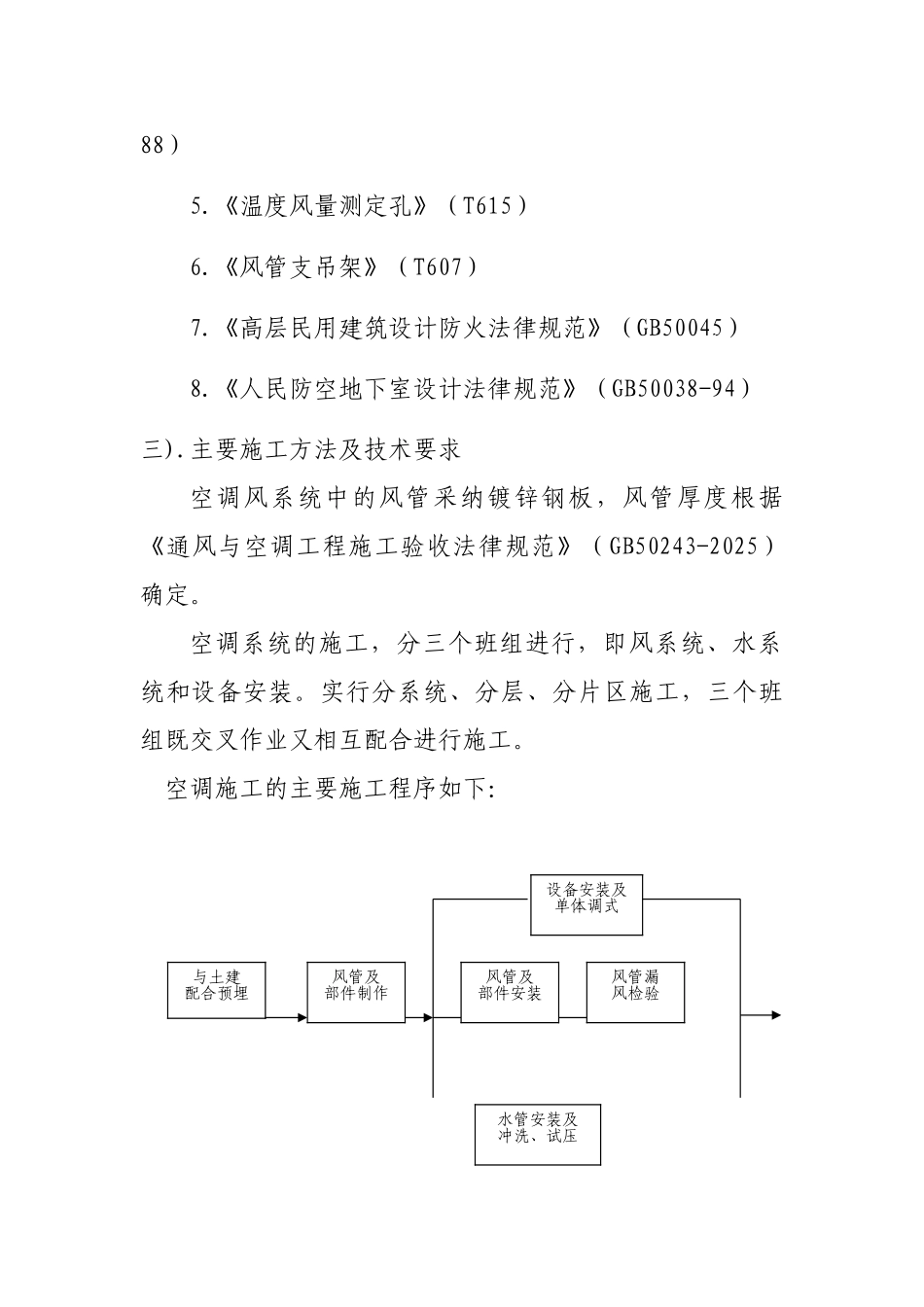

主要施工方法及技术要求空调风系统中的风管采纳镀锌钢板,风管厚度根据《通风与空调工程施工验收法律规范》(GB50243-2025)确定
空调系统的施工,分三个班组进行,即风系统、水系统和设备安装
实行分系统、分层、分片区施工,三个班组既交叉作业又相互配合进行施工

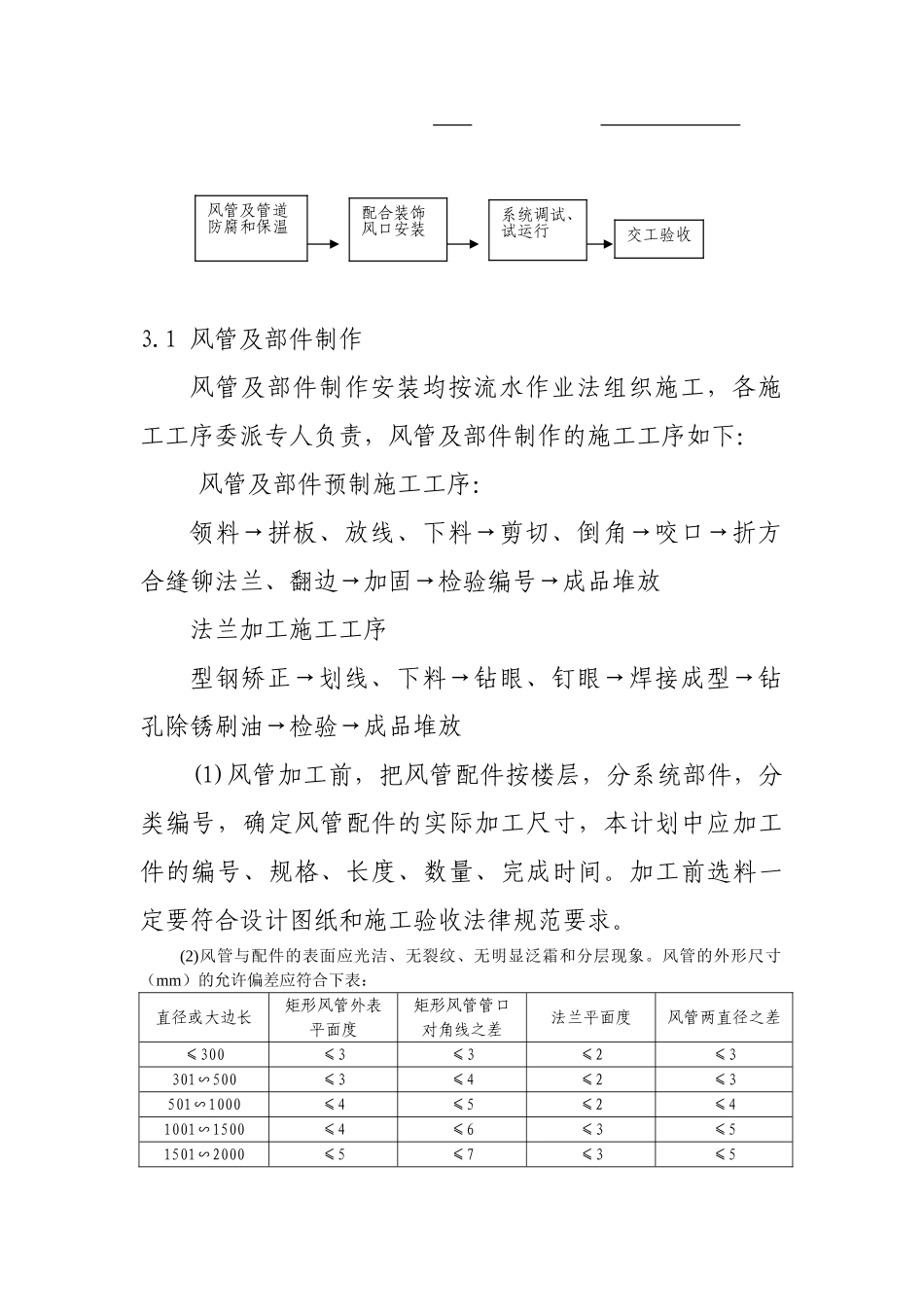

空调施工的主要施工程序如下:风管及部件制作风管及部件安装设备安装及单体调式水管安装及冲洗、试压风管漏风检验与土建配合预埋3
