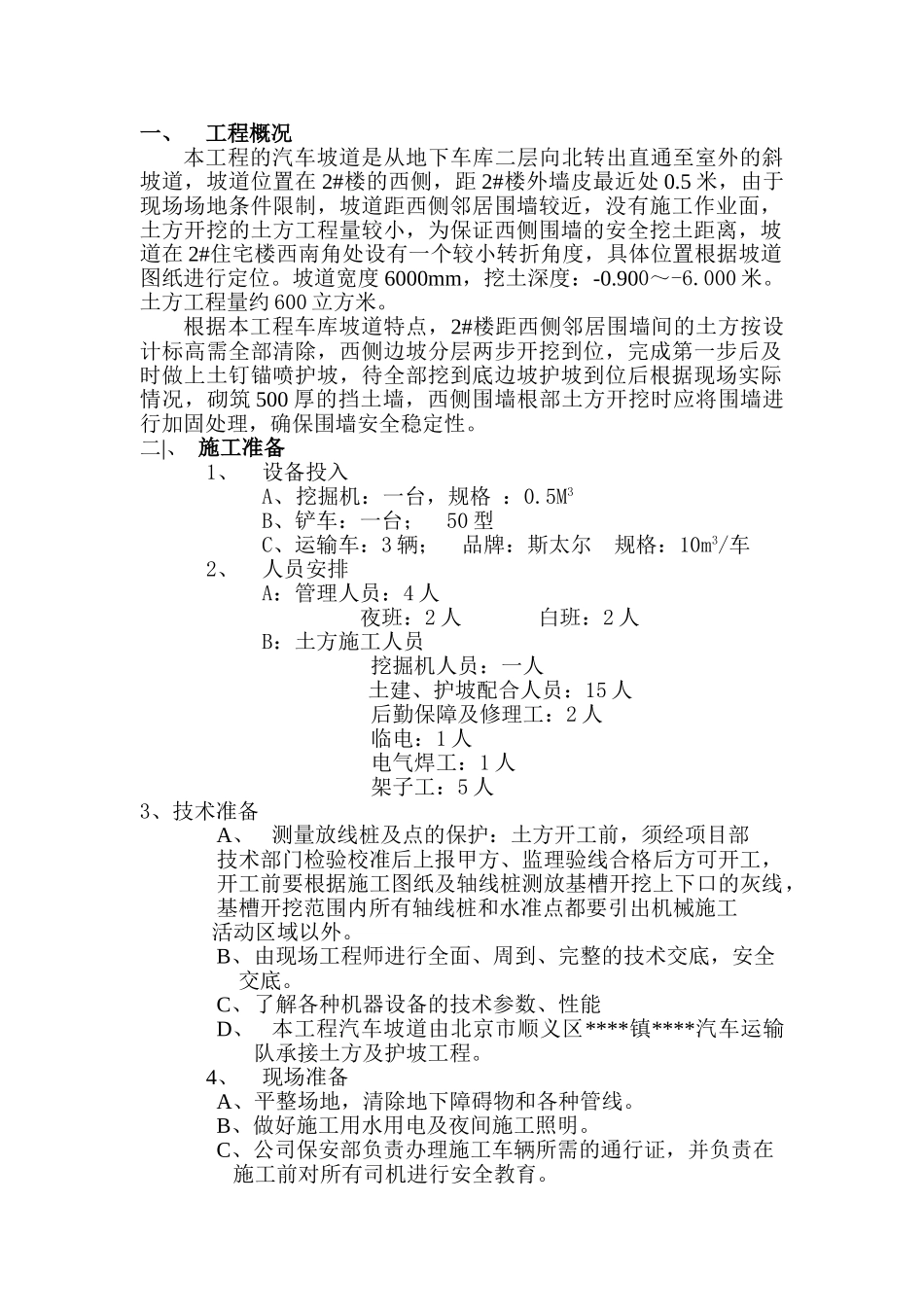

一、工程概况本工程的汽车坡道是从地下车库二层向北转出直通至室外的斜坡道,坡道位置在 2#楼的西侧,距 2#楼外墙皮最近处 0
5 米,由于现场场地条件限制,坡道距西侧邻居围墙较近,没有施工作业面,土方开挖的土方工程量较小,为保证西侧围墙的安全挖土距离,坡道在 2#住宅楼西南角处设有一个较小转折角度,具体位置根据坡道图纸进行定位
坡道宽度 6000mm,挖土深度:-0
900~-6
土方工程量约 600 立方米

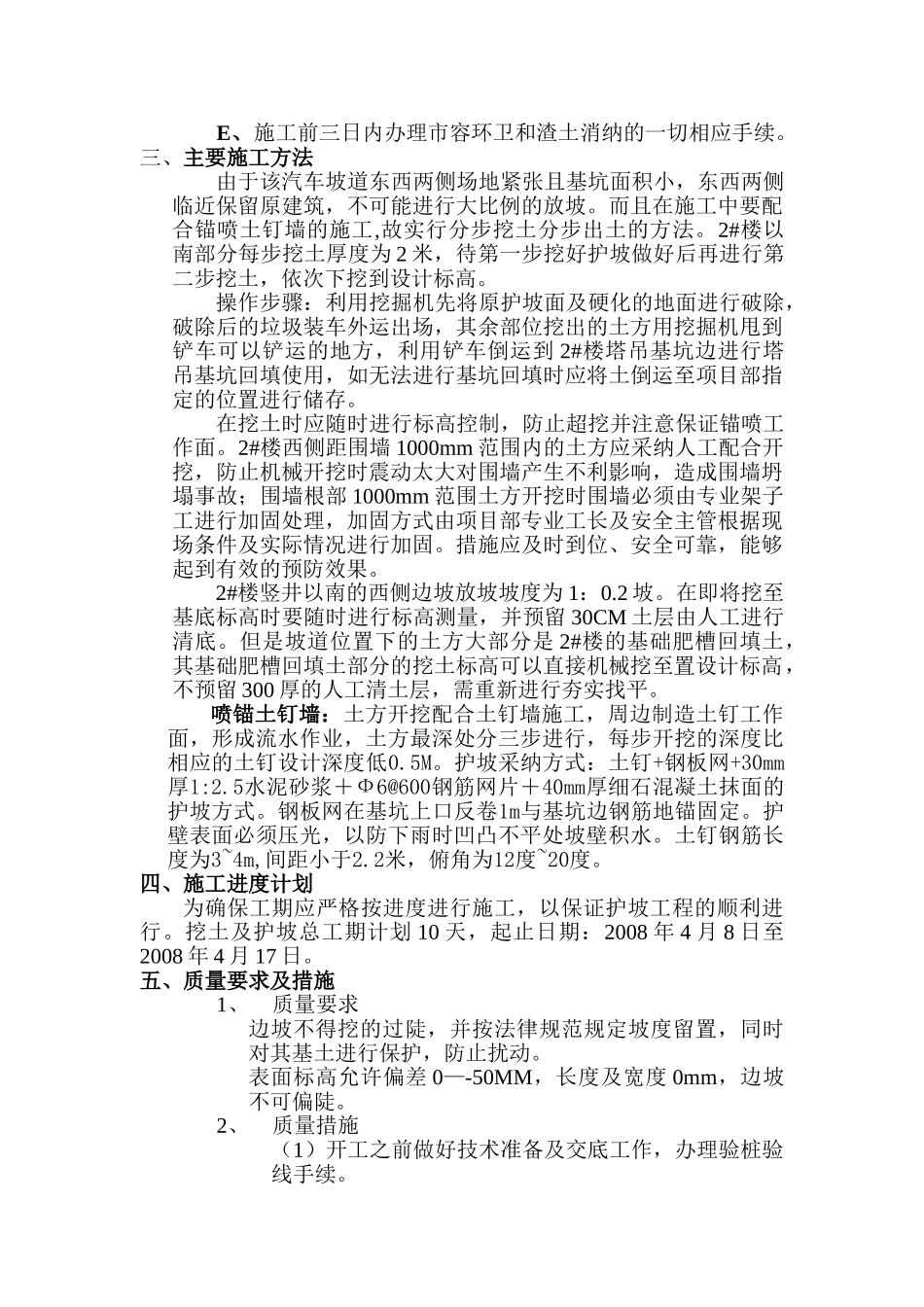

根据本工程车库坡道特点,2#楼距西侧邻居围墙间的土方按设计标高需全部清除,西侧边坡分层两步开挖到位,完成第一步后及时做上土钉锚喷护坡,待全部挖到底边坡护坡到位后根据现场实际情况,砌筑 500 厚的挡土墙,西侧围墙根部土方开挖时应将围墙进行加固处理,确保围墙安全稳定性
二|、 施工准备1、设备投入A、挖掘机:一台,规格 :0
5M3B、铲车:一台; 50 型 C、运输车:3 辆; 品牌:斯太尔 规格:10m3/车 2、人员安排A:管理人员:4 人 夜班:2 人 白班:2 人B:土方施工人员 挖掘机人员:一人 土建、护坡配合人员:15 人 后勤保障及修理工:2 人 临电:1 人 电气焊工:1 人 架子工:5 人3、技术准备A、测量放线桩及点的保护:土方开工前,须经项目部 技术部门检验校准后上报甲方、监理验线合格后方可开工,开工前要根据施工图纸及轴线桩测放基槽开挖上下口的灰线,基槽开挖范围内所有轴线桩和水准点都要引出机械施工 活动区域以外

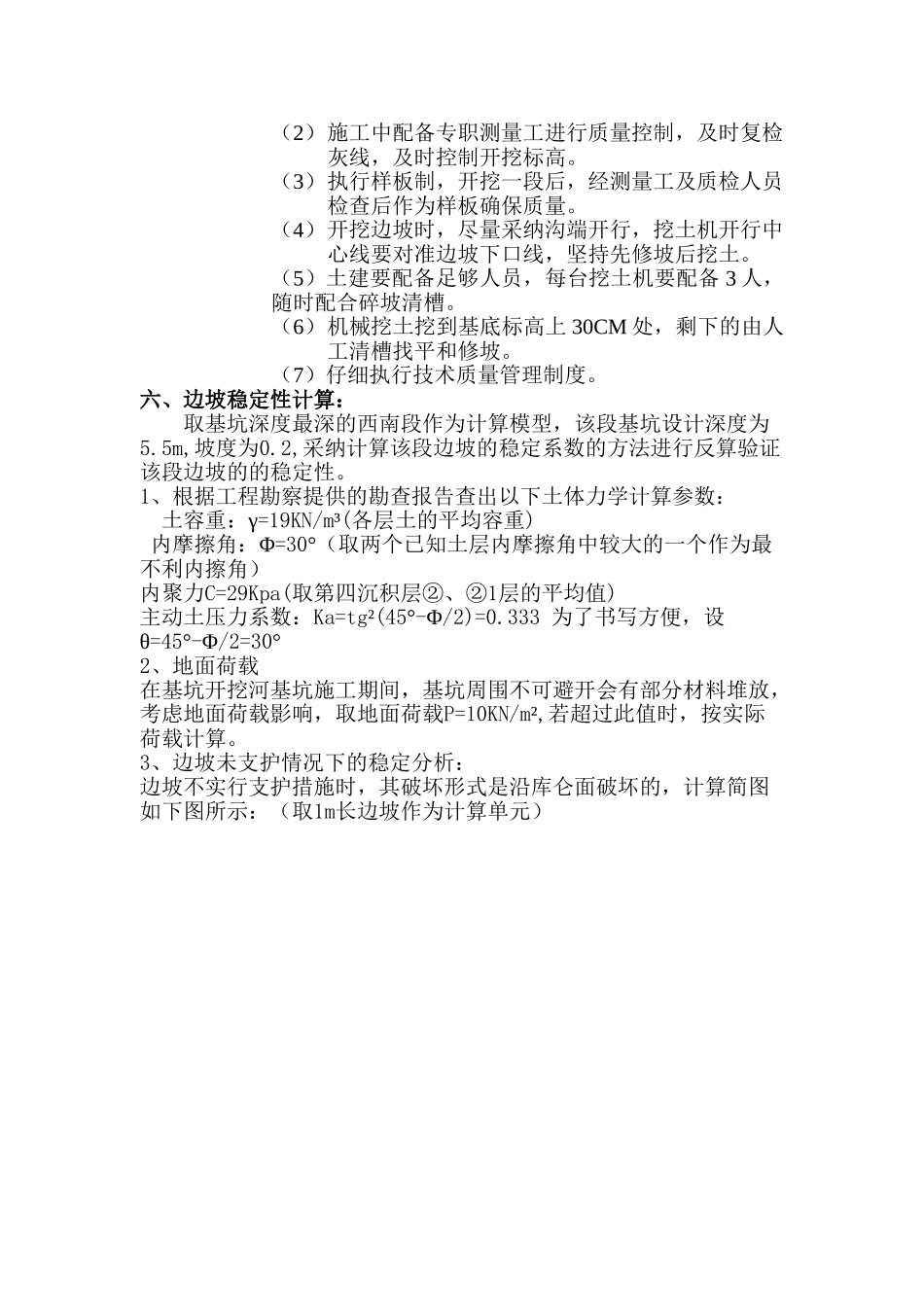

B、由现场工程师进行全面、周到、完整的技术交底,安全 交底
C、了解各种机器设备的技术参数、性能D、本工程汽车坡道由北京市顺义区****镇****汽车运输队承接土方及护坡工程
4、现场准备A、平整场地,清除地下障碍物和各种管线
B、做好施工用水用电及夜间施工照明
C、公司保安部负责办理施工车辆所需的通行证,并负责在 施工前
