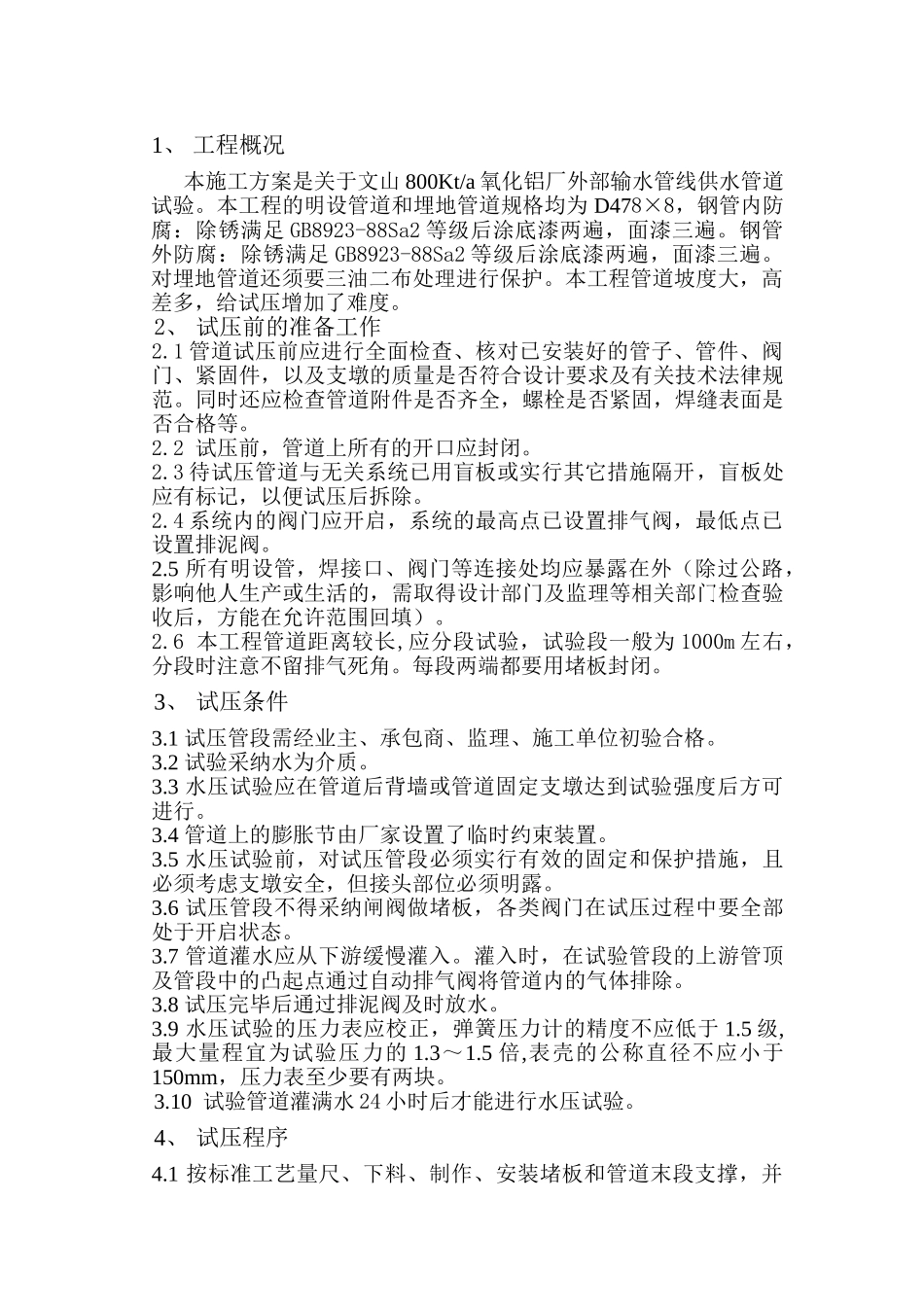

1、 工程概况本施工方案是关于文山 800Kt/a 氧化铝厂外部输水管线供水管道试验
本工程的明设管道和埋地管道规格均为 D478×8,钢管内防腐:除锈满足 GB8923-88Sa2 等级后涂底漆两遍,面漆三遍
钢管外防腐:除锈满足 GB8923-88Sa2 等级后涂底漆两遍,面漆三遍
对埋地管道还须要三油二布处理进行保护
本工程管道坡度大,高差多,给试压增加了难度
2、 试压前的准备工作2
1 管道试压前应进行全面检查、核对已安装好的管子、管件、阀门、紧固件,以及支墩的质量是否符合设计要求及有关技术法律规范
同时还应检查管道附件是否齐全,螺栓是否紧固,焊缝表面是否合格等
2 试压前,管道上所有的开口应封闭
3 待试压管道与无关系统已用盲板或实行其它措施隔开,盲板处应有标记,以便试压后拆除
4 系统内的阀门应开启,系统的最高点已设置排气阀,最低点已设置排泥阀
5 所有明设管,焊接口、阀门等连接处均应暴露在外(除过公路,影响他人生产或生活的,需取得设计部门及监理等相关部门检查验收后,方能在允许范围回填)

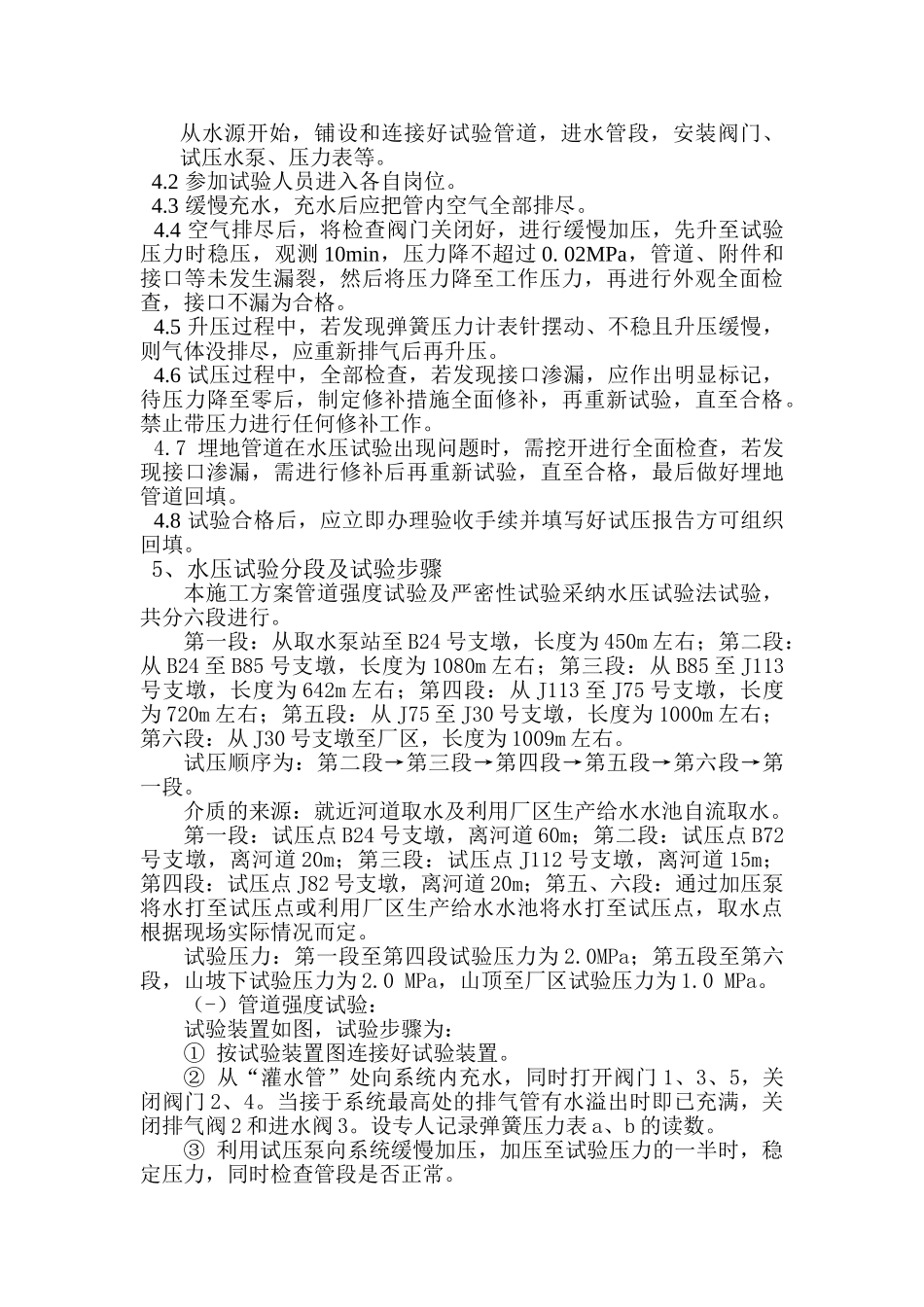

6 本工程管道距离较长,应分段试验,试验段一般为 1000m 左右,分段时注意不留排气死角
每段两端都要用堵板封闭
3、 试压条件3
1 试压管段需经业主、承包商、监理、施工单位初验合格
2 试验采纳水为介质
3 水压试验应在管道后背墙或管道固定支墩达到试验强度后方可进行
4 管道上的膨胀节由厂家设置了临时约束装置
5 水压试验前,对试压管段必须实行有效的固定和保护措施,且必须考虑支墩安全,但接头部位必须明露
6 试压管段不得采纳闸阀做堵板,各类阀门在试压过程中要全部处于开启状态

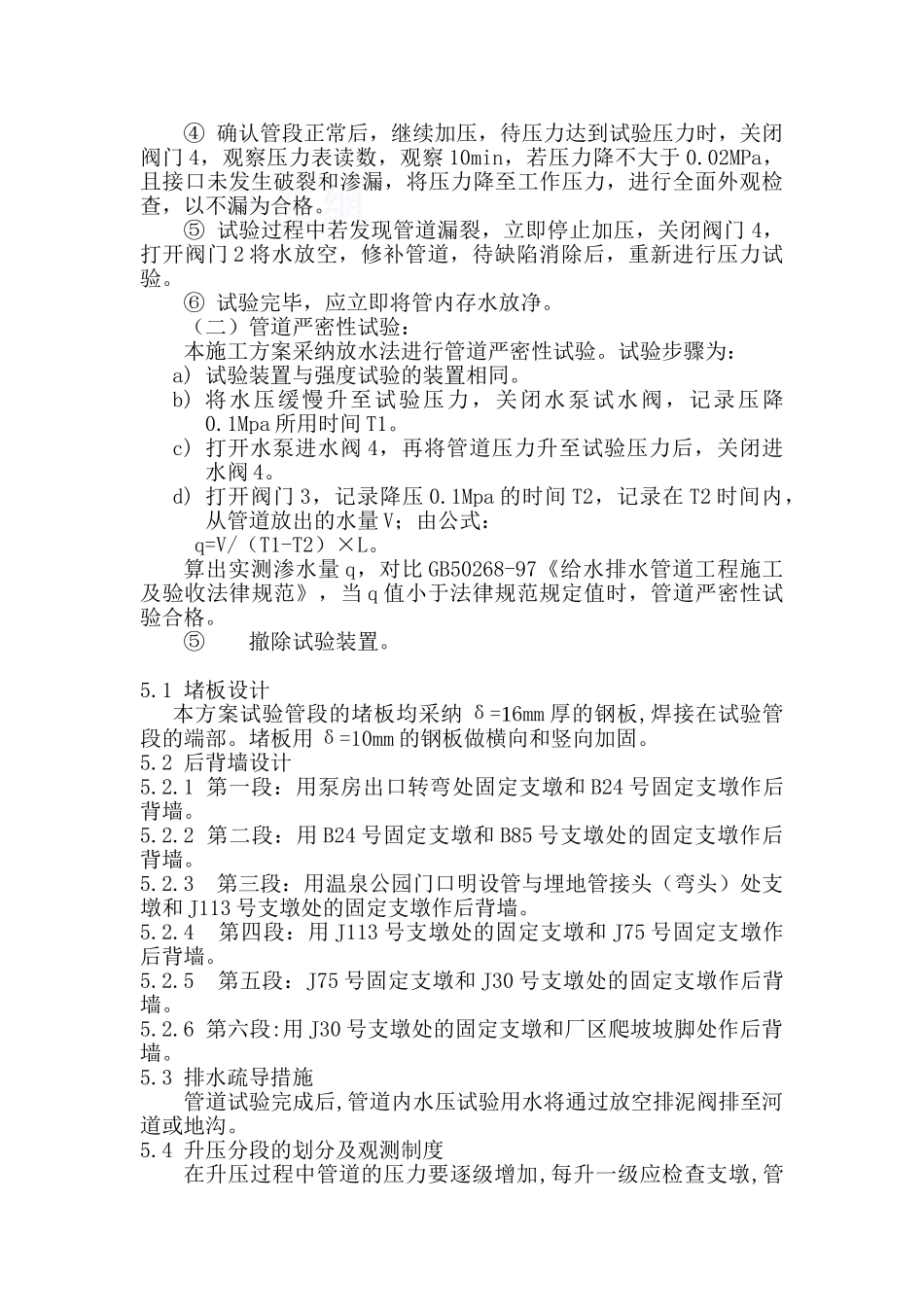

7 管道灌水应从下游缓慢灌入
灌入时,在试验管段的上游管顶 及管段中的凸起点通过自动排气阀将管道内的气体排除
8 试压完毕后通过排泥阀及时放水
