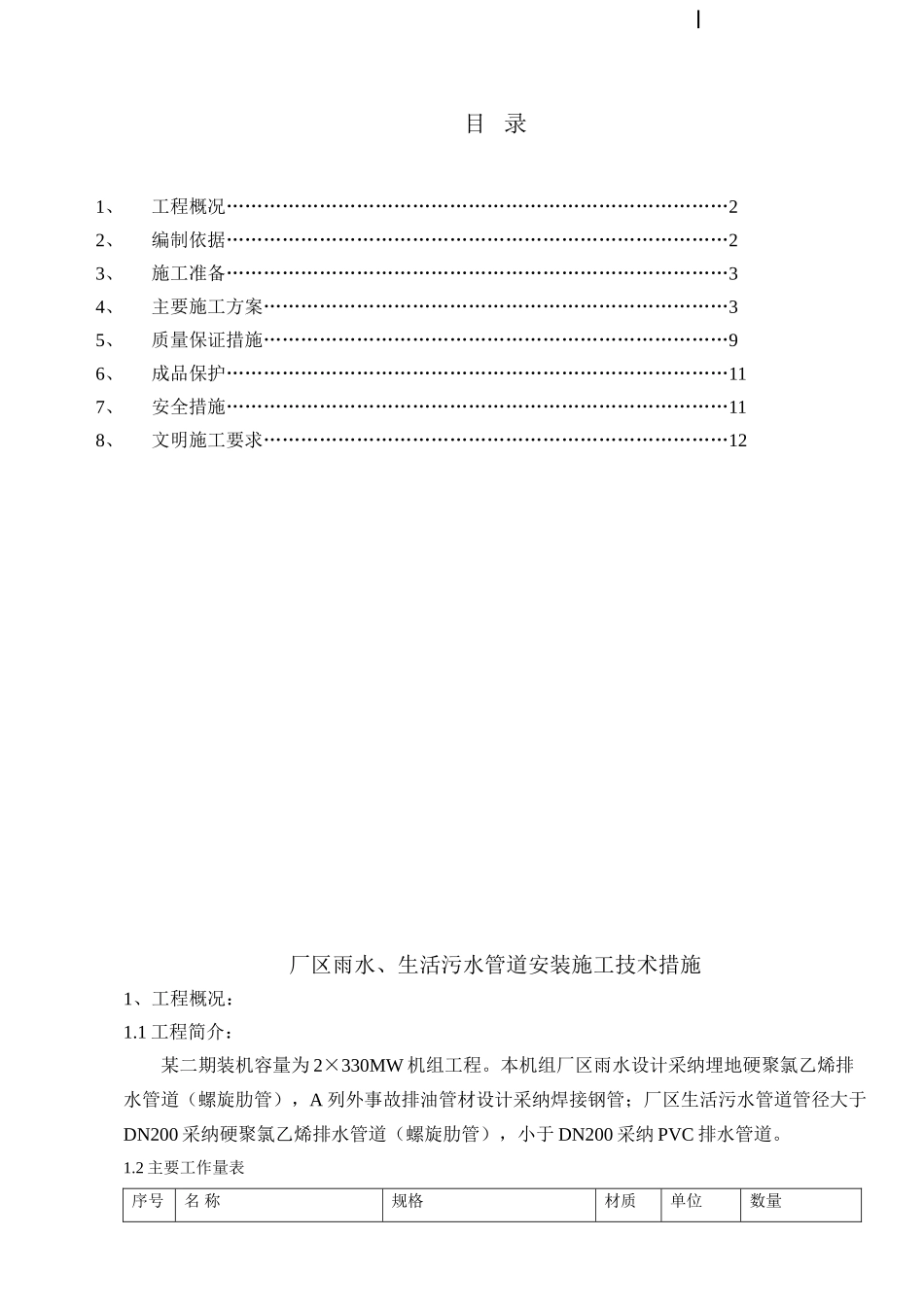

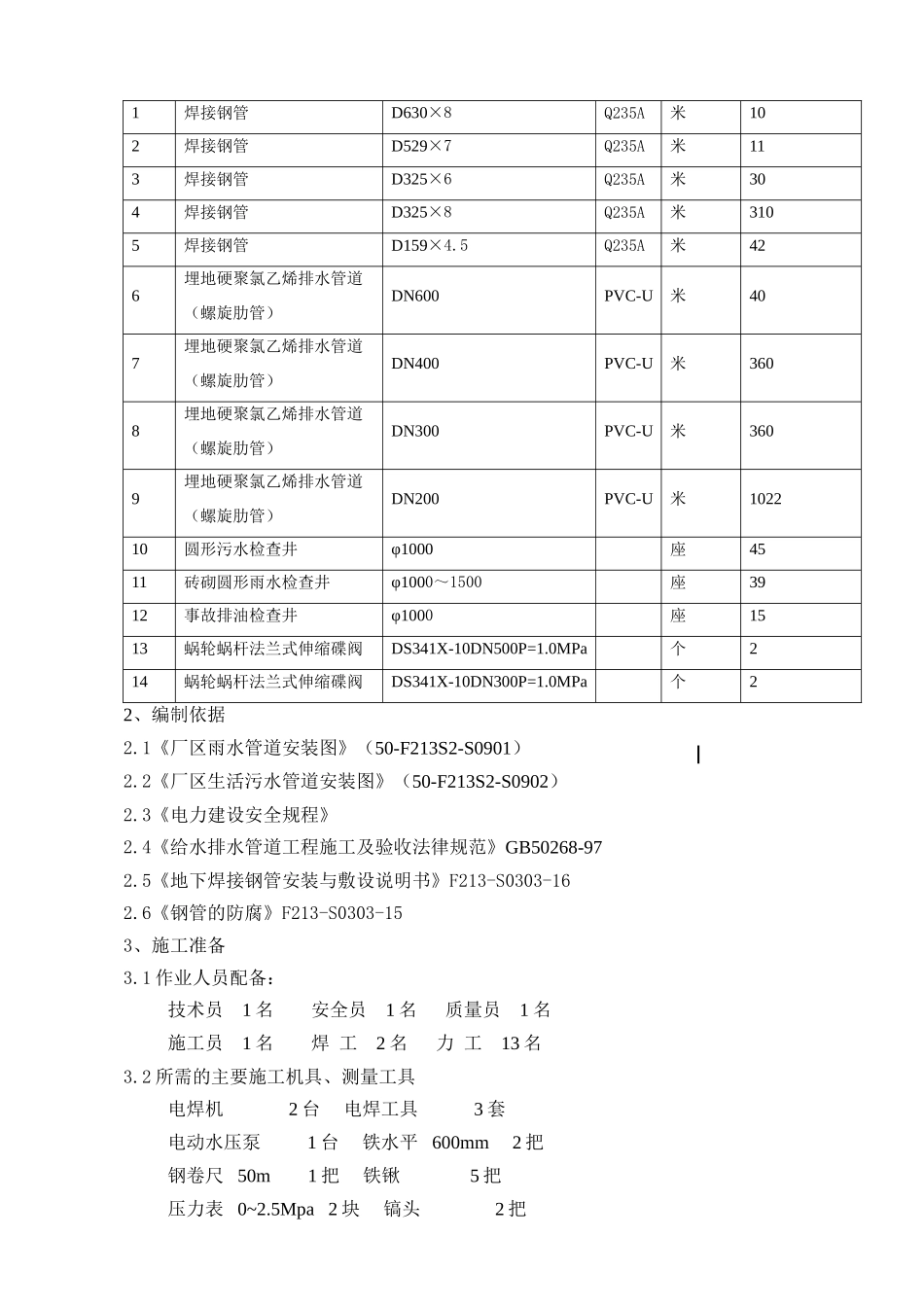

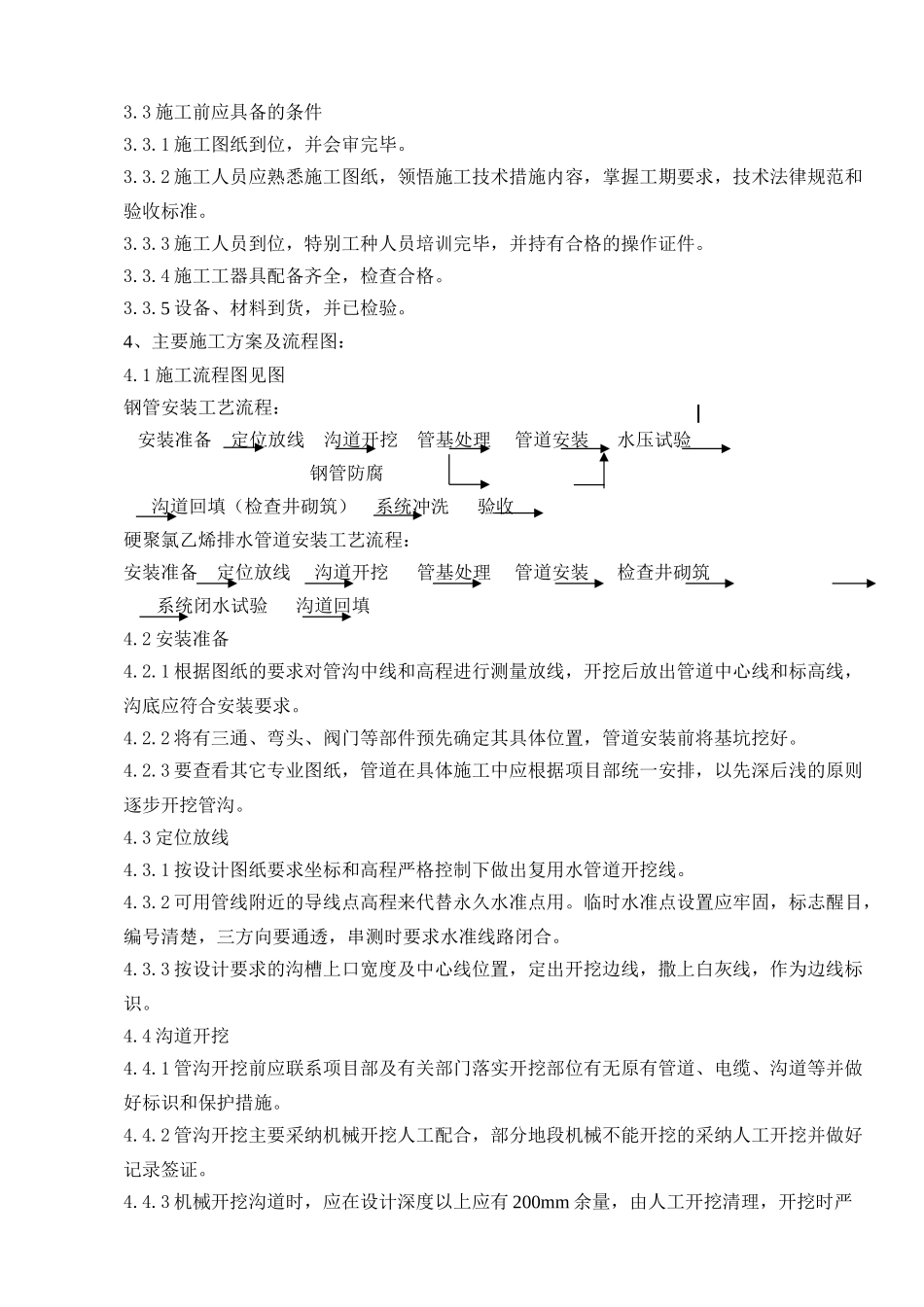

目 录1、工程概况………………………………………………………………………22、编制依据………………………………………………………………………23、施工准备………………………………………………………………………34、主要施工方案…………………………………………………………………35、质量保证措施…………………………………………………………………96、成品保护………………………………………………………………………117、安全措施………………………………………………………………………118、文明施工要求…………………………………………………………………12厂区雨水、生活污水管道安装施工技术措施1、工程概况:1.1 工程简介:某二期装机容量为 2×330MW 机组工程。本机组厂区雨水设计采纳埋地硬聚氯乙烯排水管道(螺旋肋管),A 列外事故排油管材设计采纳焊接钢管;厂区生活污水管道管径大于DN200 采纳硬聚氯乙烯排水管道(螺旋肋管),小于 DN200 采纳 PVC 排水管道。1.2 主要工作量表 序号名 称规格材质单位数量1焊接钢管D630×8Q235A米102焊接钢管D529×7Q235A米113焊接钢管D325×6Q235A米304焊接钢管D325×8Q235A米3105焊接钢管D159×4.5Q235A米426埋地硬聚氯乙烯排水管道(螺旋肋管)DN600PVC-U米407埋地硬聚氯乙烯排水管道(螺旋肋管)DN400PVC-U米3608埋地硬聚氯乙烯排水管道(螺旋肋管)DN300PVC-U米3609埋地硬聚氯乙烯排水管道(螺旋肋管)DN200PVC-U米102210圆形污水检查井φ1000座4511砖砌圆形雨水检查井φ1000~1500座3912事故排油检查井φ1000座1513蜗轮蜗杆法兰式伸缩碟阀DS341X-10DN500P=1.0MPa个214蜗轮蜗杆法兰式伸缩碟阀DS341X-10DN300P=1.0MPa个22、编制依据2.1《厂区雨水管道安装图》(50-F213S2-S0901)2.2《厂区生活污水管道安装图》(50-F213S2-S0902)2.3《电力建设安全规程》2.4《给水排水管道工程施工及验收法律规范》GB50268-972.5《地下焊接钢管安装与敷设说明书》F213-S0303-162.6《钢管的防腐》F213-S0303-153、施工准备3.1 作业人员配备:技术员 1 名 安全员 1 名 质量员 1 名施工员 1 名 焊 工 2 名 力 工 13 名3.2 所需的主要施工机具、测量工具电焊机 2 台 电焊工具 3 套电动水压泵 1 台 铁水平 600mm 2 把钢卷尺 50m 1 把 铁锹 5 把压力表 0~2.5Mpa 2 块 镐头 2 把 3.3 施工前应具备的条件3.3.1 施工图纸到位,并会审完毕。3....
