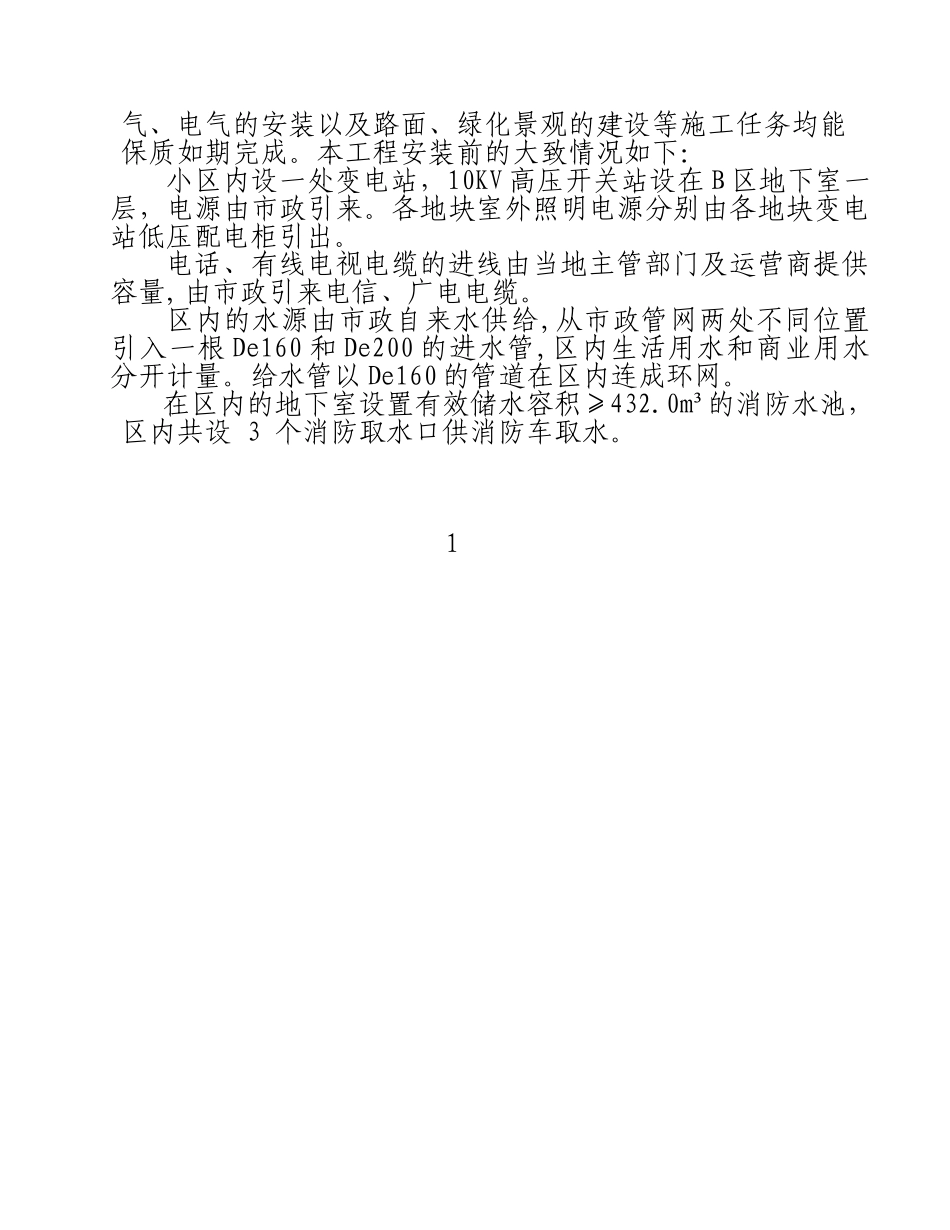

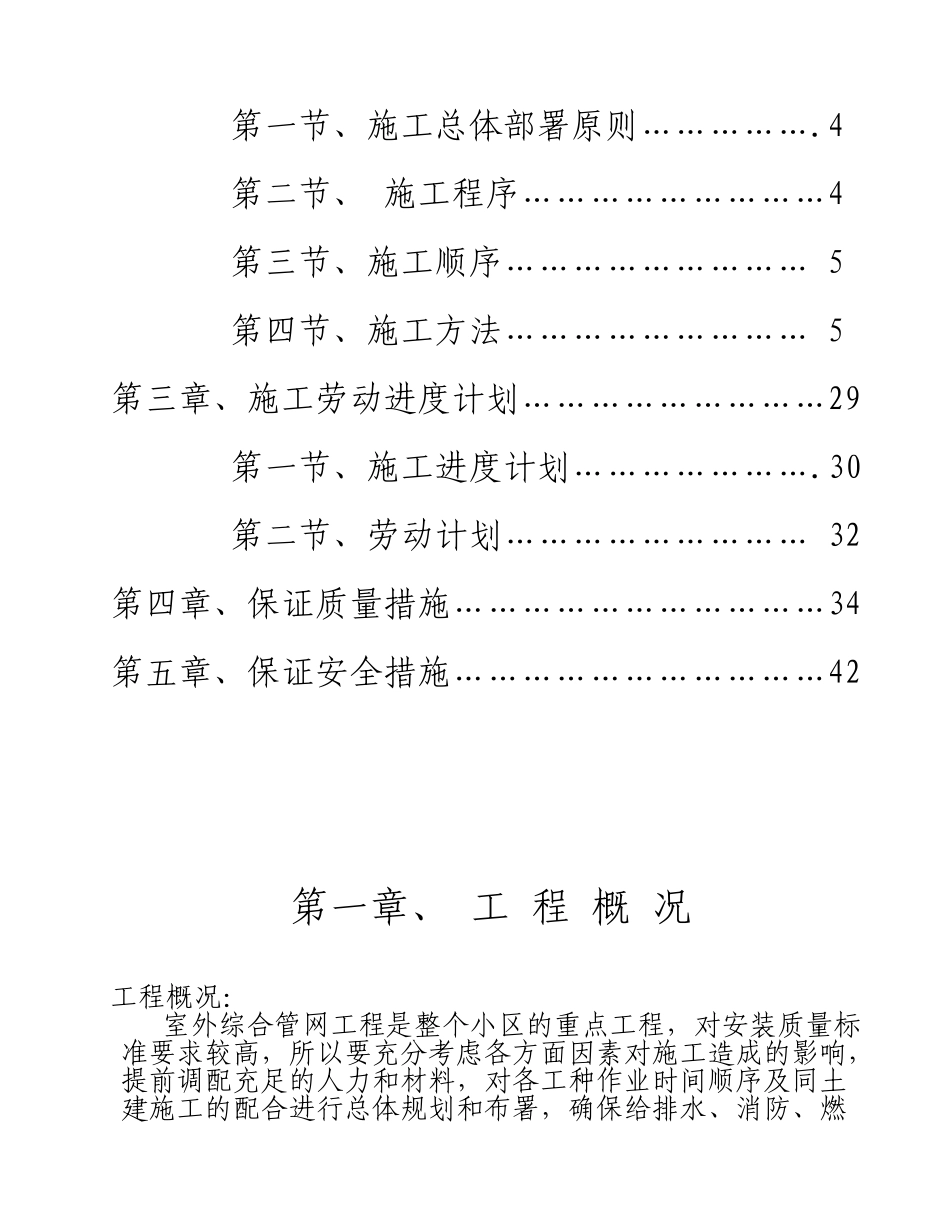

室外综合管网施 工方案编制人:审核人:审批人:日 期: 年 月 日 目 录第一章、工程概况…………………………………1第二章、施工方案…………………………………3第一节、施工总体部署原则…………….4第二节、 施工程序………………………4第三节、施工顺序……………………… 5第四节、施工方法……………………… 5第三章、施工劳动进度计划………………………29第一节、施工进度计划………………….30第二节、劳动计划……………………… 32第四章、保证质量措施……………………………34第五章、保证安全措施……………………………42第一章、 工 程 概 况工程概况:室外综合管网工程是整个小区的重点工程,对安装质量标准要求较高,所以要充分考虑各方面因素对施工造成的影响,提前调配充足的人力和材料,对各工种作业时间顺序及同土建施工的配合进行总体规划和布署,确保给排水、消防、燃气、电气的安装以及路面、绿化景观的建设等施工任务均能保质如期完成。本工程安装前的大致情况如下:小区内设一处变电站,10KV 高压开关站设在 B 区地下室一层,电源由市政引来。各地块室外照明电源分别由各地块变电站低压配电柜引出。电话、有线电视电缆的进线由当地主管部门及运营商提供容量, 由市政引来电信、广电电缆。区内的水源由市政自来水供给,从市政管网两处不同位置引入一根 De160 和 De200 的进水管,区内生活用水和商业用水分开计量。给水管以 De160 的管道在区内连成环网。在区内的地下室设置有效储水容积≥432.0m³的消防水池,区内共设 3 个消防取水口供消防车取水。 1第二章、施工方案第一节、施工总体部署原则施工总体部署原则1、时间部署原则:在确保质量的前提下,地下工程要抢,结构工程要快。周密细致的安排,确保按期优质完成任务。2、空间部署原则:实行立体交叉施工。在时间与空间安排上为制造精品工程打下坚实的基础。3、劳动力部署原则:必须优选技术操作水平高,思想素养好的工种进场施工,人数充足合理。4、机械设备配备部署原则:配足先进的施工机械设备,满足垂直运输。保证施工进度和工程质量。5、施工管理部署原则:要调配知识层次高、技术水平高的人员从事技术质量管理工作。6、现场布置部署原则:科学合理的布置施工现场,达到市级文明施工的要求。第二节、施工程序施工程序根据本工程的具体情况,我们应根据总平图标高,分层施工,遵循先地下后地上的原则,先进行给排水、燃气管网、消防管...
