地下循环水给水管道现场工况 2
地下循环水给水管道上浮原因分析3
管道发生位移情况统计表4
地下循环水给水管道复位施工程序5
地下循环水给水管道复位方法6
预防管道上浮的措施7
管道复位的安全措施8 劳动力安排计划表9
施工机具用量计划表10
计量器具用量计划表11.施工措施用料计划表12
管道复位施工机械台班、人员与材料计划 1
地下循环水给水管道现场工况由我单位施工的循环水站南侧 φ1820mm 循环水给水地下管道施工及土方回填已于 2025 年 12 月结束,管道中心标高-1
在 2025 年 2 月 28 日发现该管道自变径处到末端封端处发生不均匀上浮,封头端为最高点,上浮高度为 1

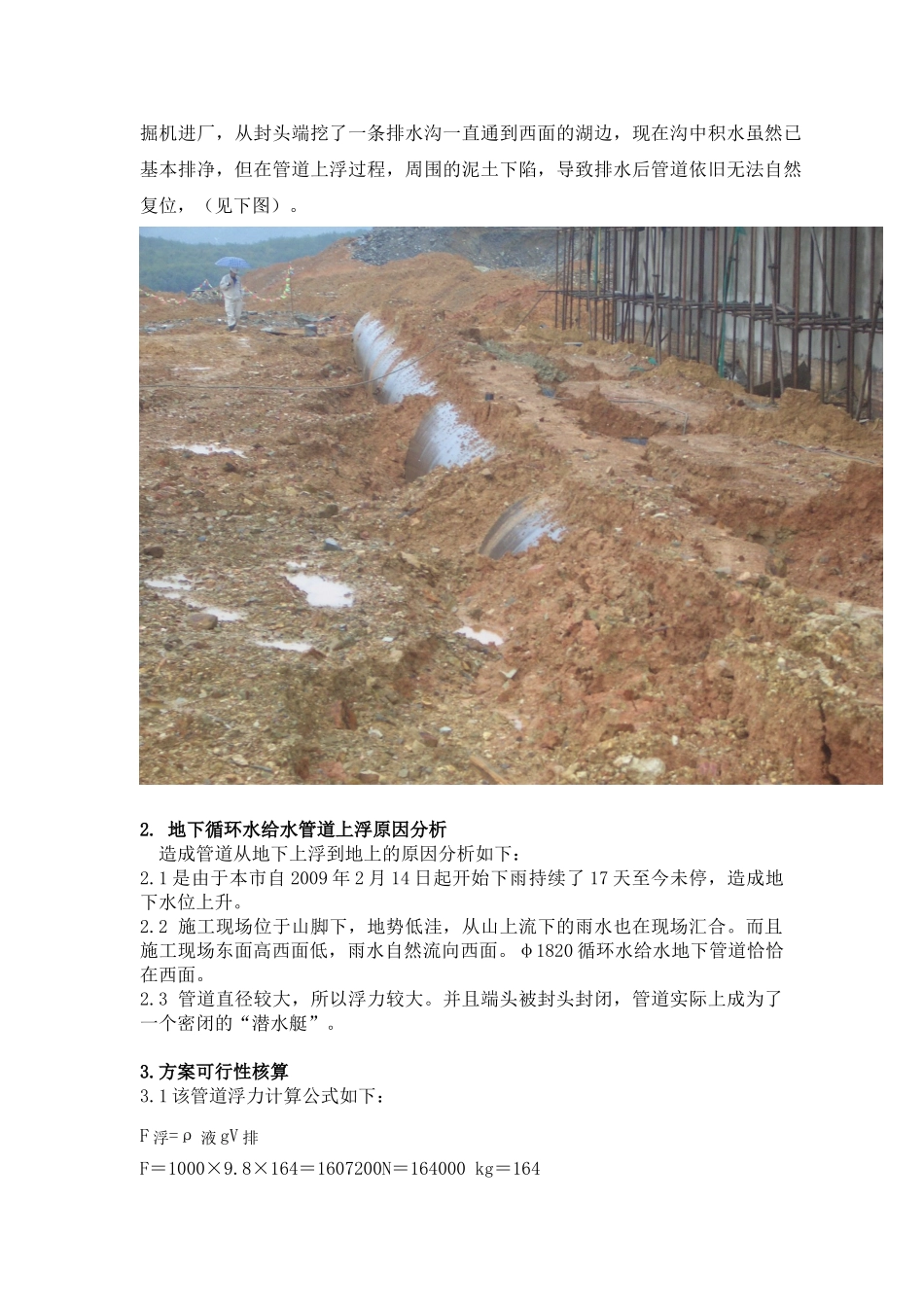

为了防止管道继续上浮对设备与管道造成进一步损害,情况发生后,我方立即组织挖掘机进厂,从封头端挖了一条排水沟一直通到西面的湖边,现在沟中积水虽然已基本排净,但在管道上浮过程,周围的泥土下陷,导致排水后管道依旧无法自然复位,(见下图)
地下循环水给水管道上浮原因分析 造成管道从地下上浮到地上的原因分析如下:2
1 是由于本市自 2009 年 2 月 14 日起开始下雨持续了 17 天至今未停,造成地下水位上升
2 施工现场位于山脚下,地势低洼,从山上流下的雨水也在现场汇合
而且施工现场东面高西面低,雨水自然流向西面
φ1820 循环水给水地下管道恰恰在西面
3 管道直径较大,所以浮力较大
并且端头被封头封闭,管道实际上成为了一个密闭的“潜水艇”
方案可行性核算3
1 该管道浮力计算公式如下:F 浮=ρ 液 gV 排F=1000×9
8×164=1607200N=164000 kg=164ρ 液――――水的密度;取 1000kg/M3g---------重力加速度;9
8kg/nV 排---------管道的体积;单位 M3V 排=主管的体积=
