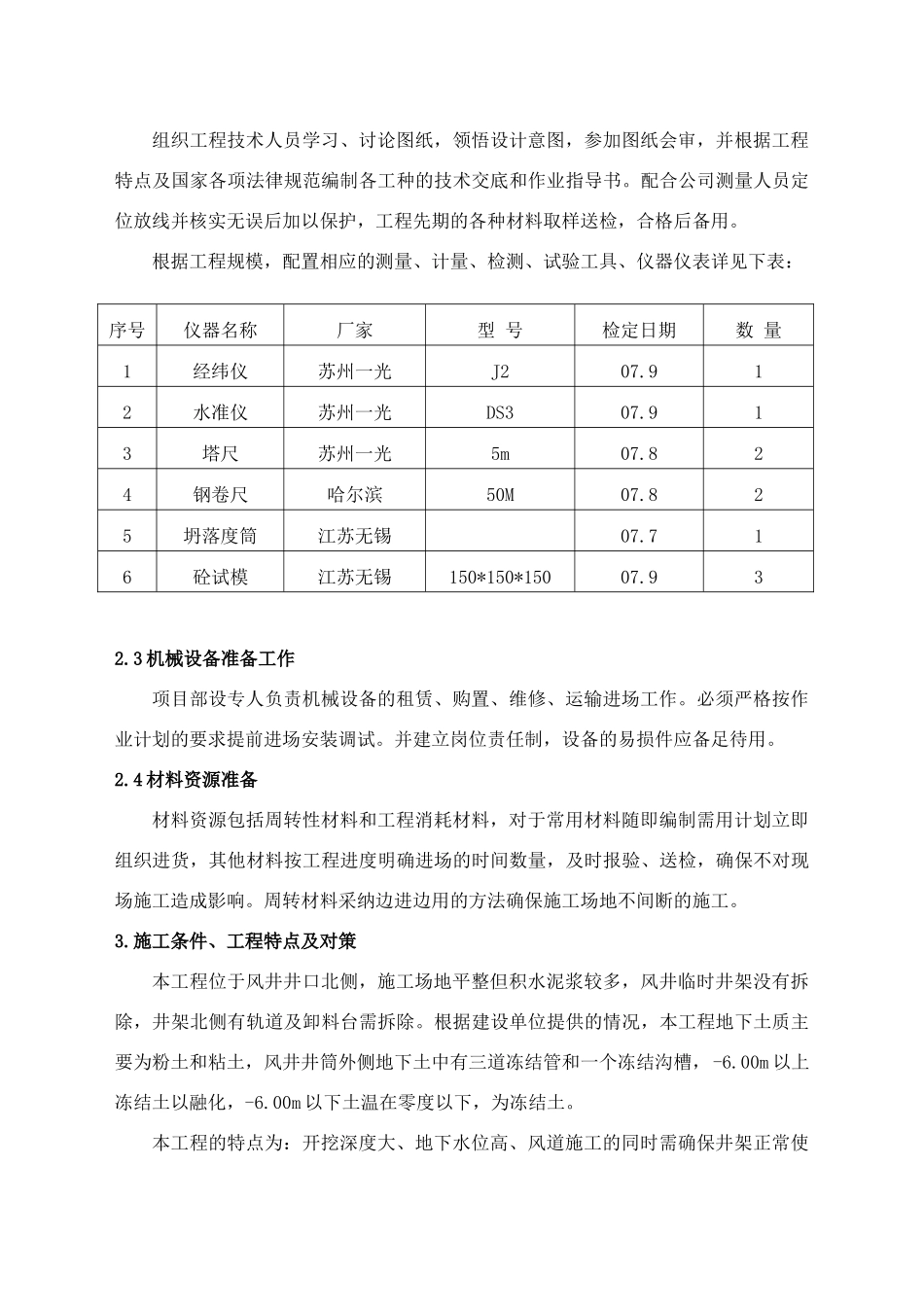

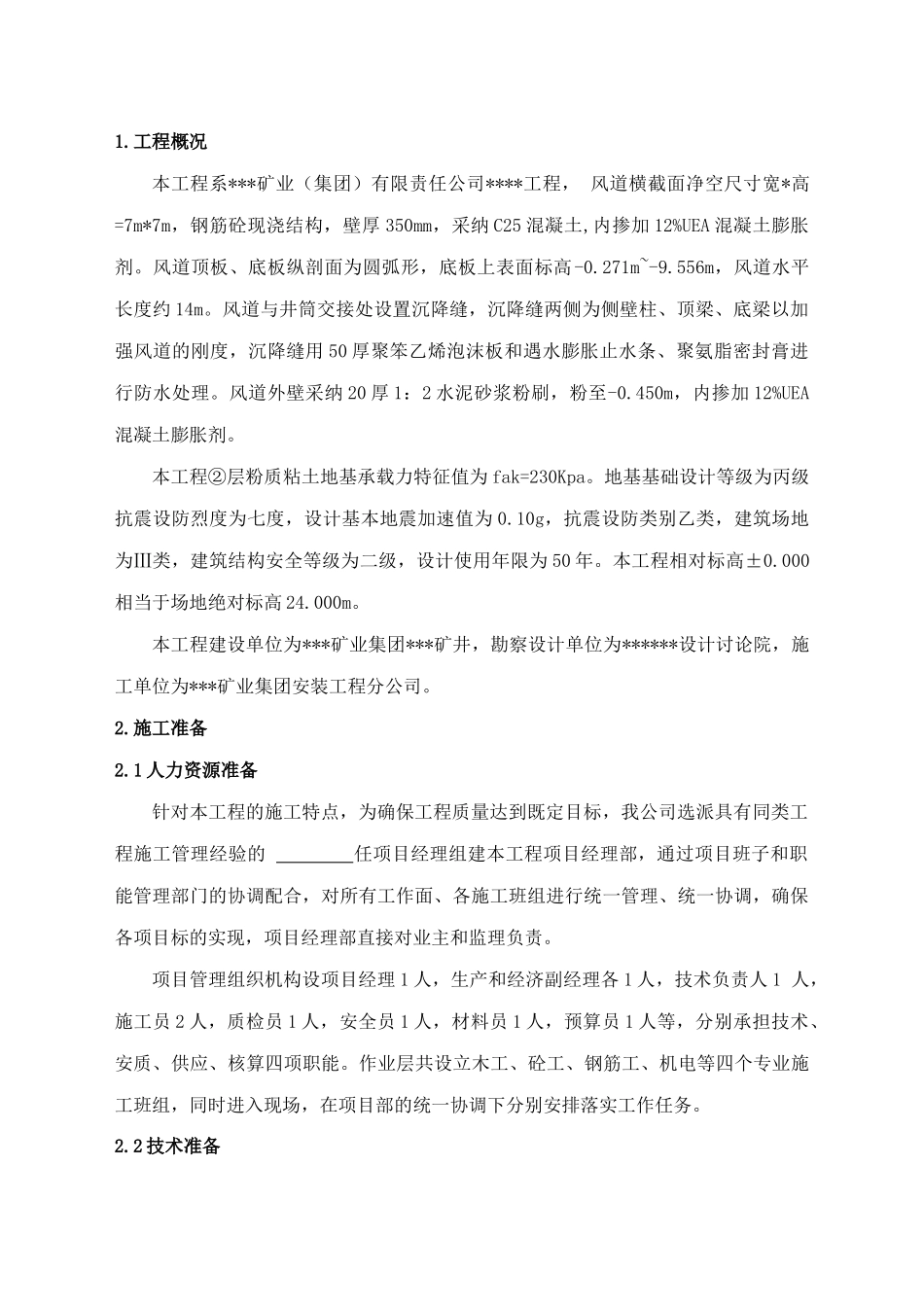

1.工程概况本工程系***矿业(集团)有限责任公司****工程, 风道横截面净空尺寸宽*高=7m*7m,钢筋砼现浇结构,壁厚 350mm,采纳 C25 混凝土,内掺加 12%UEA 混凝土膨胀剂。风道顶板、底板纵剖面为圆弧形,底板上表面标高-0.271m~-9.556m,风道水平长度约 14m。风道与井筒交接处设置沉降缝,沉降缝两侧为侧壁柱、顶梁、底梁以加强风道的刚度,沉降缝用 50 厚聚笨乙烯泡沫板和遇水膨胀止水条、聚氨脂密封膏进行防水处理。风道外壁采纳 20 厚 1:2 水泥砂浆粉刷,粉至-0.450m,内掺加 12%UEA混凝土膨胀剂。本工程②层粉质粘土地基承载力特征值为 fak=230Kpa。地基基础设计等级为丙级抗震设防烈度为七度,设计基本地震加速值为 0.10g,抗震设防类别乙类,建筑场地为Ⅲ类,建筑结构安全等级为二级,设计使用年限为 50 年。本工程相对标高±0.000相当于场地绝对标高 24.000m。本工程建设单位为***矿业集团***矿井,勘察设计单位为******设计讨论院,施工单位为***矿业集团安装工程分公司。 2.施工准备2.1 人力资源准备针对本工程的施工特点,为确保工程质量达到既定目标,我公司选派具有同类工程施工管理经验的 任项目经理组建本工程项目经理部,通过项目班子和职能管理部门的协调配合,对所有工作面、各施工班组进行统一管理、统一协调,确保各项目标的实现,项目经理部直接对业主和监理负责。项目管理组织机构设项目经理 1 人,生产和经济副经理各 1 人,技术负责人 1 人,施工员 2 人,质检员 1 人,安全员 1 人,材料员 1 人,预算员 1 人等,分别承担技术、安质、供应、核算四项职能。作业层共设立木工、砼工、钢筋工、机电等四个专业施工班组,同时进入现场,在项目部的统一协调下分别安排落实工作任务。2.2 技术准备组织工程技术人员学习、讨论图纸,领悟设计意图,参加图纸会审,并根据工程特点及国家各项法律规范编制各工种的技术交底和作业指导书。配合公司测量人员定位放线并核实无误后加以保护,工程先期的各种材料取样送检,合格后备用。根据工程规模,配置相应的测量、计量、检测、试验工具、仪器仪表详见下表:2.3 机械设备准备工作项目部设专人负责机械设备的租赁、购置、维修、运输进场工作。必须严格按作业计划的要求提前进场安装调试。并建立岗位责任制,设备的易损件应备足待用。2.4 材料资源准备材料资源包括周转性材料和工程消耗材料,对于常用材料随即编制需用计划立即组织进货,其他材...
