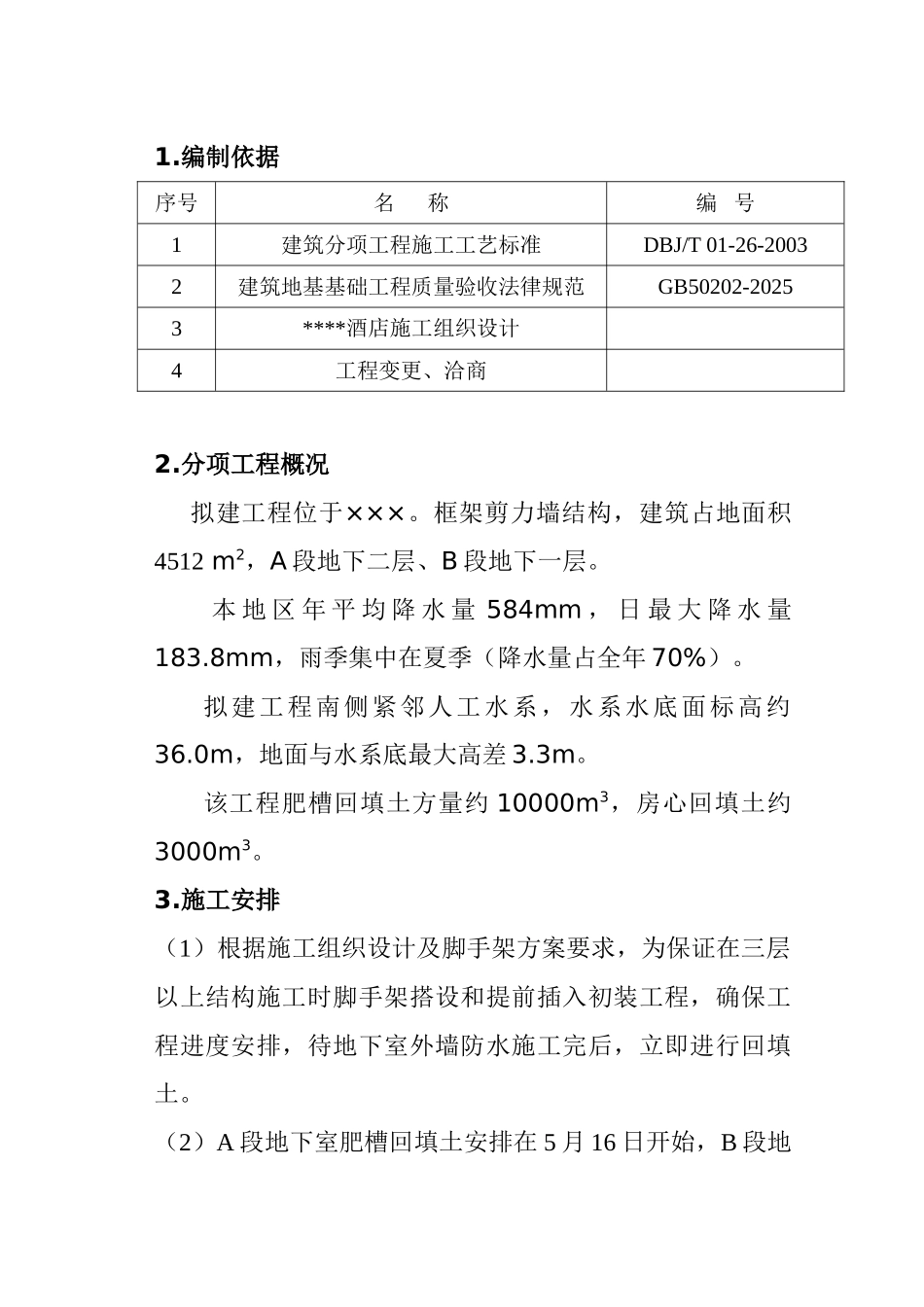

编制依据序号名 称编 号1建筑分项工程施工工艺标准DBJ/T 01-26-20032建筑地基基础工程质量验收法律规范GB50202-20253****酒店施工组织设计4工程变更、洽商2
分项工程概况 拟建工程位于×××
框架剪力墙结构,建筑占地面积4512 m2,A 段地下二层、B 段地下一层
本 地 区 年 平 均 降 水 量 584mm , 日 最 大 降 水 量183
8mm,雨季集中在夏季(降水量占全年 70%)
拟建工程南侧紧邻人工水系,水系水底面标高约36
0m,地面与水系底最大高差 3
该工程肥槽回填土方量约 10000m3,房心回填土约3000m3

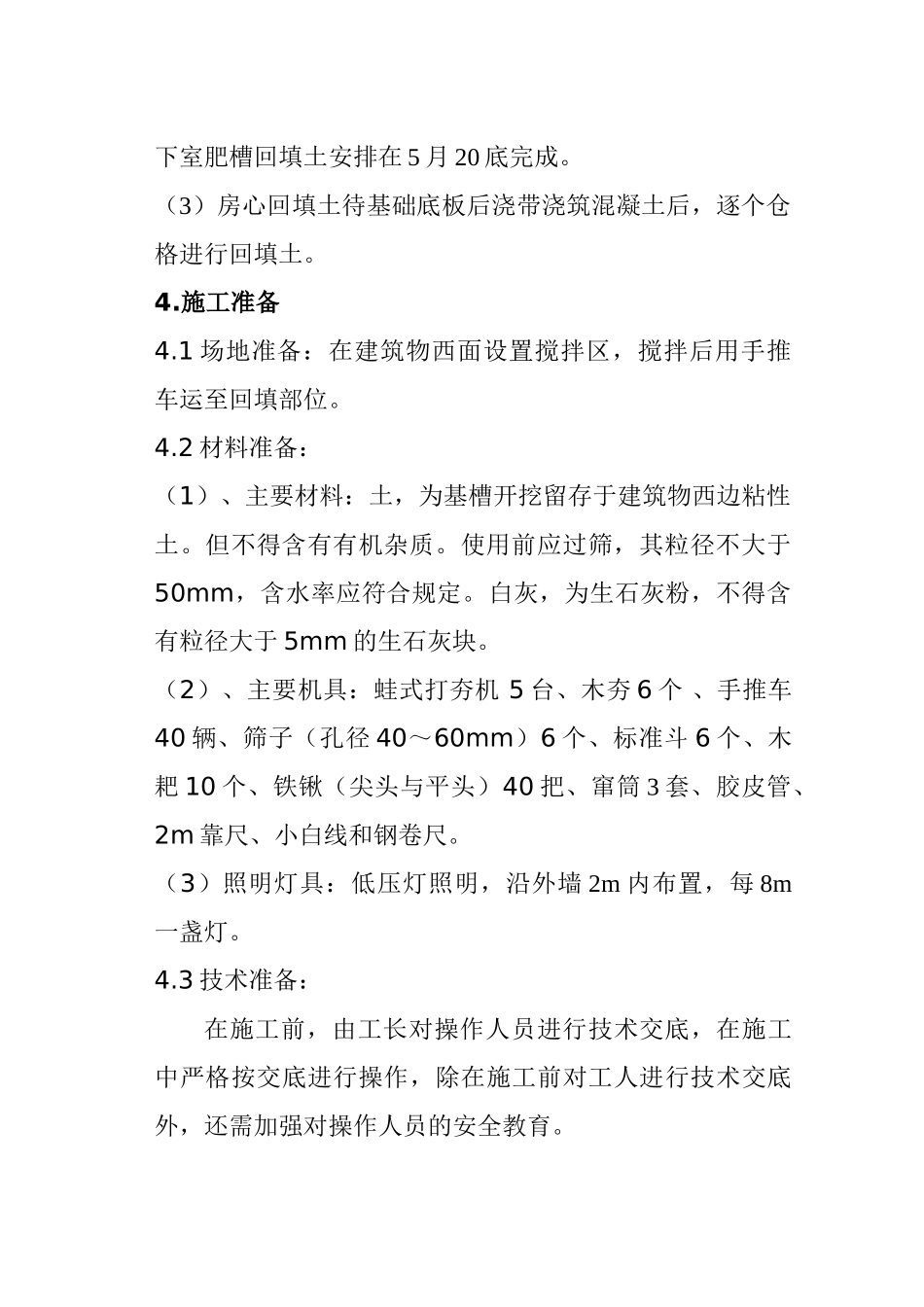

施工安排(1)根据施工组织设计及脚手架方案要求,为保证在三层以上结构施工时脚手架搭设和提前插入初装工程,确保工程进度安排,待地下室外墙防水施工完后,立即进行回填土
(2)A 段地下室肥槽回填土安排在 5 月 16 日开始,B 段地下室肥槽回填土安排在 5 月 20 底完成
(3)房心回填土待基础底板后浇带浇筑混凝土后,逐个仓格进行回填土
1 场地准备:在建筑物西面设置搅拌区,搅拌后用手推车运至回填部位
2 材料准备:(1)、主要材料:土,为基槽开挖留存于建筑物西边粘性土
但不得含有有机杂质
使用前应过筛,其粒径不大于50mm,含水率应符合规定
白灰,为生石灰粉,不得含有粒径大于 5mm 的生石灰块
(2)、主要
