工 程 技 术 交 底 记 录 第 1 页 共 5 页单 位 工 程 名 称加格达奇中间泵站交底时间2010 年 4 月 5 日施工单位辽河勘探局油田建设工程一公司中俄原油管道工程项目经理部交底部位基础、主体工序名称木模板的安装与拆除交底提要:主体木模板的安装与拆除按法律规范和交底内容执行 交底内容:木模板的安装与拆除 一、木模板的配制方法和要求(1)木模板的配制方法:根据结构施工图纸直接按尺寸列出模板规格和数量进行配制
模板厚度、横档及楞木的断面和间距,以及支撑系统的配置,都可按支承要求通过计算选用
(2)木模板的配制要求:① 木模板及支撑系统不得选用脆性、严重扭曲和受潮容易变形的木材
② 木模厚度:侧模一般为 20~30mm;底模一般为 40~50mm
③ 拼制模板的木板条宽度:工具式模板的木板不宜大于 150mm;直接与混凝土接触的模板不宜大于 150mm;梁和拱的底板,如采纳整块木板,其宽度不加限制
④ 木板条应将拼缝处刨平刨直,模板的木档也要刨直
⑤ 钉子长度应为木板厚度的 1
5 倍,每块木板与木档相叠处至少钉 2 个钉子
第二块板的钉子要转向第一块模板方向斜钉,使拼缝严密
⑥ 混水模板正面高低差不得超过 3mm;清水模板安装前应将模板正面刨平
⑦ 配置好的模板应在反面编号并写明规格,分别堆放保管,以免错用
(3)预制拼装: ① 拼装场地应夯实平整,条件许可时应设拼装操作平台
② 相邻两块板的每个孔都要用 U 形卡卡紧,龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧
③ 柱子模板在拼装时,应预留清扫口或灌浆口
④ 模板拼装后进行编号,并涂刷脱模剂,分规格堆放
⑤ 放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层,检查并校正,柱子用的地锚已预埋好

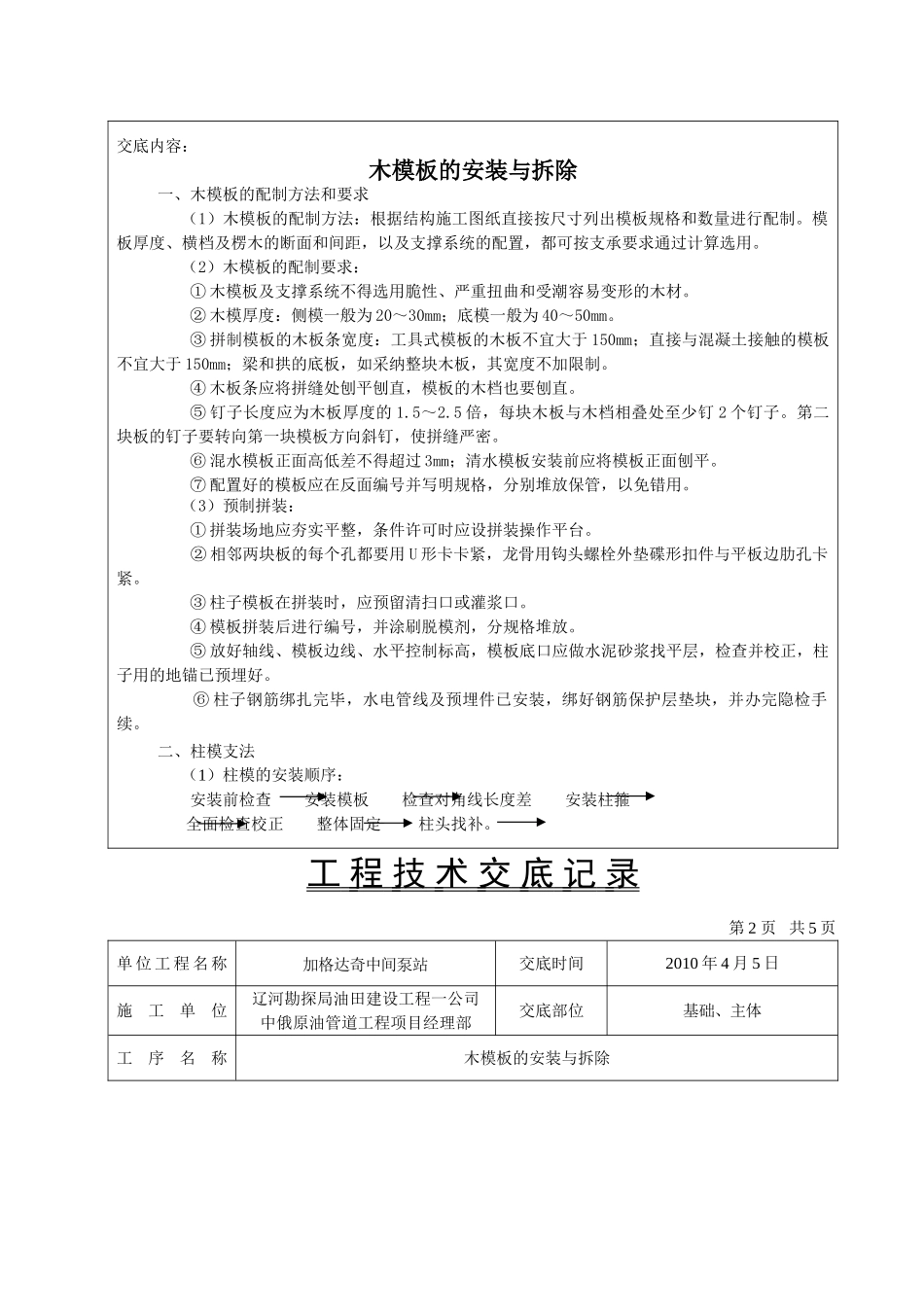

⑥ 柱子钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐检手续
