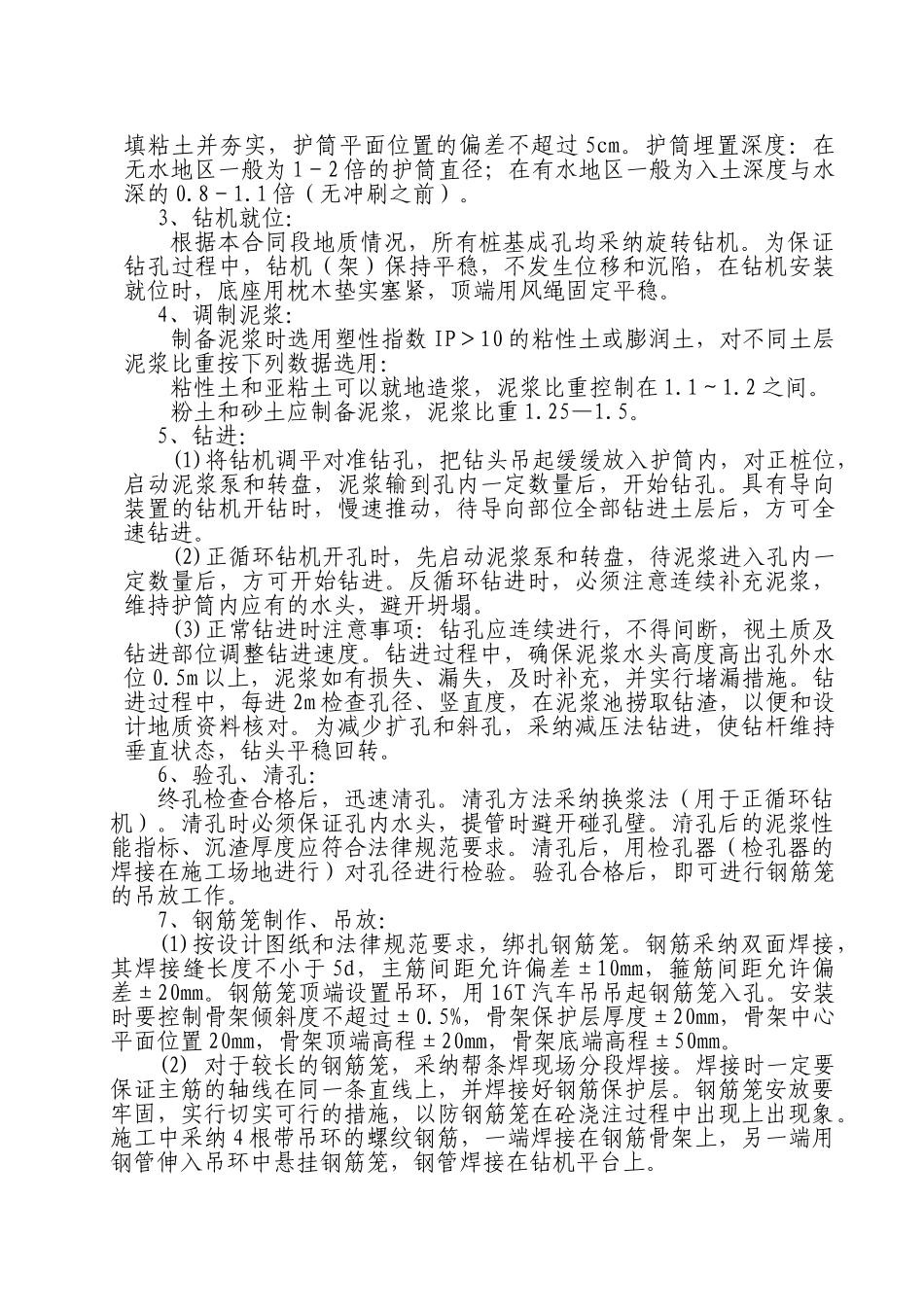

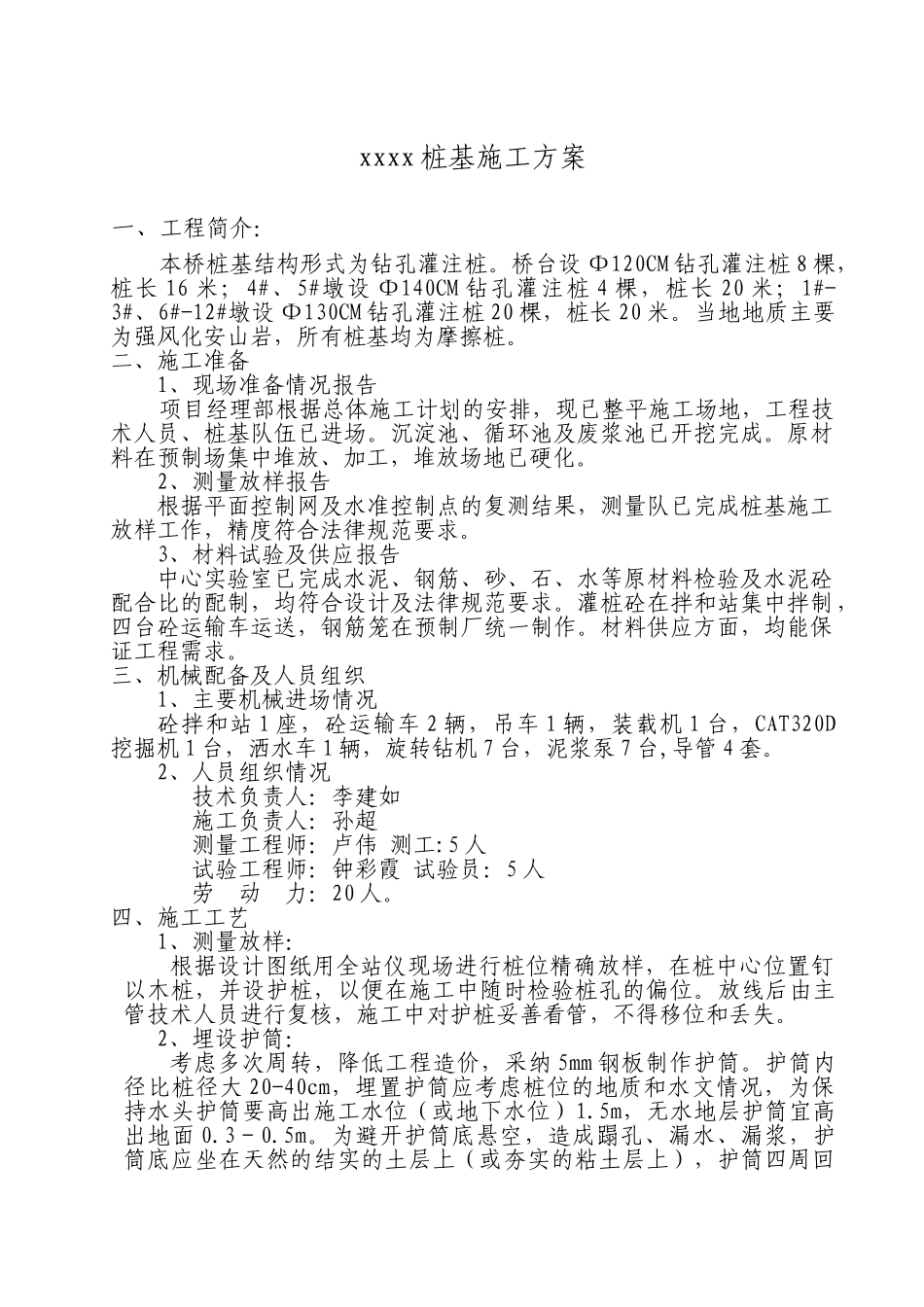

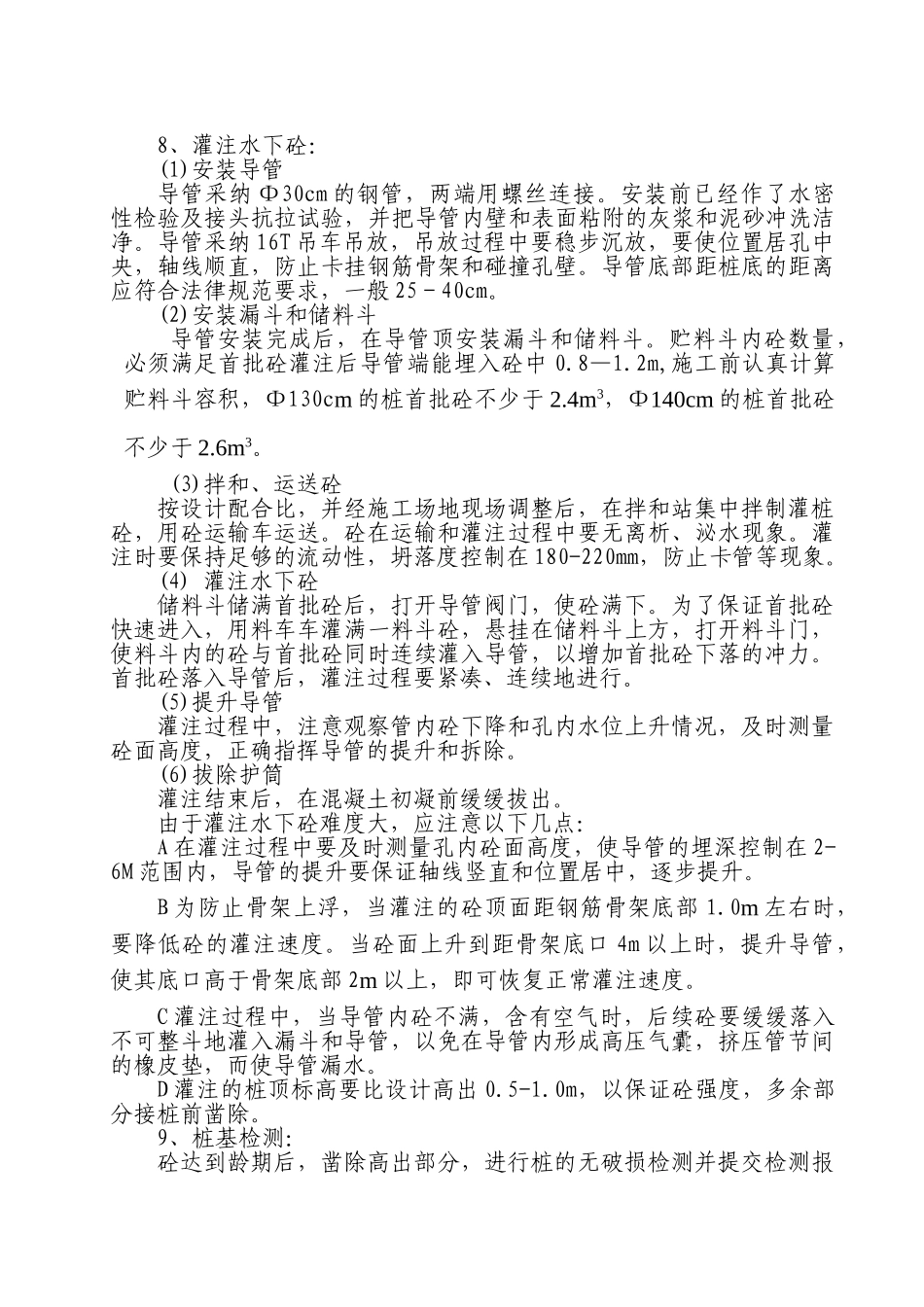

xxxx 桩基施工方案一、工程简介:本桥桩基结构形式为钻孔灌注桩。桥台设 Φ120CM 钻孔灌注桩 8 棵,桩长 16 米;4#、5#墩设 Φ140CM 钻孔灌注桩 4 棵,桩长 20 米;1#-3#、6#-12#墩设 Φ130CM 钻孔灌注桩 20 棵,桩长 20 米。当地地质主要为强风化安山岩,所有桩基均为摩擦桩。二、施工准备1、现场准备情况报告项目经理部根据总体施工计划的安排,现已整平施工场地,工程技术人员、桩基队伍已进场。沉淀池、循环池及废浆池已开挖完成。原材料在预制场集中堆放、加工,堆放场地已硬化。2、测量放样报告根据平面控制网及水准控制点的复测结果,测量队已完成桩基施工放样工作,精度符合法律规范要求。3、材料试验及供应报告中心实验室已完成水泥、钢筋、砂、石、水等原材料检验及水泥砼配合比的配制,均符合设计及法律规范要求。灌桩砼在拌和站集中拌制,四台砼运输车运送,钢筋笼在预制厂统一制作。材料供应方面,均能保证工程需求。三、机械配备及人员组织1、主要机械进场情况砼拌和站 1 座,砼运输车 2 辆,吊车 1 辆,装载机 1 台,CAT320D挖掘机 1 台,洒水车 1 辆,旋转钻机 7 台,泥浆泵 7 台,导管 4 套。 2、人员组织情况技术负责人:李建如施工负责人:孙超测量工程师:卢伟 测工:5 人试验工程师:钟彩霞 试验员:5 人劳 动 力:20 人。四、施工工艺1、测量放样:根据设计图纸用全站仪现场进行桩位精确放样,在桩中心位置钉以木桩,并设护桩,以便在施工中随时检验桩孔的偏位。放线后由主管技术人员进行复核,施工中对护桩妥善看管,不得移位和丢失。2、埋设护筒:考虑多次周转,降低工程造价,采纳 5mm 钢板制作护筒。护筒内径比桩径大 20-40cm,埋置护筒应考虑桩位的地质和水文情况,为保持水头护筒要高出施工水位(或地下水位)1.5m,无水地层护筒宜高出地面 0.3-0.5m。为避开护筒底悬空,造成蹋孔、漏水、漏浆,护筒底应坐在天然的结实的土层上(或夯实的粘土层上),护筒四周回填粘土并夯实,护筒平面位置的偏差不超过 5cm。护筒埋置深度:在无水地区一般为 1-2 倍的护筒直径;在有水地区一般为入土深度与水深的 0.8-1.1 倍(无冲刷之前)。3、钻机就位:根据本合同段地质情况,所有桩基成孔均采纳旋转钻机。为保证钻孔过程中,钻机(架)保持平稳,不发生位移和沉陷,在钻机安装就位时,底座用枕木垫实塞紧,顶端用风绳固定平稳。4、调制泥浆:制备泥浆时选用塑性指数 IP>...
