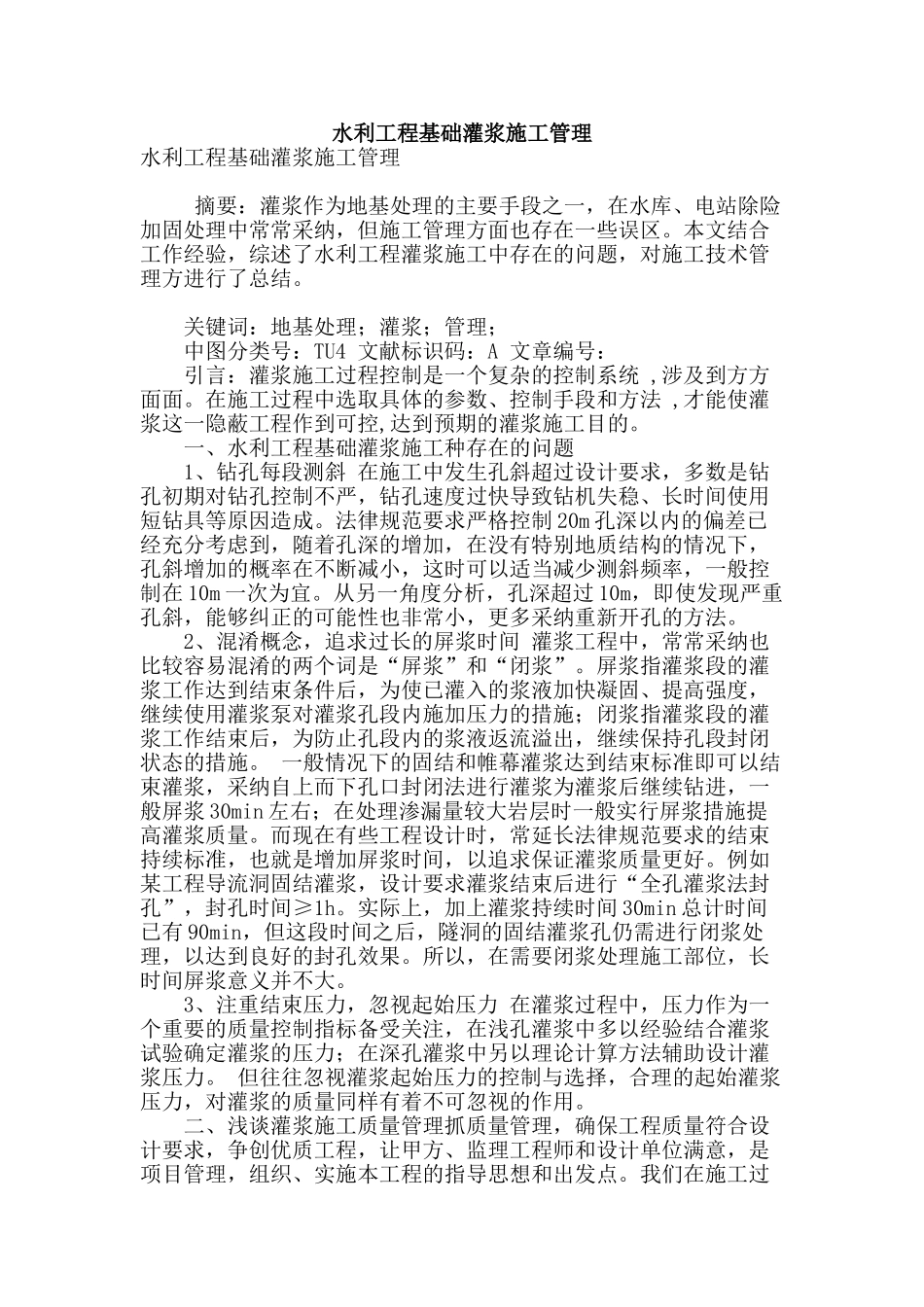

水利工程基础灌浆施工管理水利工程基础灌浆施工管理 摘要:灌浆作为地基处理的主要手段之一,在水库、电站除险加固处理中常常采纳,但施工管理方面也存在一些误区。本文结合工作经验,综述了水利工程灌浆施工中存在的问题,对施工技术管理方进行了总结。 关键词:地基处理;灌浆;管理; 中图分类号:TU4 文献标识码:A 文章编号: 引言:灌浆施工过程控制是一个复杂的控制系统 ,涉及到方方面面。在施工过程中选取具体的参数、控制手段和方法 ,才能使灌浆这一隐蔽工程作到可控,达到预期的灌浆施工目的。 一、水利工程基础灌浆施工种存在的问题 1、钻孔每段测斜 在施工中发生孔斜超过设计要求,多数是钻孔初期对钻孔控制不严,钻孔速度过快导致钻机失稳、长时间使用短钻具等原因造成。法律规范要求严格控制 20m 孔深以内的偏差已经充分考虑到,随着孔深的增加,在没有特别地质结构的情况下,孔斜增加的概率在不断减小,这时可以适当减少测斜频率,一般控制在 10m 一次为宜。从另一角度分析,孔深超过 10m,即使发现严重孔斜,能够纠正的可能性也非常小,更多采纳重新开孔的方法。 2、混淆概念,追求过长的屏浆时间 灌浆工程中,常常采纳也比较容易混淆的两个词是“屏浆”和“闭浆”。屏浆指灌浆段的灌浆工作达到结束条件后,为使已灌入的浆液加快凝固、提高强度,继续使用灌浆泵对灌浆孔段内施加压力的措施;闭浆指灌浆段的灌浆工作结束后,为防止孔段内的浆液返流溢出,继续保持孔段封闭状态的措施。 一般情况下的固结和帷幕灌浆达到结束标准即可以结束灌浆,采纳自上而下孔口封闭法进行灌浆为灌浆后继续钻进,一般屏浆 30min 左右;在处理渗漏量较大岩层时一般实行屏浆措施提高灌浆质量。而现在有些工程设计时,常延长法律规范要求的结束持续标准,也就是增加屏浆时间,以追求保证灌浆质量更好。例如某工程导流洞固结灌浆,设计要求灌浆结束后进行“全孔灌浆法封孔”,封孔时间≥1h。实际上,加上灌浆持续时间 30min 总计时间已有 90min,但这段时间之后,隧洞的固结灌浆孔仍需进行闭浆处理,以达到良好的封孔效果。所以,在需要闭浆处理施工部位,长时间屏浆意义并不大。 3、注重结束压力,忽视起始压力 在灌浆过程中,压力作为一个重要的质量控制指标备受关注,在浅孔灌浆中多以经验结合灌浆试验确定灌浆的压力;在深孔灌浆中另以理论计算方法辅助设计灌浆压力。 但往往忽视灌浆起始压力的控制与选择,合理的起始灌...
