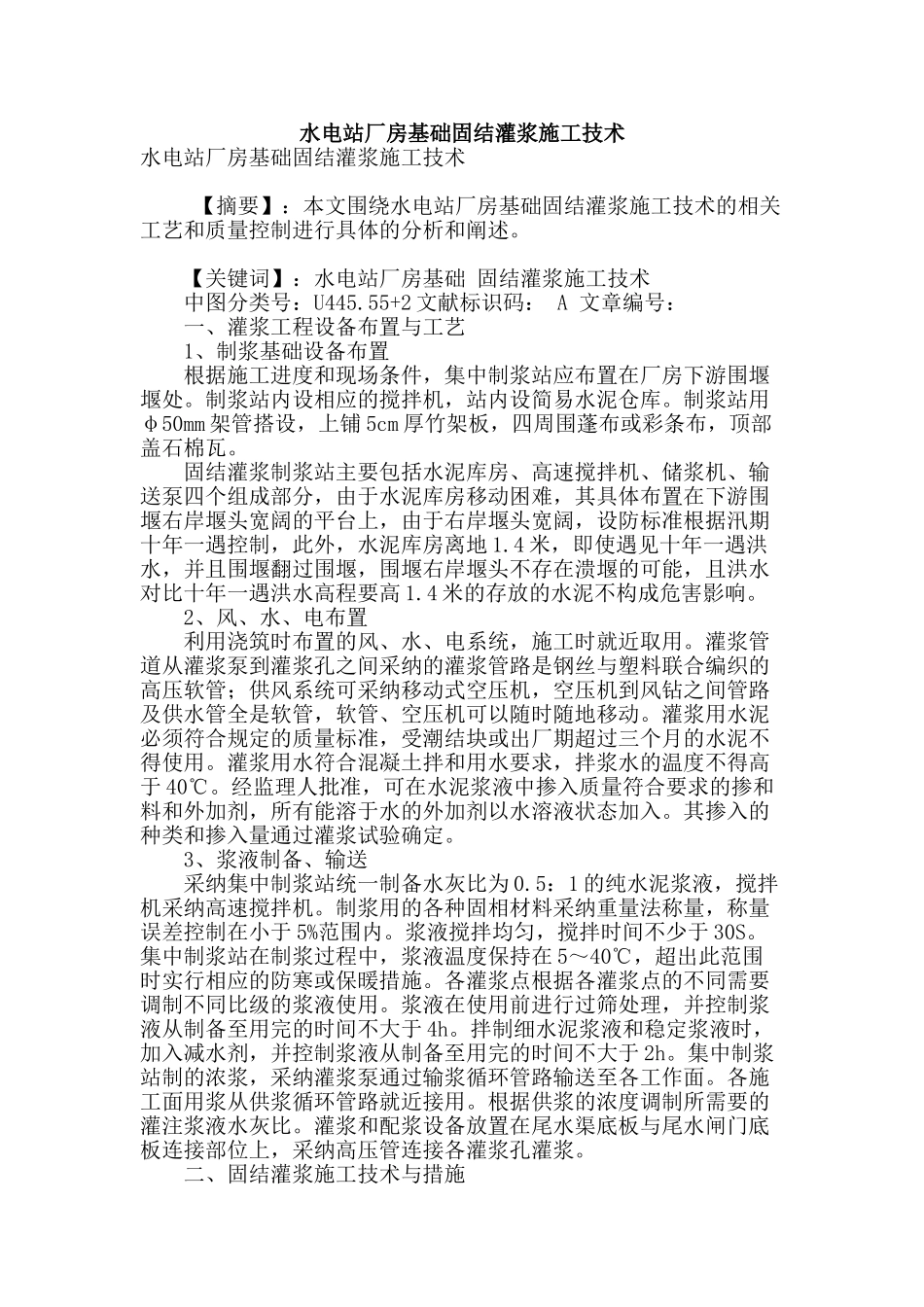

水电站厂房基础固结灌浆施工技术水电站厂房基础固结灌浆施工技术 【摘要】:本文围绕水电站厂房基础固结灌浆施工技术的相关工艺和质量控制进行具体的分析和阐述
【关键词】:水电站厂房基础 固结灌浆施工技术 中图分类号:U445
55+2 文献标识码: A 文章编号: 一、灌浆工程设备布置与工艺 1、制浆基础设备布置 根据施工进度和现场条件,集中制浆站应布置在厂房下游围堰堰处
制浆站内设相应的搅拌机,站内设简易水泥仓库
制浆站用φ50mm 架管搭设,上铺 5cm 厚竹架板,四周围蓬布或彩条布,顶部盖石棉瓦
固结灌浆制浆站主要包括水泥库房、高速搅拌机、储浆机、输送泵四个组成部分,由于水泥库房移动困难,其具体布置在下游围堰右岸堰头宽阔的平台上,由于右岸堰头宽阔,设防标准根据汛期十年一遇控制,此外,水泥库房离地 1
4 米,即使遇见十年一遇洪水,并且围堰翻过围堰,围堰右岸堰头不存在溃堰的可能,且洪水对比十年一遇洪水高程要高 1
4 米的存放的水泥不构成危害影响
2、风、水、电布置 利用浇筑时布置的风、水、电系统,施工时就近取用
灌浆管道从灌浆泵到灌浆孔之间采纳的灌浆管路是钢丝与塑料联合编织的高压软管;供风系统可采纳移动式空压机,空压机到风钻之间管路及供水管全是软管,软管、空压机可以随时随地移动
灌浆用水泥必须符合规定的质量标准,受潮结块或出厂期超过三个月的水泥不得使用
灌浆用水符合混凝土拌和用水要求,拌浆水的温度不得高于 40℃
经监理人批准,可在水泥浆液中掺入质量符合要求的掺和料和外加剂,所有能溶于水的外加剂以水溶液状态加入
其掺入的种类和掺入量通过灌浆试验确定
3、浆液制备、输送 采纳集中制浆站统一制备水灰比为 0
5:1 的纯水泥浆液,搅拌机采纳高速搅拌机
制浆用的各种固相材料采纳重量法称量,称量误差控制在小于 5%范围内
浆液搅拌均匀,搅拌时间不少于 30S
集中制浆站在制
